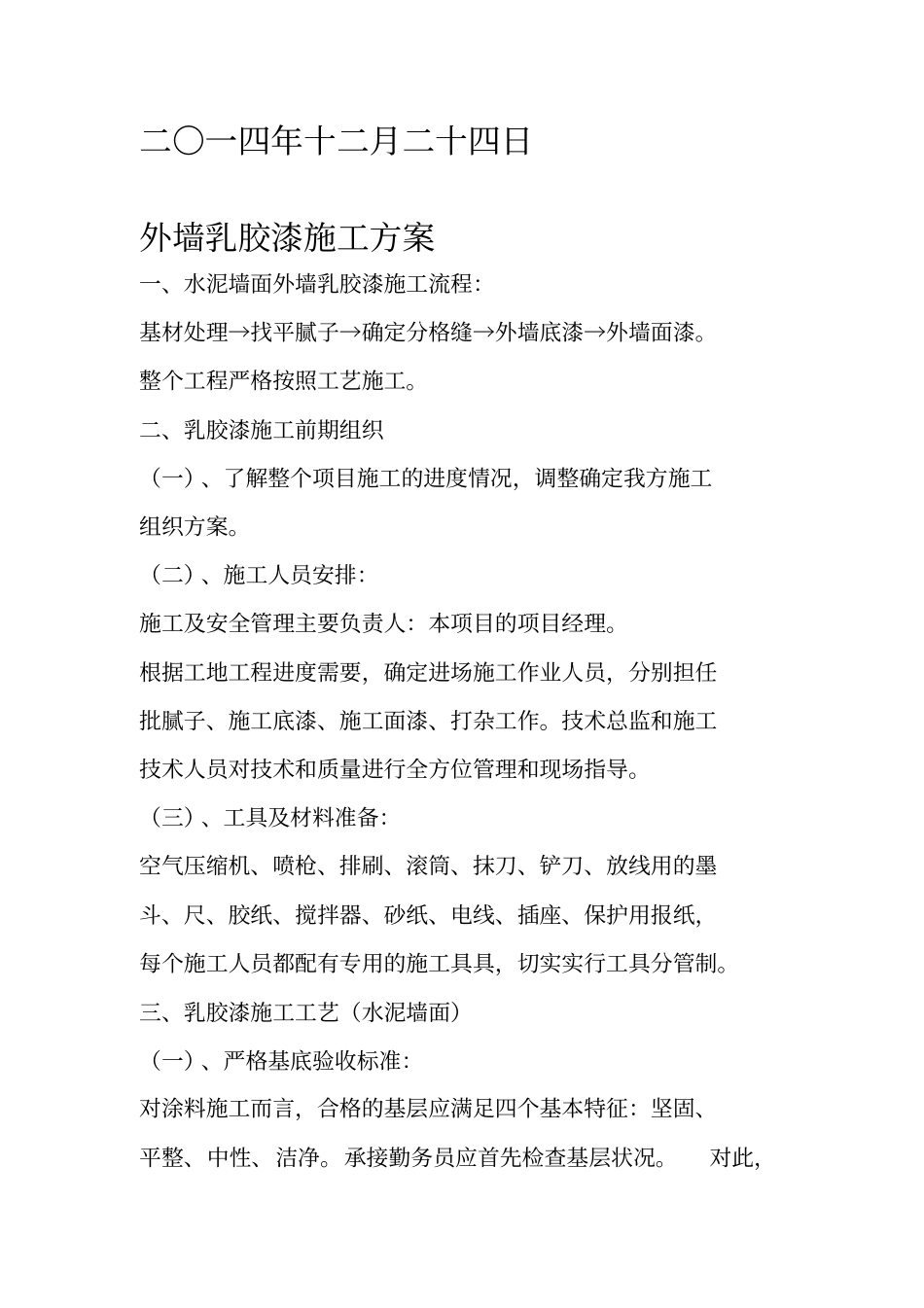

乳胶漆施工方案二〇一四年十二月二十四日外墙乳胶漆施工方案一、水泥墙面外墙乳胶漆施工流程:基材处理→找平腻子→确定分格缝→外墙底漆→外墙面漆
整个工程严格按照工艺施工
二、乳胶漆施工前期组织(一)、了解整个项目施工的进度情况,调整确定我方施工组织方案
(二)、施工人员安排:施工及安全管理主要负责人:本项目的项目经理
根据工地工程进度需要,确定进场施工作业人员,分别担任批腻子、施工底漆、施工面漆、打杂工作
技术总监和施工技术人员对技术和质量进行全方位管理和现场指导
(三)、工具及材料准备:空气压缩机、喷枪、排刷、滚筒、抹刀、铲刀、放线用的墨斗、尺、胶纸、搅拌器、砂纸、电线、插座、保护用报纸,每个施工人员都配有专用的施工具具,切实实行工具分管制
三、乳胶漆施工工艺(水泥墙面)(一)、严格基底验收标准:对涂料施工而言,合格的基层应满足四个基本特征:坚固、平整、中性、洁净
承接勤务员应首先检查基层状况

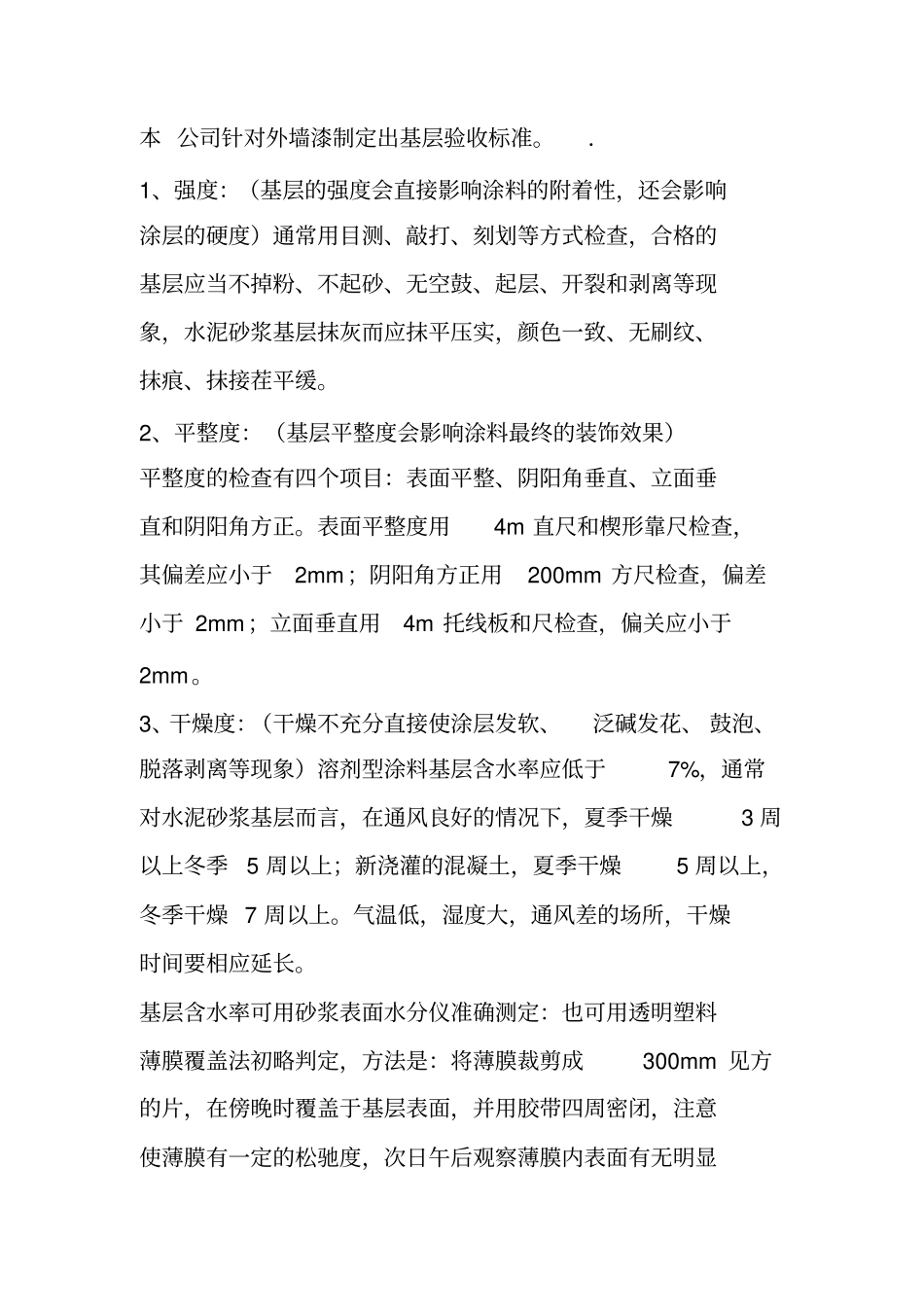

对此,本公司针对外墙漆制定出基层验收标准
.1、强度:(基层的强度会直接影响涂料的附着性,还会影响涂层的硬度)通常用目测、敲打、刻划等方式检查,合格的基层应当不掉粉、不起砂、无空鼓、起层、开裂和剥离等现象,水泥砂浆基层抹灰而应抹平压实,颜色一致、无刷纹、抹痕、抹接茬平缓
2、平整度:(基层平整度会影响涂料最终的装饰效果)平整度的检查有四个项目:表面平整、阴阳角垂直、立面垂直和阴阳角方正
表面平整度用4m直尺和楔形靠尺检查,其偏差应小于2mm;阴阳角方正用200mm方尺检查,偏差小于2mm;立面垂直用4m托线板和尺检查,偏关应小于2mm
3、干燥度:(干燥不充分直接使涂层发软、泛碱发花、鼓泡、脱落剥离等现象)溶剂型涂料基层含水率应低于7%,通常对水泥砂浆基层而言,在通风良好的情况下,夏季干燥3周以上冬季5周以上;新浇灌的混凝土,夏季干燥5周以上,冬季干燥7周以上
气温低,湿度大,通风差的
