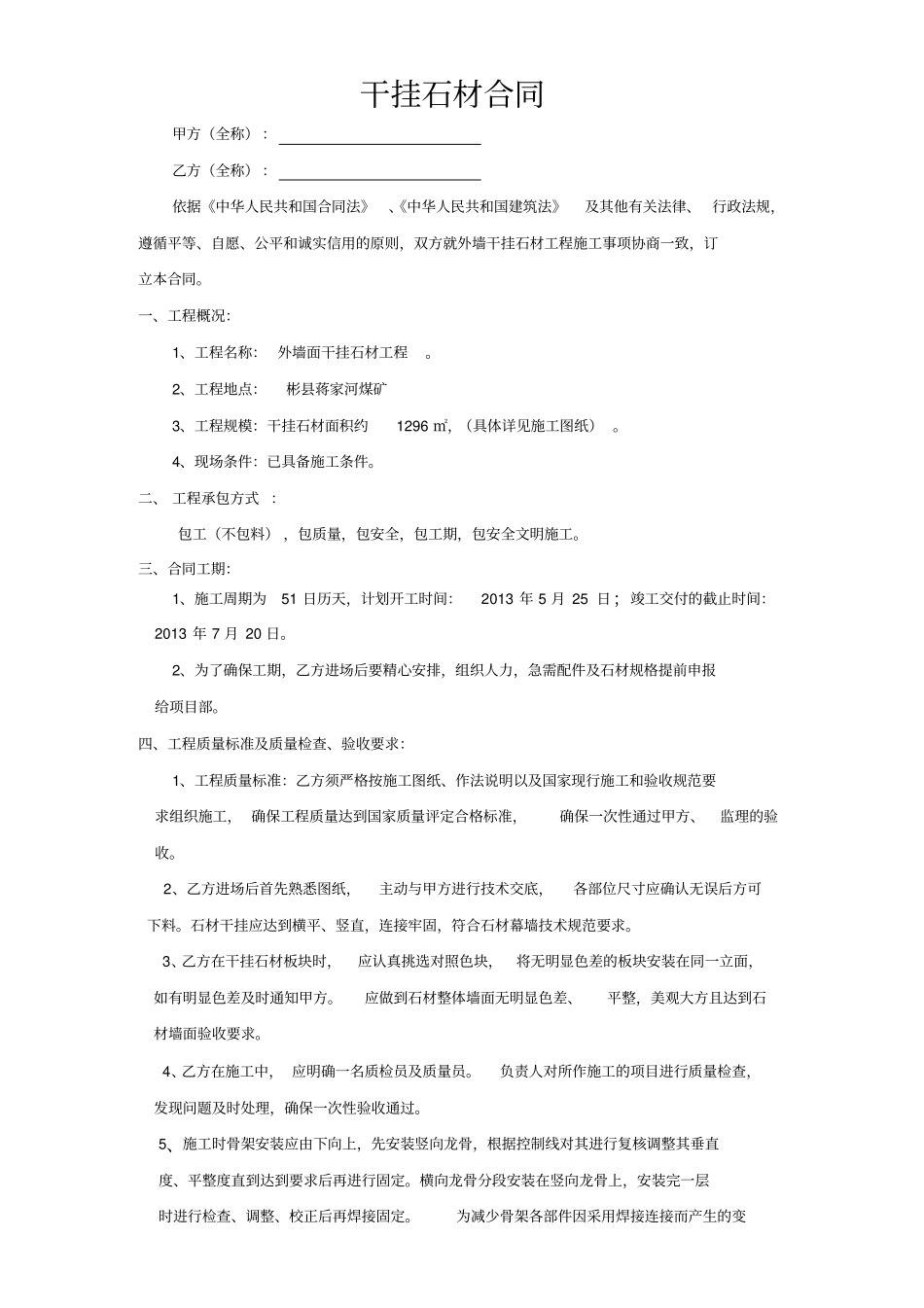

干挂石材合同甲方(全称):乙方(全称):依据《中华人民共和国合同法》、《中华人民共和国建筑法》及其他有关法律、行政法规,遵循平等、自愿、公平和诚实信用的原则,双方就外墙干挂石材工程施工事项协商一致,订立本合同
一、工程概况:1、工程名称:外墙面干挂石材工程
2、工程地点:彬县蒋家河煤矿3、工程规模:干挂石材面积约1296㎡,(具体详见施工图纸)
4、现场条件:已具备施工条件
二、工程承包方式:包工(不包料),包质量,包安全,包工期,包安全文明施工
三、合同工期:1、施工周期为51日历天,计划开工时间:2013年5月25日;竣工交付的截止时间:2013年7月20日
2、为了确保工期,乙方进场后要精心安排,组织人力,急需配件及石材规格提前申报给项目部
四、工程质量标准及质量检查、验收要求:1、工程质量标准:乙方须严格按施工图纸、作法说明以及国家现行施工和验收规范要求组织施工,确保工程质量达到国家质量评定合格标准,确保一次性通过甲方、监理的验收
2、乙方进场后首先熟悉图纸,主动与甲方进行技术交底,各部位尺寸应确认无误后方可下料
石材干挂应达到横平、竖直,连接牢固,符合石材幕墙技术规范要求
3、乙方在干挂石材板块时,应认真挑选对照色块,将无明显色差的板块安装在同一立面,如有明显色差及时通知甲方
应做到石材整体墙面无明显色差、平整,美观大方且达到石材墙面验收要求
4、乙方在施工中,应明确一名质检员及质量员
负责人对所作施工的项目进行质量检查,发现问题及时处理,确保一次性验收通过
5、施工时骨架安装应由下向上,先安装竖向龙骨,根据控制线对其进行复核调整其垂直度、平整度直到达到要求后再进行固定
横向龙骨分段安装在竖向龙骨上,安装完一层时进行检查、调整、校正后再焊接固定

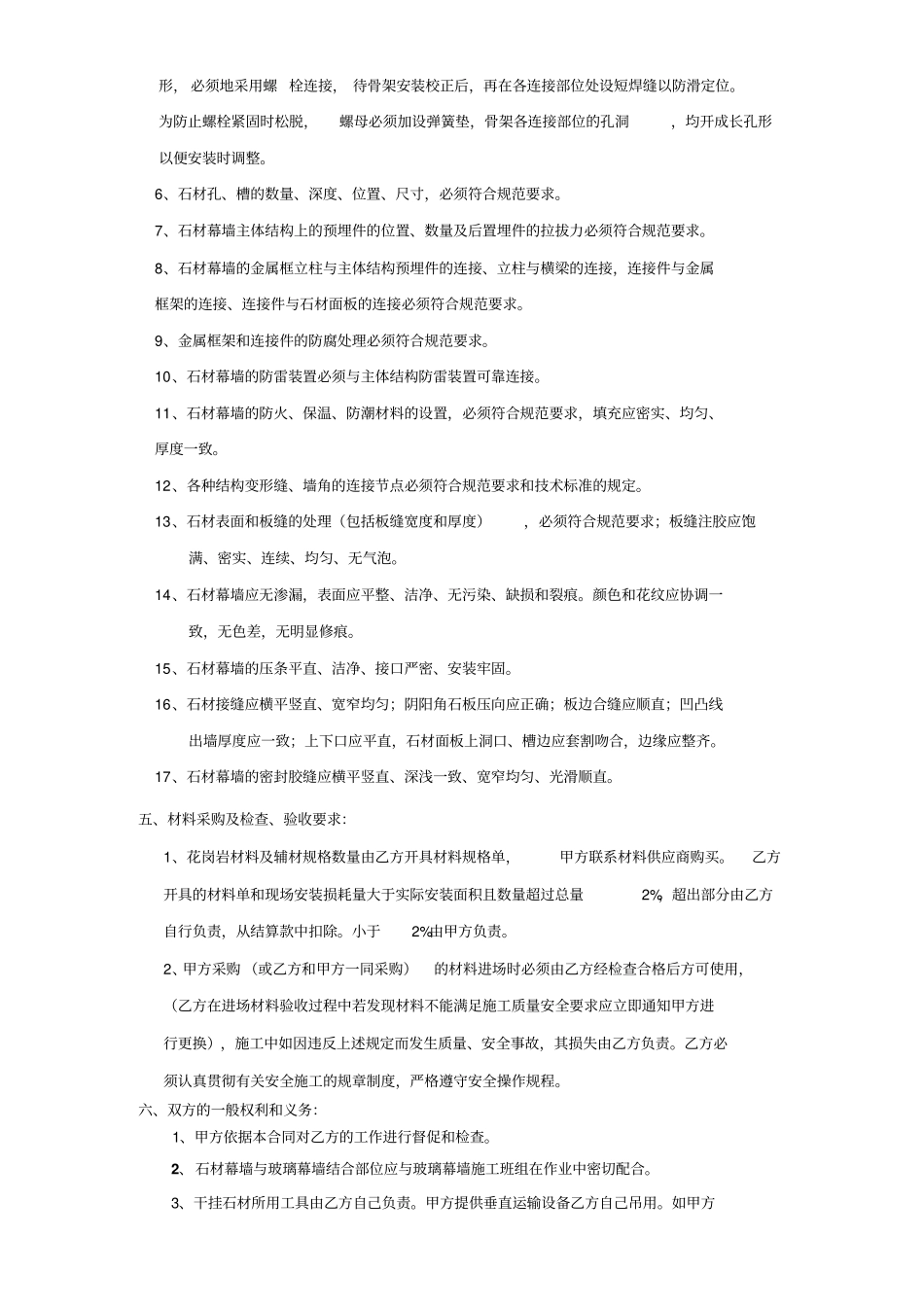

为减少骨架各部件因采用焊接连接而产生的变形,必须地采用螺栓连接,待骨架安装校正后,再在各连接部位处设短焊缝以防滑定位
