1目录1、工程概况2、施工依据3、施工相关准备工作4、施工工艺5、质量检验及标准6、质量通病防治措施7、成品保护8、安全与文明施工2外墙无机保温砂浆施工方案一、工程概况本工程为宜昌点军区供电公司新建生产班组用房土建工程,建设地点位于宜昌市点军区五龙大道9号,建筑面积6639
23平方米,框架结构11层
①楼地面做法:保温地面
②外墙装饰工程:银白色氟碳漆外墙面
③屋面及防水工程:屋面分为保温隔热屋面及轻钢屋面
④门窗:防火窗;窗为断热型材铝合金
结构概况1、本工程为框架结构,抗震设防烈度为六度
2、本工程采用主要材料①钢筋采用HRB400级钢
②砌体:200厚及100厚加气混凝土砌块,基础为MU10页岩砖
基础工程概况本工程基础形式采用墙下条形基础和柱下独立基础本工程采用无机轻骨料【玻化微珠】保温系统,保温层厚度为40mm
以刮抹方式与墙身结合固定,抗裂砂浆复合耐碱玻纤网格布为保护增强层
二、施工依据宜昌点军区供电公司新建生产班组用房工程设计施工图ZT11-C110、图纸会审及设计变更文件;国家、地方、行业现行相关法律法规和技术标准;三、施工相关准备工作(一)施工条件:1、基层墙面应干燥并已验收合格
外墙上的消防梯、落水管、各种进户管线等外墙上的各种预埋件已安装完毕
2、施工现场环境温度和基层墙体表面温度在施工及施工后24h内建议不得低于5摄氏度(低于5摄用甲酸钙防冻措施)
3、为保证施工质量,施工面应避免长时间阳光直射,应保证系统施工的连续性
4、雨天施工应采取有效措施,防止雨水冲刷墙面,有拉结杆的外墙应挂网在粉
35、墙体系统在施工过程中所采取的保护措施,应带防水、密封等长久保护,按设计要求施工完毕后方可拆除

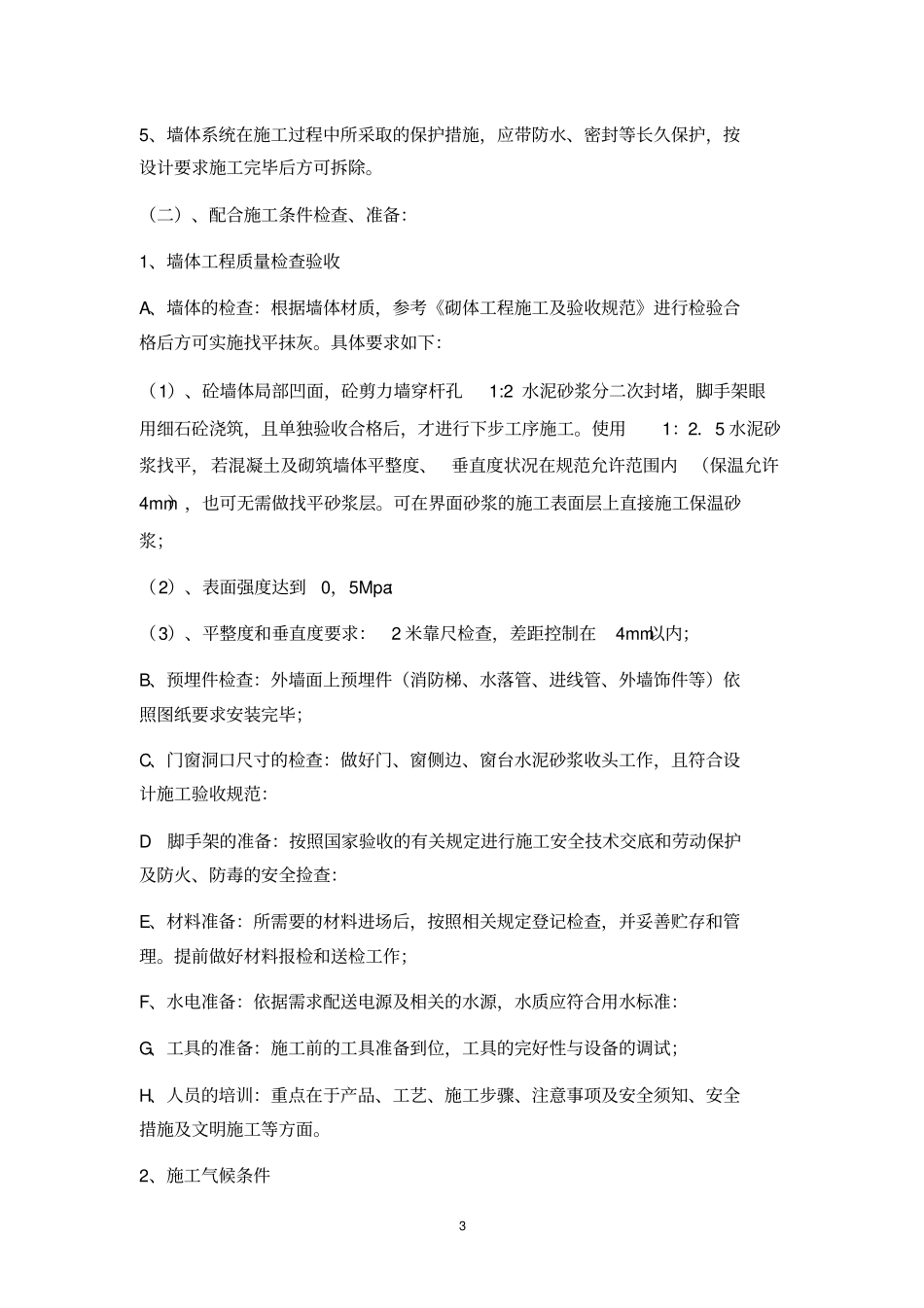

(二)、配合施工条件检查、准备:1、墙体工程质量检查验收A、墙体的检查:根据墙体材质,参考《砌体工程施工及验收规范》进行检验合格后方可实施找平抹灰
具体要求如下:
