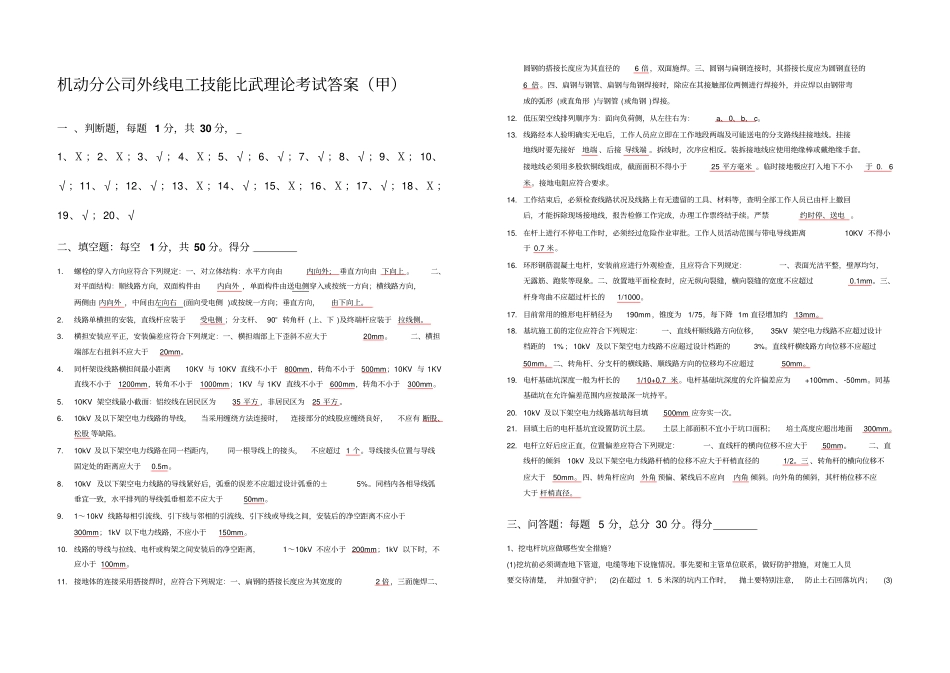

机动分公司外线电工技能比武理论考试答案(甲)一、判断题,每题1分,共30分,1、Ⅹ;2、Ⅹ;3、√;4、Ⅹ;5、√;6、√;7、√;8、√;9、Ⅹ;10、√;11、√;12、√;13、Ⅹ;14、√;15、Ⅹ;16、Ⅹ;17、√;18、Ⅹ;19、√;20、√二、填空题:每空1分,共50分。得分1.螺栓的穿入方向应符合下列规定:一、对立体结构:水平方向由内向外;垂直方向由下向上。二、对平面结构:顺线路方向,双面构件由内向外,单面构件由送电侧穿入或按统一方向;横线路方向,两侧由内向外,中间由左向右(面向受电侧)或按统一方向;垂直方向,由下向上。2.线路单横担的安装,直线杆应装于受电侧;分支杆、90°转角杆(上、下)及终端杆应装于拉线侧。3.横担安装应平正,安装偏差应符合下列规定:一、横担端部上下歪斜不应大于20mm。二、横担端部左右扭斜不应大于20mm。4.同杆架设线路横担间最小距离10KV与10KV直线不小于800mm,转角不小于500mm;10KV与1KV直线不小于1200mm,转角不小于1000mm;1KV与1KV直线不小于600mm,转角不小于300mm。5.10KV架空线最小截面:铝绞线在居民区为35平方,非居民区为25平方。6.10kV及以下架空电力线路的导线,当采用缠绕方法连接时,连接部分的线股应缠绕良好,不应有断股、松股等缺陷。7.10kV及以下架空电力线路在同一档距内,同一根导线上的接头,不应超过1个。导线接头位置与导线固定处的距离应大于0.5m。8.10kV及以下架空电力线路的导线紧好后,弧垂的误差不应超过设计弧垂的±5%。同档内各相导线弧垂宜一致,水平排列的导线弧垂相差不应大于50mm。9.1~10kV线路每相引流线、引下线与邻相的引流线、引下线或导线之间,安装后的净空距离不应小于300mm;1kV以下电力线路,不应小于150mm。10.线路的导线与拉线、电杆或构架之间安装后的净空距离,1~10kV不应小于200mm;1kV以下时,不应小于100mm。11.接地体的连接采用搭接焊时,应符合下列规定:一、扁钢的搭接长度应为其宽度的2倍,三面施焊二、圆钢的搭接长度应为其直径的6倍,双面施焊。三、圆钢与扁钢连接时,其搭接长度应为圆钢直径的6倍。四、扁钢与钢管、扁钢与角钢焊接时,除应在其接触部位两侧进行焊接外,并应焊以由钢带弯成的弧形(或直角形)与钢管(或角钢)焊接。12.低压架空线排列顺序为:面向负荷侧,从左往右为:a、0、b、c。13.线路经本人验明确实无电后,工作人员应立即在工作地段两端及可能送电的分支路线挂接地线。挂接地线时要先接好地端、后接导线端。拆线时,次序应相反。装拆接地线应使用绝缘棒或戴绝缘手套。接地线必须用多股软铜线组成,截面面积不得小于25平方毫米。临时接地极应打入地下不小于0.6米。接地电阻应符合要求。14.工作结束后,必须检查线路状况及线路上有无遗留的工具、材料等,查明全部工作人员已由杆上撤回后,才能拆除现场接地线,报告检修工作完成,办理工作票终结手续。严禁约时停、送电。15.在杆上进行不停电工作时,必须经过危险作业审批。工作人员活动范围与带电导线距离10KV不得小于0.7米。16.环形钢筋混凝土电杆,安装前应进行外观检查,且应符合下列规定:一、表面光洁平整,壁厚均匀,无露筋、跑浆等现象。二、放置地平面检查时,应无纵向裂缝,横向裂缝的宽度不应超过0.1mm。三、杆身弯曲不应超过杆长的1/1000。17.目前常用的锥形电杆梢径为190mm,锥度为1/75,每下降1m直径增加约13mm。18.基坑施工前的定位应符合下列规定:一、直线杆顺线路方向位移,35kV架空电力线路不应超过设计档距的1%;10kV及以下架空电力线路不应超过设计档距的3%。直线杆横线路方向位移不应超过50mm。二、转角杆、分支杆的横线路、顺线路方向的位移均不应超过50mm。19.电杆基础坑深度一般为杆长的1/10+0.7米。电杆基础坑深度的允许偏差应为+100mm、-50mm。同基基础坑在允许偏差范围内应按最深一坑持平。20.10kV及以下架空电力线路基坑每回填500mm应夯实一次。21.回填土后的电杆基坑宜设置防沉土层。土层上部面积不宜小于坑口面积;培土高度应超出地面300mm。22.电杆立好后应正直,位置偏差应符合下列规定:一、直线杆的横向位移不应大于50mm。二、直线杆的倾斜10kV及以下架空电力...
