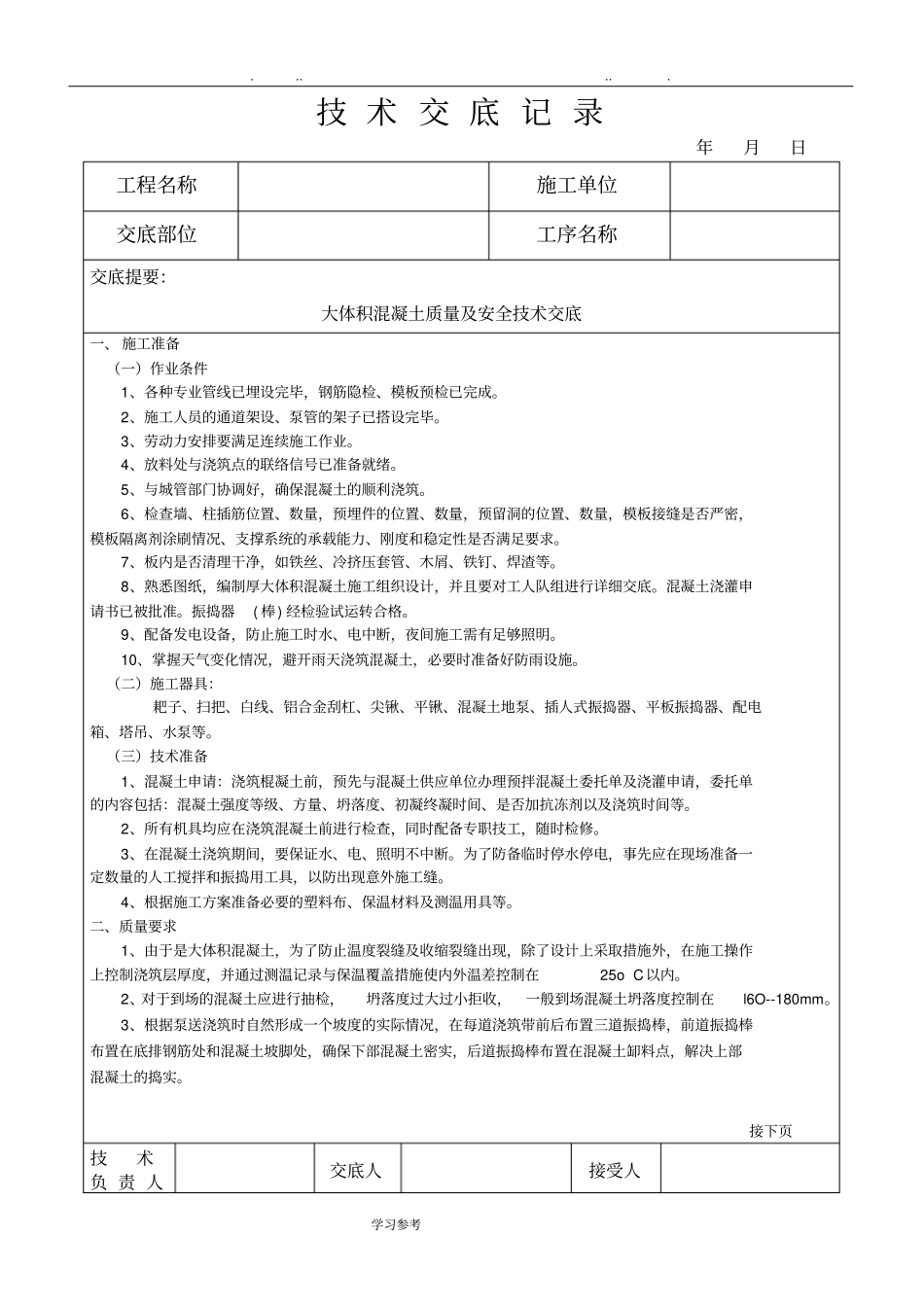

学习参考技术交底记录年月日工程名称施工单位交底部位工序名称交底提要:大体积混凝土质量及安全技术交底一、施工准备(一)作业条件1、各种专业管线已埋设完毕,钢筋隐检、模板预检已完成
2、施工人员的通道架设、泵管的架子已搭设完毕
3、劳动力安排要满足连续施工作业
4、放料处与浇筑点的联络信号已准备就绪
5、与城管部门协调好,确保混凝土的顺利浇筑
6、检查墙、柱插筋位置、数量,预埋件的位置、数量,预留洞的位置、数量,模板接缝是否严密,模板隔离剂涂刷情况、支撑系统的承载能力、刚度和稳定性是否满足要求
7、板内是否清理干净,如铁丝、冷挤压套管、木屑、铁钉、焊渣等
8、熟悉图纸,编制厚大体积混凝土施工组织设计,并且要对工人队组进行详细交底
混凝土浇灌申请书已被批准
振捣器(棒)经检验试运转合格
9、配备发电设备,防止施工时水、电中断,夜间施工需有足够照明
10、掌握天气变化情况,避开雨天浇筑混凝土,必要时准备好防雨设施
(二)施工器具:耙子、扫把、白线、铝合金刮杠、尖锹、平锹、混凝土地泵、插人式振捣器、平板振捣器、配电箱、塔吊、水泵等
(三)技术准备1、混凝土申请:浇筑棍凝土前,预先与混凝土供应单位办理预拌混凝土委托单及浇灌申请,委托单的内容包括:混凝土强度等级、方量、坍落度、初凝终凝时间、是否加抗冻剂以及浇筑时间等
2、所有机具均应在浇筑混凝土前进行检查,同时配备专职技工,随时检修
3、在混凝土浇筑期间,要保证水、电、照明不中断
为了防备临时停水停电,事先应在现场准备一定数量的人工搅拌和振捣用工具,以防出现意外施工缝
4、根据施工方案准备必要的塑料布、保温材料及测温用具等
二、质量要求1、由于是大体积混凝土,为了防止温度裂缝及收缩裂缝出现,除了设计上采取措施外,在施工操作上控制浇筑层厚度,并通过测温记录与保温覆盖措施使内外温差控制在25oC以内

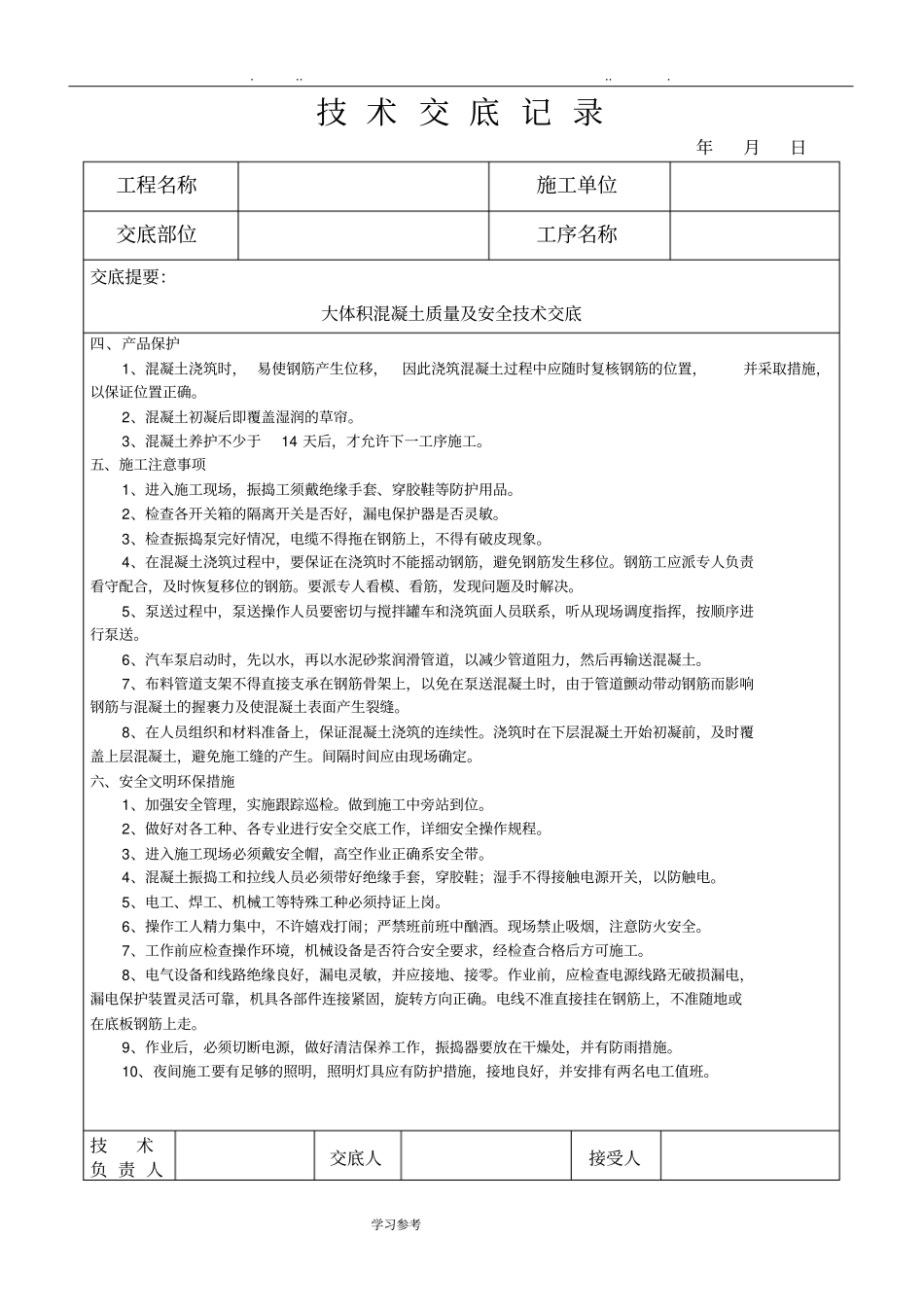

2、对于到场的混凝土应进行抽
