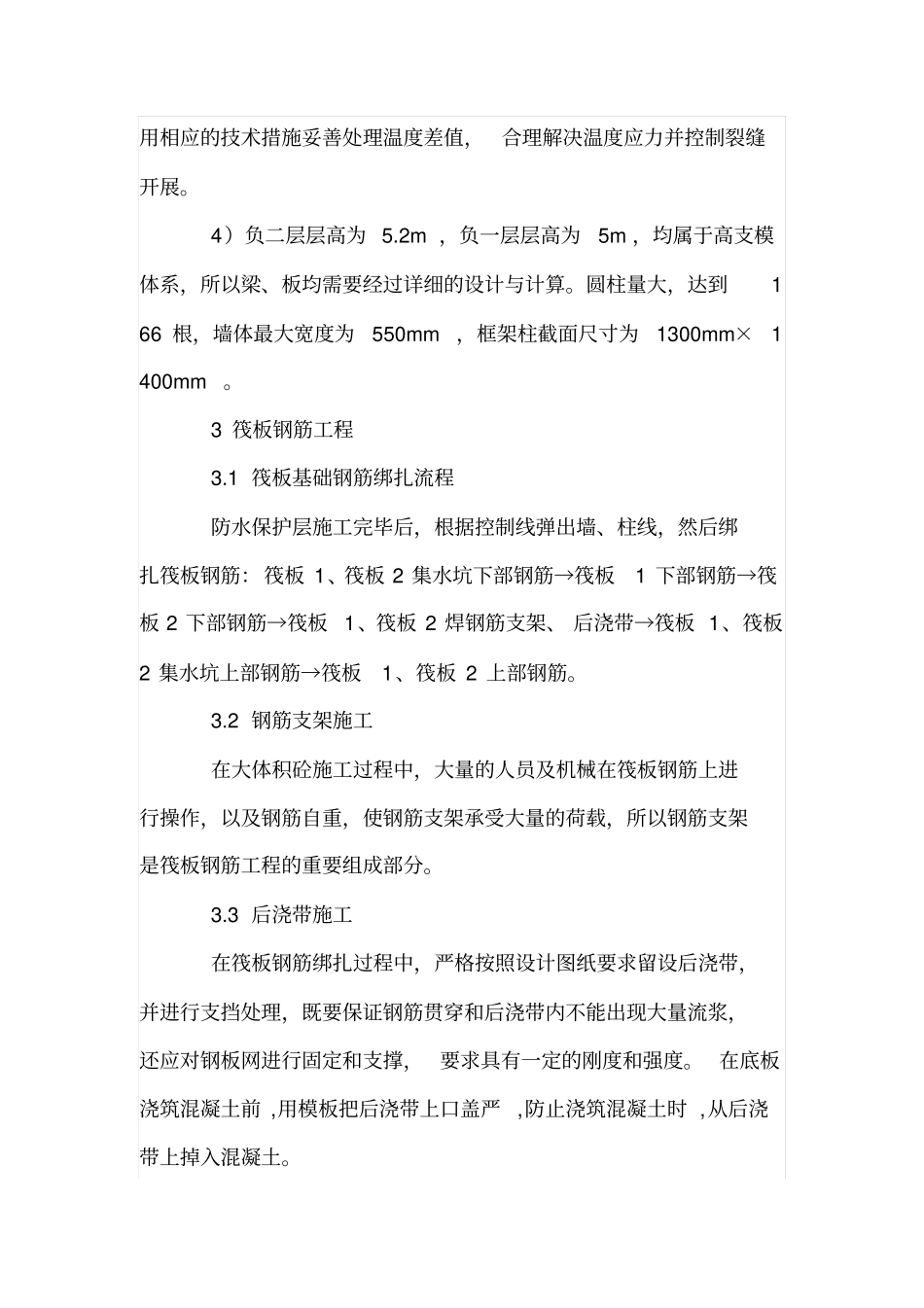

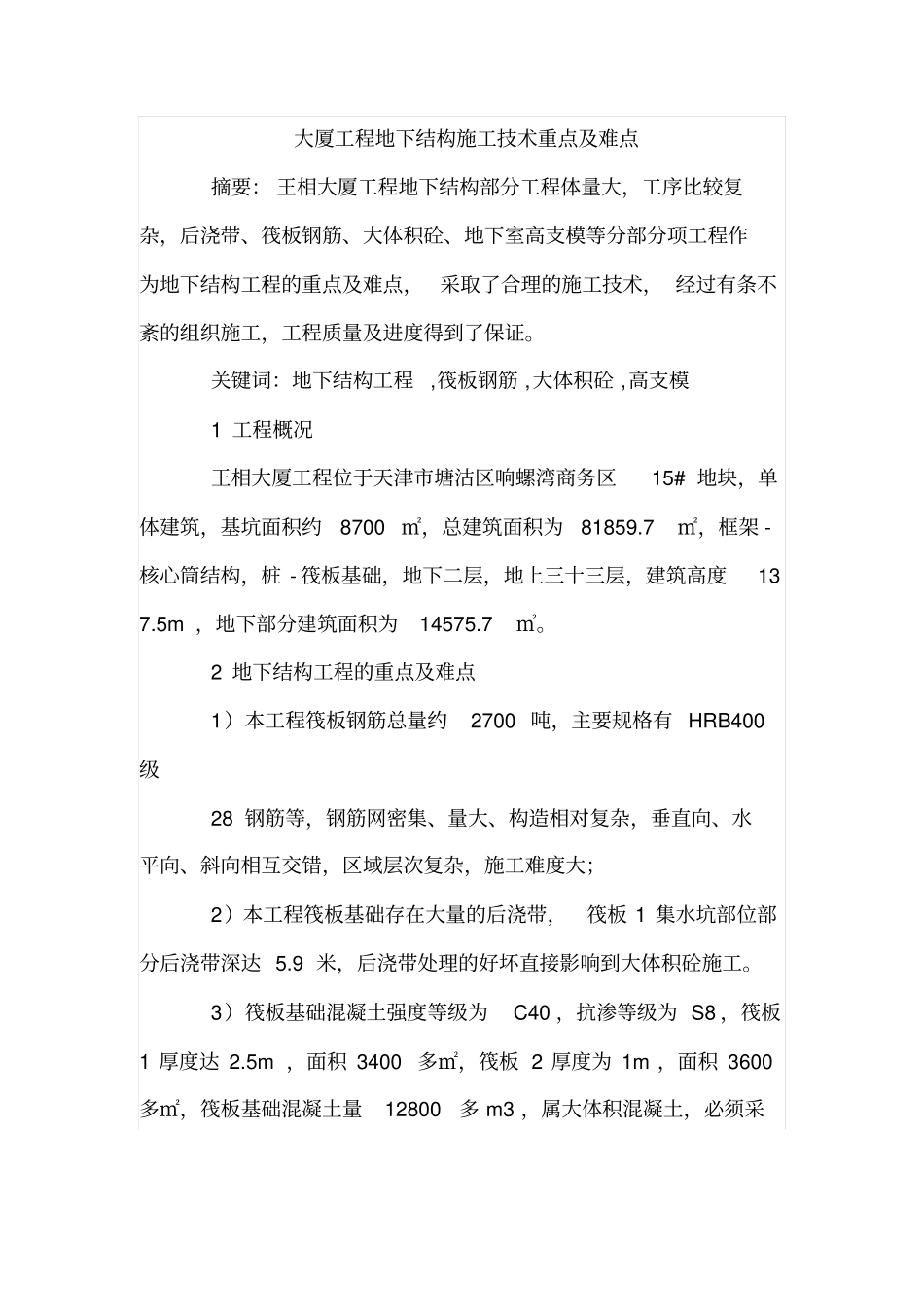

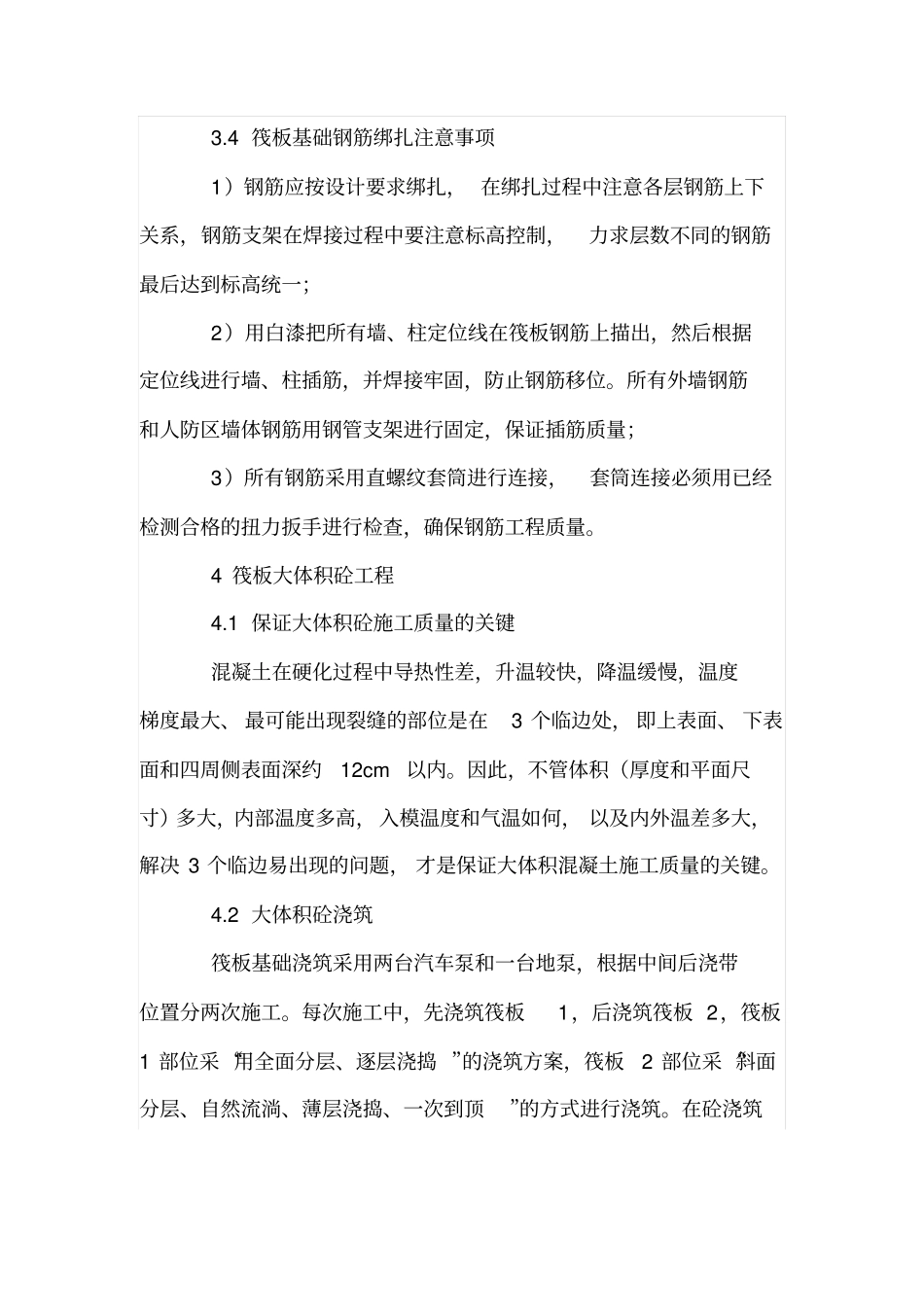

大厦工程地下结构施工技术重点及难点摘要:王相大厦工程地下结构部分工程体量大,工序比较复杂,后浇带、筏板钢筋、大体积砼、地下室高支模等分部分项工程作为地下结构工程的重点及难点,采取了合理的施工技术,经过有条不紊的组织施工,工程质量及进度得到了保证
关键词:地下结构工程,筏板钢筋,大体积砼,高支模1工程概况王相大厦工程位于天津市塘沽区响螺湾商务区15#地块,单体建筑,基坑面积约8700㎡,总建筑面积为81859
7㎡,框架-核心筒结构,桩-筏板基础,地下二层,地上三十三层,建筑高度137
5m,地下部分建筑面积为14575
2地下结构工程的重点及难点1)本工程筏板钢筋总量约2700吨,主要规格有HRB400级28钢筋等,钢筋网密集、量大、构造相对复杂,垂直向、水平向、斜向相互交错,区域层次复杂,施工难度大;2)本工程筏板基础存在大量的后浇带,筏板1集水坑部位部分后浇带深达5
9米,后浇带处理的好坏直接影响到大体积砼施工
3)筏板基础混凝土强度等级为C40,抗渗等级为S8,筏板1厚度达2
5m,面积3400多㎡,筏板2厚度为1m,面积3600多㎡,筏板基础混凝土量12800多m3,属大体积混凝土,必须采用相应的技术措施妥善处理温度差值,合理解决温度应力并控制裂缝开展
4)负二层层高为5
2m,负一层层高为5m,均属于高支模体系,所以梁、板均需要经过详细的设计与计算
圆柱量大,达到166根,墙体最大宽度为550mm,框架柱截面尺寸为1300mm×1400mm
3筏板钢筋工程3
1筏板基础钢筋绑扎流程防水保护层施工完毕后,根据控制线弹出墙、柱线,然后绑扎筏板钢筋:筏板1、筏板2集水坑下部钢筋→筏板1下部钢筋→筏板2下部钢筋→筏板1、筏板2焊钢筋支架、后浇带→筏板1、筏板2集水坑上部钢筋→筏板1、筏板2上部钢筋
2钢筋支架施工在大体积砼施工过程中,大量的人员及机械在筏板钢筋上
