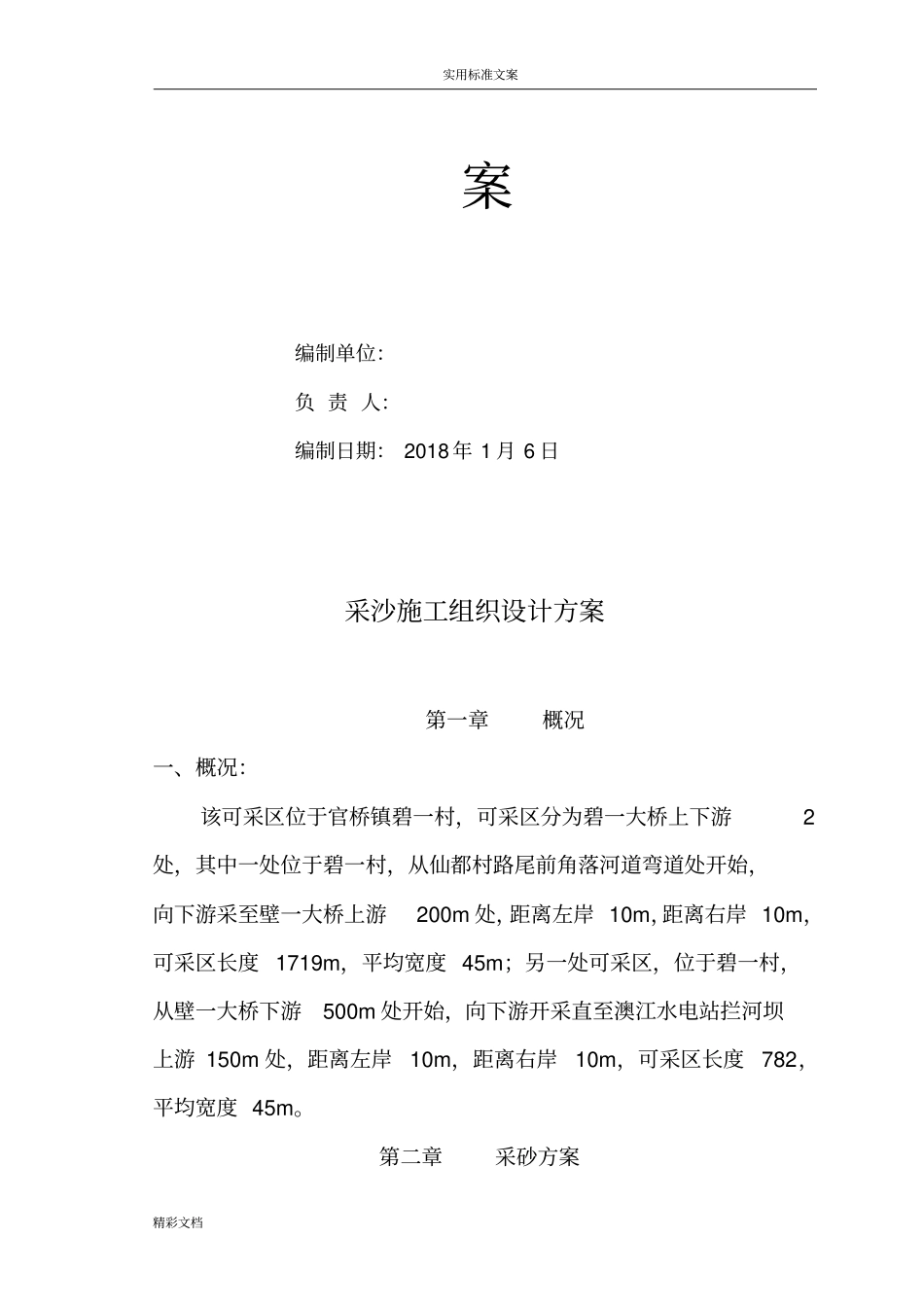

实用标准文案精彩文档采砂施工方案施工组织设计方实用标准文案精彩文档案编制单位:负责人:编制日期:2018年1月6日采沙施工组织设计方案第一章概况一、概况:该可采区位于官桥镇碧一村,可采区分为碧一大桥上下游2处,其中一处位于碧一村,从仙都村路尾前角落河道弯道处开始,向下游采至壁一大桥上游200m处,距离左岸10m,距离右岸10m,可采区长度1719m,平均宽度45m;另一处可采区,位于碧一村,从壁一大桥下游500m处开始,向下游开采直至澳江水电站拦河坝上游150m处,距离左岸10m,距离右岸10m,可采区长度782,平均宽度45m

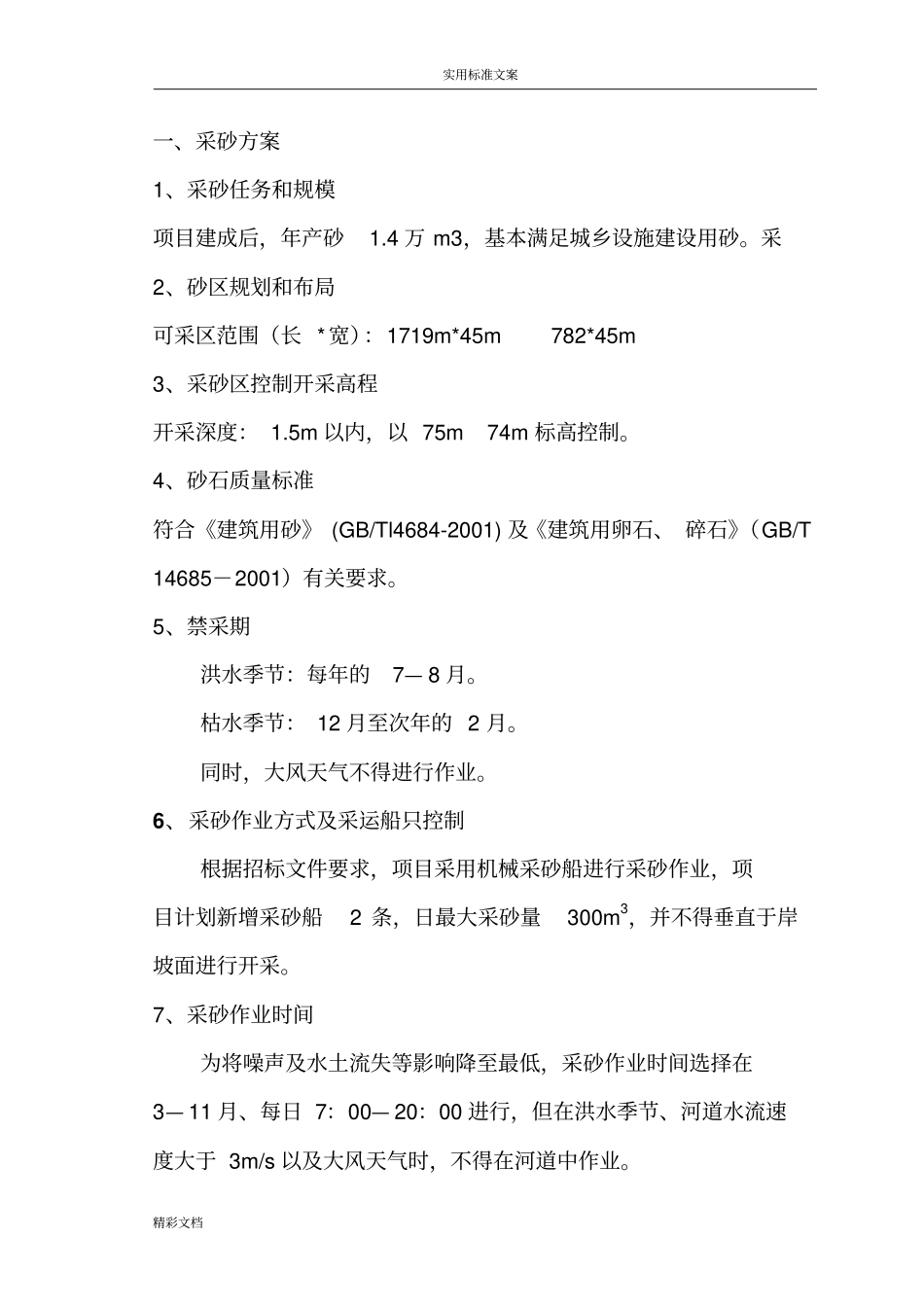

第二章采砂方案实用标准文案精彩文档一、采砂方案1、采砂任务和规模项目建成后,年产砂1
4万m3,基本满足城乡设施建设用砂
采2、砂区规划和布局可采区范围(长*宽):1719m*45m782*45m3、采砂区控制开采高程开采深度:1
5m以内,以75m74m标高控制
4、砂石质量标准符合《建筑用砂》(GB/Tl4684-2001)及《建筑用卵石、碎石》(GB/T14685-2001)有关要求
5、禁采期洪水季节:每年的7—8月
枯水季节:12月至次年的2月
同时,大风天气不得进行作业
6、采砂作业方式及采运船只控制根据招标文件要求,项目采用机械采砂船进行采砂作业,项目计划新增采砂船2条,日最大采砂量300m3,并不得垂直于岸坡面进行开采
7、采砂作业时间为将噪声及水土流失等影响降至最低,采砂作业时间选择在3—11月、每日7:00—20:00进行,但在洪水季节、河道水流速度大于3m/s以及大风天气时,不得在河道中作业
实用标准文案精彩文档8、计划配备设备方案及人员配备项目所需设备及人员计划根据实际生产工艺及技术需要进行选定,确保先进性和适用性以及较高的性价比,优先选用国产先进设备,及采砂施工经验丰富的人员队伍组成
表5-1:设备明细表序号名称规格/型号
