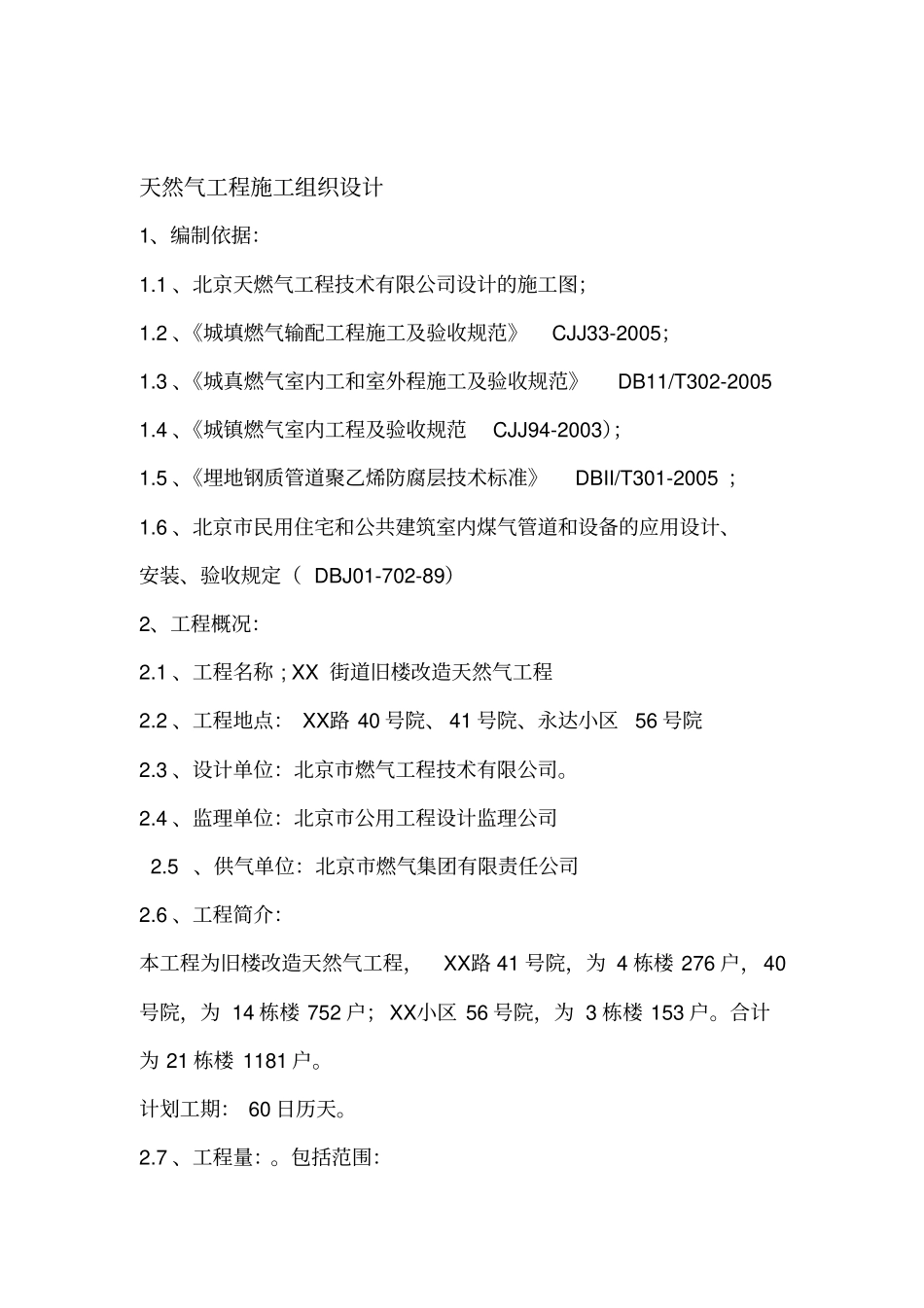

天然气工程施工组织设计1、编制依据:1
1、北京天燃气工程技术有限公司设计的施工图;1
2、《城填燃气输配工程施工及验收规范》CJJ33-2005;1
3、《城真燃气室内工和室外程施工及验收规范》DB11/T302-20051
4、《城镇燃气室内工程及验收规范CJJ94-2003);1
5、《埋地钢质管道聚乙烯防腐层技术标准》DBII/T301-2005;1
6、北京市民用住宅和公共建筑室内煤气管道和设备的应用设计、安装、验收规定(DBJ01-702-89)2、工程概况:2
1、工程名称;XX街道旧楼改造天然气工程2
2、工程地点:XX路40号院、41号院、永达小区56号院2
3、设计单位:北京市燃气工程技术有限公司
4、监理单位:北京市公用工程设计监理公司2
5、供气单位:北京市燃气集团有限责任公司2
6、工程简介:本工程为旧楼改造天然气工程,XX路41号院,为4栋楼276户,40号院,为14栋楼752户;XX小区56号院,为3栋楼153户
合计为21栋楼1181户
计划工期:60日历天
7、工程量:
包括范围:(1)XX路41院社区(123#楼)3栋各72户(2)(4#楼)1栋60户(3)(4)XX路40社区(XX路南侧区1号楼)1栋28户(5)(2
4号楼)3栋各42户(6)(5号楼)1栋43户(7)(6号楼)1栋51户(8)(7号楼)1栋72户1(9)(8-9楼)2栋各30户(10)(10楼)1栋34户(11)(12号楼)1栋66户(12)(13号楼)1栋90户(13)(14号楼)1栋60户(14)(15楼)1栋120户(15)XX小区56社区(123号楼)3栋153户2
8、敷设要求:规划红线内外的中压管线及红线内的中低压管线均为直埋敷设,埋深为车行道下小于1
2米,非车行道下不小于0
9米,管顶0
5米铺设警示标志带
9、防腐要求:直埋管道采用三
