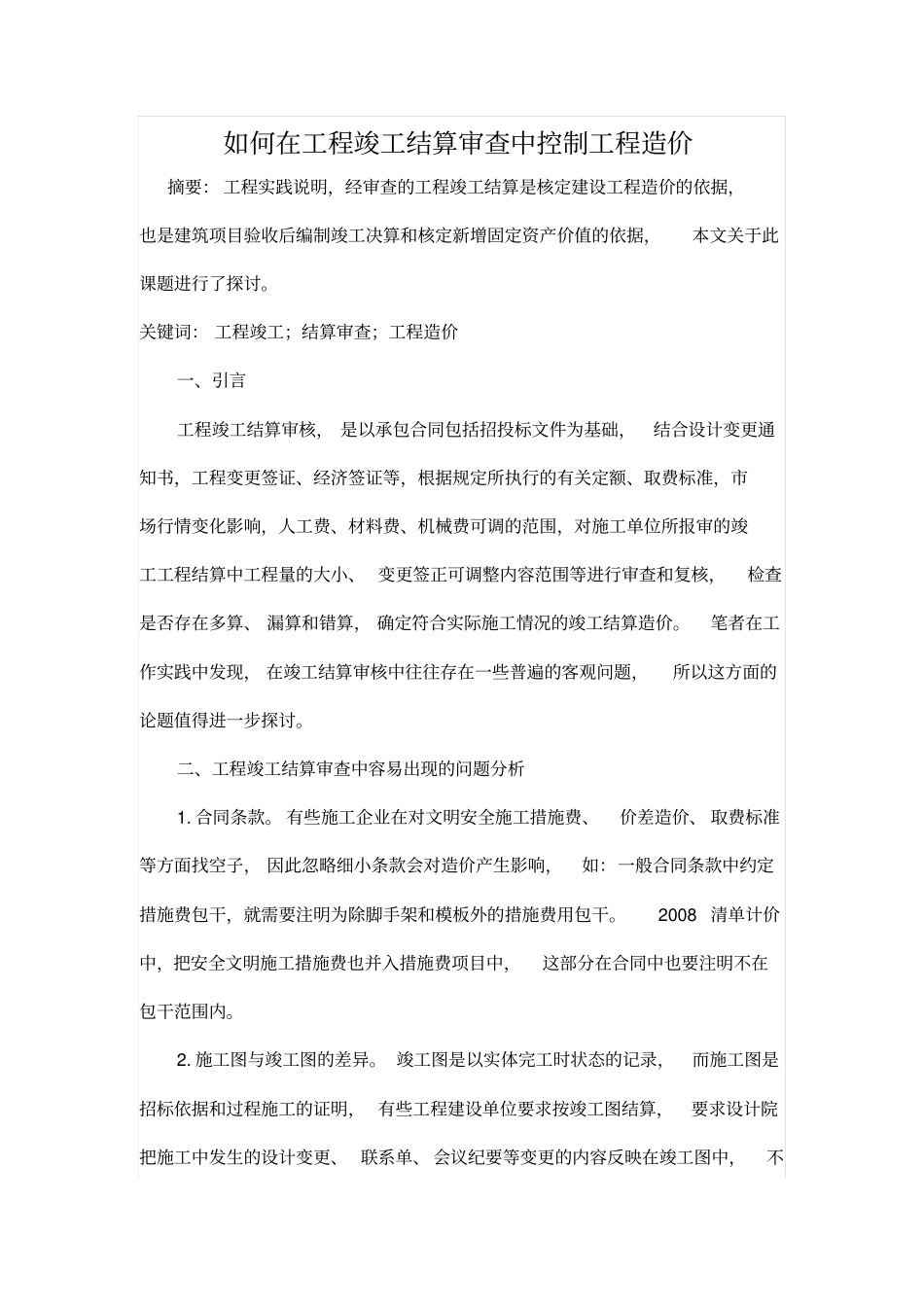

如何在工程竣工结算审查中控制工程造价摘要:工程实践说明,经审查的工程竣工结算是核定建设工程造价的依据,也是建筑项目验收后编制竣工决算和核定新增固定资产价值的依据,本文关于此课题进行了探讨
关键词:工程竣工;结算审查;工程造价一、引言工程竣工结算审核,是以承包合同包括招投标文件为基础,结合设计变更通知书,工程变更签证、经济签证等,根据规定所执行的有关定额、取费标准,市场行情变化影响,人工费、材料费、机械费可调的范围,对施工单位所报审的竣工工程结算中工程量的大小、变更签正可调整内容范围等进行审查和复核,检查是否存在多算、漏算和错算,确定符合实际施工情况的竣工结算造价
笔者在工作实践中发现,在竣工结算审核中往往存在一些普遍的客观问题,所以这方面的论题值得进一步探讨
二、工程竣工结算审查中容易出现的问题分析1
有些施工企业在对文明安全施工措施费、价差造价、取费标准等方面找空子,因此忽略细小条款会对造价产生影响,如:一般合同条款中约定措施费包干,就需要注明为除脚手架和模板外的措施费用包干
2008清单计价中,把安全文明施工措施费也并入措施费项目中,这部分在合同中也要注明不在包干范围内
施工图与竣工图的差异
竣工图是以实体完工时状态的记录,而施工图是招标依据和过程施工的证明,有些工程建设单位要求按竣工图结算,要求设计院把施工中发生的设计变更、联系单、会议纪要等变更的内容反映在竣工图中,不能反映的施工过程以“后补签证”形式结算,按竣工图结算一般以工程量按实结算、综合单价包死的合同中应用
对于固定总价合同,可用施工图加变更签证的方式结算
在审核过程中,主要查看合同的结算方式,根据现场提供的资料进行审核
材料性能和价格标准

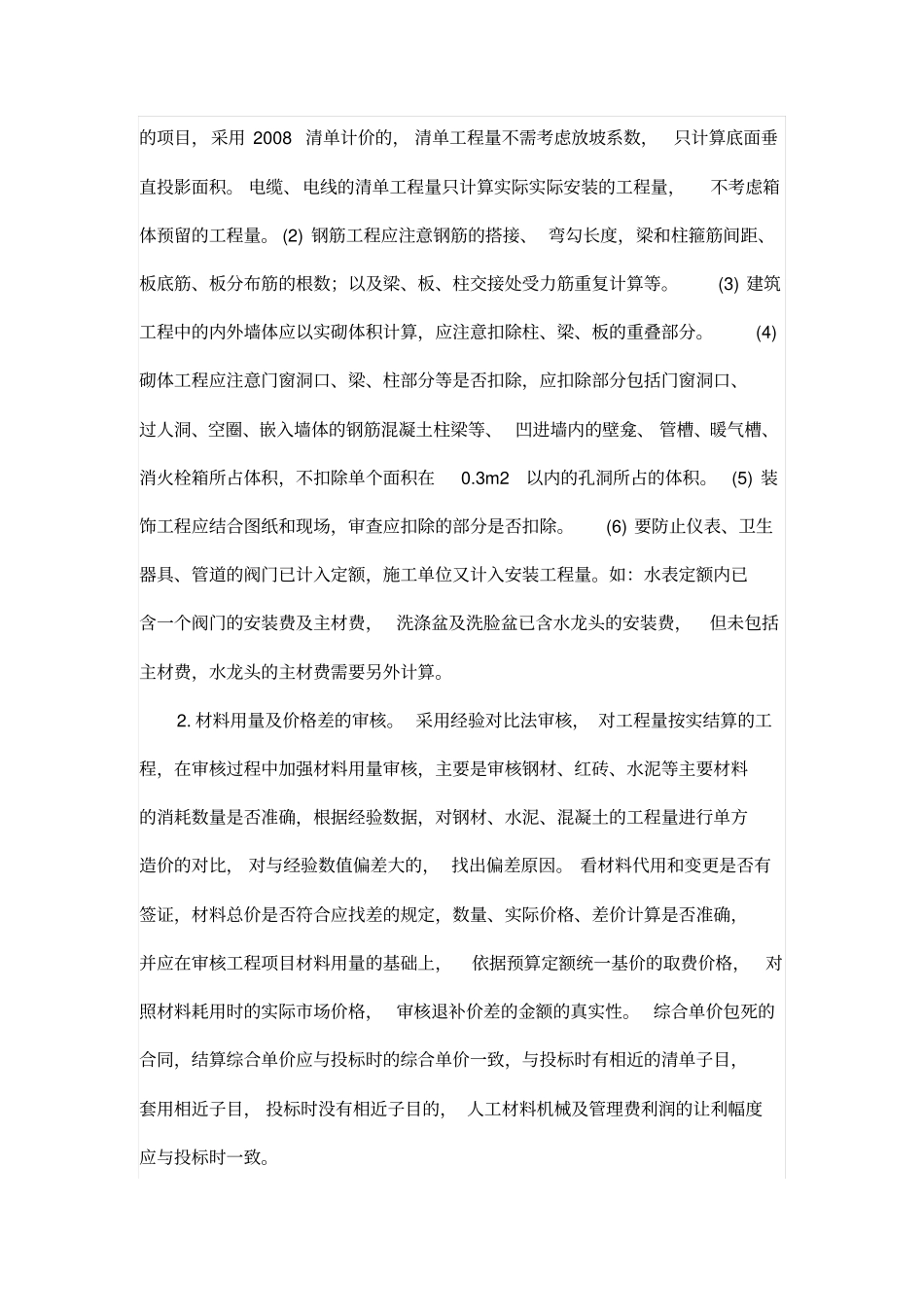

某项工程室内给水管材要求用钢塑复合,而实际施工中,施工单位却用PPR管施工,因都埋在墙体内,特别是从远处观看,外行很难看出,但材料单价却相差很多;材料的
