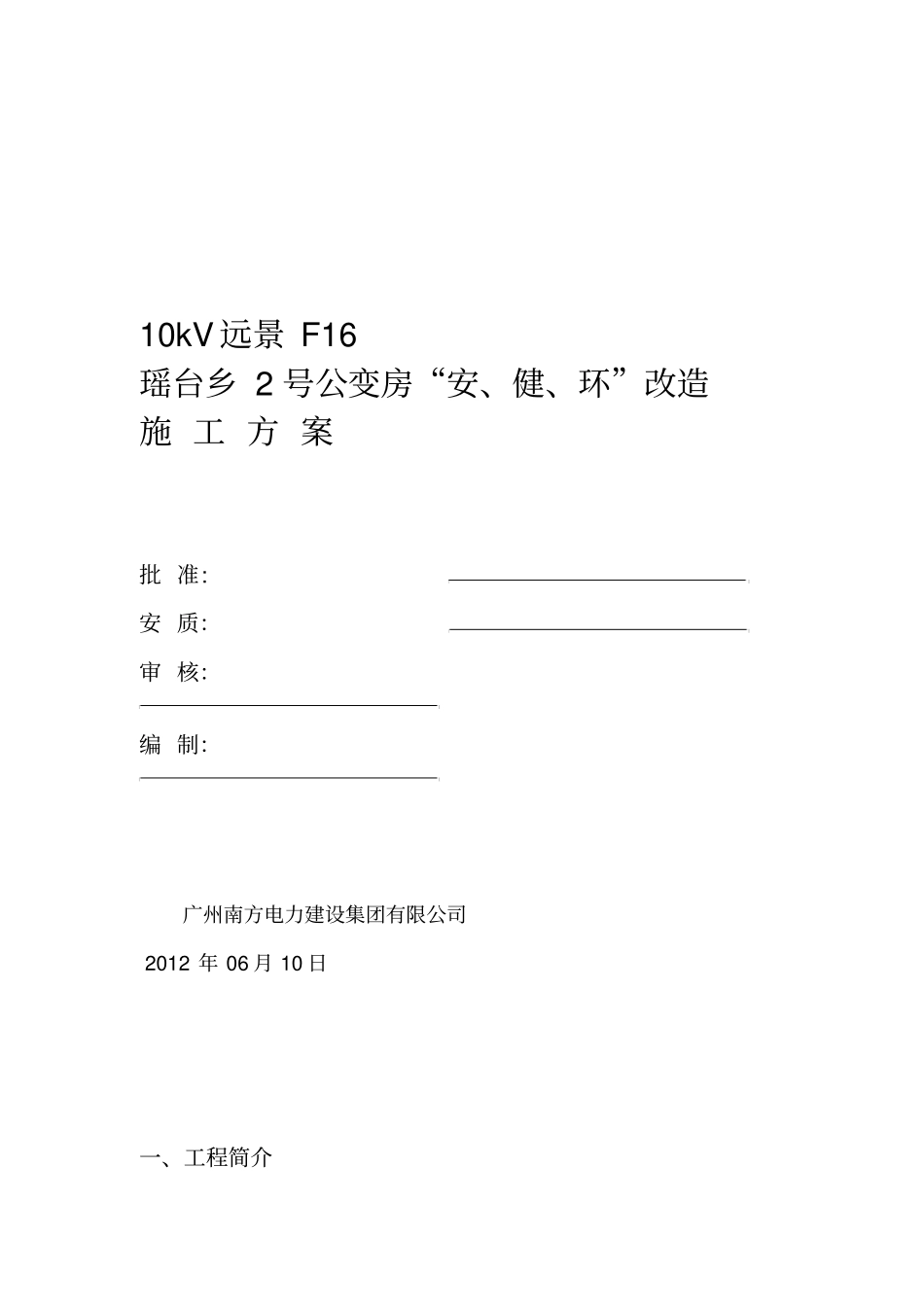

10kV远景F16瑶台乡2号公变房“安、健、环”改造施工方案批准:安质:审核:编制:广州南方电力建设集团有限公司2012年06月10日一、工程简介建设单位:广州市越秀供电局施工单位:南方电力建设集团有限公司施工地点:越秀区瑶台乡2号公变房二、工程内容对10kV远景F16瑶台乡2号公变房内“安、健、环”改造

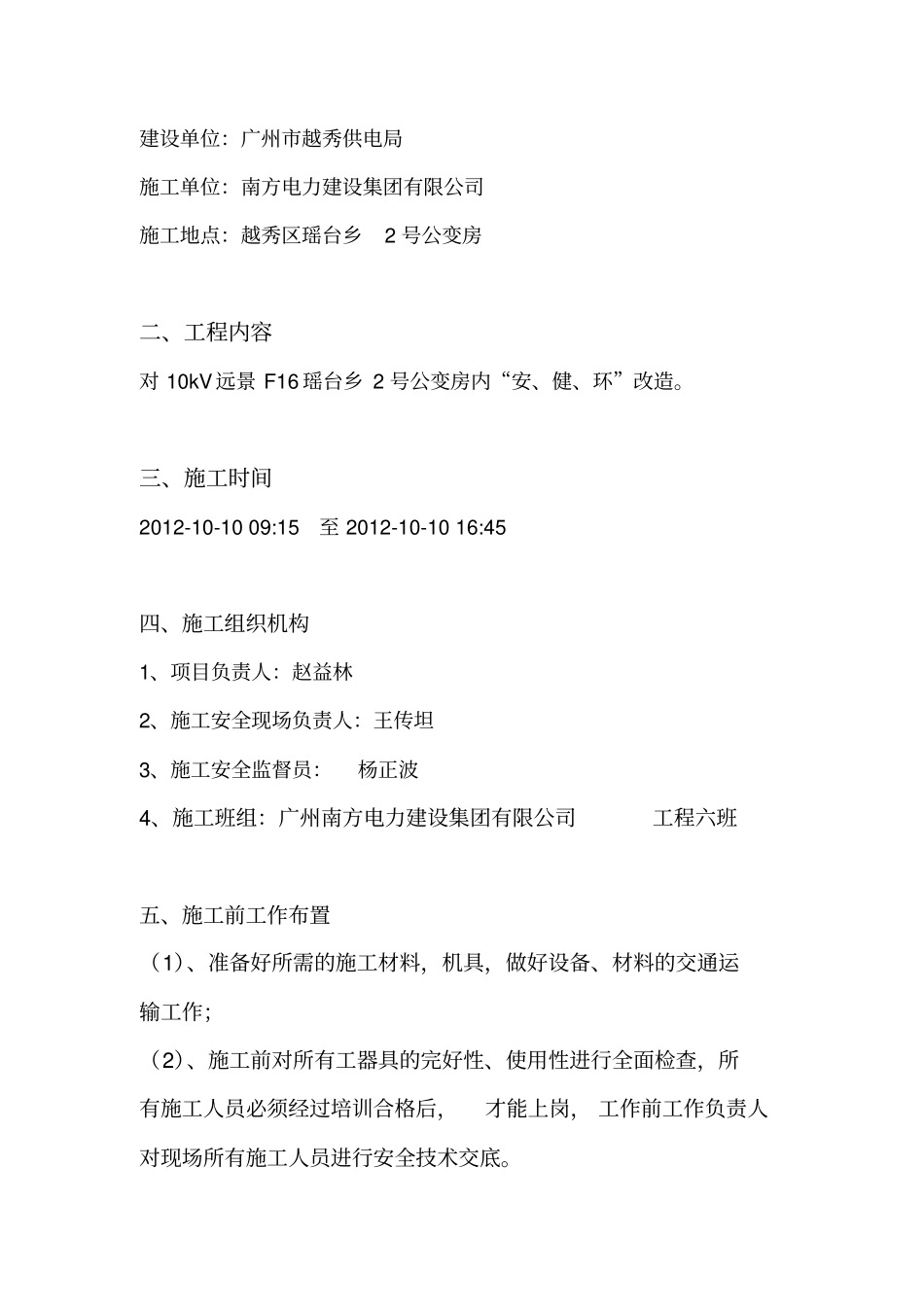

三、施工时间2012-10-1009:15至2012-10-1016:45四、施工组织机构1、项目负责人:赵益林2、施工安全现场负责人:王传坦3、施工安全监督员:杨正波4、施工班组:广州南方电力建设集团有限公司工程六班五、施工前工作布置(1)、准备好所需的施工材料,机具,做好设备、材料的交通运输工作;(2)、施工前对所有工器具的完好性、使用性进行全面检查,所有施工人员必须经过培训合格后,才能上岗,工作前工作负责人对现场所有施工人员进行安全技术交底

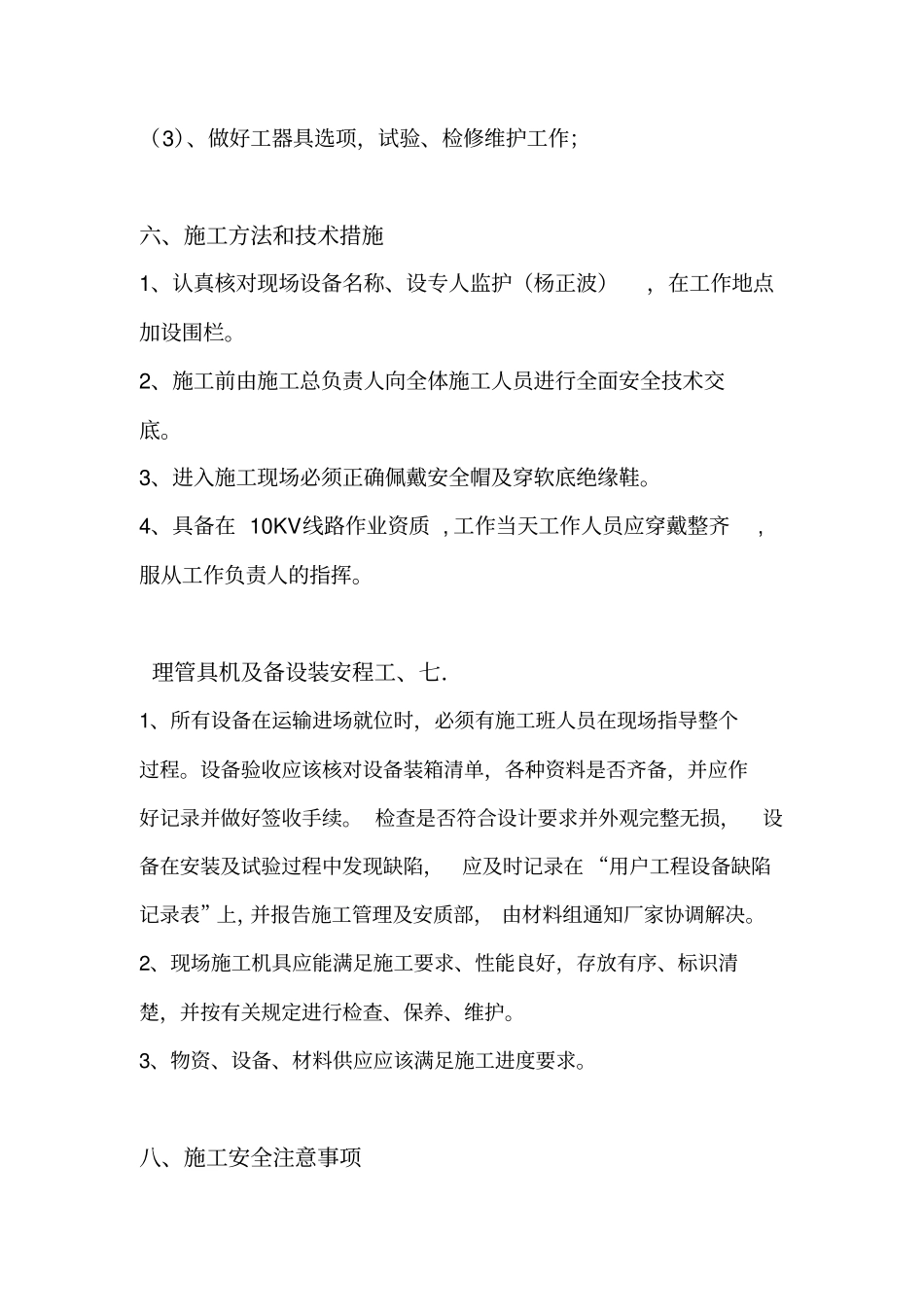

(3)、做好工器具选项,试验、检修维护工作;六、施工方法和技术措施1、认真核对现场设备名称、设专人监护(杨正波),在工作地点加设围栏
2、施工前由施工总负责人向全体施工人员进行全面安全技术交底
3、进入施工现场必须正确佩戴安全帽及穿软底绝缘鞋
4、具备在10KV线路作业资质,工作当天工作人员应穿戴整齐,服从工作负责人的指挥
理管具机及备设装安程工、七.1、所有设备在运输进场就位时,必须有施工班人员在现场指导整个过程
设备验收应该核对设备装箱清单,各种资料是否齐备,并应作好记录并做好签收手续
检查是否符合设计要求并外观完整无损,设备在安装及试验过程中发现缺陷,应及时记录在“用户工程设备缺陷记录表”上,并报告施工管理及安质部,由材料组通知厂家协调解决
2、现场施工机具应能满足施工要求、性能良好,存放有序、标识清楚,并按有关规定进行检查、保养、维护
3、物资、设备、材料供应应该满足施工进度要求
八、施工安全注意事项1、参加施工有关人员
