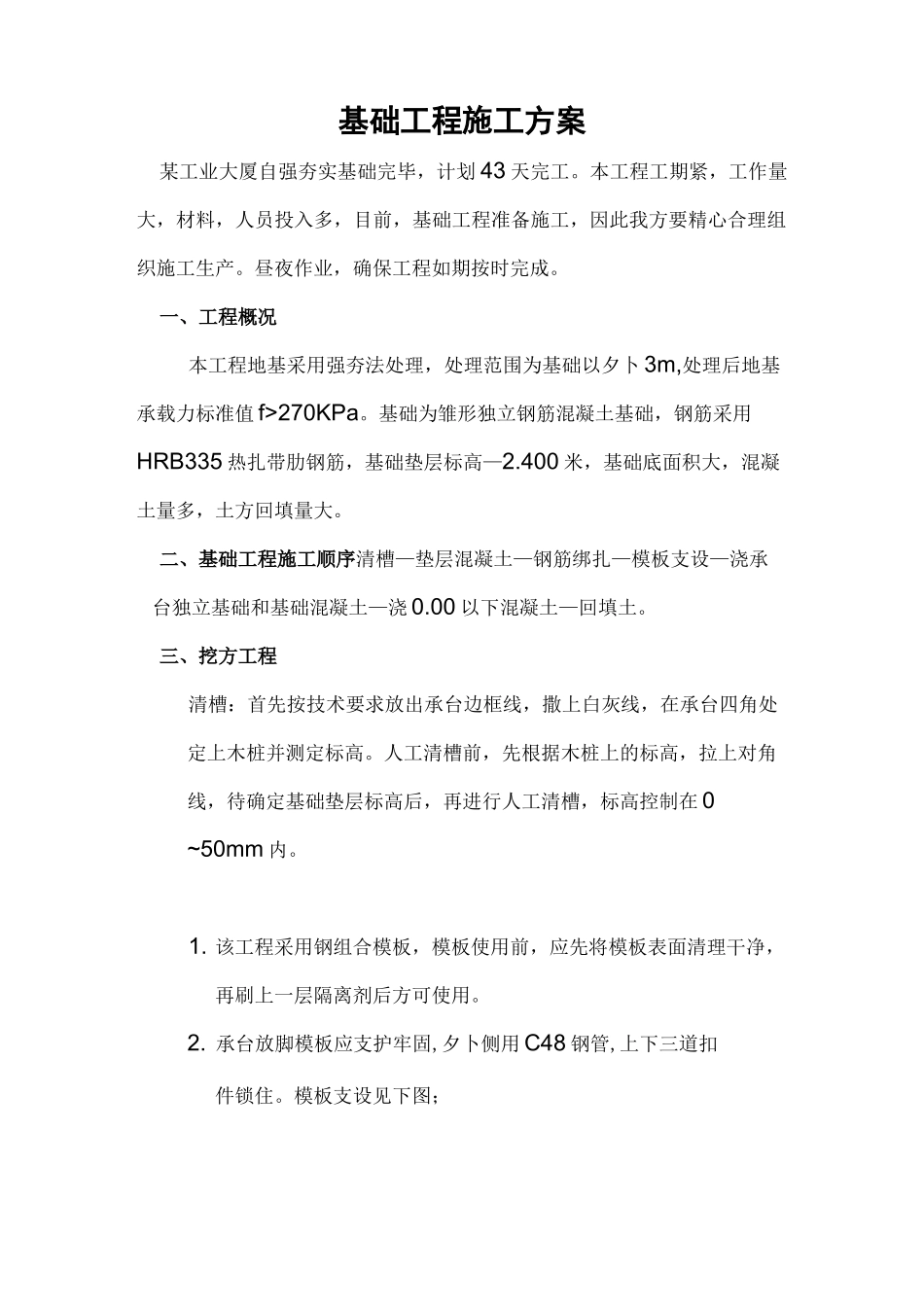

基础工程施工方案某工业大厦自强夯实基础完毕,计划43天完工
本工程工期紧,工作量大,材料,人员投入多,目前,基础工程准备施工,因此我方要精心合理组织施工生产
昼夜作业,确保工程如期按时完成
一、工程概况本工程地基采用强夯法处理,处理范围为基础以夕卜3m,处理后地基承载力标准值f>270KPa
基础为雏形独立钢筋混凝土基础,钢筋采用HRB335热扎带肋钢筋,基础垫层标高—2
400米,基础底面积大,混凝土量多,土方回填量大
二、基础工程施工顺序清槽—垫层混凝土—钢筋绑扎—模板支设—浇承台独立基础和基础混凝土—浇0
00以下混凝土—回填土
三、挖方工程清槽:首先按技术要求放出承台边框线,撒上白灰线,在承台四角处定上木桩并测定标高
人工清槽前,先根据木桩上的标高,拉上对角线,待确定基础垫层标高后,再进行人工清槽,标高控制在0~50mm内
该工程采用钢组合模板,模板使用前,应先将模板表面清理干净,再刷上一层隔离剂后方可使用
承台放脚模板应支护牢固,夕卜侧用C48钢管,上下三道扣件锁住
模板支设见下图;3
基础圈梁加固采用-40x1
5mm对拉片,水平间距500mm,垂直间距300mm加固
质量要求模板支设要有足够的强度和刚度,接槎应平整,而且在模板接缝处夹30x50mm的海绵条,以防漏浆

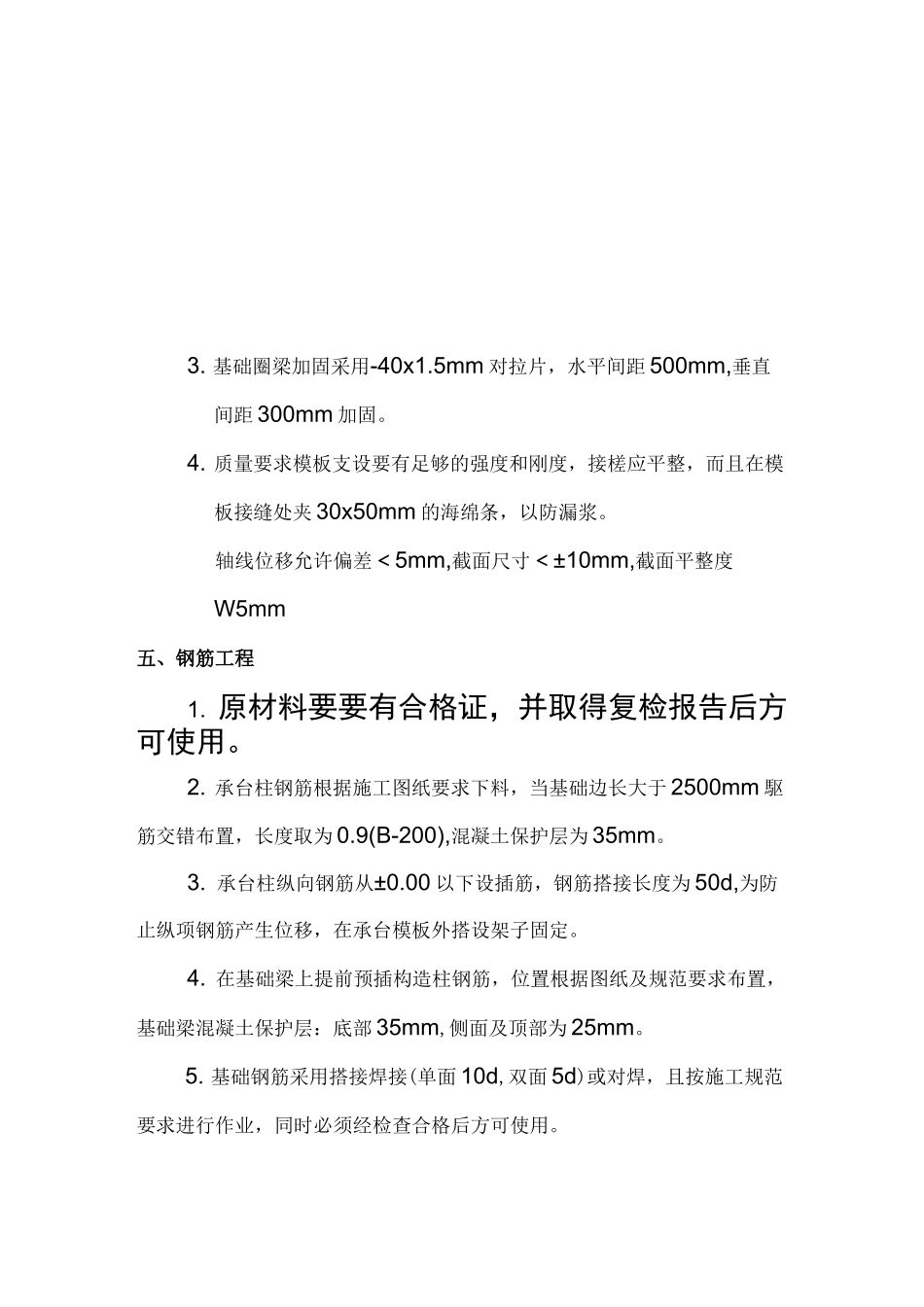

轴线位移允许偏差<5mm,截面尺寸<±10mm,截面平整度W5mm五、钢筋工程1
原材料要要有合格证,并取得复检报告后方可使用
承台柱钢筋根据施工图纸要求下料,当基础边长大于2500mm駆筋交错布置,长度取为0
9(B-200),混凝土保护层为35mm
承台柱纵向钢筋从±0
00以下设插筋,钢筋搭接长度为50d,为防止纵项钢筋产生位移,在承台模板外搭设架子固定

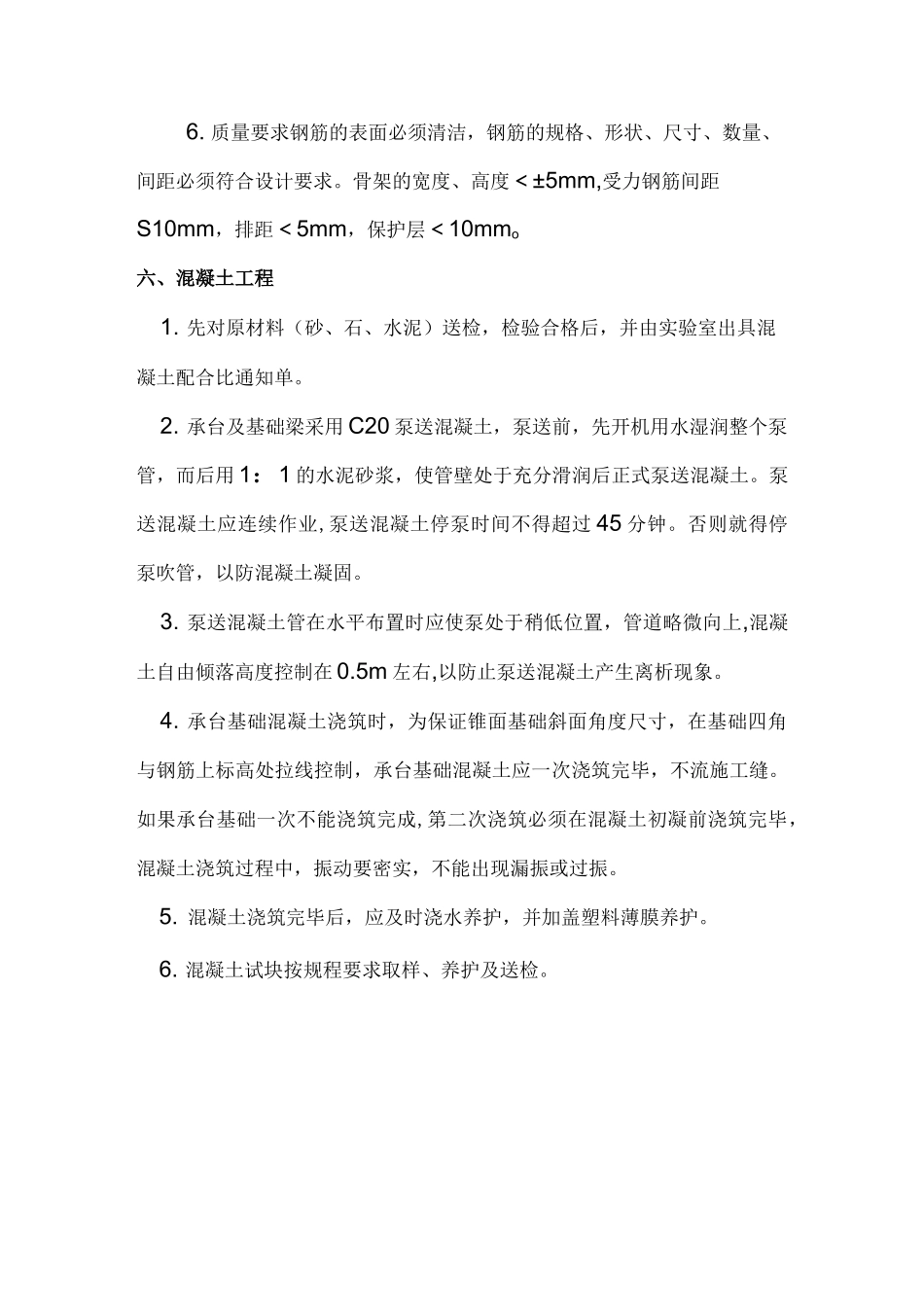

在基础梁上提前预插构造柱钢筋,位置根据图纸及规范要求布置,基础梁混凝土保护层:底部35mm,侧面及顶部为25mm
