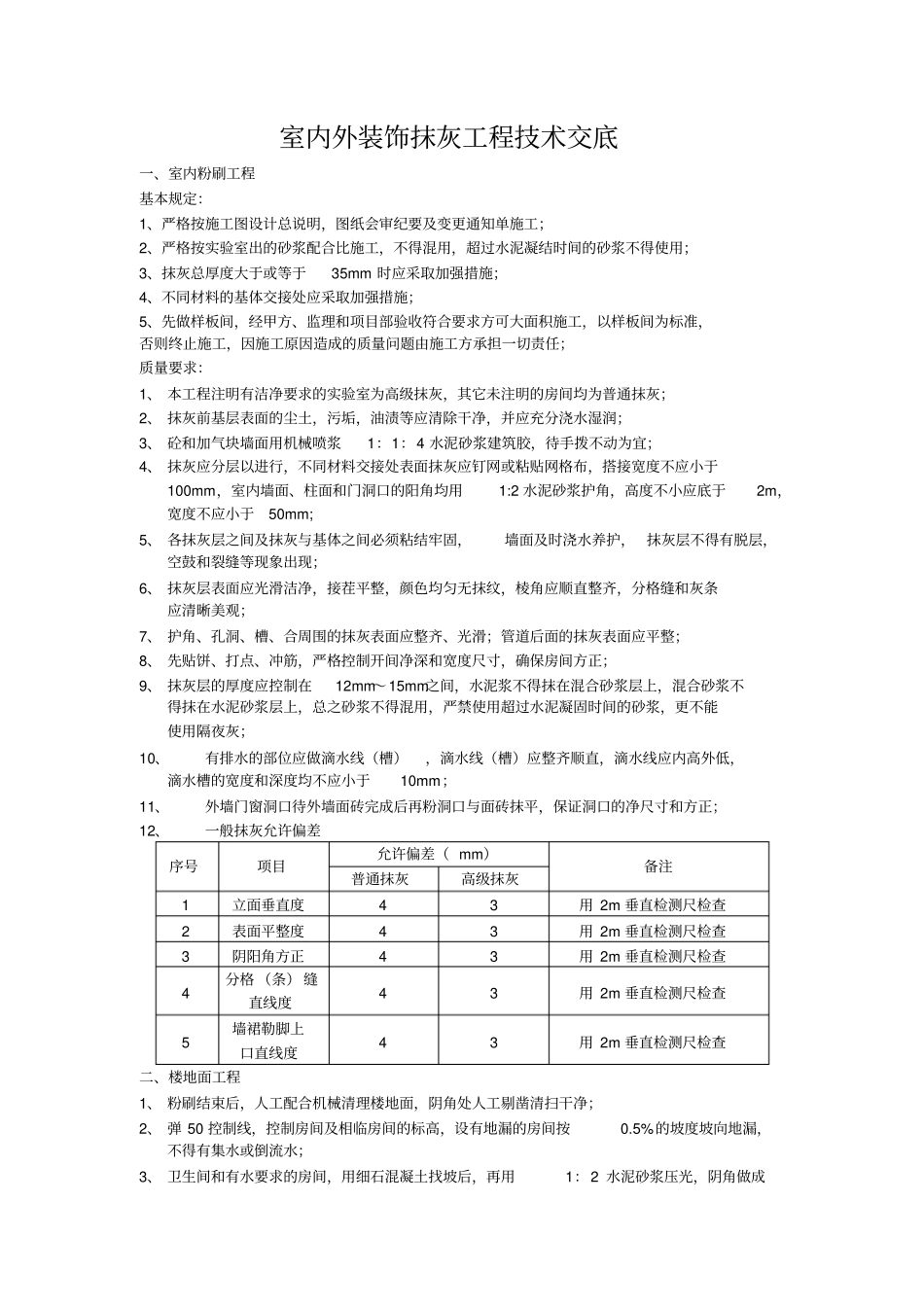

室内外装饰抹灰工程技术交底一、室内粉刷工程基本规定:1、严格按施工图设计总说明,图纸会审纪要及变更通知单施工;2、严格按实验室出的砂浆配合比施工,不得混用,超过水泥凝结时间的砂浆不得使用;3、抹灰总厚度大于或等于35mm时应采取加强措施;4、不同材料的基体交接处应采取加强措施;5、先做样板间,经甲方、监理和项目部验收符合要求方可大面积施工,以样板间为标准,否则终止施工,因施工原因造成的质量问题由施工方承担一切责任;质量要求:1、本工程注明有洁净要求的实验室为高级抹灰,其它未注明的房间均为普通抹灰;2、抹灰前基层表面的尘土,污垢,油渍等应清除干净,并应充分浇水湿润;3、砼和加气块墙面用机械喷浆1:1:4水泥砂浆建筑胶,待手拨不动为宜;4、抹灰应分层以进行,不同材料交接处表面抹灰应钉网或粘贴网格布,搭接宽度不应小于100mm,室内墙面、柱面和门洞口的阳角均用1:2水泥砂浆护角,高度不小应底于2m,宽度不应小于50mm;5、各抹灰层之间及抹灰与基体之间必须粘结牢固,墙面及时浇水养护,抹灰层不得有脱层,空鼓和裂缝等现象出现;6、抹灰层表面应光滑洁净,接茬平整,颜色均匀无抹纹,棱角应顺直整齐,分格缝和灰条应清晰美观;7、护角、孔洞、槽、合周围的抹灰表面应整齐、光滑;管道后面的抹灰表面应平整;8、先贴饼、打点、冲筋,严格控制开间净深和宽度尺寸,确保房间方正;9、抹灰层的厚度应控制在12mm~15mm之间,水泥浆不得抹在混合砂浆层上,混合砂浆不得抹在水泥砂浆层上,总之砂浆不得混用,严禁使用超过水泥凝固时间的砂浆,更不能使用隔夜灰;10、有排水的部位应做滴水线(槽),滴水线(槽)应整齐顺直,滴水线应内高外低,滴水槽的宽度和深度均不应小于10mm;11、外墙门窗洞口待外墙面砖完成后再粉洞口与面砖抹平,保证洞口的净尺寸和方正;12、一般抹灰允许偏差序号项目允许偏差(mm)备注普通抹灰高级抹灰1
