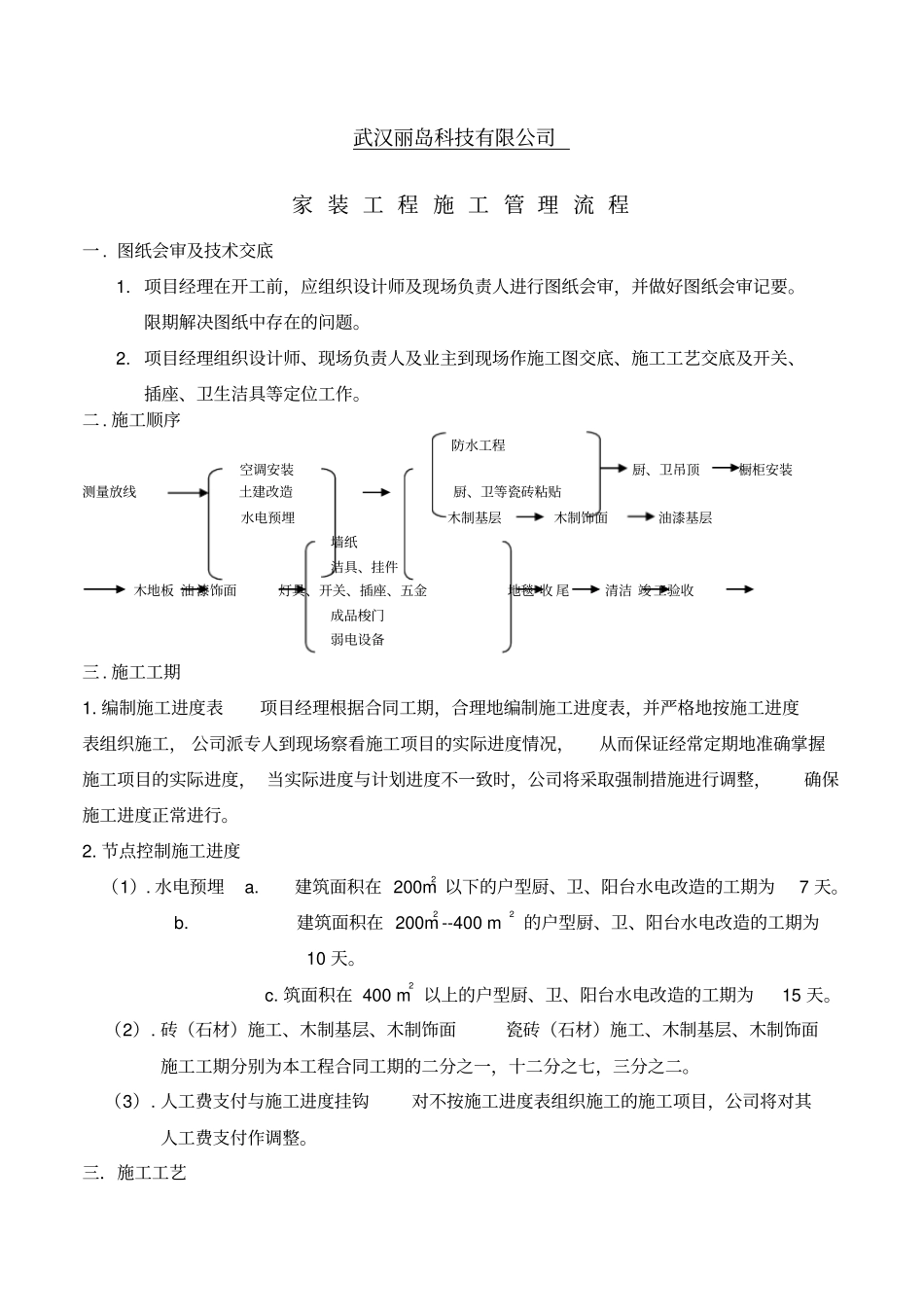

武汉丽岛科技有限公司家装工程施工管理流程一
图纸会审及技术交底1
项目经理在开工前,应组织设计师及现场负责人进行图纸会审,并做好图纸会审记要
限期解决图纸中存在的问题
项目经理组织设计师、现场负责人及业主到现场作施工图交底、施工工艺交底及开关、插座、卫生洁具等定位工作
施工顺序防水工程空调安装厨、卫吊顶橱柜安装测量放线土建改造厨、卫等瓷砖粘贴水电预埋木制基层木制饰面油漆基层墙纸洁具、挂件木地板油漆饰面灯具、开关、插座、五金地毯收尾清洁竣工验收成品梭门弱电设备三
编制施工进度表项目经理根据合同工期,合理地编制施工进度表,并严格地按施工进度表组织施工,公司派专人到现场察看施工项目的实际进度情况,从而保证经常定期地准确掌握施工项目的实际进度,当实际进度与计划进度不一致时,公司将采取强制措施进行调整,确保施工进度正常进行
节点控制施工进度(1)
建筑面积在200m2以下的户型厨、卫、阳台水电改造的工期为7天
建筑面积在200m2--400m2的户型厨、卫、阳台水电改造的工期为10天
筑面积在400m2以上的户型厨、卫、阳台水电改造的工期为15天
砖(石材)施工、木制基层、木制饰面瓷砖(石材)施工、木制基层、木制饰面施工工期分别为本工程合同工期的二分之一,十二分之七,三分之二
人工费支付与施工进度挂钩对不按施工进度表组织施工的施工项目,公司将对其人工费支付作调整

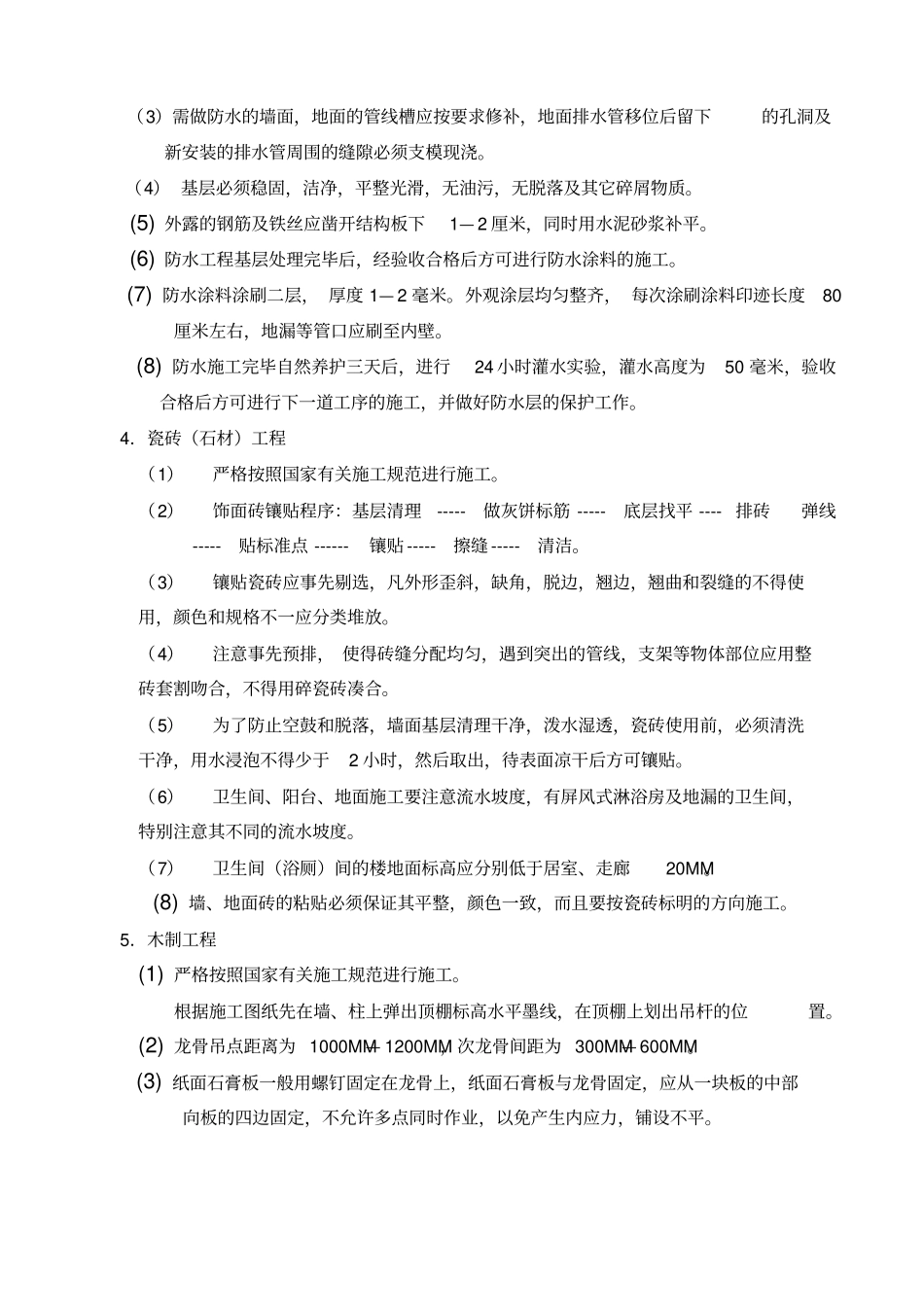

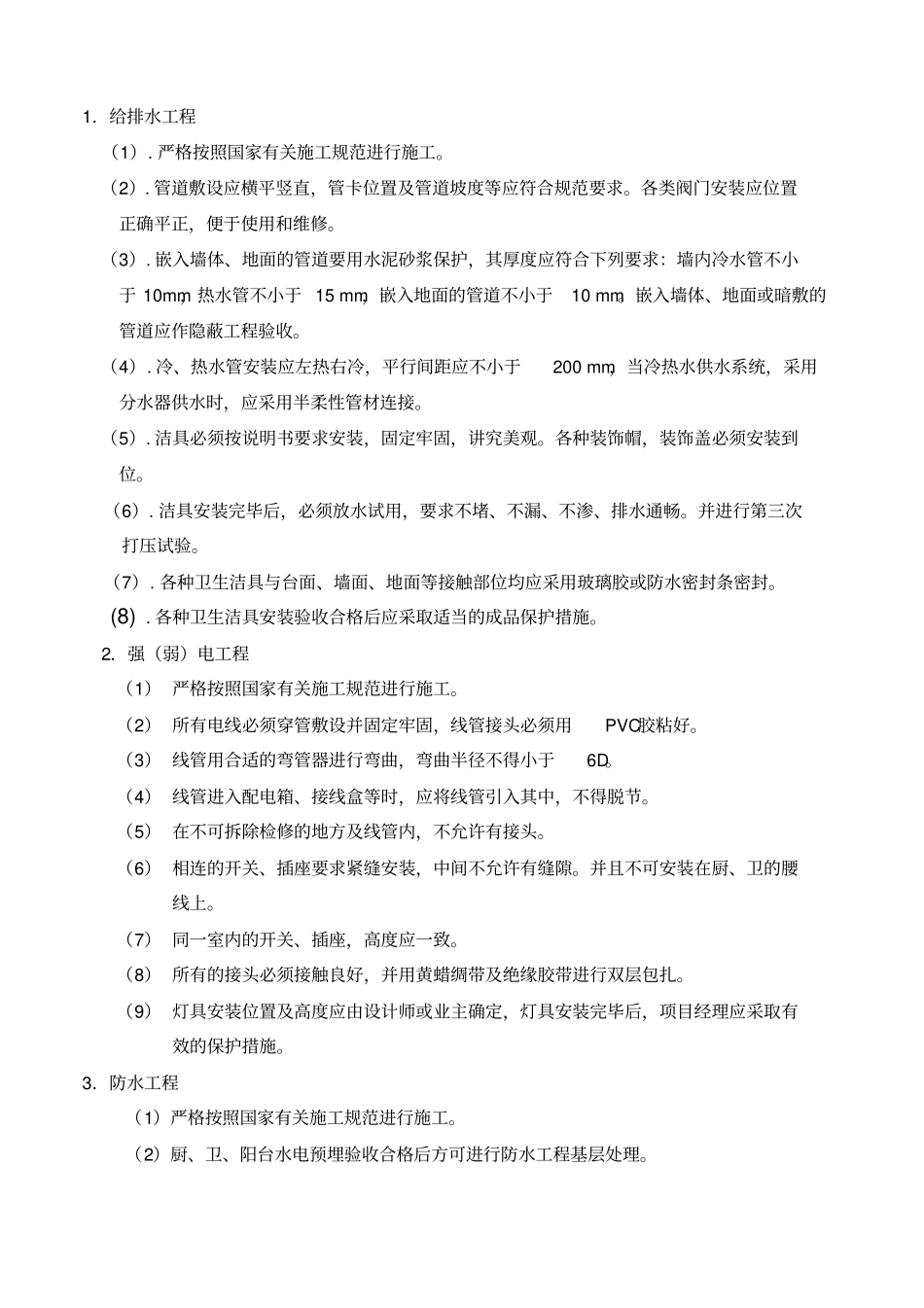

三.施工工艺1.给排水工程(1)
严格按照国家有关施工规范进行施工
管道敷设应横平竖直,管卡位置及管道坡度等应符合规范要求
各类阀门安装应位置正确平正,便于使用和维修
嵌入墙体、地面的管道要用水泥砂浆保护,其厚度应符合下列要求:墙内冷水管不小于10mm,热水管不小于15mm,嵌入地面的管道不小于10mm
嵌入墙体、地面或暗敷的管道应作隐蔽工程验收
