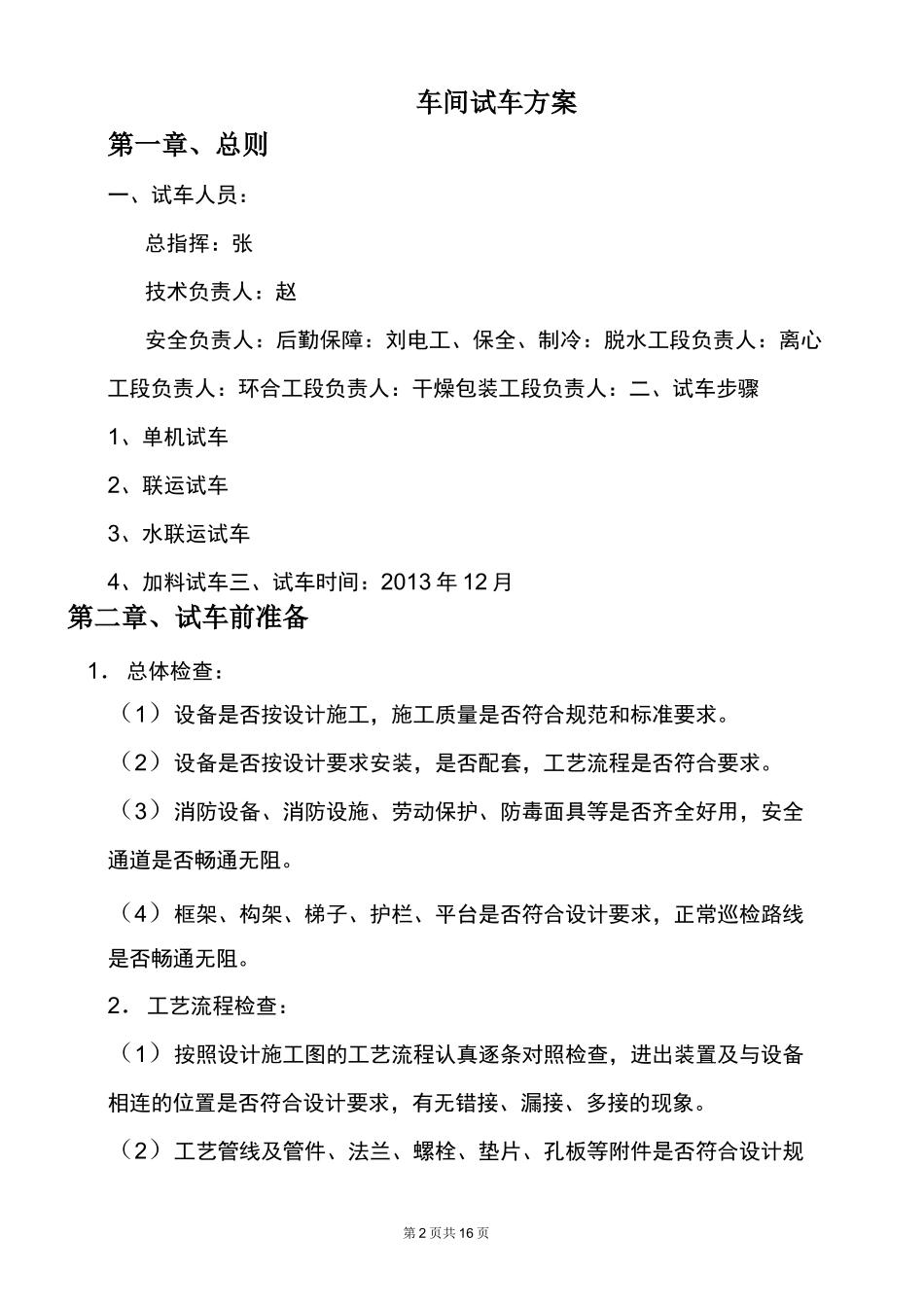

第1页共16页XXXX有限责任公司试车方案编制审核批准二零一三年十二月第2页共16页车间试车方案第一章、总则一、试车人员:总指挥:张技术负责人:赵安全负责人:后勤保障:刘电工、保全、制冷:脱水工段负责人:离心工段负责人:环合工段负责人:干燥包装工段负责人:二、试车步骤1、单机试车2、联运试车3、水联运试车4、加料试车三、试车时间:2013年12月第二章、试车前准备1.总体检查:(1)设备是否按设计施工,施工质量是否符合规范和标准要求
(2)设备是否按设计要求安装,是否配套,工艺流程是否符合要求
(3)消防设备、消防设施、劳动保护、防毒面具等是否齐全好用,安全通道是否畅通无阻
(4)框架、构架、梯子、护栏、平台是否符合设计要求,正常巡检路线是否畅通无阻
2.工艺流程检查:(1)按照设计施工图的工艺流程认真逐条对照检查,进出装置及与设备相连的位置是否符合设计要求,有无错接、漏接、多接的现象

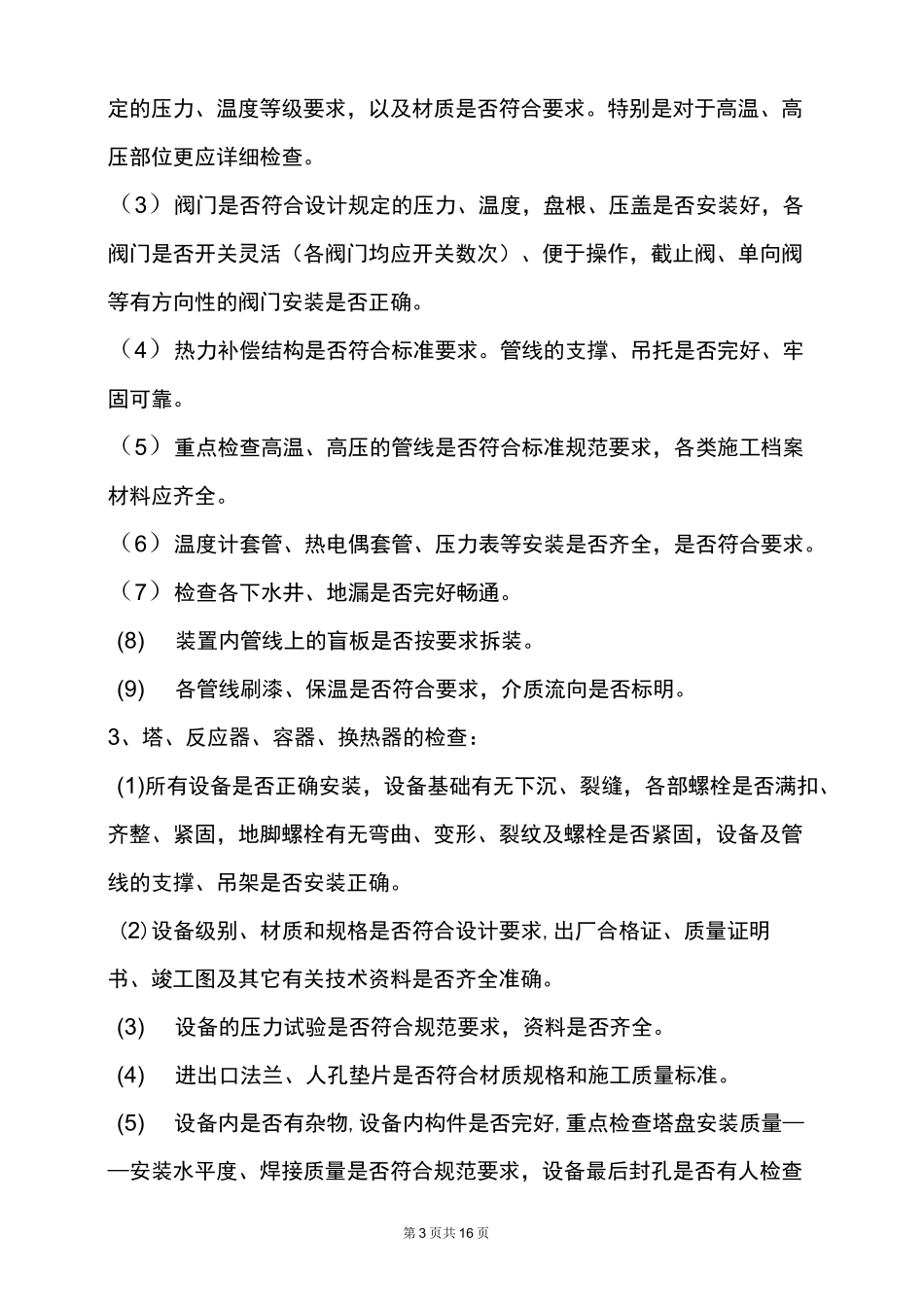

(2)工艺管线及管件、法兰、螺栓、垫片、孔板等附件是否符合设计规第3页共16页定的压力、温度等级要求,以及材质是否符合要求
特别是对于高温、高压部位更应详细检查
(3)阀门是否符合设计规定的压力、温度,盘根、压盖是否安装好,各阀门是否开关灵活(各阀门均应开关数次)、便于操作,截止阀、单向阀等有方向性的阀门安装是否正确
(4)热力补偿结构是否符合标准要求
管线的支撑、吊托是否完好、牢固可靠
(5)重点检查高温、高压的管线是否符合标准规范要求,各类施工档案材料应齐全
(6)温度计套管、热电偶套管、压力表等安装是否齐全,是否符合要求
(7)检查各下水井、地漏是否完好畅通
(8)装置内管线上的盲板是否按要求拆装
(9)各管线刷漆、保温是否符合要求,介质流向是否标明
3、塔、反应器、容器、换热器的检查:(1)所有设备是否正确安装,设备基础有无下沉、裂缝,各部螺栓是否满扣、齐整、紧固,地脚螺栓有无弯曲、
