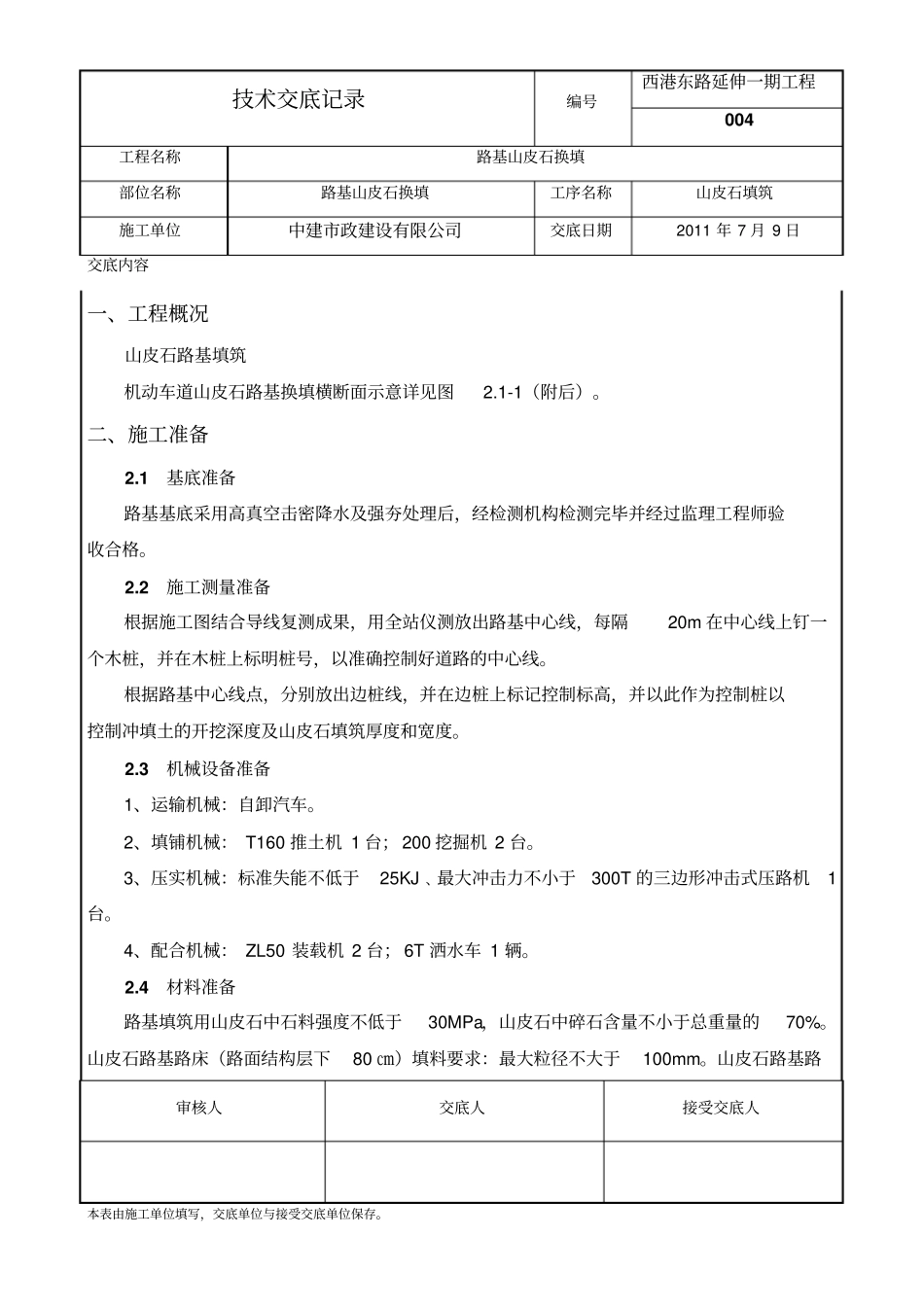

技术交底记录编号西港东路延伸一期工程004工程名称路基山皮石换填部位名称路基山皮石换填工序名称山皮石填筑施工单位中建市政建设有限公司交底日期2011年7月9日交底内容审核人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位保存
一、工程概况山皮石路基填筑机动车道山皮石路基换填横断面示意详见图2
1-1(附后)
二、施工准备2
1基底准备路基基底采用高真空击密降水及强夯处理后,经检测机构检测完毕并经过监理工程师验收合格
2施工测量准备根据施工图结合导线复测成果,用全站仪测放出路基中心线,每隔20m在中心线上钉一个木桩,并在木桩上标明桩号,以准确控制好道路的中心线
根据路基中心线点,分别放出边桩线,并在边桩上标记控制标高,并以此作为控制桩以控制冲填土的开挖深度及山皮石填筑厚度和宽度
3机械设备准备1、运输机械:自卸汽车
2、填铺机械:T160推土机1台;200挖掘机2台
3、压实机械:标准失能不低于25KJ﹑最大冲击力不小于300T的三边形冲击式压路机1台
4、配合机械:ZL50装载机2台;6T洒水车1辆
4材料准备路基填筑用山皮石中石料强度不低于30MPa,山皮石中碎石含量不小于总重量的70%
山皮石路基路床(路面结构层下80㎝)填料要求:最大粒径不大于100mm

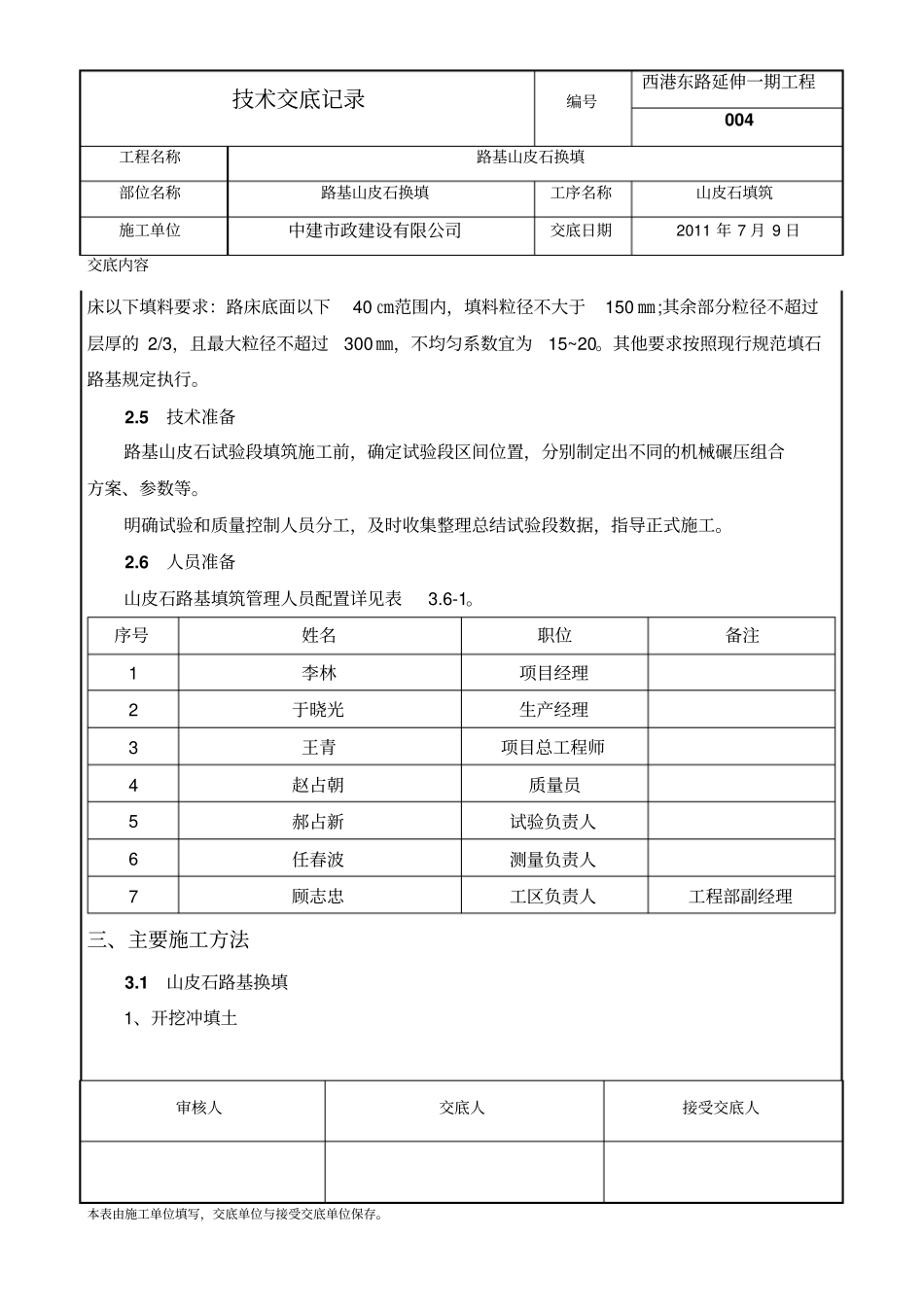

山皮石路基路技术交底记录编号西港东路延伸一期工程004工程名称路基山皮石换填部位名称路基山皮石换填工序名称山皮石填筑施工单位中建市政建设有限公司交底日期2011年7月9日交底内容审核人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位保存
床以下填料要求:路床底面以下40㎝范围内,填料粒径不大于150㎜;其余部分粒径不超过层厚的2/3,且最大粒径不超过300㎜,不均匀系数宜为15~20
其他要求按照现行规范填石路基规定执行

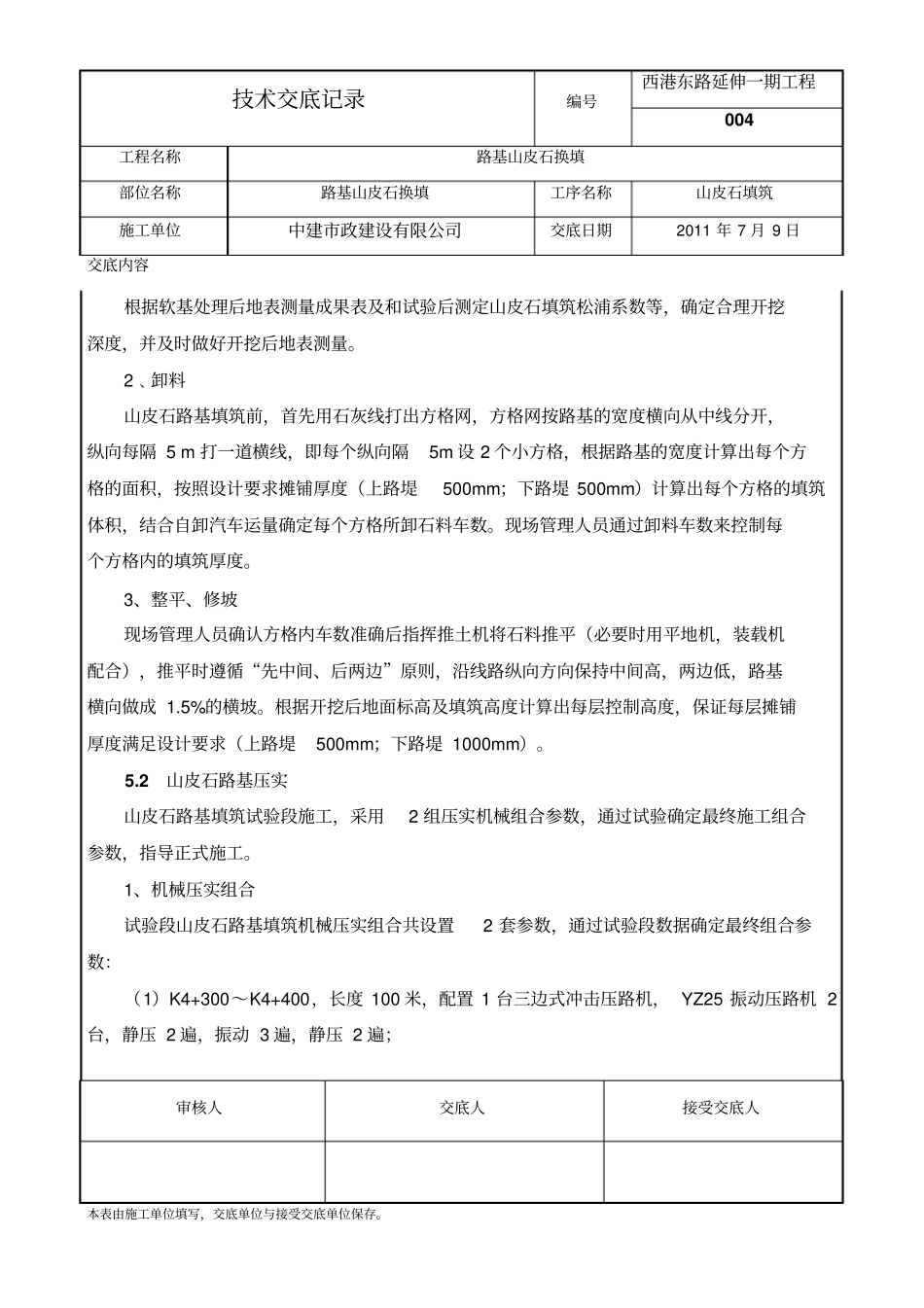

5技术准备路基山皮石试验段填筑施工前,确定试验段区间位置,分
