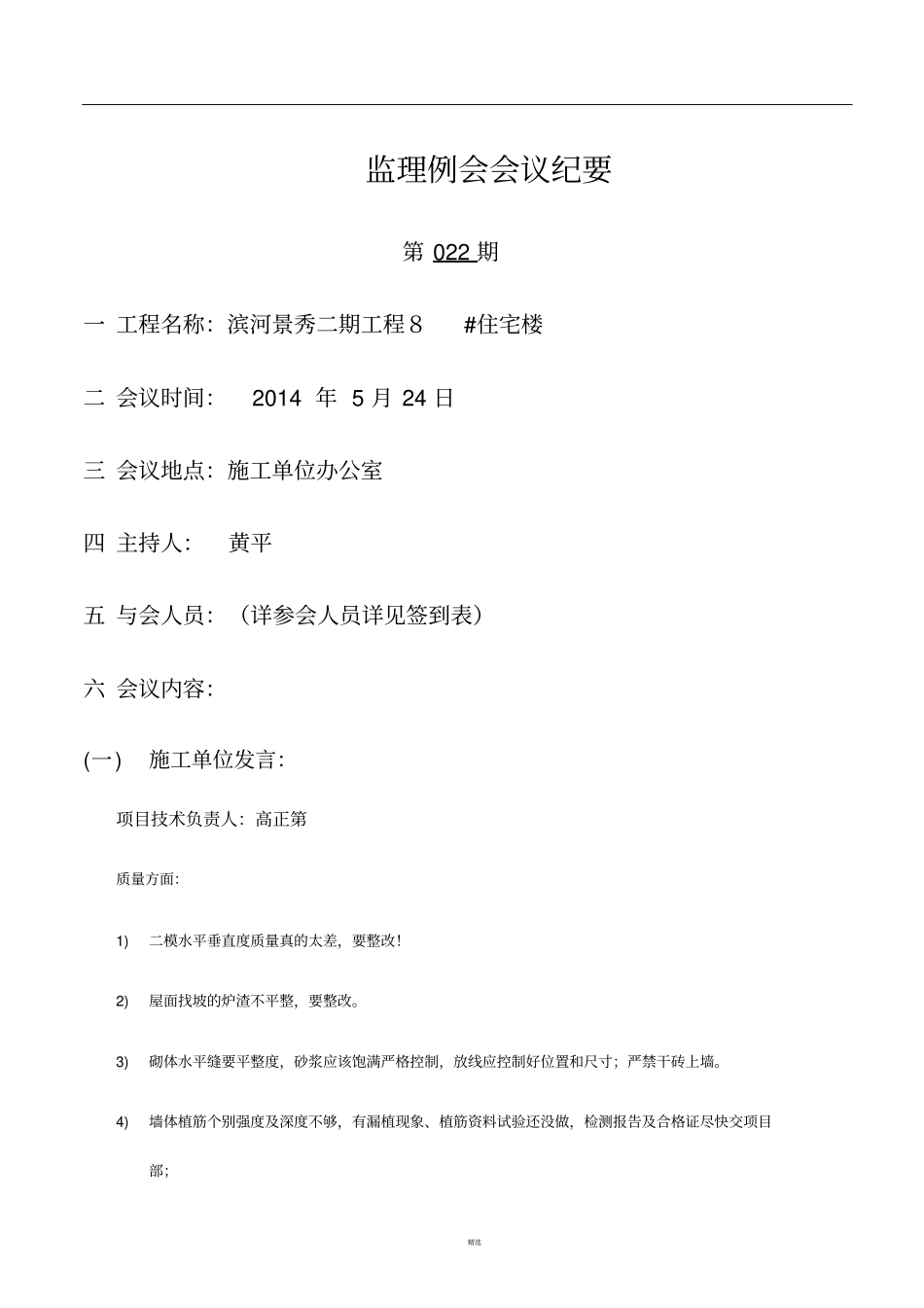

精选监理例会会议纪要第022期一工程名称:滨河景秀二期工程8#住宅楼二会议时间:2014年5月24日三会议地点:施工单位办公室四主持人:黄平五与会人员:(详参会人员详见签到表)六会议内容:(一)施工单位发言:项目技术负责人:高正第质量方面:1)二模水平垂直度质量真的太差,要整改
2)屋面找坡的炉渣不平整,要整改
3)砌体水平缝要平整度,砂浆应该饱满严格控制,放线应控制好位置和尺寸;严禁干砖上墙

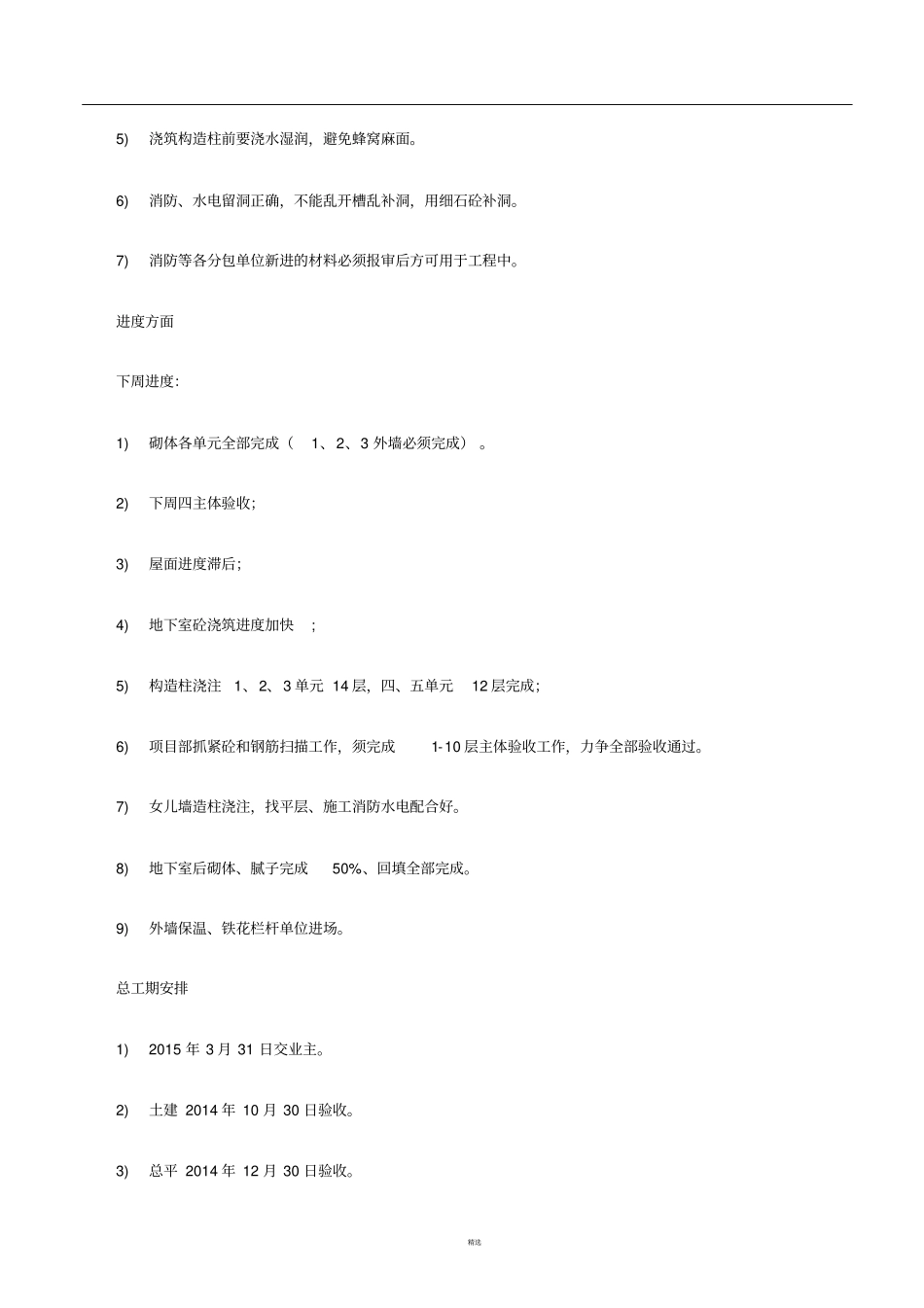

4)墙体植筋个别强度及深度不够,有漏植现象、植筋资料试验还没做,检测报告及合格证尽快交项目部;精选5)浇筑构造柱前要浇水湿润,避免蜂窝麻面
6)消防、水电留洞正确,不能乱开槽乱补洞,用细石砼补洞
7)消防等各分包单位新进的材料必须报审后方可用于工程中
进度方面下周进度:1)砌体各单元全部完成(1、2、3外墙必须完成)
2)下周四主体验收;3)屋面进度滞后;4)地下室砼浇筑进度加快;5)构造柱浇注1、2、3单元14层,四、五单元12层完成;6)项目部抓紧砼和钢筋扫描工作,须完成1-10层主体验收工作,力争全部验收通过
7)女儿墙造柱浇注,找平层、施工消防水电配合好
8)地下室后砌体、腻子完成50%、回填全部完成
9)外墙保温、铁花栏杆单位进场
总工期安排1)2015年3月31日交业主
2)土建2014年10月30日验收
3)总平2014年12月30日验收

精选期间:交叉作业;6月中旬电梯进场;外架7月31日拆除;8月门窗进场;9月中旬总平进场
安全文明方面:1)各班组有未戴安全帽现象,个别员工安全意识差
2)预留洞口个别没有封闭,特别是电梯井、临边防护须加强整改和管理
3)通道要设置安全防护,施工作业个别未戴安全帽
4)用电未按要求设插座、不准私接乱接
5)消防灭火器应提前准备,电焊工种应注意天热起火
电焊施工防火,灭火器正确配置,灭火器不能乱拿乱动;做好防洪防汛工作,准备好砂袋、雨衣
