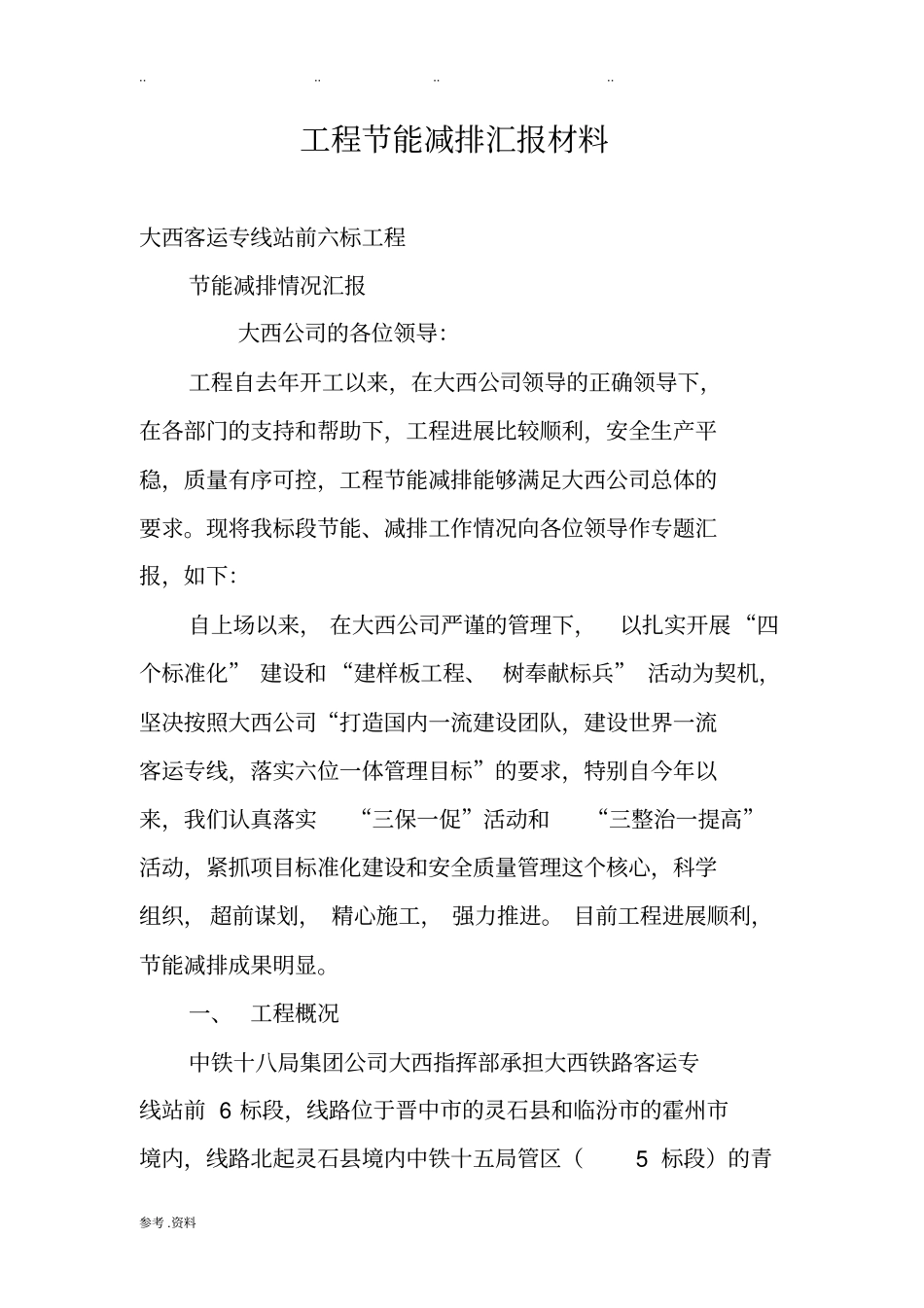

资料工程节能减排汇报材料大西客运专线站前六标工程节能减排情况汇报大西公司的各位领导:工程自去年开工以来,在大西公司领导的正确领导下,在各部门的支持和帮助下,工程进展比较顺利,安全生产平稳,质量有序可控,工程节能减排能够满足大西公司总体的要求
现将我标段节能、减排工作情况向各位领导作专题汇报,如下:自上场以来,在大西公司严谨的管理下,以扎实开展“四个标准化”建设和“建样板工程、树奉献标兵”活动为契机,坚决按照大西公司“打造国内一流建设团队,建设世界一流客运专线,落实六位一体管理目标”的要求,特别自今年以来,我们认真落实“三保一促”活动和“三整治一提高”活动,紧抓项目标准化建设和安全质量管理这个核心,科学组织,超前谋划,精心施工,强力推进
目前工程进展顺利,节能减排成果明显
一、工程概况中铁十八局集团公司大西指挥部承担大西铁路客运专线站前6标段,线路位于晋中市的灵石县和临汾市的霍州市境内,线路北起灵石县境内中铁十五局管区(5标段)的青

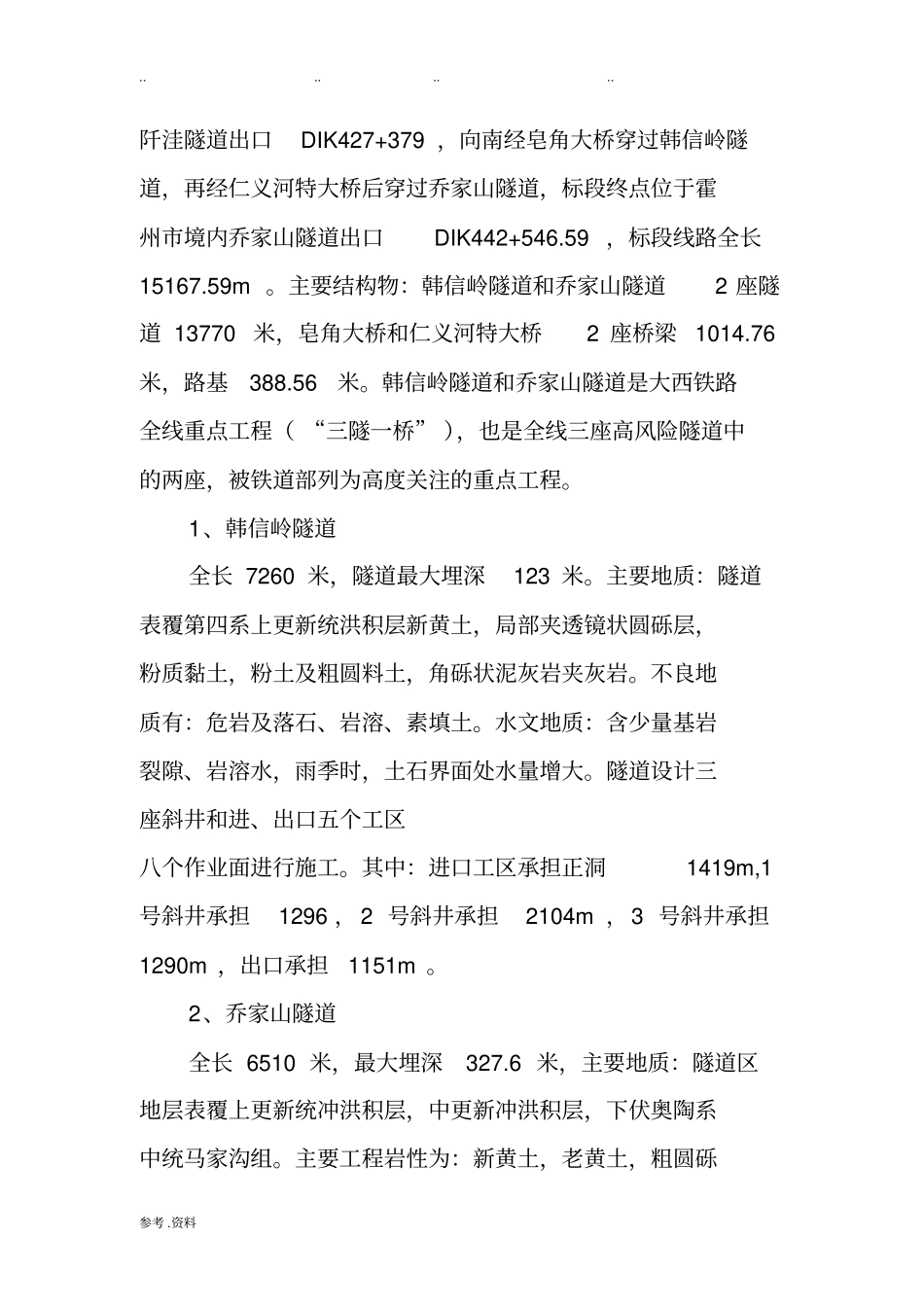

资料阡洼隧道出口DIK427+379,向南经皂角大桥穿过韩信岭隧道,再经仁义河特大桥后穿过乔家山隧道,标段终点位于霍州市境内乔家山隧道出口DIK442+546
59,标段线路全长15167
主要结构物:韩信岭隧道和乔家山隧道2座隧道13770米,皂角大桥和仁义河特大桥2座桥梁1014
76米,路基388
韩信岭隧道和乔家山隧道是大西铁路全线重点工程(“三隧一桥”),也是全线三座高风险隧道中的两座,被铁道部列为高度关注的重点工程
1、韩信岭隧道全长7260米,隧道最大埋深123米
主要地质:隧道表覆第四系上更新统洪积层新黄土,局部夹透镜状圆砾层,粉质黏土,粉土及粗圆料土,角砾状泥灰岩夹灰岩
不良地质有:危岩及落石、岩溶、素填土

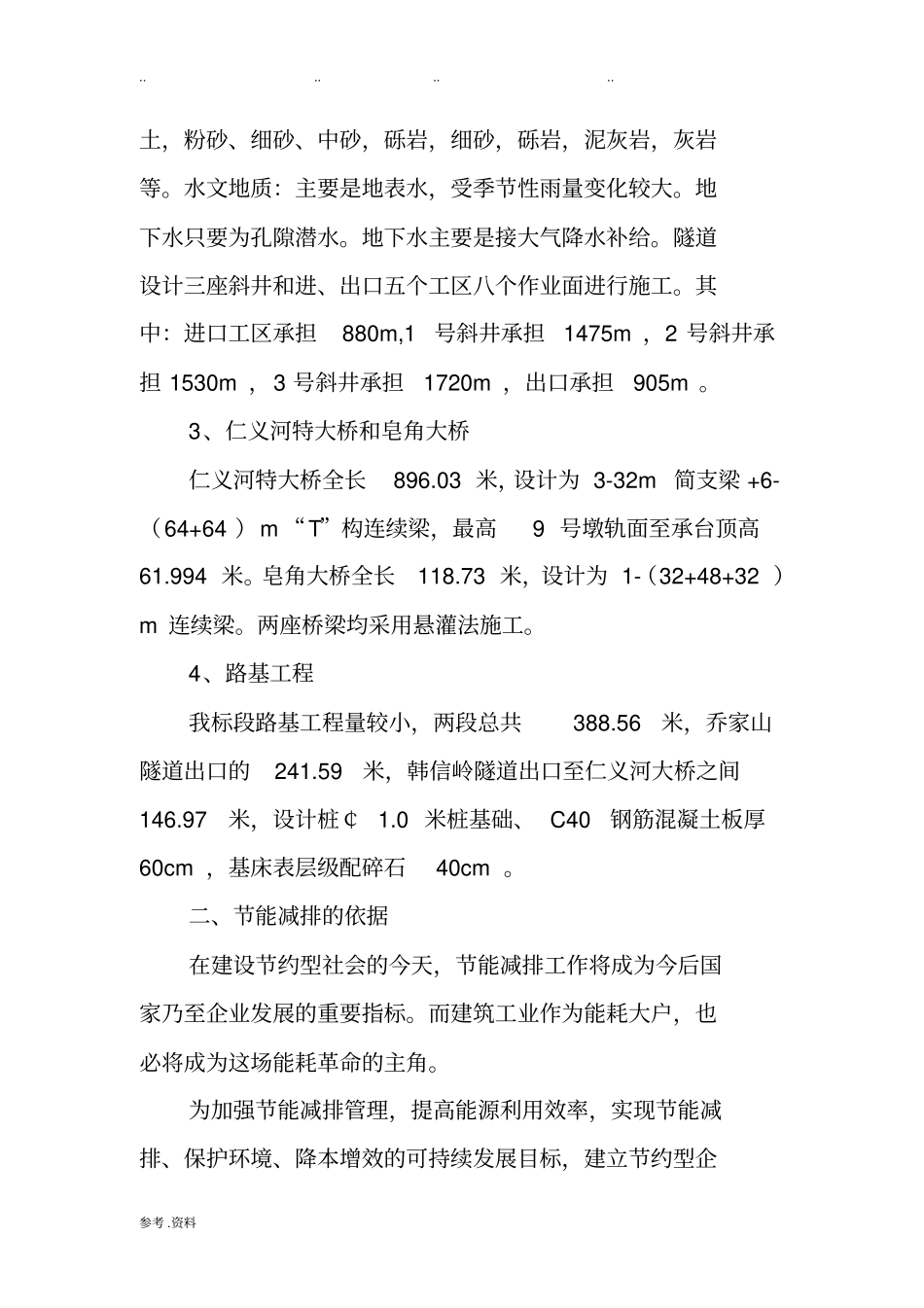

水文地质:含少量基岩裂隙、岩溶水,雨季时,土石界面处水量增大
