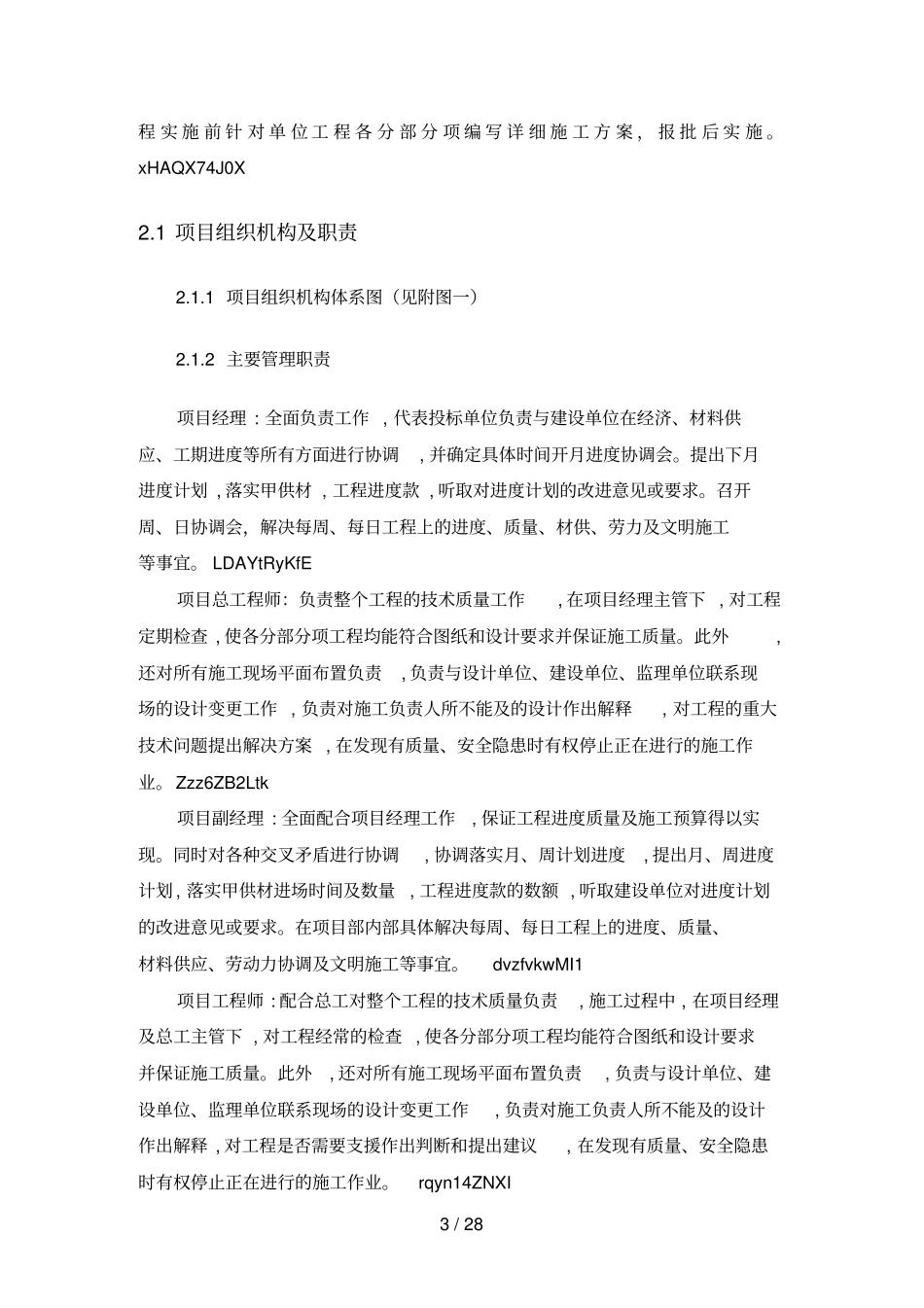

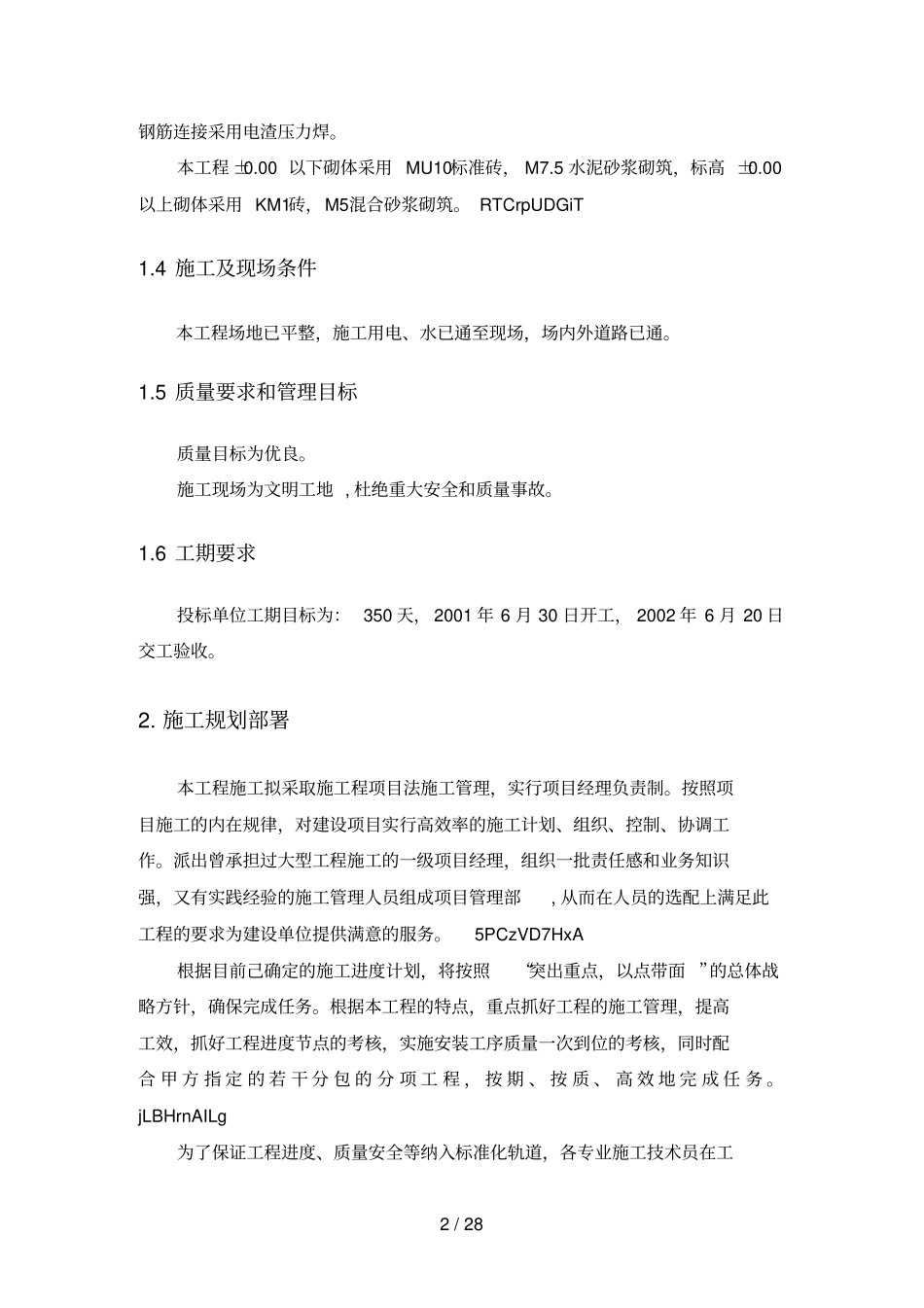

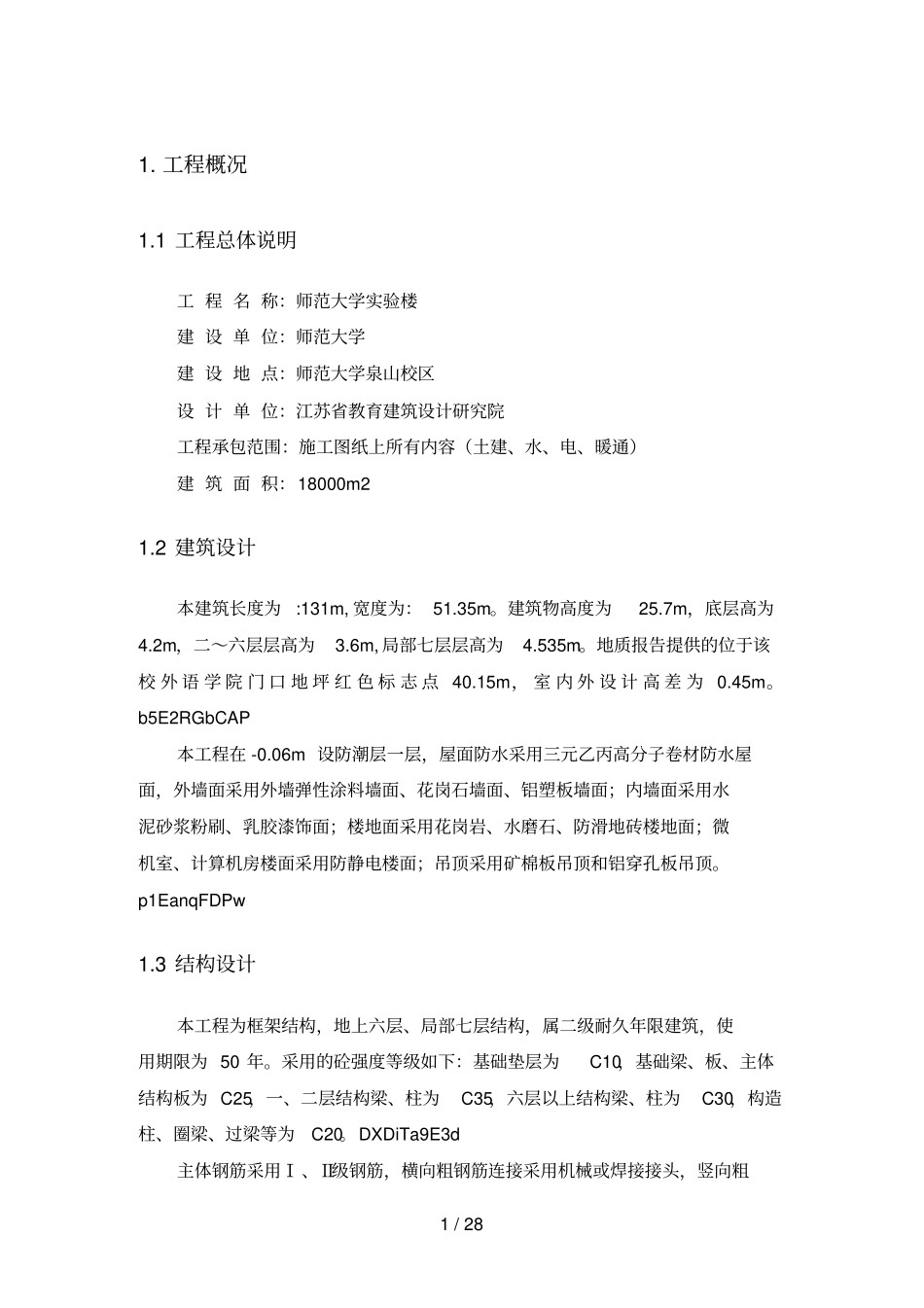

1工程总体说明工程名称:师范大学实验楼建设单位:师范大学建设地点:师范大学泉山校区设计单位:江苏省教育建筑设计研究院工程承包范围:施工图纸上所有内容(土建、水、电、暖通)建筑面积:18000m21
2建筑设计本建筑长度为:131m,宽度为:51
建筑物高度为25
7m,底层高为4
2m,二~六层层高为3
6m,局部七层层高为4
地质报告提供的位于该校外语学院门口地坪红色标志点40
15m,室内外设计高差为0
b5E2RGbCAP本工程在-0
06m设防潮层一层,屋面防水采用三元乙丙高分子卷材防水屋面,外墙面采用外墙弹性涂料墙面、花岗石墙面、铝塑板墙面;内墙面采用水泥砂浆粉刷、乳胶漆饰面;楼地面采用花岗岩、水磨石、防滑地砖楼地面;微机室、计算机房楼面采用防静电楼面;吊顶采用矿棉板吊顶和铝穿孔板吊顶
p1EanqFDPw1
3结构设计本工程为框架结构,地上六层、局部七层结构,属二级耐久年限建筑,使用期限为50年
采用的砼强度等级如下:基础垫层为C10,基础梁、板、主体结构板为C25,一、二层结构梁、柱为C35,六层以上结构梁、柱为C30,构造柱、圈梁、过梁等为C20
DXDiTa9E3d主体钢筋采用Ⅰ、Ⅱ级钢筋,横向粗钢筋连接采用机械或焊接接头,竖向粗2/28钢筋连接采用电渣压力焊
00以下砌体采用MU10标准砖,M7
5水泥砂浆砌筑,标高±0
00以上砌体采用KM1砖,M5混合砂浆砌筑
RTCrpUDGiT1
4施工及现场条件本工程场地已平整,施工用电、水已通至现场,场内外道路已通
5质量要求和管理目标质量目标为优良
施工现场为文明工地,杜绝重大安全和质量事故
6工期要求投标单位工期目标为:350天,2001年6月30日开工,2002年6月20日交工验收
施工规划部署本工程施工拟采取施工程项目法施工管理
