烟囱拆除爆破设计方案一.工程概况1
烟囱结构烟囱高65米,距地面1米处,周长16
2米,无内衬,壁厚63cm,75号红砖浆砌成
烟囱顶部外径1
2米,壁厚0
烟囱周围环境待拆除烟囱位于焦化厂南部,南距相邻厂区的厂房45米、北距焦炉车间5米,东距院墙8米据厕所5米、西距停车棚20米;西南方向有宽14米、长70米空地(有几颗杨树);环境非常复杂

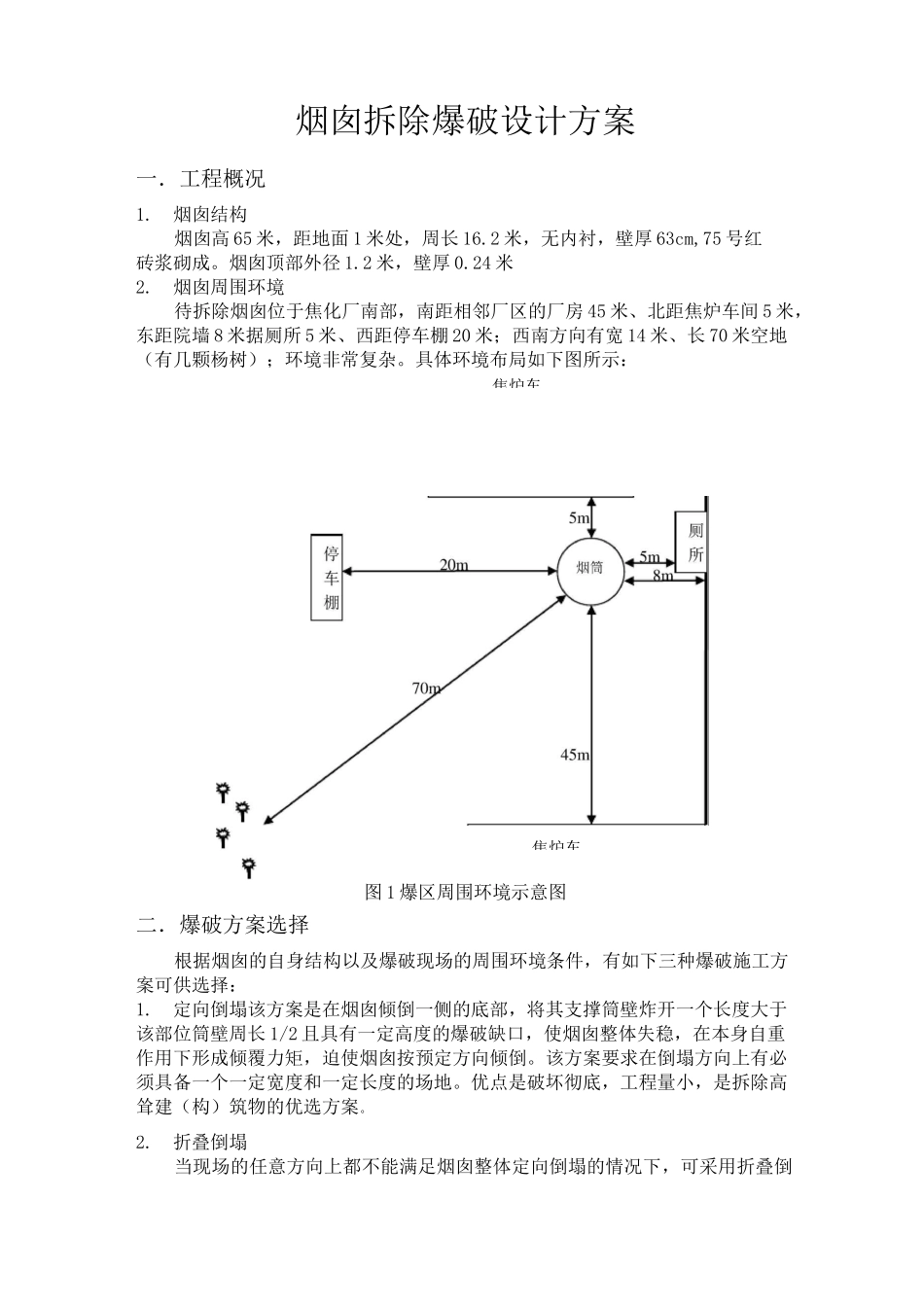

具体环境布局如下图所示:图1爆区周围环境示意图二.爆破方案选择根据烟囱的自身结构以及爆破现场的周围环境条件,有如下三种爆破施工方案可供选择:1
定向倒塌该方案是在烟囱倾倒一侧的底部,将其支撑筒壁炸开一个长度大于该部位筒壁周长1/2且具有一定高度的爆破缺口,使烟囱整体失稳,在本身自重作用下形成倾覆力矩,迫使烟囱按预定方向倾倒
该方案要求在倒塌方向上有必须具备一个一定宽度和一定长度的场地
优点是破坏彻底,工程量小,是拆除高耸建(构)筑物的优选方案
折叠倒塌当现场的任意方向上都不能满足烟囱整体定向倒塌的情况下,可采用折叠倒焦炉车焦炉车塌爆破以缩短爆破范围
其基本原理是,根据现场条件,除了在主体底部布置一个爆破缺口外,还需在主体上部适当高度处布置一同向或者反向的缺口,并设置一定的爆破时间间隔,从而达到在受限的不利环境中进行折叠爆破的目的
其缺点是:施工难度大,技术要求高,风险高,需要专家评审后才能使用
原地坍塌原地爆破拆除爆破适用于爆破主体周边空间十分狭窄,没有其一般高度大小的爆破空间
该方案施工难度大,稍有失误便会朝任意方向倾倒,易造成安全事故
因此,为保证爆破工作的安全可靠,不到万不得已一般不会采用此法
最终方案选择通过现场布局图可以知道,在烟囱主体西南方向有可以提供整个烟囱倒塌的空间
且为了一次性彻底破环烟囱,便于施工,提高爆破工作的安全性、可靠性最终权衡利弊决定选用定向倒塌方案
三.爆破设计1

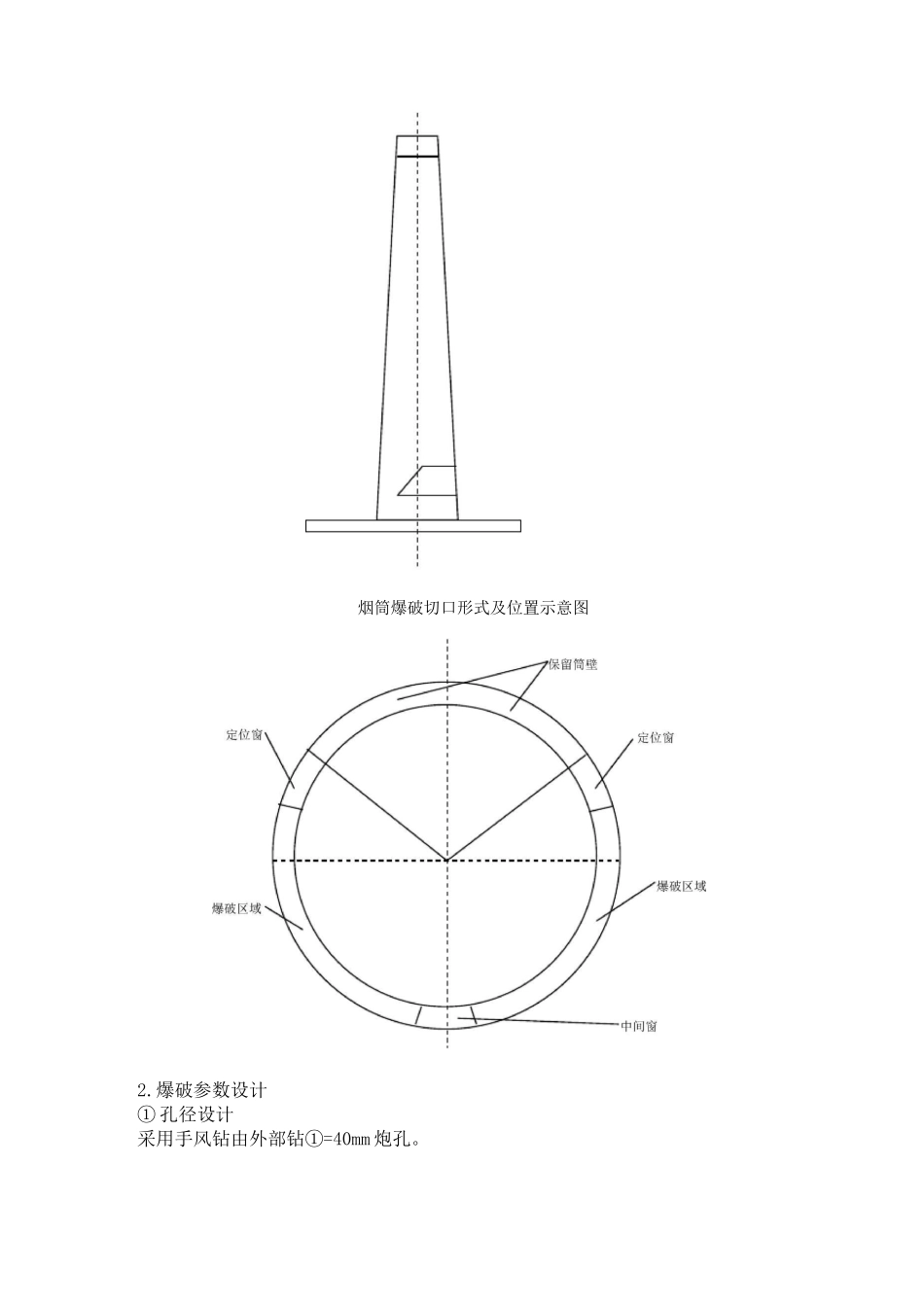

爆破切口设计(1)缺
