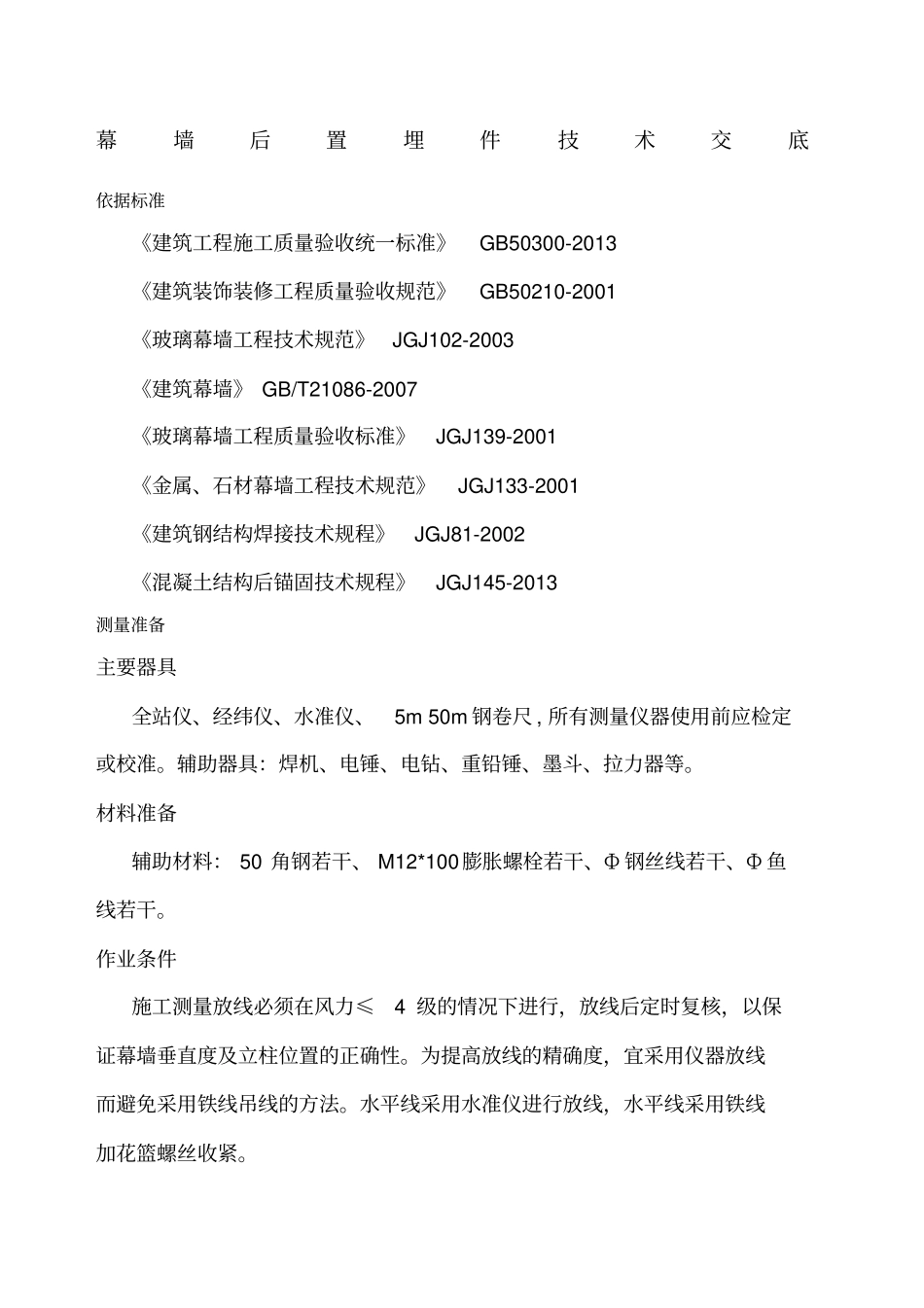

幕墙后置埋件技术交底依据标准《建筑工程施工质量验收统一标准》GB50300-2013《建筑装饰装修工程质量验收规范》GB50210-2001《玻璃幕墙工程技术规范》JGJ102-2003《建筑幕墙》GB/T21086-2007《玻璃幕墙工程质量验收标准》JGJ139-2001《金属、石材幕墙工程技术规范》JGJ133-2001《建筑钢结构焊接技术规程》JGJ81-2002《混凝土结构后锚固技术规程》JGJ145-2013测量准备主要器具全站仪、经纬仪、水准仪、5m50m钢卷尺,所有测量仪器使用前应检定或校准
辅助器具:焊机、电锤、电钻、重铅锤、墨斗、拉力器等
材料准备辅助材料:50角钢若干、M12*100膨胀螺栓若干、Ф钢丝线若干、Ф鱼线若干
作业条件施工测量放线必须在风力≤4级的情况下进行,放线后定时复核,以保证幕墙垂直度及立柱位置的正确性
为提高放线的精确度,宜采用仪器放线而避免采用铁线吊线的方法
水平线采用水准仪进行放线,水平线采用铁线加花篮螺丝收紧

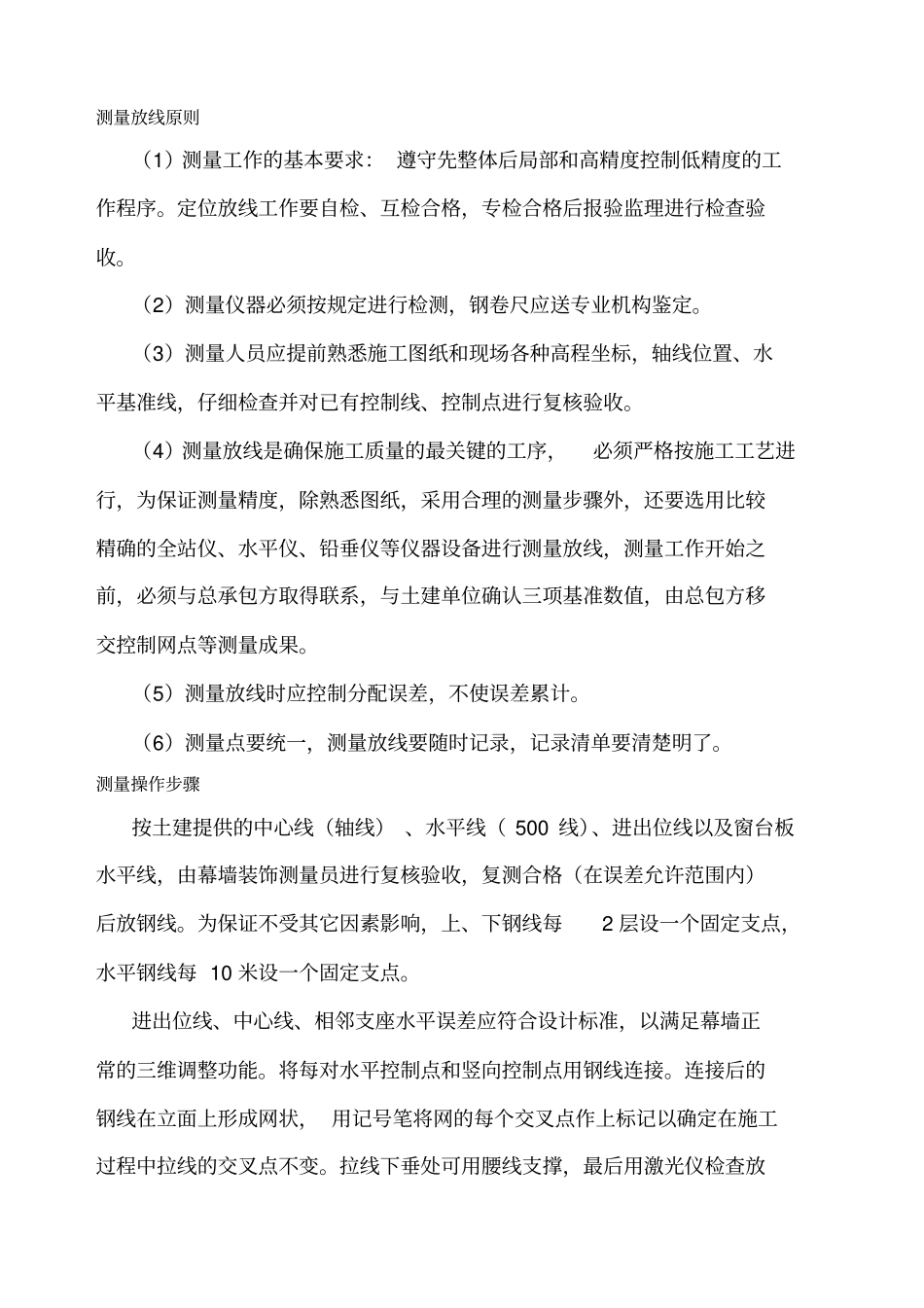

测量放线原则(1)测量工作的基本要求:遵守先整体后局部和高精度控制低精度的工作程序
定位放线工作要自检、互检合格,专检合格后报验监理进行检查验收
(2)测量仪器必须按规定进行检测,钢卷尺应送专业机构鉴定
(3)测量人员应提前熟悉施工图纸和现场各种高程坐标,轴线位置、水平基准线,仔细检查并对已有控制线、控制点进行复核验收
(4)测量放线是确保施工质量的最关键的工序,必须严格按施工工艺进行,为保证测量精度,除熟悉图纸,采用合理的测量步骤外,还要选用比较精确的全站仪、水平仪、铅垂仪等仪器设备进行测量放线,测量工作开始之前,必须与总承包方取得联系,与土建单位确认三项基准数值,由总包方移交控制网点等测量成果
(5)测量放线时应控制分配误差,不使误差累计
(6)测量点要统一,测量放线要随时记录,记录清单要清楚明了

测量操作步骤按土建
