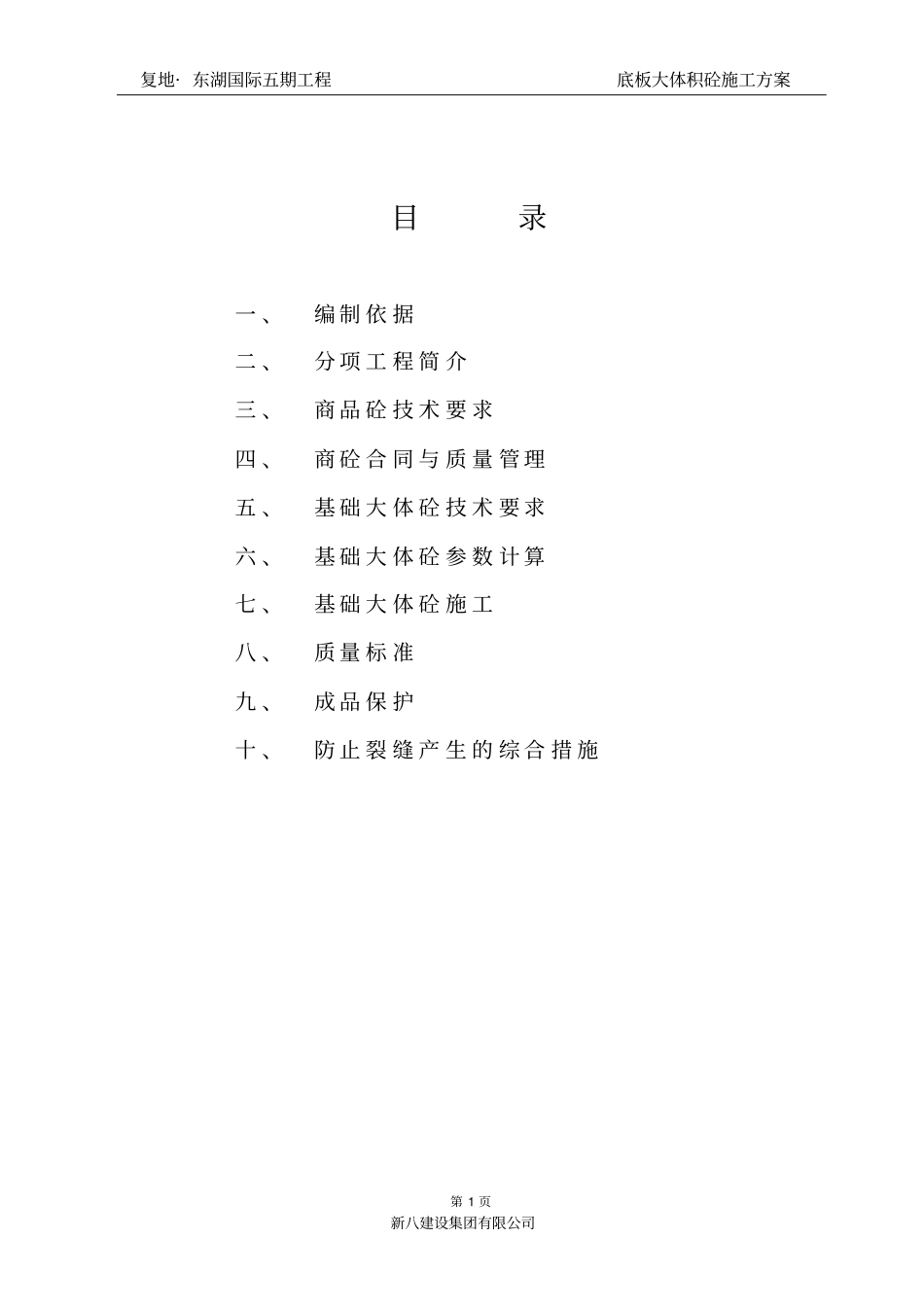

复地·东湖国际五期工程底板大体积砼施工方案第1页新八建设集团有限公司目录一、编制依据二、分项工程简介三、商品砼技术要求四、商砼合同与质量管理五、基础大体砼技术要求六、基础大体砼参数计算七、基础大体砼施工八、质量标准九、成品保护十、防止裂缝产生的综合措施复地·东湖国际五期工程底板大体积砼施工方案第2页新八建设集团有限公司一、编制依据1、复地·东湖国际五期工程施工图纸2、《混凝土结构工程施工及验收规范》(GB50204-2002)3、《钢筋混凝土高层建筑结构设计与施工规程》(JGJ3-91)4、《预防砼工程碱集料反应技术管理规定(试行)的通知》([1999]230号)二、分项工程简介1、底板标高及厚度位置标高板厚(mm)板底(m)板顶(m)1#楼主楼-7.4-5.70017002#楼主楼-7.4-5.70017003#楼主楼-8.2-5.70025004#楼主楼-8.2-5.70025005#楼主楼-7.4-5.700170013#楼主楼-7.4-5.70017002、本工程基础形式为钢筋砼筏板基础;3、底板砼为C40S6抗渗砼;4、底板砼施工总量约0.72万m3三、施工准备1、商品砼技术要求(1)水泥:复地·东湖国际五期工程底板大体积砼施工方案第3页新八建设集团有限公司采用P·042.5普通硅酸盐水泥,水泥须有产品合格证及认证书,复试合格后方可使用。(2)石子:选用粒径0.5至2.5cm的碎卵石,含泥量不大于1%,经复试合格后使用。针片状含量不大于10%,其他指标必须符合JGJ53-92的要求。(3)砂子:采用粗中砂,含泥量不大于3%,经复试合格后使用。(4)水:砼用水为冷水。(5)外加剂及掺合料:外加剂采用UEA高效膨胀剂和RJ-1泵送剂,掺量按配比;掺合料采用一级粉煤灰,掺量按配比。(6)商品砼:坍落度要求140至160mm,砼到现场的温度5-10℃。商品砼搅拌站距工地5公里,行车时间约30分钟,同时考虑到卸料时间和浇筑振捣时间,以及下一辆砼罐车进场和卸料的时间,再加上一些不可抗力因素可能造成的间歇时间,水泥的初凝时间和外加剂的缓凝作用决定商品砼的初凝时间不得低于6小时,同进要求砼运输车进场时间间隔能保证砼浇筑的连续性。(7)商品砼合格证、复试单、砼的配合比、外加剂的复试单、开盘鉴定等一切手续随时交给工地一式三份。复地·东湖国际五期工程底板大体积砼施工方案第4页新八建设集团有限公司2、泵送要求(1)选用3台HBT60C砼泵,在靠近槽边不易用地泵的用汽车泵浇。(2)输送管线宜直,转弯宜缓,接头要严密。如管道向下倾斜,应防止混入空气,产生阻塞,对泵管弯曲、变径、接头处应进行加固稳定。(3)泵送前应先用适量的与砼同配比水泥砂浆润滑输送管壁,开始泵送时,应使砼处于低速运转,等到泵压和各部分工作正常后,再提高动转速度,加大行程转入正常泵送。(4)在泵送过程中,受料斗内应具有足够的砼,以防吸入空气产生阻塞,如吸入空气,应立即反泵,将砼吸回料斗内,去除空气后再转入正常泵送。在泵送时应注意砼的坍落度,随时进行检查。(5)正常泵送过程中,宜保持泵送连续性,尽量避免中断,若砼供应不及时,宁可放慢泵送速度,也要保持泵送连续性。(6)泵送过程中一旦因故中断时,砼泵应每隔4至5分钟开泵一次,每次使泵正转和反转两个冲程,防止输送管内砼拌和物离析和堵塞,这时受料斗内的砼料应保持一定高度,否则将造成吸空和堵塞。预计泵送间歇时间超过45分钟或当砼出现离析现象时,应立即用压力水或其它方法冲冼管内残留的砼。复地·东湖国际五期工程底板大体积砼施工方案第5页新八建设集团有限公司(7)砼泵使用完毕后,应立即清洗,输送管也应冲洗干净,以防砼残留在管中,影响下次砼泵送。四、商品砼合同与质量管理(一)商品砼合同管理商品砼厂家选用经市建委部门进行了资质条件审查和签发了企业等级证书的搅拌站,本工程采用海剑砼搅拌站生产的砼。在使用前应签订供应合同,并应明确如下内容:工程名称及部位、工程量、砼强度等级、坍落度要求、原材料的品种、规格、砼的抗渗性能要求、运输及泵送方式、供应时间、砼的初凝时间和供货速度等。砼使用材料准用证、合格证、材料复试单、砼配合比、外加剂复试单等一切手续随车交工地存档。(二)商品砼质量管理1、砼生产单位与使用单位之间,应建立对砼质量和数...
