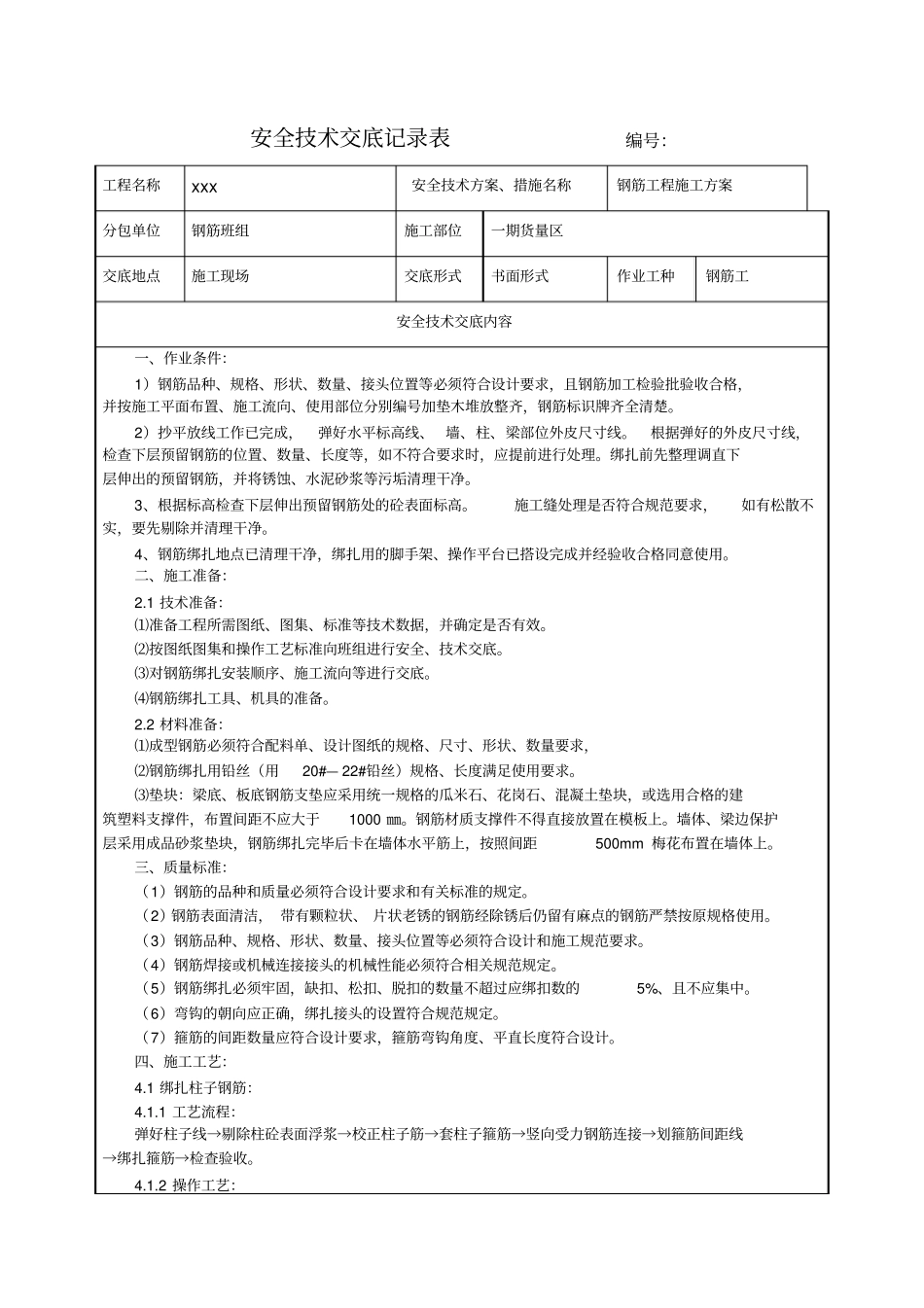

安全技术交底记录表编号:工程名称xxx安全技术方案、措施名称钢筋工程施工方案分包单位钢筋班组施工部位一期货量区交底地点施工现场交底形式书面形式作业工种钢筋工安全技术交底内容一、作业条件:1)钢筋品种、规格、形状、数量、接头位置等必须符合设计要求,且钢筋加工检验批验收合格,并按施工平面布置、施工流向、使用部位分别编号加垫木堆放整齐,钢筋标识牌齐全清楚
2)抄平放线工作已完成,弹好水平标高线、墙、柱、梁部位外皮尺寸线
根据弹好的外皮尺寸线,检查下层预留钢筋的位置、数量、长度等,如不符合要求时,应提前进行处理
绑扎前先整理调直下层伸出的预留钢筋,并将锈蚀、水泥砂浆等污垢清理干净
3、根据标高检查下层伸出预留钢筋处的砼表面标高
施工缝处理是否符合规范要求,如有松散不实,要先剔除并清理干净
4、钢筋绑扎地点已清理干净,绑扎用的脚手架、操作平台已搭设完成并经验收合格同意使用
二、施工准备:2
1技术准备:⑴准备工程所需图纸、图集、标准等技术数据,并确定是否有效
⑵按图纸图集和操作工艺标准向班组进行安全、技术交底
⑶对钢筋绑扎安装顺序、施工流向等进行交底
⑷钢筋绑扎工具、机具的准备
2材料准备:⑴成型钢筋必须符合配料单、设计图纸的规格、尺寸、形状、数量要求,⑵钢筋绑扎用铅丝(用20#—22#铅丝)规格、长度满足使用要求
⑶垫块:梁底、板底钢筋支垫应采用统一规格的瓜米石、花岗石、混凝土垫块,或选用合格的建筑塑料支撑件,布置间距不应大于1000㎜
钢筋材质支撑件不得直接放置在模板上
墙体、梁边保护层采用成品砂浆垫块,钢筋绑扎完毕后卡在墙体水平筋上,按照间距500mm梅花布置在墙体上
三、质量标准:(1)钢筋的品种和质量必须符合设计要求和有关标准的规定
(2)钢筋表面清洁,带有颗粒状、片状老锈的钢筋经除锈后仍留有麻点的钢筋严禁按原规格使用
(3)钢筋品种、规格、形状、数量、接头位置等必须符
