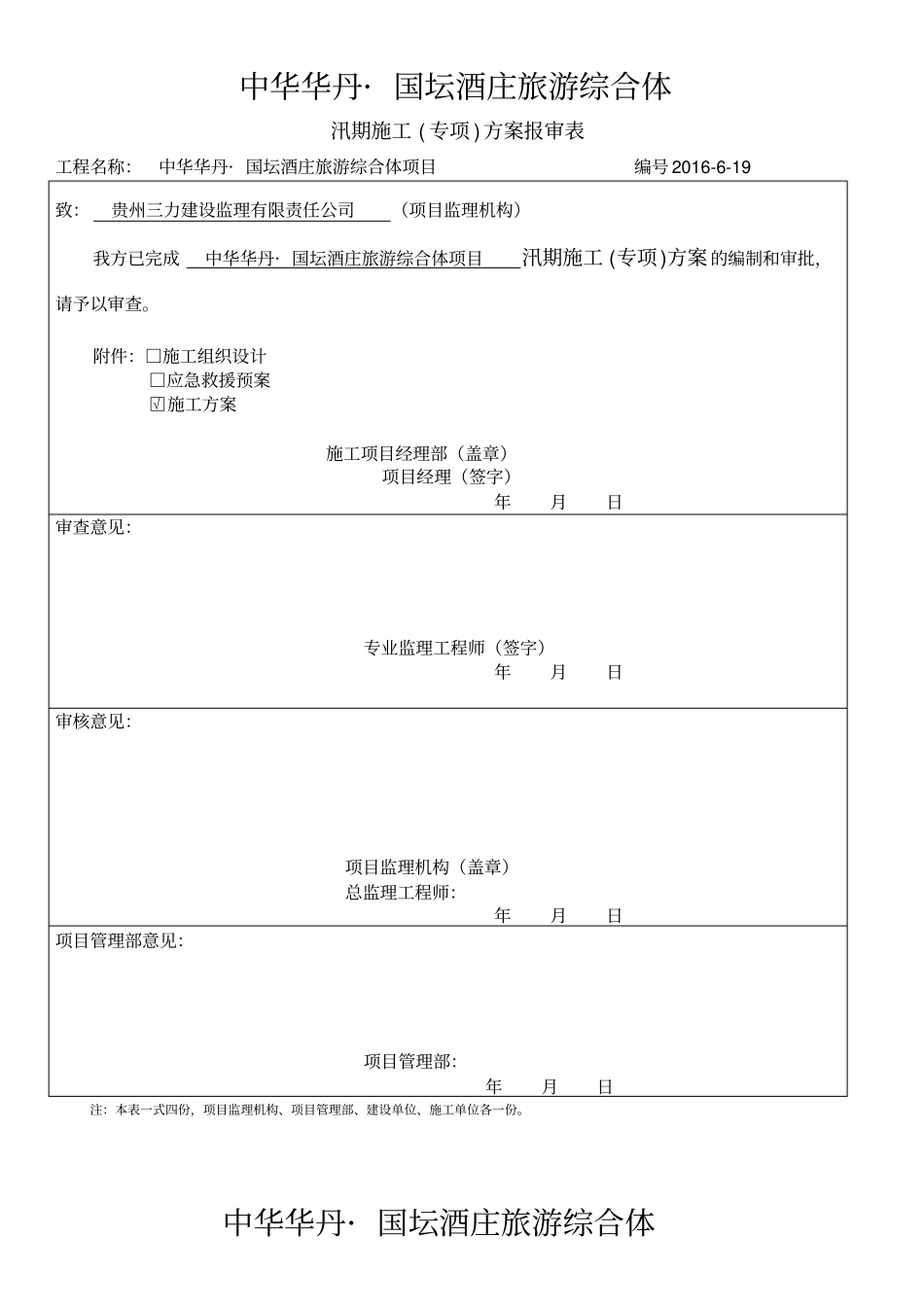

中华华丹·国坛酒庄旅游综合体汛期施工(专项)方案报审表工程名称:中华华丹·国坛酒庄旅游综合体项目编号2016-6-19致:贵州三力建设监理有限责任公司(项目监理机构)我方已完成中华华丹·国坛酒庄旅游综合体项目汛期施工(专项)方案的编制和审批,请予以审查
附件:□施工组织设计□应急救援预案□√施工方案施工项目经理部(盖章)项目经理(签字)年月日审查意见:专业监理工程师(签字)年月日审核意见:项目监理机构(盖章)总监理工程师:年月日项目管理部意见:项目管理部:年月日注:本表一式四份,项目监理机构、项目管理部、建设单位、施工单位各一份

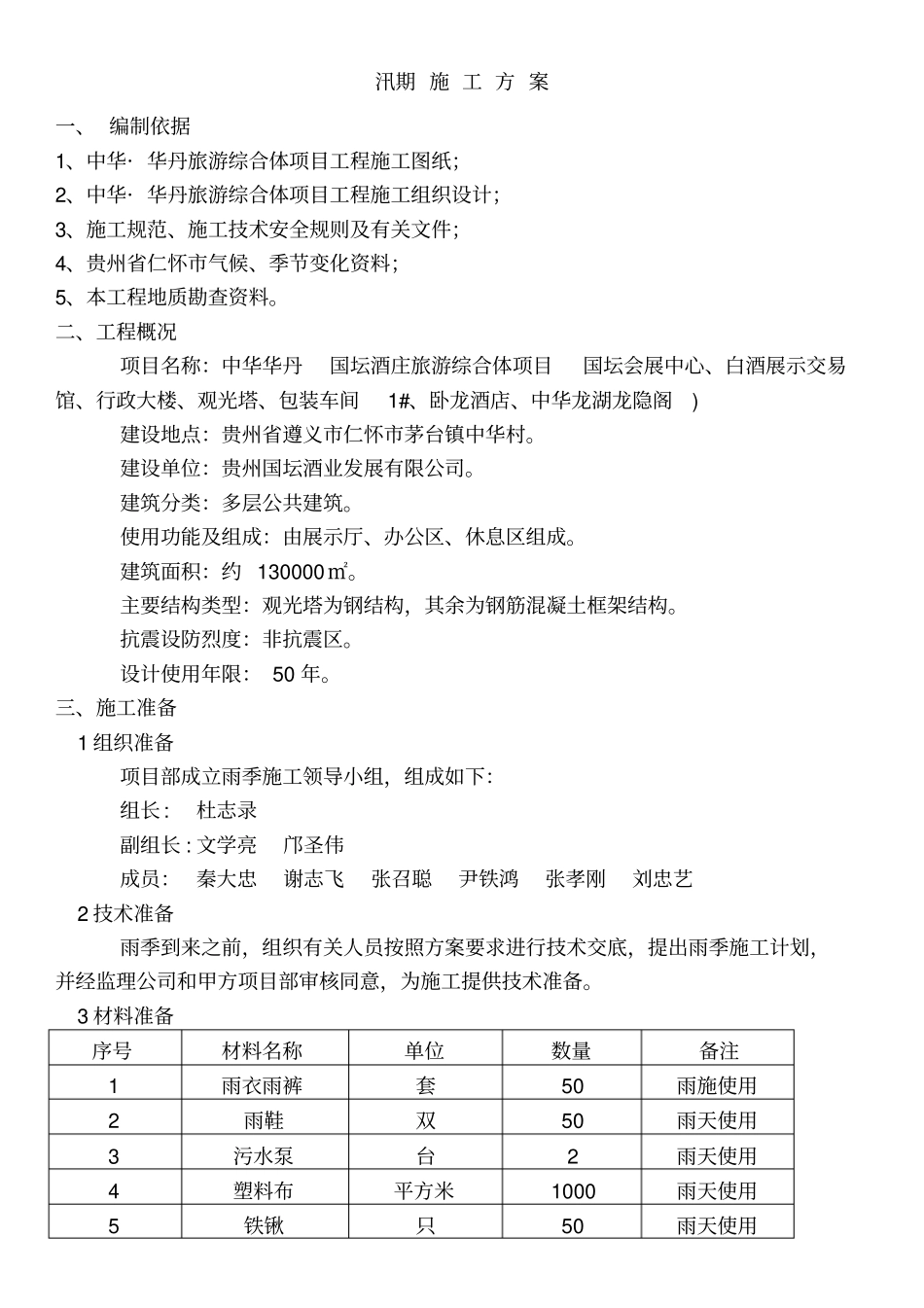

中华华丹·国坛酒庄旅游综合体汛期施工专项方案编制单位:重庆宏耀建设(集团)有限公司编制人:审批人:编制时间:汛期施工方案一、编制依据1、中华·华丹旅游综合体项目工程施工图纸;2、中华·华丹旅游综合体项目工程施工组织设计;3、施工规范、施工技术安全规则及有关文件;4、贵州省仁怀市气候、季节变化资料;5、本工程地质勘查资料
二、工程概况项目名称:中华华丹国坛酒庄旅游综合体项目国坛会展中心、白酒展示交易馆、行政大楼、观光塔、包装车间1#、卧龙酒店、中华龙湖龙隐阁)建设地点:贵州省遵义市仁怀市茅台镇中华村
建设单位:贵州国坛酒业发展有限公司
建筑分类:多层公共建筑
使用功能及组成:由展示厅、办公区、休息区组成
建筑面积:约130000㎡
主要结构类型:观光塔为钢结构,其余为钢筋混凝土框架结构
抗震设防烈度:非抗震区
设计使用年限:50年
三、施工准备1组织准备项目部成立雨季施工领导小组,组成如下:组长:杜志录副组长:文学亮邝圣伟成员:秦大忠谢志飞张召聪尹铁鸿张孝刚刘忠艺2技术准备雨季到来之前,组织有关人员按照方案要求进行技术交底,提出雨季施工计划,并经监理公司和甲方项目部审核同意,为施工提供技术准备
3材料准备序号材料名称单位数量备注1雨衣雨裤套50雨施使
