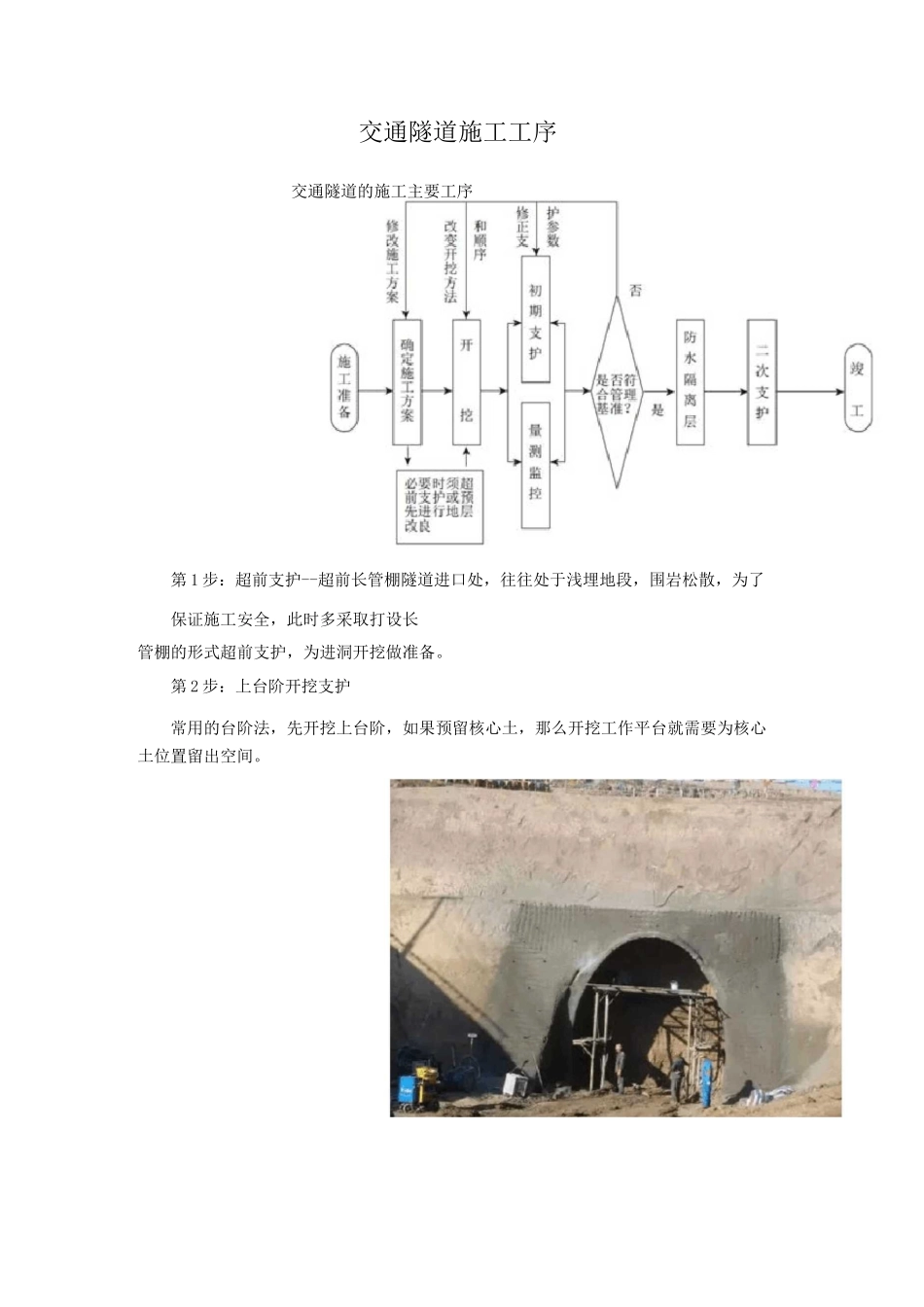

交通隧道施工工序交通隧道的施工主要工序第1步:超前支护--超前长管棚隧道进口处,往往处于浅埋地段,围岩松散,为了保证施工安全,此时多采取打设长管棚的形式超前支护,为进洞开挖做准备
第2步:上台阶开挖支护常用的台阶法,先开挖上台阶,如果预留核心土,那么开挖工作平台就需要为核心土位置留出空间

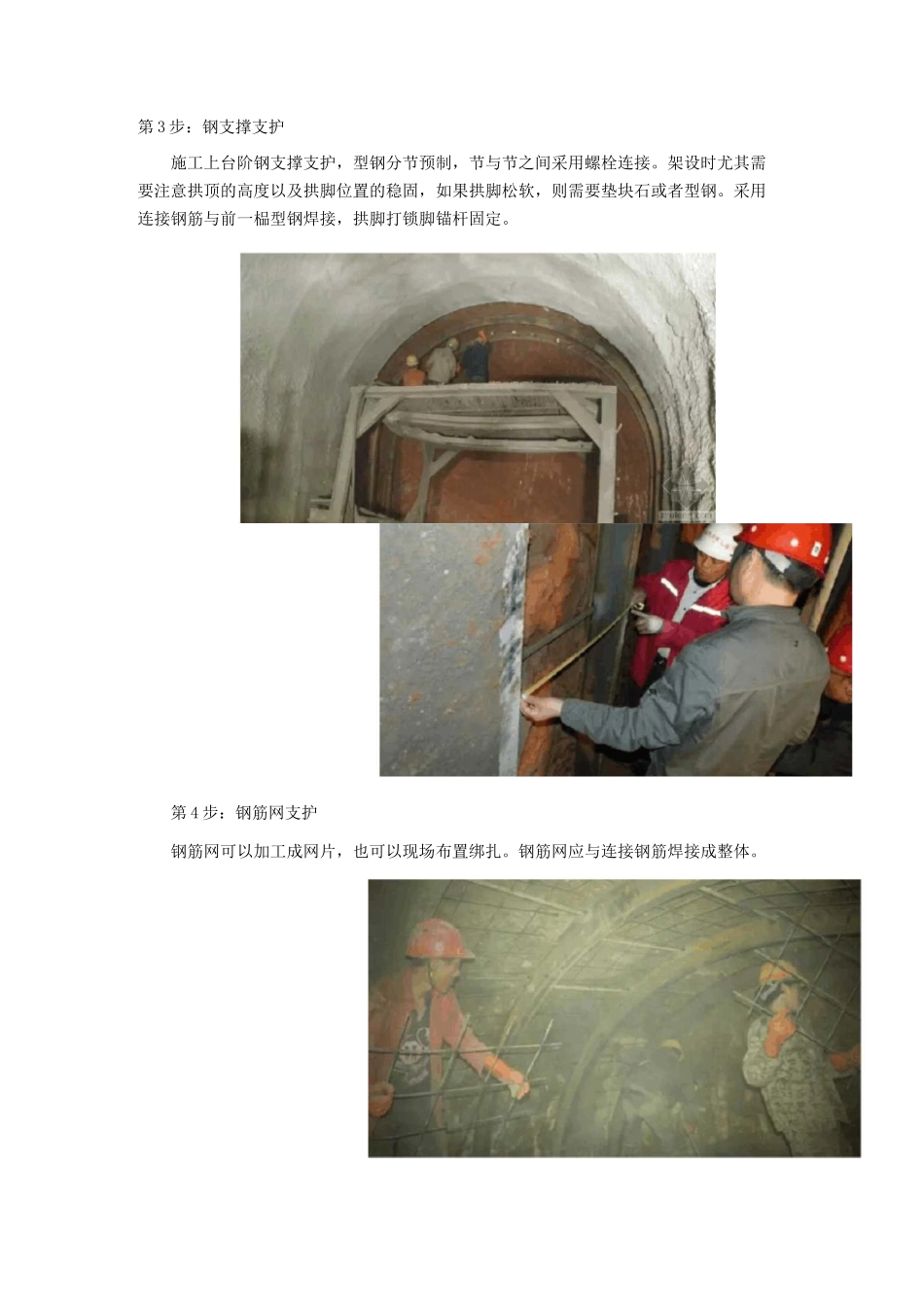

f第3步:钢支撑支护施工上台阶钢支撑支护,型钢分节预制,节与节之间采用螺栓连接
架设时尤其需要注意拱顶的高度以及拱脚位置的稳固,如果拱脚松软,则需要垫块石或者型钢
采用连接钢筋与前一榀型钢焊接,拱脚打锁脚锚杆固定
第4步:钢筋网支护钢筋网可以加工成网片,也可以现场布置绑扎
钢筋网应与连接钢筋焊接成整体

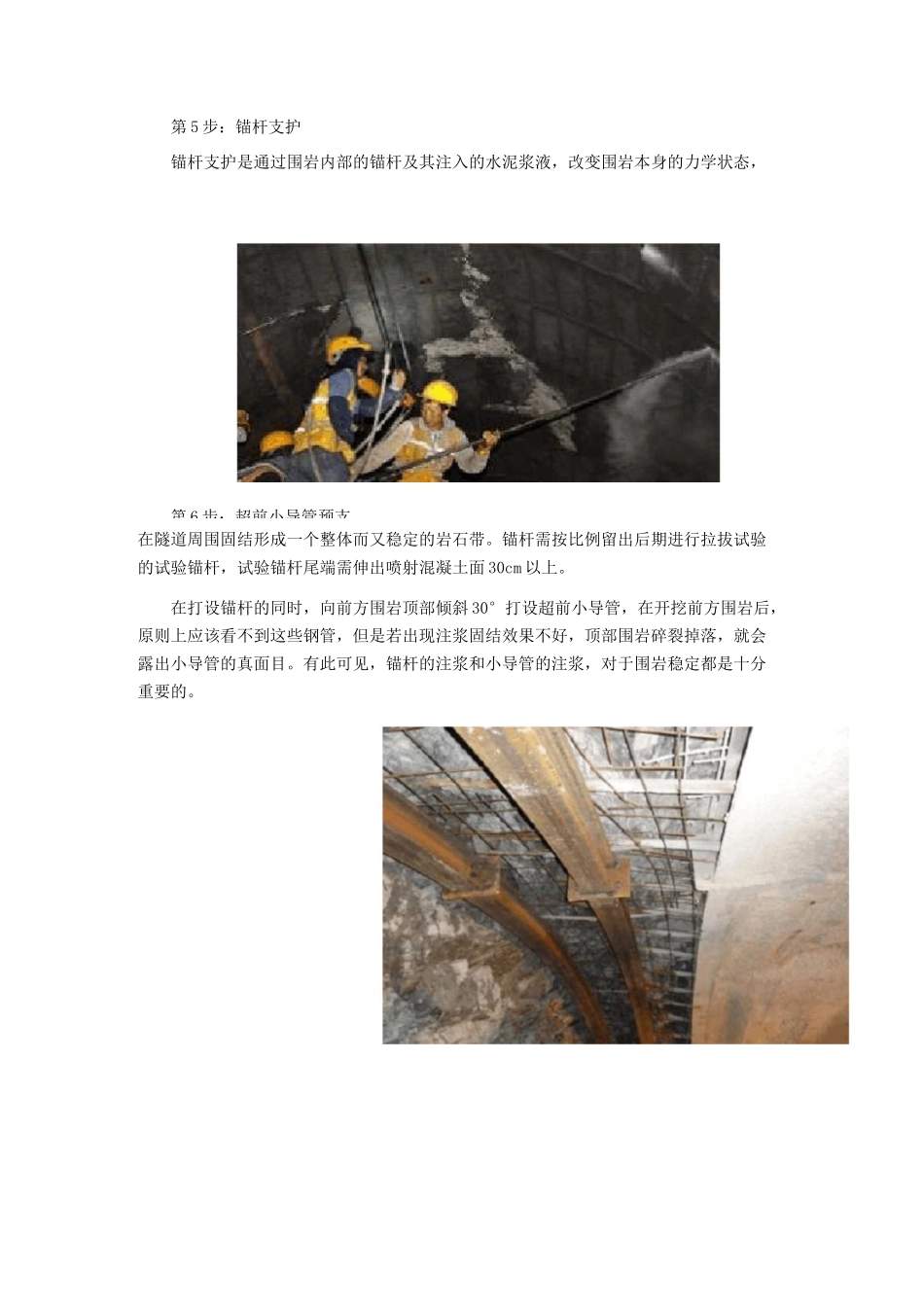

■第6步:超前小导管预支第5步:锚杆支护锚杆支护是通过围岩内部的锚杆及其注入的水泥浆液,改变围岩本身的力学状态,在隧道周围固结形成一个整体而又稳定的岩石带
锚杆需按比例留出后期进行拉拔试验的试验锚杆,试验锚杆尾端需伸出喷射混凝土面30cm以上
在打设锚杆的同时,向前方围岩顶部倾斜30°打设超前小导管,在开挖前方围岩后,原则上应该看不到这些钢管,但是若出现注浆固结效果不好,顶部围岩碎裂掉落,就会露出小导管的真面目
有此可见,锚杆的注浆和小导管的注浆,对于围岩稳定都是十分重要的
第7步:喷射混凝土支护(本次重点攻克的是该工序施工污染、回弹量大的难题)对上述支护工作均完成后,进行喷射混凝土支护,由于前面所有工作都将被隐蔽,所以一定要记得报检验收才行
第8步:下台阶施工隧道下台阶初期支护应在上台阶达到一定强度后进行
与上台阶的工作内容一致,也需要立钢支撑(按照设计)、挂钢筋网、打锚杆和喷射混凝土
下台阶喷射混凝土作业为了检查混凝土强度,需按照验收标准对初期支护喷射混凝土钻芯取样
第9步:仰拱初期支护围岩情况不好时,需对隧道初期支护尽早成环,以免出现收敛过大,加大安全风险
仰拱初期支护施工在下台阶支护
