技1-5技术交底记录2016年月日工程名称世和二期(2-2#地块)分部工程名称主体结构分项工程名称悬挑脚手架工程
专业word可编辑
交底内容本技术交底适用于世和二期(2-2#地块)项目中的外脚手架工程施工

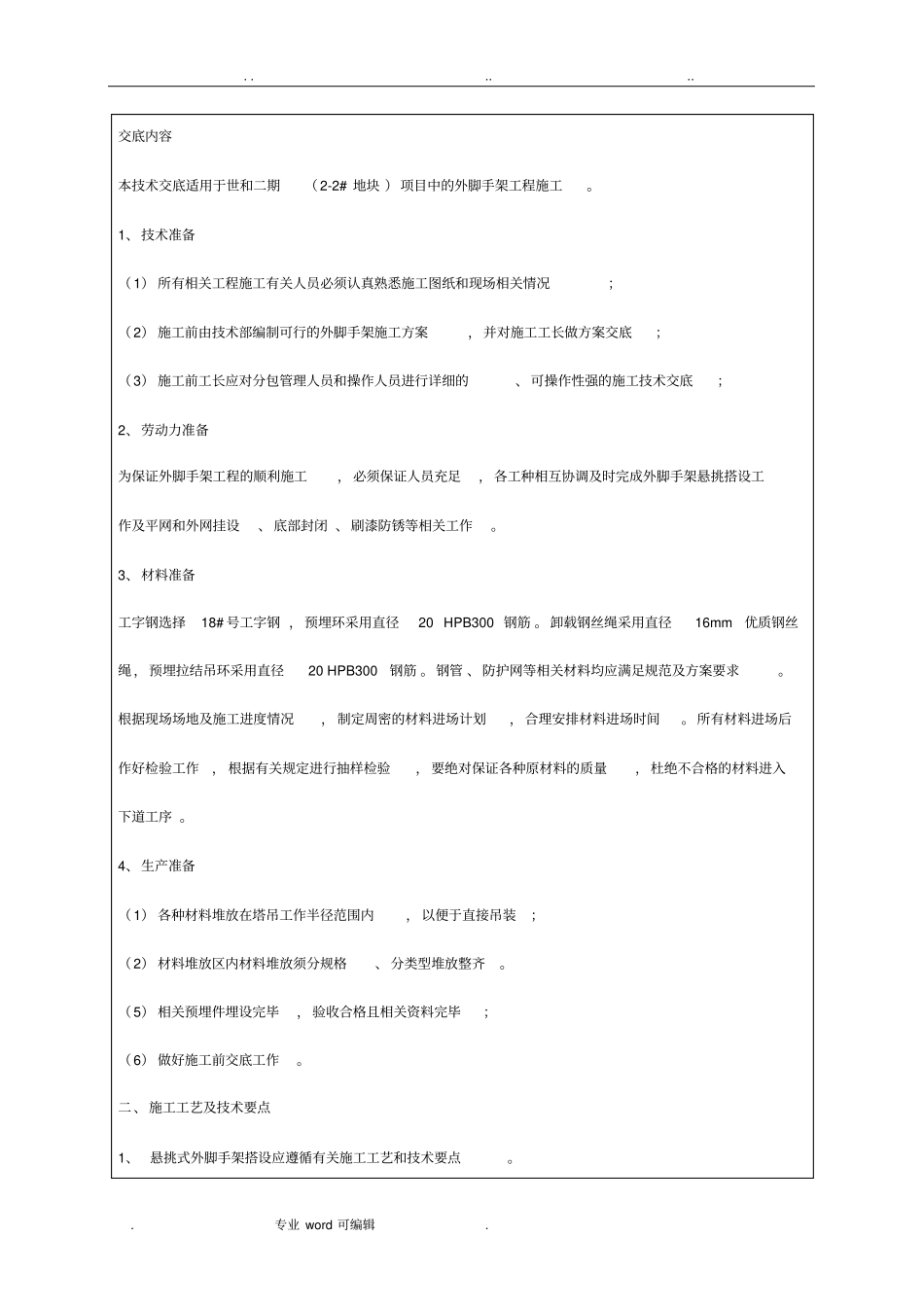

1、技术准备(1)所有相关工程施工有关人员必须认真熟悉施工图纸和现场相关情况;(2)施工前由技术部编制可行的外脚手架施工方案,并对施工工长做方案交底;(3)施工前工长应对分包管理人员和操作人员进行详细的、可操作性强的施工技术交底;2、劳动力准备为保证外脚手架工程的顺利施工,必须保证人员充足,各工种相互协调及时完成外脚手架悬挑搭设工作及平网和外网挂设、底部封闭、刷漆防锈等相关工作
3、材料准备工字钢选择18#号工字钢,预埋环采用直径20HPB300钢筋
卸载钢丝绳采用直径16mm优质钢丝绳,预埋拉结吊环采用直径20HPB300钢筋
钢管、防护网等相关材料均应满足规范及方案要求
根据现场场地及施工进度情况,制定周密的材料进场计划,合理安排材料进场时间
所有材料进场后作好检验工作,根据有关规定进行抽样检验,要绝对保证各种原材料的质量,杜绝不合格的材料进入下道工序
4、生产准备(1)各种材料堆放在塔吊工作半径范围内,以便于直接吊装;(2)材料堆放区内材料堆放须分规格、分类型堆放整齐
(5)相关预埋件埋设完毕,验收合格且相关资料完毕;(6)做好施工前交底工作
二、施工工艺及技术要点1、悬挑式外脚手架搭设应遵循有关施工工艺和技术要点
专业word可编辑

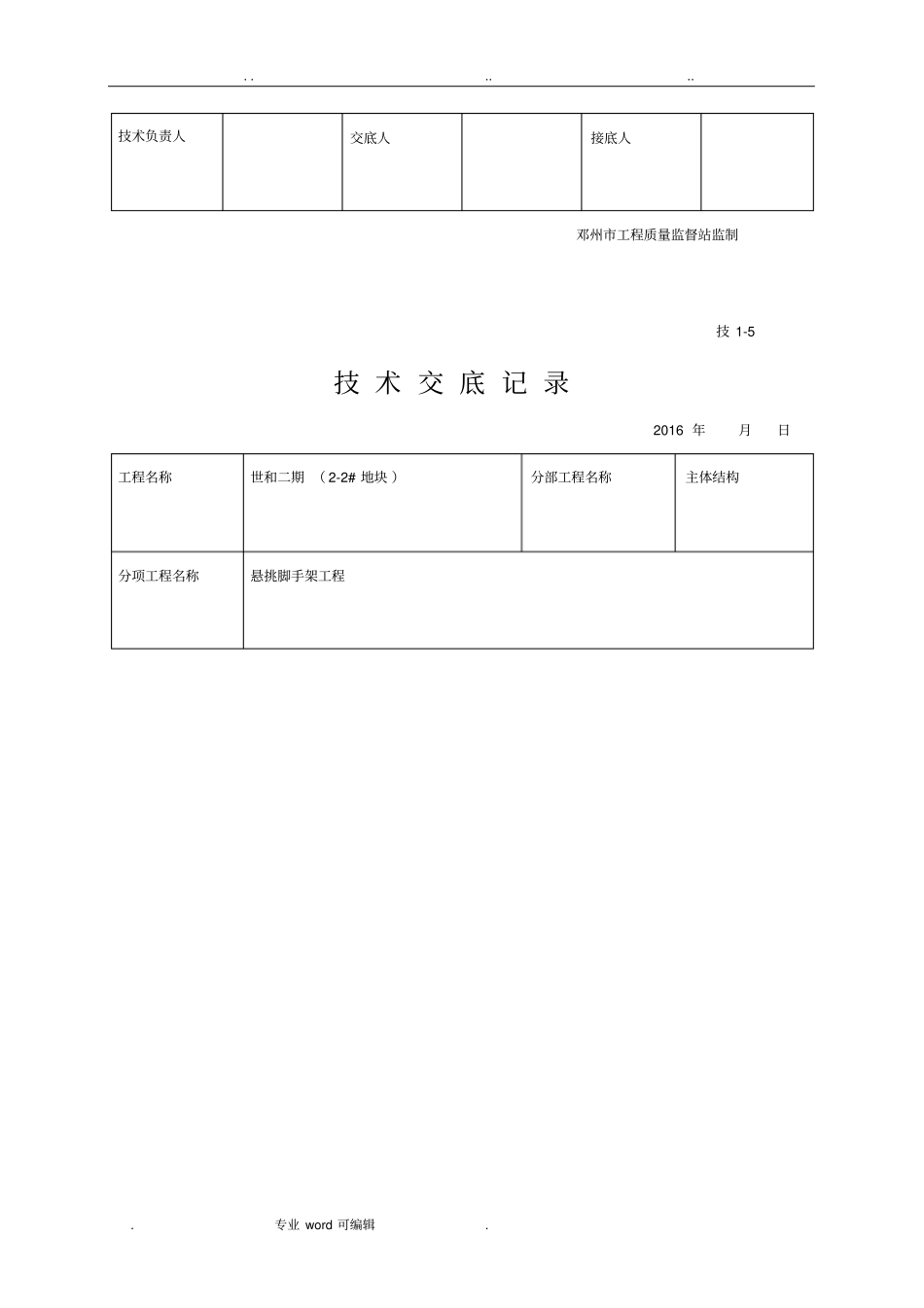

技术负责人交底人接底人邓州市工程质量监督站监制技1-5技术交底记录2016年月日工程名称世和二期(2-2#地块)分部工程名称主体结构分项工程名称悬挑脚手架工程
专业word可编辑
交底内容2、悬挑脚手架搭设流程第N层结构施工→第N+1层结构施工(预埋抱箍,附加钢
