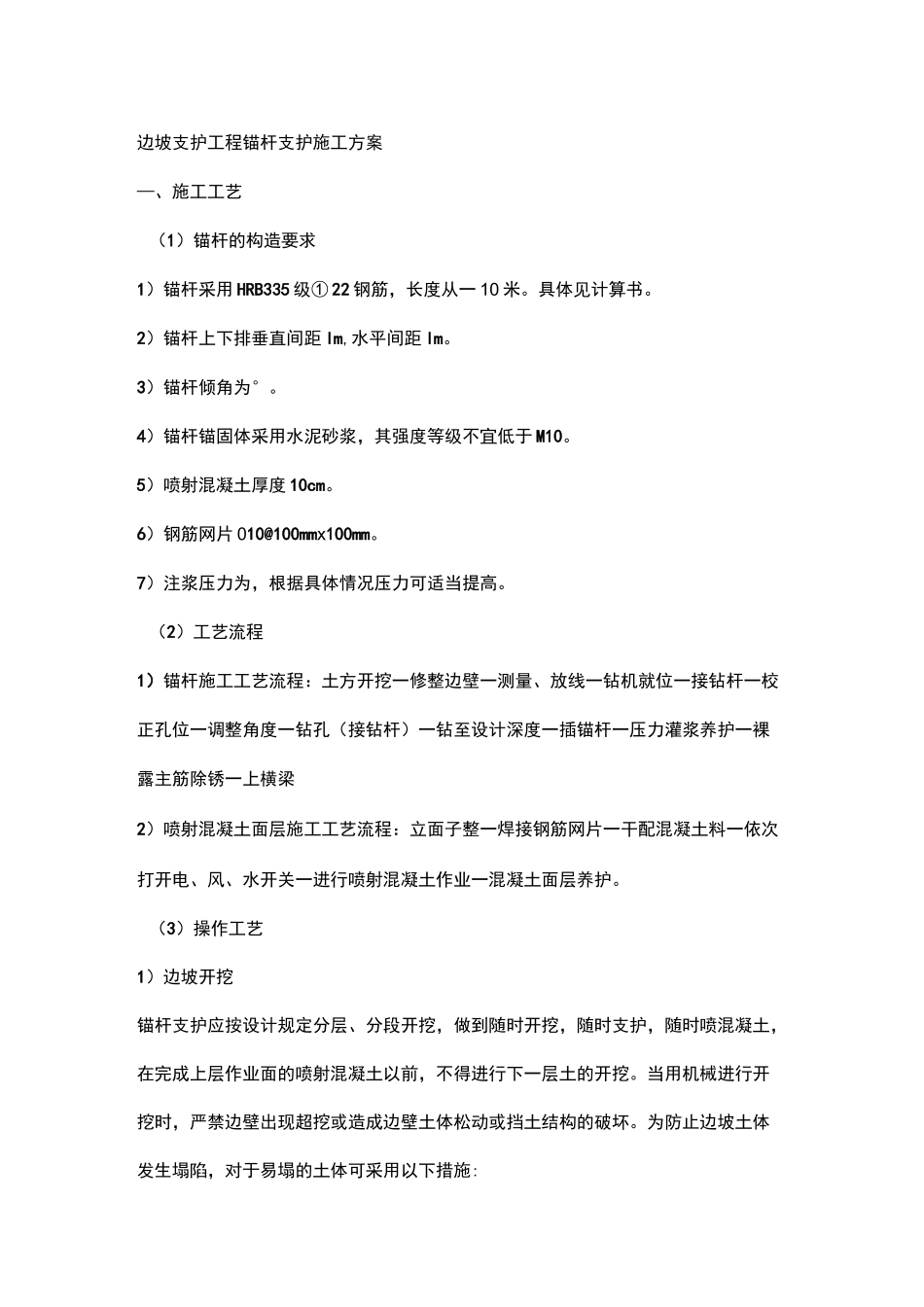

边坡支护工程锚杆支护施工方案—、施工工艺(1)锚杆的构造要求1)锚杆采用HRB335级①22钢筋,长度从一10米
具体见计算书
2)锚杆上下排垂直间距lm,水平间距lm
3)锚杆倾角为°
4)锚杆锚固体采用水泥砂浆,其强度等级不宜低于M10
5)喷射混凝土厚度10cm
6)钢筋网片010@100mmx100mm
7)注浆压力为,根据具体情况压力可适当提高

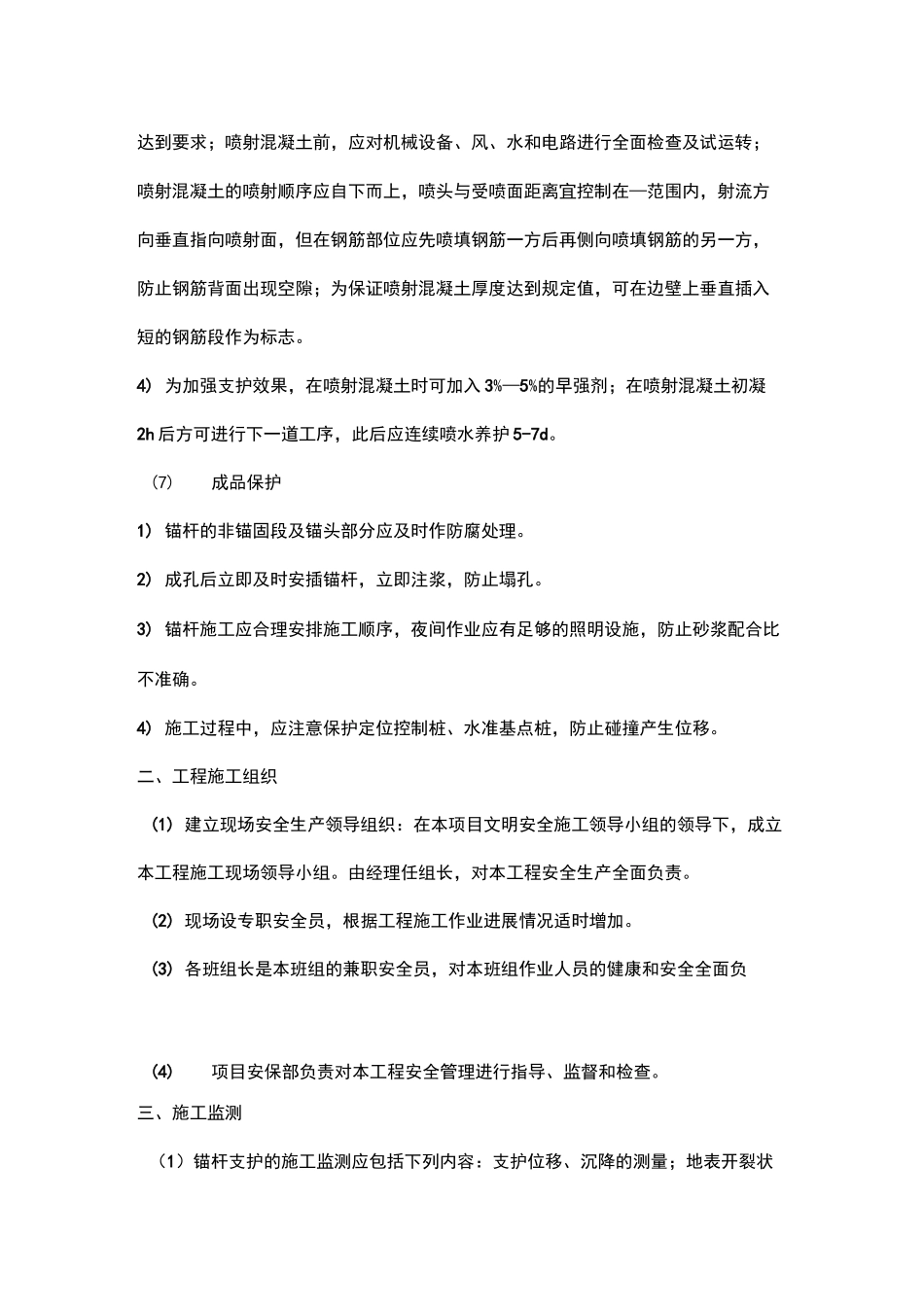

(2)工艺流程1)锚杆施工工艺流程:土方开挖一修整边壁一测量、放线一钻机就位一接钻杆一校正孔位一调整角度一钻孔(接钻杆)一钻至设计深度一插锚杆一压力灌浆养护一裸露主筋除锈一上横梁2)喷射混凝土面层施工工艺流程:立面子整一焊接钢筋网片一干配混凝土料一依次打开电、风、水开关一进行喷射混凝土作业一混凝土面层养护
(3)操作工艺1)边坡开挖锚杆支护应按设计规定分层、分段开挖,做到随时开挖,随时支护,随时喷混凝土,在完成上层作业面的喷射混凝土以前,不得进行下一层土的开挖
当用机械进行开挖时,严禁边壁出现超挖或造成边壁土体松动或挡土结构的破坏

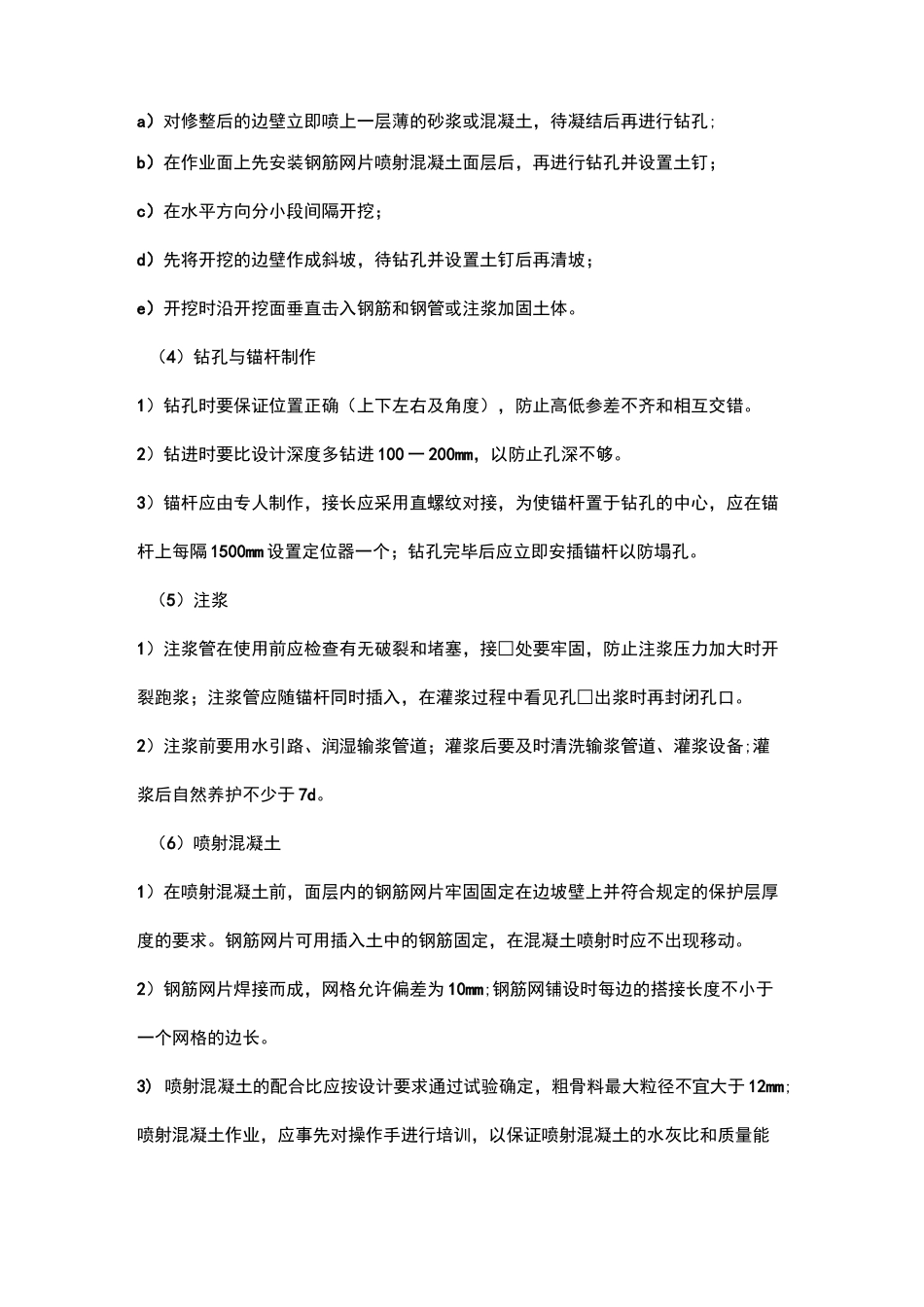

为防止边坡土体发生塌陷,对于易塌的土体可采用以下措施:a)对修整后的边壁立即喷上一层薄的砂浆或混凝土,待凝结后再进行钻孔;b)在作业面上先安装钢筋网片喷射混凝土面层后,再进行钻孔并设置土钉;c)在水平方向分小段间隔开挖;d)先将开挖的边壁作成斜坡,待钻孔并设置土钉后再清坡;e)开挖时沿开挖面垂直击入钢筋和钢管或注浆加固土体
(4)钻孔与锚杆制作1)钻孔时要保证位置正确(上下左右及角度),防止高低参差不齐和相互交错
2)钻进时要比设计深度多钻进100一200mm,以防止孔深不够
3)锚杆应由专人制作,接长应采用直螺纹对接,为使锚杆置于钻孔的中心,应在锚杆上每隔1500mm设置定位器一个;钻孔完毕后应立即安插锚杆以防塌孔
(5)注浆1)注浆管在使用前应检查有无破裂和堵塞,接□处要牢固,防止注浆压力加
