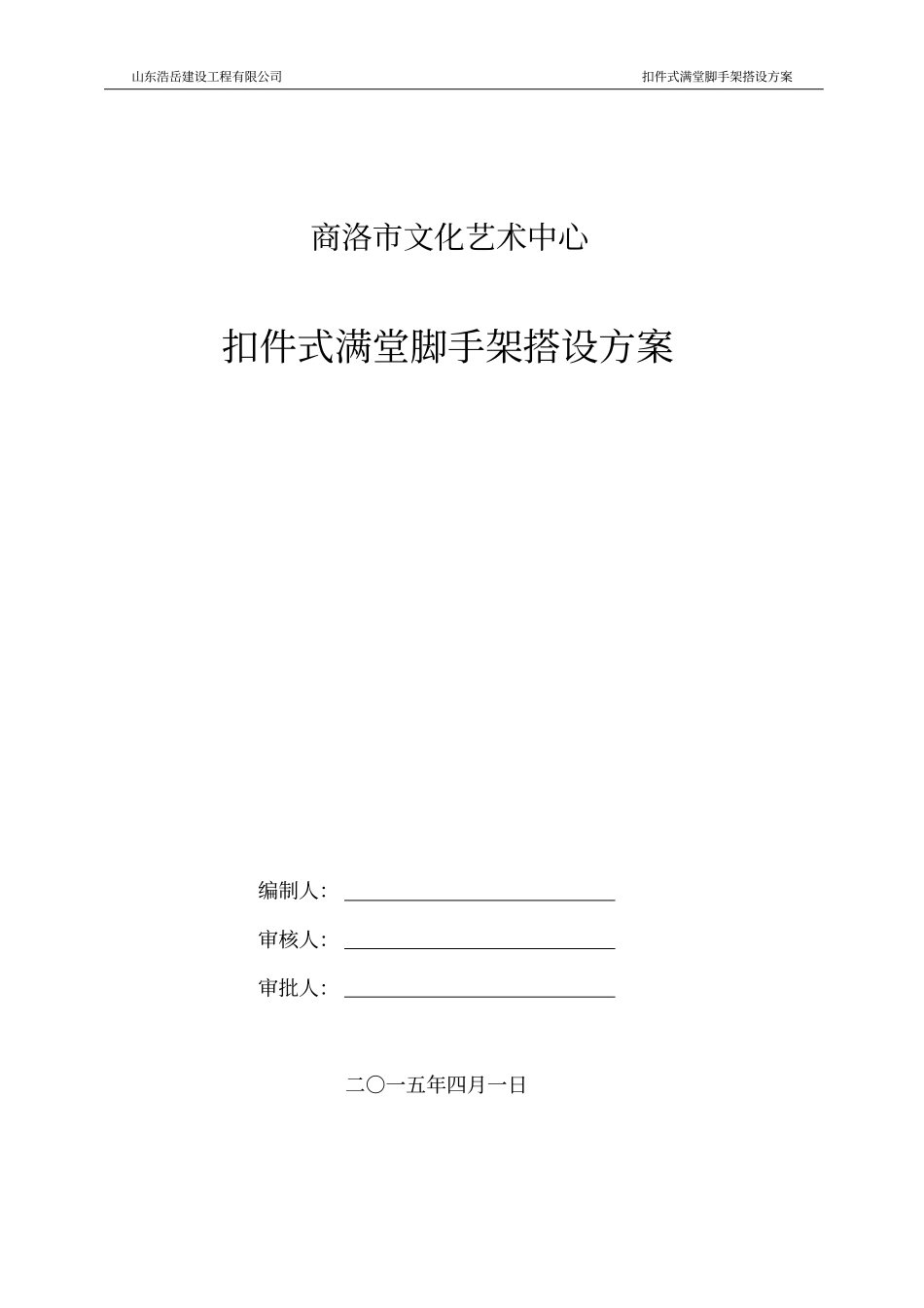

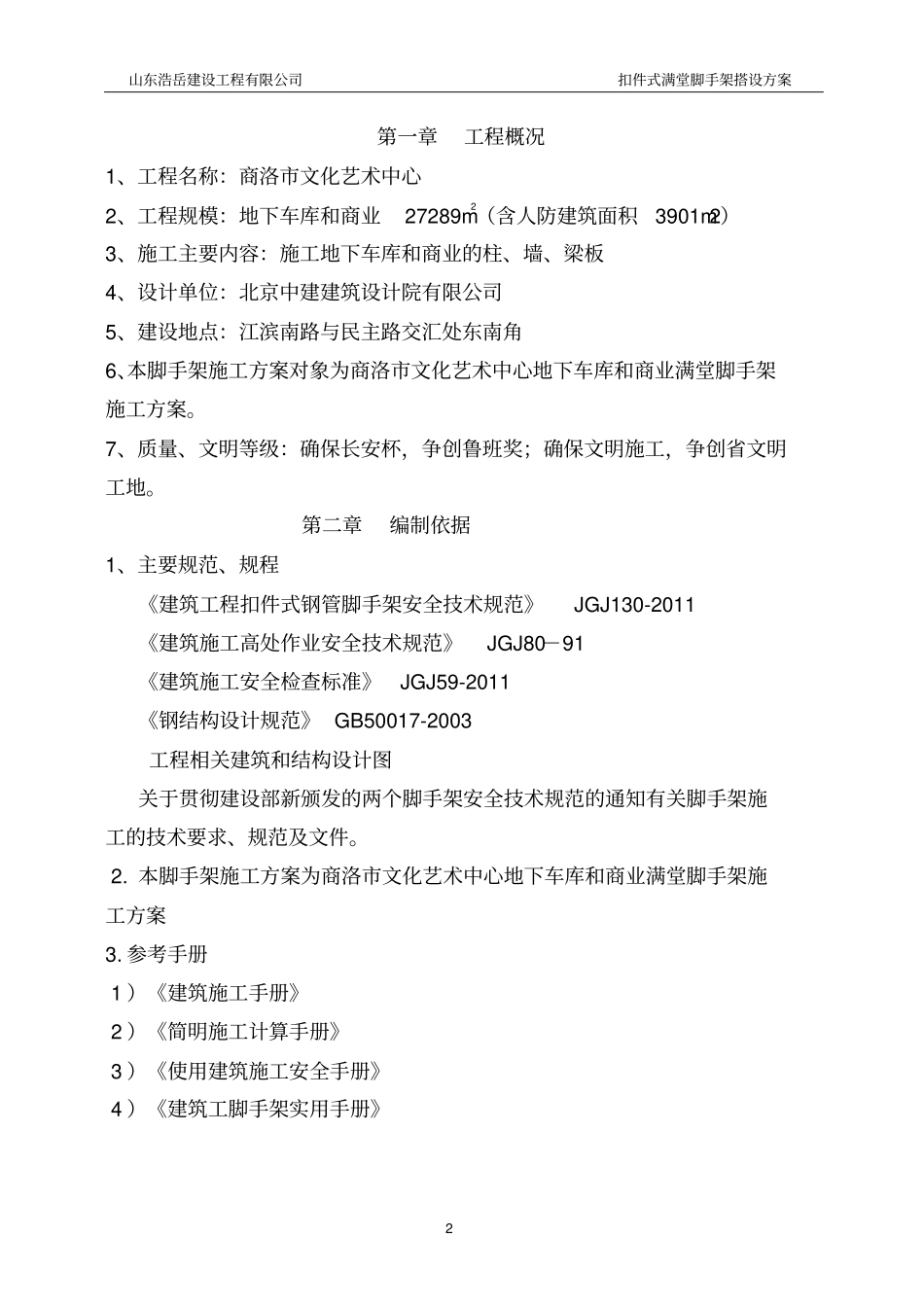

山东浩岳建设工程有限公司扣件式满堂脚手架搭设方案商洛市文化艺术中心扣件式满堂脚手架搭设方案编制人:审核人:审批人:二○一五年四月一日山东浩岳建设工程有限公司扣件式满堂脚手架搭设方案1目录第一章工程概况........................................2第二章编制依据........................................2第三章施工部署........................................3第四章搭设前的施工准备................................3第五章满堂脚手架的搭设................................4第六章劳动力及材料....................................6第七章质量保证体系....................................6第八章文明施工要求....................................9第九章稳定承载计算...................................10山东浩岳建设工程有限公司扣件式满堂脚手架搭设方案2第一章工程概况1、工程名称:商洛市文化艺术中心2、工程规模:地下车库和商业27289m2(含人防建筑面积3901m2)3、施工主要内容:施工地下车库和商业的柱、墙、梁板4、设计单位:北京中建建筑设计院有限公司5、建设地点:江滨南路与民主路交汇处东南角6、本脚手架施工方案对象为商洛市文化艺术中心地下车库和商业满堂脚手架施工方案。7、质量、文明等级:确保长安杯,争创鲁班奖;确保文明施工,争创省文明工地。第二章编制依据1、主要规范、规程《建筑工程扣件式钢管脚手架安全技术规范》JGJ130-2011《建筑施工高处作业安全技术规范》JGJ80-91《建筑施工安全检查标准》JGJ59-2011《钢结构设计规范》GB50017-2003工程相关建筑和结构设计图关于贯彻建设部新颁发的两个脚手架安全技术规范的通知有关脚手架施工的技术要求、规范及文件。2.本脚手架施工方案为商洛市文化艺术中心地下车库和商业满堂脚手架施工方案3.参考手册1)《建筑施工手册》2)《简明施工计算手册》3)《使用建筑施工安全手册》4)《建筑工脚手架实用手册》山东浩岳建设工程有限公司扣件式满堂脚手架搭设方案3第三章施工部署一、安全防护领导小组安全生产、文明施工是企业生存与发展的前提条件,是达到无重大伤亡事故的必然保障,也是文项目部创建“文明现场”、“样板工地”的根本要求。为此项目经理部成立以项目经理为组长的安全防护领导小组,其机构组成、人员编制及责任分工如下:组长:刘斌(项目经理)----负责协调工作组员:田茂金(施工员)----负责施工协调巩增勇(安全员)----现场施工指挥、安全检查荆树平(质检员)----现场质量监督、检查二、设计整体思路结合本工程结构形式、实际施工特点,在负一层地面搭设长149.7、宽48.5米,高6米满堂脚手架;本工程脚手架均采用Φ48.3×3.0钢管扣件搭设,为满堂形式。满堂脚手架立杆纵距基本为1.0m,横距基本为0.8米,步距均为1.5m。在后搭设部分的脚手架纵横向间距及步距将根据实际随时调整。第四章搭设前的施工准备山东浩岳建设工程有限公司扣件式满堂脚手架搭设方案4一、地面现场清理,确保脚手架搭设范围内无障碍物,场地无积水,脚手架平台已具备作业条件。二、材料1、采用外径48.3毫米、壁厚3.0毫米的钢管,其材质应符合GB700中Q235级号钢的技术条件。2、钢管、扣件等材料进场必须有准用证、许可证、企业营业执照、产品合格证及相应检验报告等。发现有脆裂、变形、滑丝等现象者禁止使用。3、钢管、扣件、螺栓等零配件,必须规格统一,材质优良,并应有出厂证明书。三、施工人员设专业质量检查员负责脚手架搭设的具体操作和安全管理。材料由材料员负责购买,架子工均经过上岗培训获得上岗操作证书,持证上岗。四、交底对脚手架搭设施工人员在上岗前进行施工交底,并作安全教育培训,对相关操作人员必须持证上岗。第五章满堂脚手架搭设一、钢管扣件满堂脚手架的搭设工艺流程测量放线→竖立管并同时安装扫地杆→搭设水平杆→铺模板二、扣件式钢管脚手架的构造要求和及全技术条件1、总安全系数(按允许应力计算)不小于3;2、横杆的允许挠度不大于杆长的1/150;3、立杆的垂直偏差不大于立杆全长的l/200;4、脚手架搭设标准:横平竖直,连接牢固,底脚着实,支撑挺直,通畅平坦,...
