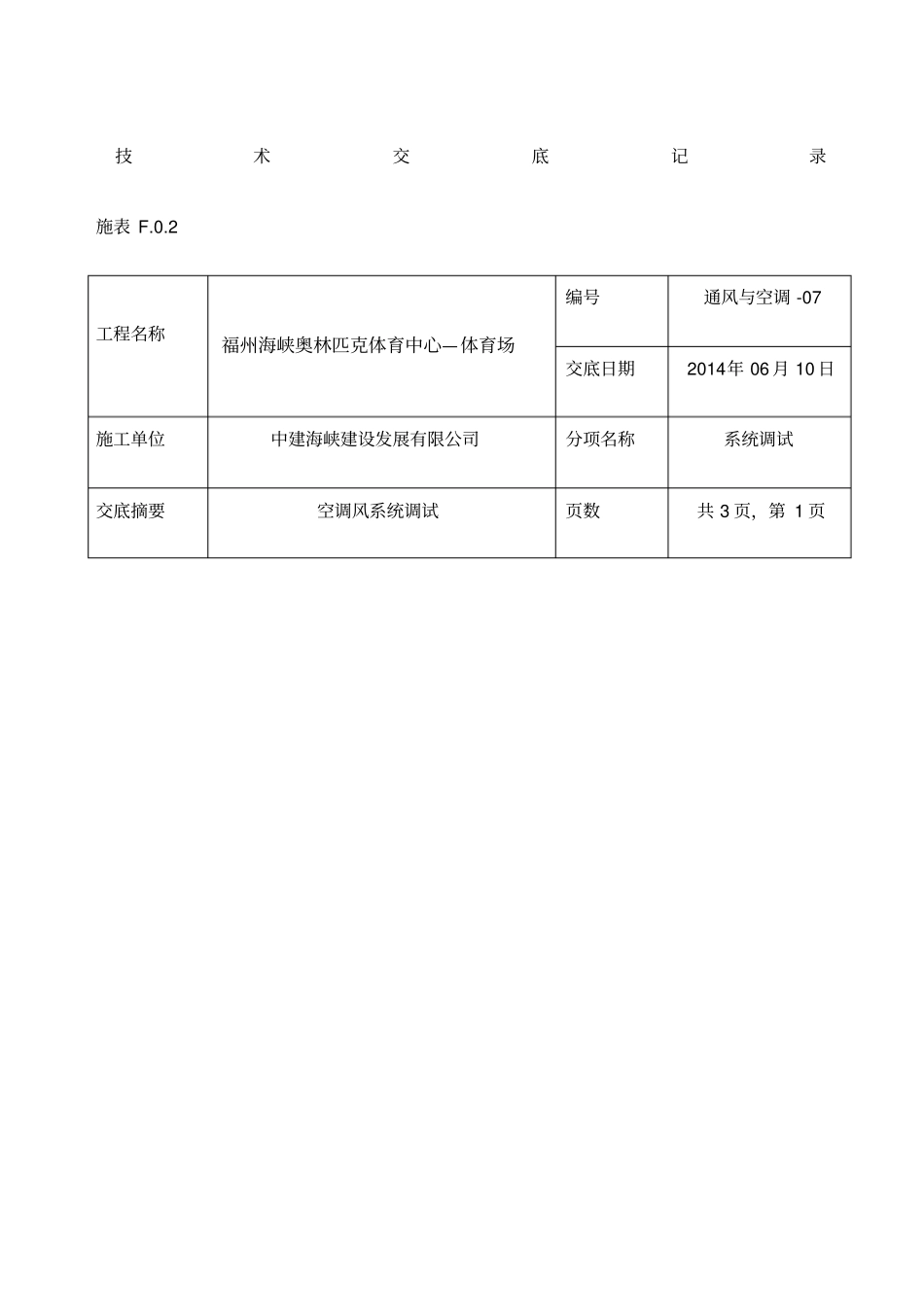

技术交底记录施表F
2工程名称福州海峡奥林匹克体育中心—体育场编号通风与空调-07交底日期2014年06月10日施工单位中建海峡建设发展有限公司分项名称系统调试交底摘要空调风系统调试页数共3页,第1页一、仪器仪表要求1、通风与空调系统调试所使用的仪器仪表应有出厂合格证明书和签证文件
2、严格执行计量法,不准在调试工作岗位上使用无验定合格印、证或超过验定周期以及验定不合格的计量仪器仪表
3、必须了解各种常用测试仪表的构造原理和性能,严格掌握它们的义勇校验方法,按规定的操作步骤进行测试
4、综合效果测定时所使用的仪表精度应高于被测对象的级别
5、搬运和使用仪器仪表要轻拿轻放,防止震动和撞击,不使用仪表时应放在专用工具仪表箱内,防潮防秽
二、主要仪表工具1、测量温度的仪表,测量湿度的仪表,测量风速的仪表;测量风压的仪表;其他常用的电工仪表、转数表、离子计数器、声级仪、钢卷尺、手电钻、活板子、螺丝刀、克丝钳子、铁锤、高登、手电筒、对讲机、计算器、测杠等
三、作业条件1、通风空调系统必须安装完毕,运转调试之前会同建设单位进行全面检查,全部符合设计、施工及验收规范和工程质量验收评定标准的要求,才能进行运转和调试
2、通风空调系统试运转所需的水电气及压缩空气等,应具备使用条件,现场清理干净
A、应有试运转调试方案,内容包括调试目的要求、进度计划、调试项目、程序和采用的方法等
B、按运转调试方案,备好仪表和工具及调试记录表格
C、熟悉通风空调系统的全部设计资料、计算参数状态、领会设计意图,掌握风系统、冷源和热源系统、电系统的工作原理
D、风道系统的调节阀、防火阀、排烟阀、送风口和回风口内的阀板、叶片应在开启的工作状态位置
E、通风空调系统风量调试之前,应先对风机单机调试,设备完好符合设计要求后方可进行调试工作
四、调试工艺(一)调试工艺程序准备工作→通风空调系统试运转前的检查→通风空调
