1北京久安建设投资集团有限公司厂区新旧管道接头专项施工方案编制:审批:审核:日期:2018-4-62北京久安建设投资集团有限公司一、编制说明3二、工程概况31

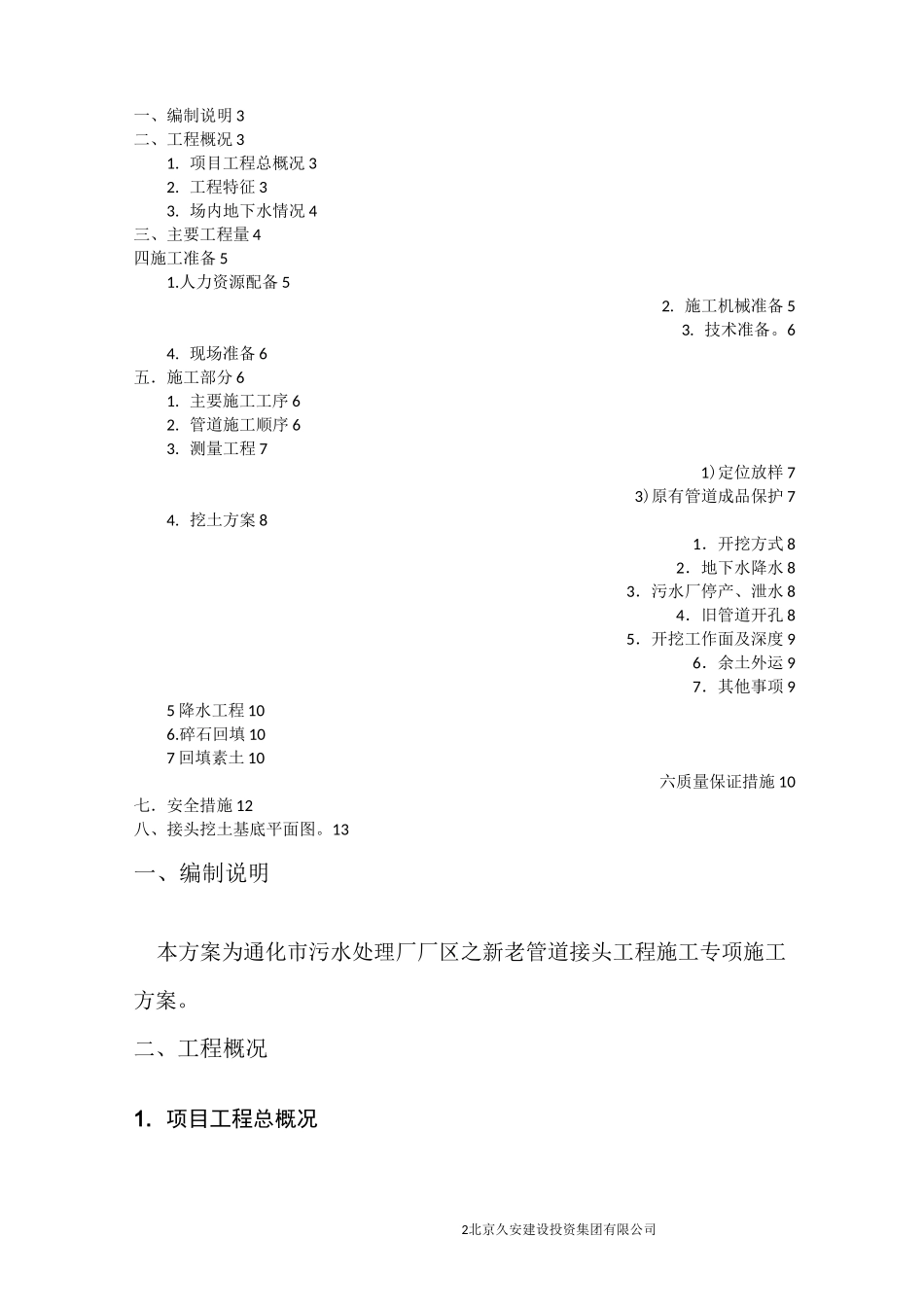

项目工程总概况32
工程特征33
场内地下水情况4三、主要工程量4四施工准备51
人力资源配备52
施工机械准备53
现场准备6五.施工部分61
主要施工工序62
管道施工顺序63
测量工程71)定位放样73)原有管道成品保护74
挖土方案81.开挖方式82.地下水降水83.污水厂停产、泄水84.旧管道开孔85.开挖工作面及深度96.余土外运97.其他事项95降水工程106
碎石回填107回填素土10六质量保证措施10七.安全措施12八、接头挖土基底平面图
13一、编制说明本方案为通化市污水处理厂厂区之新老管道接头工程施工专项施工方案
二、工程概况1

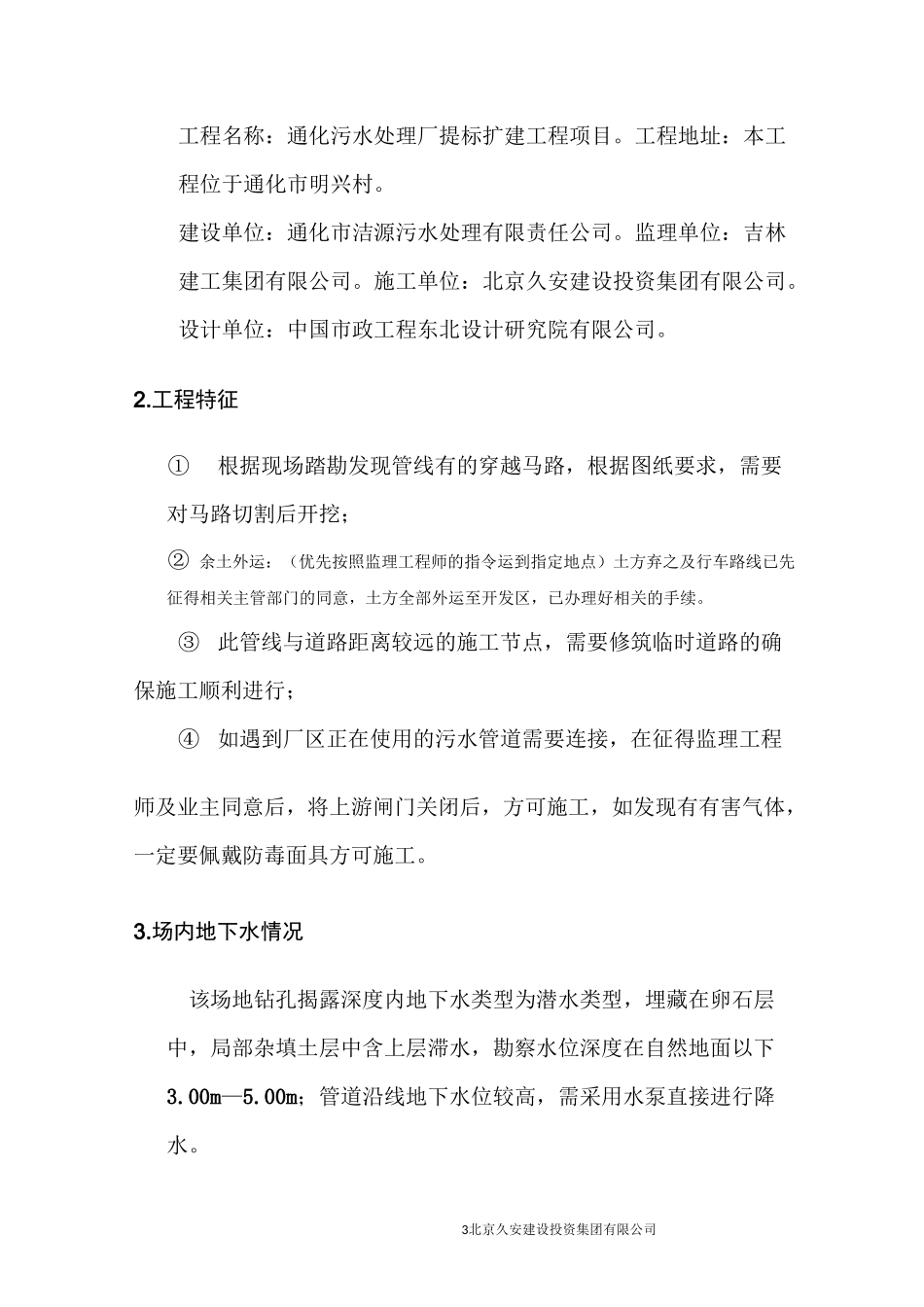

项目工程总概况3北京久安建设投资集团有限公司工程名称:通化污水处理厂提标扩建工程项目
工程地址:本工程位于通化市明兴村
建设单位:通化市洁源污水处理有限责任公司
监理单位:吉林建工集团有限公司
施工单位:北京久安建设投资集团有限公司
设计单位:中国市政工程东北设计研究院有限公司
工程特征①根据现场踏勘发现管线有的穿越马路,根据图纸要求,需要对马路切割后开挖;②余土外运:(优先按照监理工程师的指令运到指定地点)土方弃之及行车路线已先征得相关主管部门的同意,土方全部外运至开发区,已办理好相关的手续
③此管线与道路距离较远的施工节点,需要修筑临时道路的确保施工顺利进行;④如遇到厂区正在使用的污水管道需要连接,在征得监理工程师及业主同意后,将上游闸门关闭后,方可施工,如发现有有害气体,一定要佩戴防毒面具方可施工
场内地下水情况该场地钻孔揭露深度内地下水类型为潜水类型,埋藏在卵石层中,局部杂填土层中含上层滞水,勘察水位深度在自然地面以下3
