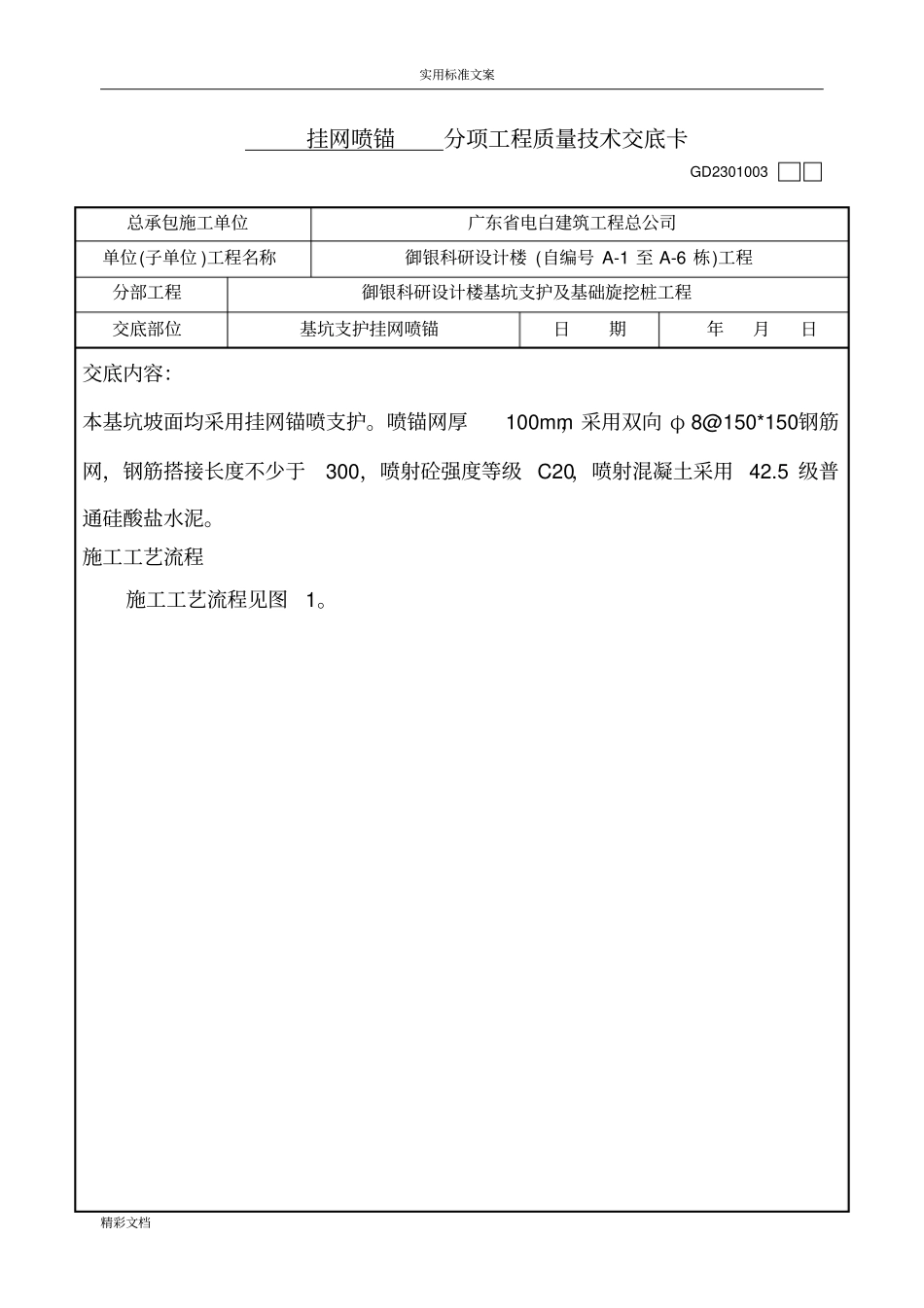

实用标准文案精彩文档挂网喷锚分项工程质量技术交底卡GD2301003总承包施工单位广东省电白建筑工程总公司单位(子单位)工程名称御银科研设计楼(自编号A-1至A-6栋)工程分部工程御银科研设计楼基坑支护及基础旋挖桩工程交底部位基坑支护挂网喷锚日期年月日交底内容:本基坑坡面均采用挂网锚喷支护
喷锚网厚100mm,采用双向φ8@150*150钢筋网,钢筋搭接长度不少于300,喷射砼强度等级C20,喷射混凝土采用42
5级普通硅酸盐水泥

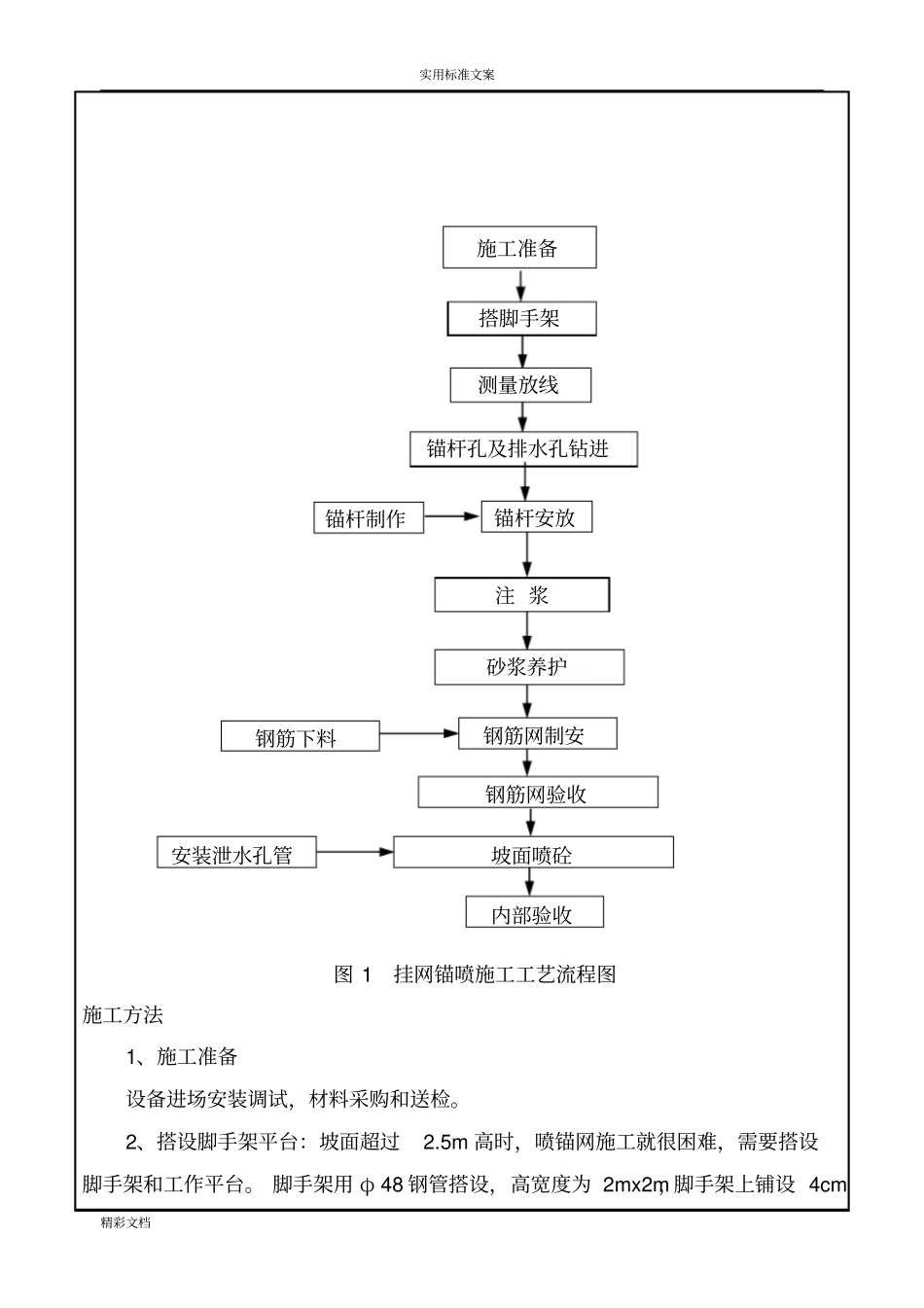

施工工艺流程施工工艺流程见图1
实用标准文案精彩文档图1挂网锚喷施工工艺流程图施工方法1、施工准备设备进场安装调试,材料采购和送检
2、搭设脚手架平台:坡面超过2
5m高时,喷锚网施工就很困难,需要搭设脚手架和工作平台
脚手架用φ48钢管搭设,高宽度为2mx2m,脚手架上铺设4cm安装泄水孔管坡面喷砼砂浆养护锚杆安放注浆锚杆孔及排水孔钻进内部验收测量放线锚杆制作施工准备钢筋下料钢筋网制安搭脚手架钢筋网验收实用标准文案精彩文档厚的楠竹跳板作施工平台

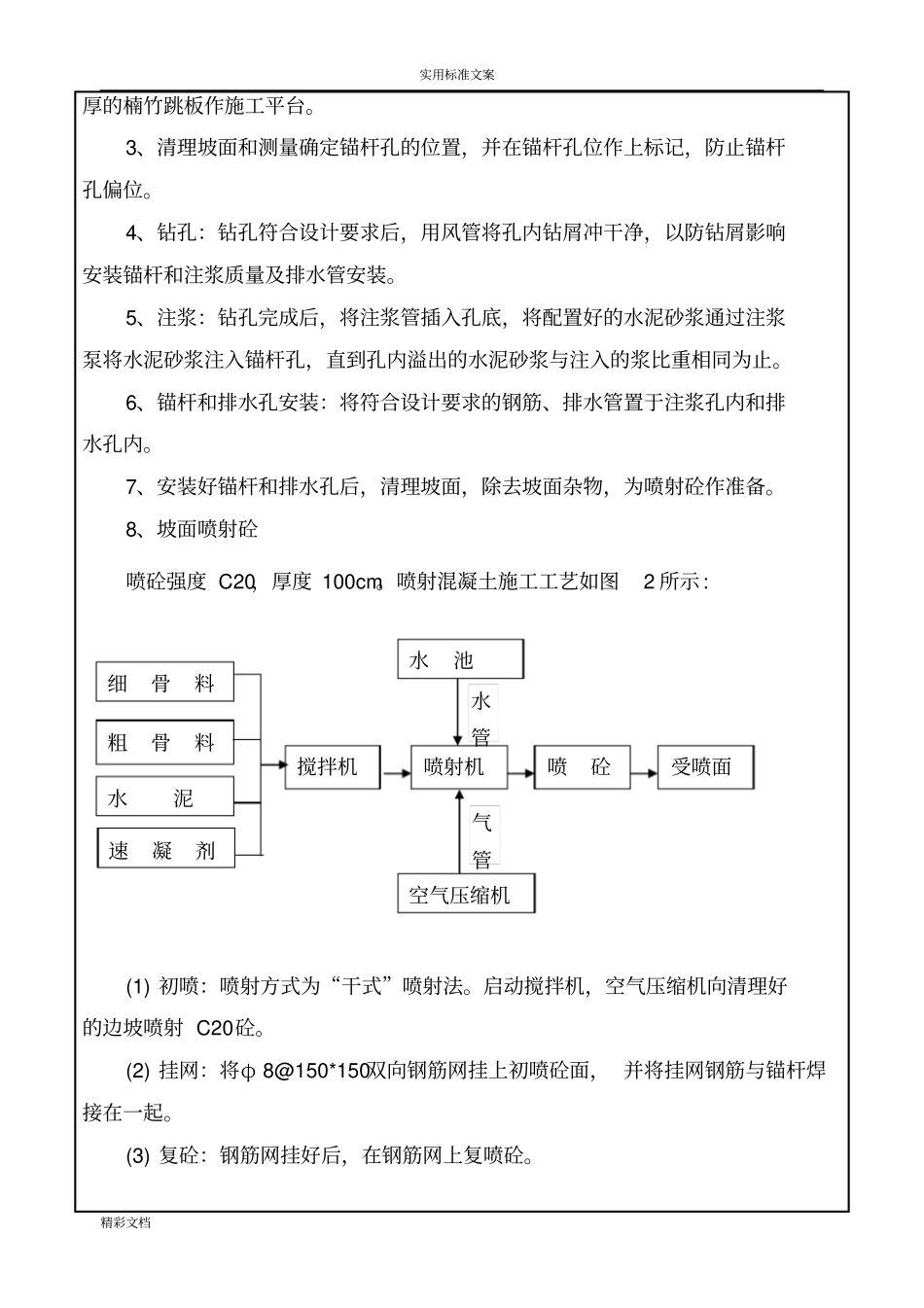

3、清理坡面和测量确定锚杆孔的位置,并在锚杆孔位作上标记,防止锚杆孔偏位
4、钻孔:钻孔符合设计要求后,用风管将孔内钻屑冲干净,以防钻屑影响安装锚杆和注浆质量及排水管安装
5、注浆:钻孔完成后,将注浆管插入孔底,将配置好的水泥砂浆通过注浆泵将水泥砂浆注入锚杆孔,直到孔内溢出的水泥砂浆与注入的浆比重相同为止
6、锚杆和排水孔安装:将符合设计要求的钢筋、排水管置于注浆孔内和排水孔内
7、安装好锚杆和排水孔后,清理坡面,除去坡面杂物,为喷射砼作准备
8、坡面喷射砼喷砼强度C20,厚度100cm
喷射混凝土施工工艺如图2所示:(1)初喷:喷射方式为“干式”喷射法
启动搅拌机,空气压缩机向清理好的边坡喷射C20砼
(2)挂网:将φ8@150*150双向钢筋网挂上初喷砼面,并将挂网钢筋与锚杆焊接在一起
(3)复砼:
