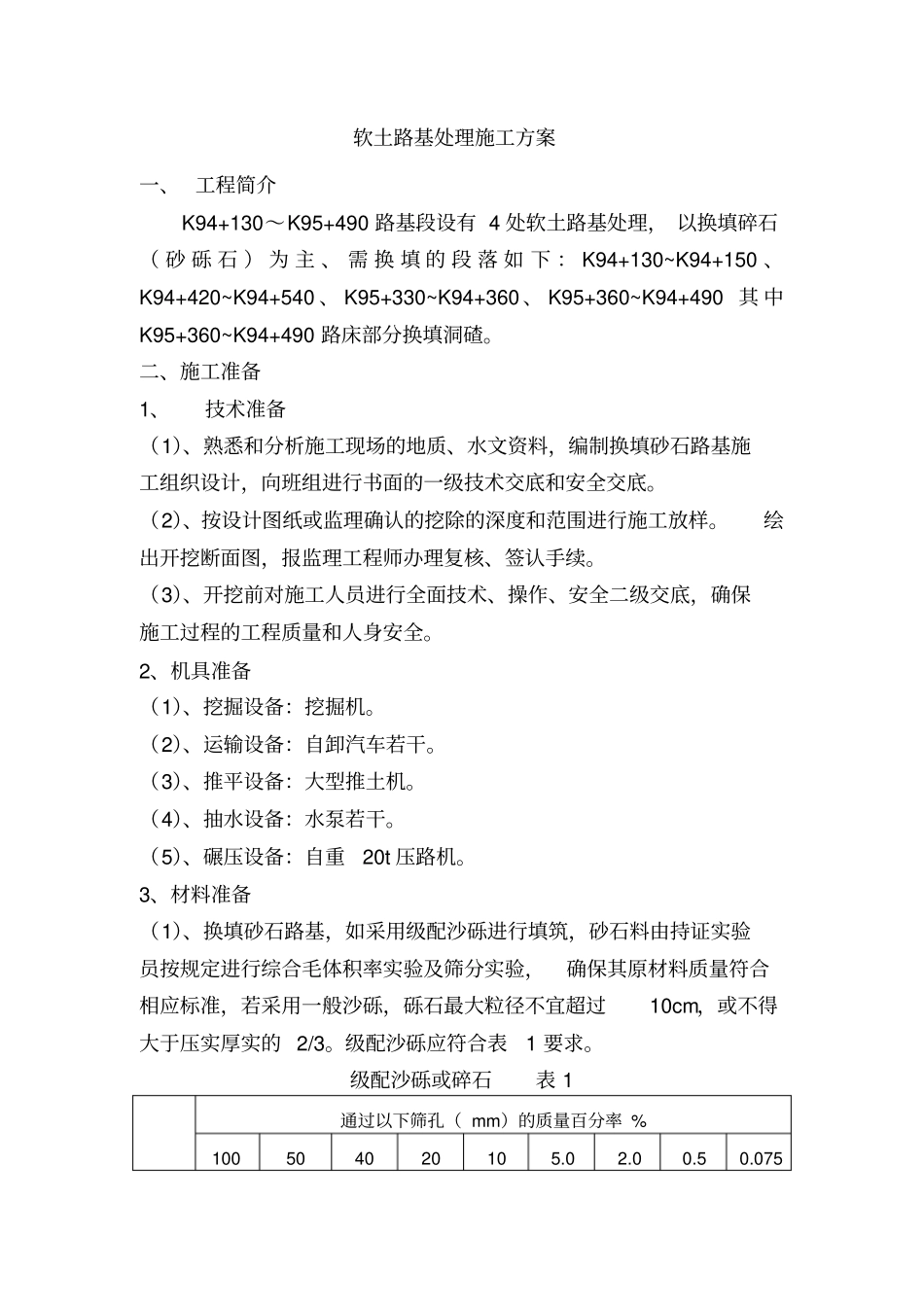

软土路基处理施工方案一、工程简介K94+130~K95+490路基段设有4处软土路基处理,以换填碎石(砂砾石)为主、需换填的段落如下:K94+130~K94+150、K94+420~K94+540、K95+330~K94+360、K95+360~K94+490其中K95+360~K94+490路床部分换填洞碴
二、施工准备1、技术准备(1)、熟悉和分析施工现场的地质、水文资料,编制换填砂石路基施工组织设计,向班组进行书面的一级技术交底和安全交底
(2)、按设计图纸或监理确认的挖除的深度和范围进行施工放样
绘出开挖断面图,报监理工程师办理复核、签认手续
(3)、开挖前对施工人员进行全面技术、操作、安全二级交底,确保施工过程的工程质量和人身安全
2、机具准备(1)、挖掘设备:挖掘机
(2)、运输设备:自卸汽车若干
(3)、推平设备:大型推土机
(4)、抽水设备:水泵若干
(5)、碾压设备:自重20t压路机
3、材料准备(1)、换填砂石路基,如采用级配沙砾进行填筑,砂石料由持证实验员按规定进行综合毛体积率实验及筛分实验,确保其原材料质量符合相应标准,若采用一般沙砾,砾石最大粒径不宜超过10cm,或不得大于压实厚实的2/3
级配沙砾应符合表1要求
级配沙砾或碎石表1通过以下筛孔(mm)的质量百分率%100504020105

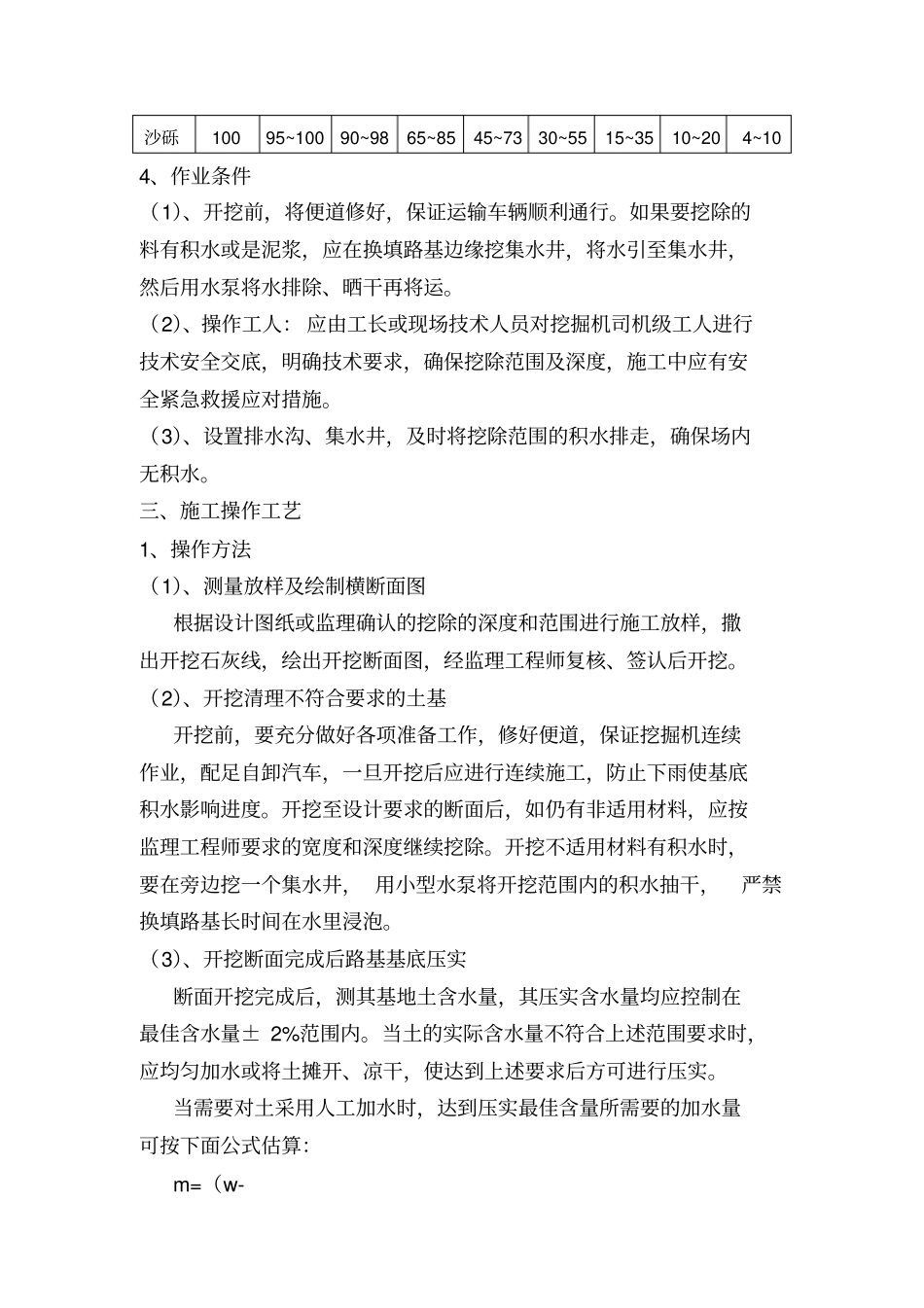

075沙砾10095~10090~9865~8545~7330~5515~3510~204~104、作业条件(1)、开挖前,将便道修好,保证运输车辆顺利通行
如果要挖除的料有积水或是泥浆,应在换填路基边缘挖集水井,将水引至集水井,然后用水泵将水排除、晒干再将运
(2)、操作工人:应由工长或现场技术人员对挖掘机司机级工人进行技术安全交底,明确技术要求,确保挖除范围及深度,施工中应有安全紧急救援应对措施
(3)、设置排水沟、集水井,及时将挖除范围的
