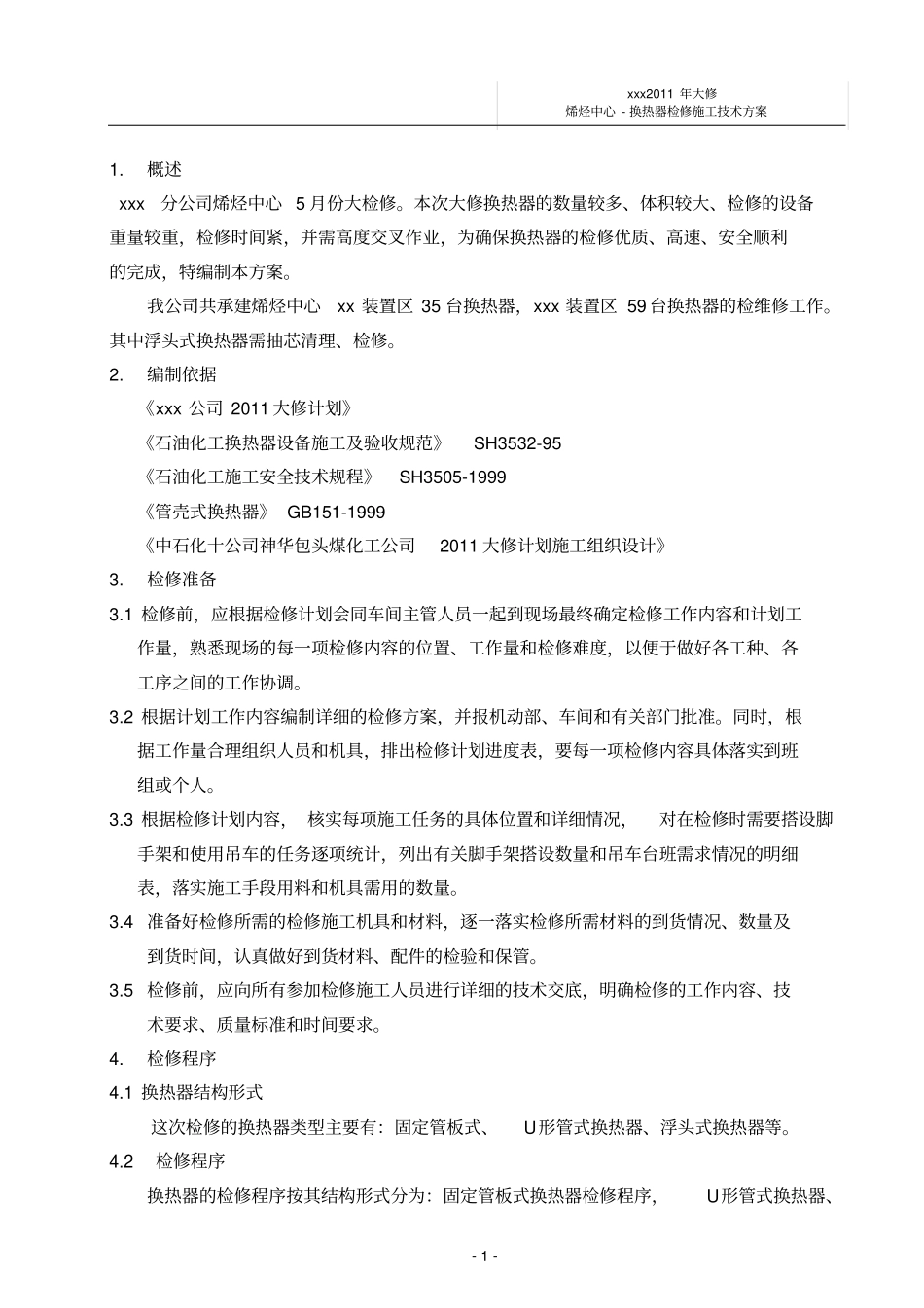

xxx2011年大修烯烃中心-换热器检修施工技术方案-1-1
概述xxx分公司烯烃中心5月份大检修
本次大修换热器的数量较多、体积较大、检修的设备重量较重,检修时间紧,并需高度交叉作业,为确保换热器的检修优质、高速、安全顺利的完成,特编制本方案
我公司共承建烯烃中心xx装置区35台换热器,xxx装置区59台换热器的检维修工作
其中浮头式换热器需抽芯清理、检修
编制依据《xxx公司2011大修计划》《石油化工换热器设备施工及验收规范》SH3532-95《石油化工施工安全技术规程》SH3505-1999《管壳式换热器》GB151-1999《中石化十公司神华包头煤化工公司2011大修计划施工组织设计》3
1检修前,应根据检修计划会同车间主管人员一起到现场最终确定检修工作内容和计划工作量,熟悉现场的每一项检修内容的位置、工作量和检修难度,以便于做好各工种、各工序之间的工作协调
2根据计划工作内容编制详细的检修方案,并报机动部、车间和有关部门批准
同时,根据工作量合理组织人员和机具,排出检修计划进度表,要每一项检修内容具体落实到班组或个人
3根据检修计划内容,核实每项施工任务的具体位置和详细情况,对在检修时需要搭设脚手架和使用吊车的任务逐项统计,列出有关脚手架搭设数量和吊车台班需求情况的明细表,落实施工手段用料和机具需用的数量
4准备好检修所需的检修施工机具和材料,逐一落实检修所需材料的到货情况、数量及到货时间,认真做好到货材料、配件的检验和保管
5检修前,应向所有参加检修施工人员进行详细的技术交底,明确检修的工作内容、技术要求、质量标准和时间要求
1换热器结构形式这次检修的换热器类型主要有:固定管板式、U形管式换热器、浮头式换热器等

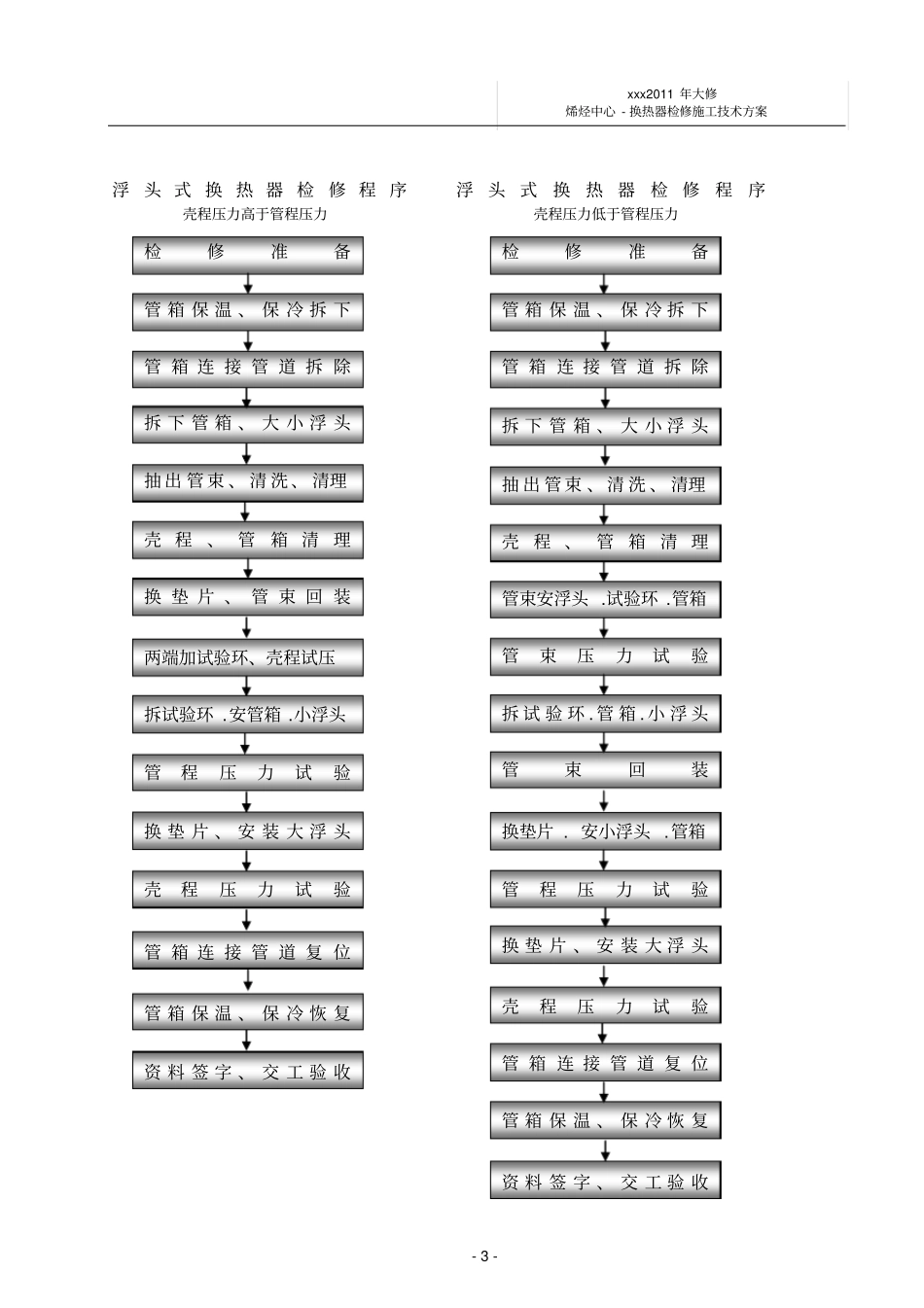

2检修程序换热器的检修程序按其结构形式分为:固定管板式换热器检修程序,U形管式换热器、xxx201
