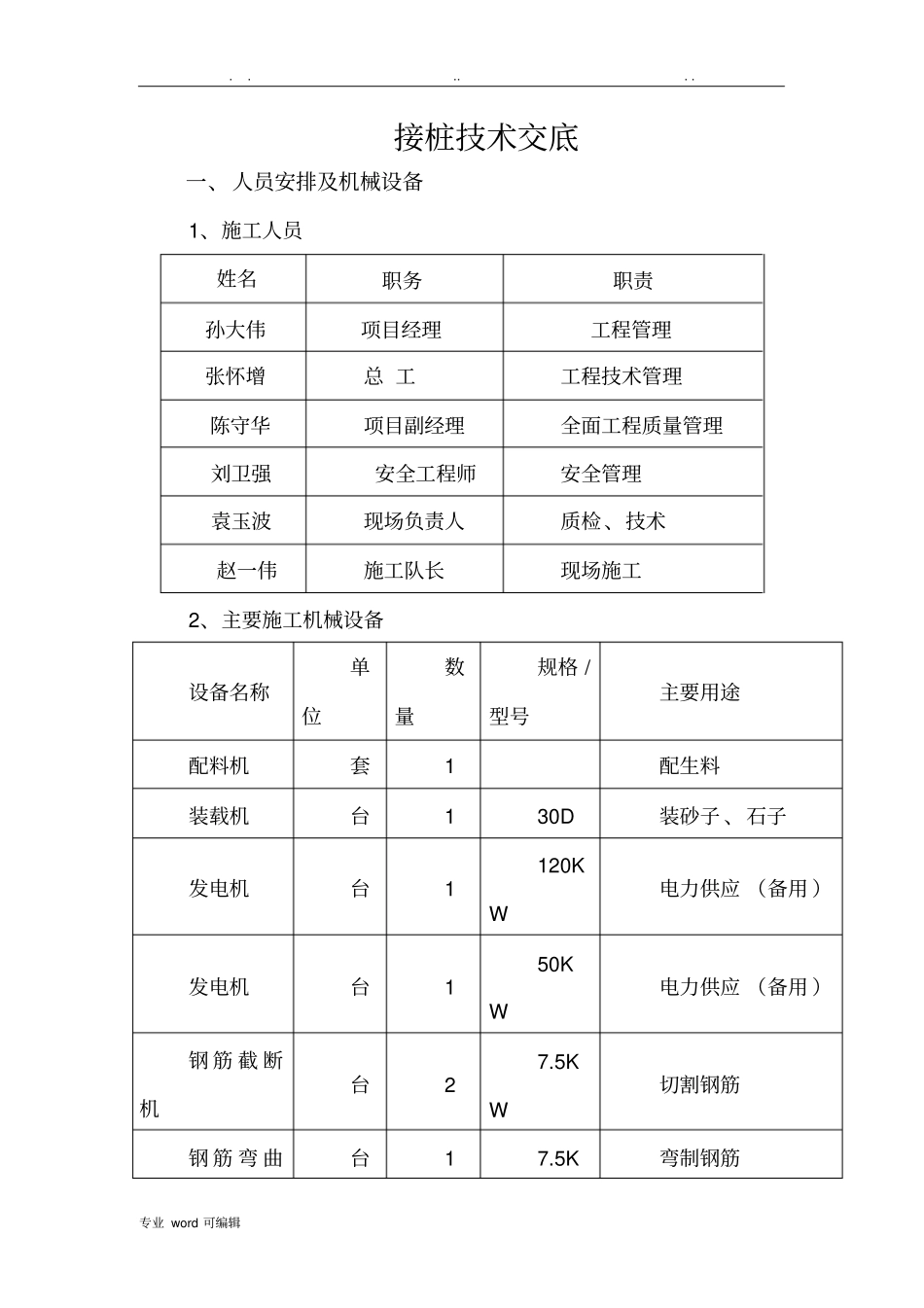

专业word可编辑接桩技术交底一、人员安排及机械设备1、施工人员姓名职务职责孙大伟项目经理工程管理张怀增总工工程技术管理陈守华项目副经理全面工程质量管理刘卫强安全工程师安全管理袁玉波现场负责人质检、技术赵一伟施工队长现场施工2、主要施工机械设备设备名称单位数量规格/型号主要用途配料机套1配生料装载机台130D装砂子、石子发电机台1120KW电力供应(备用)发电机台150KW电力供应(备用)钢筋截断机台27

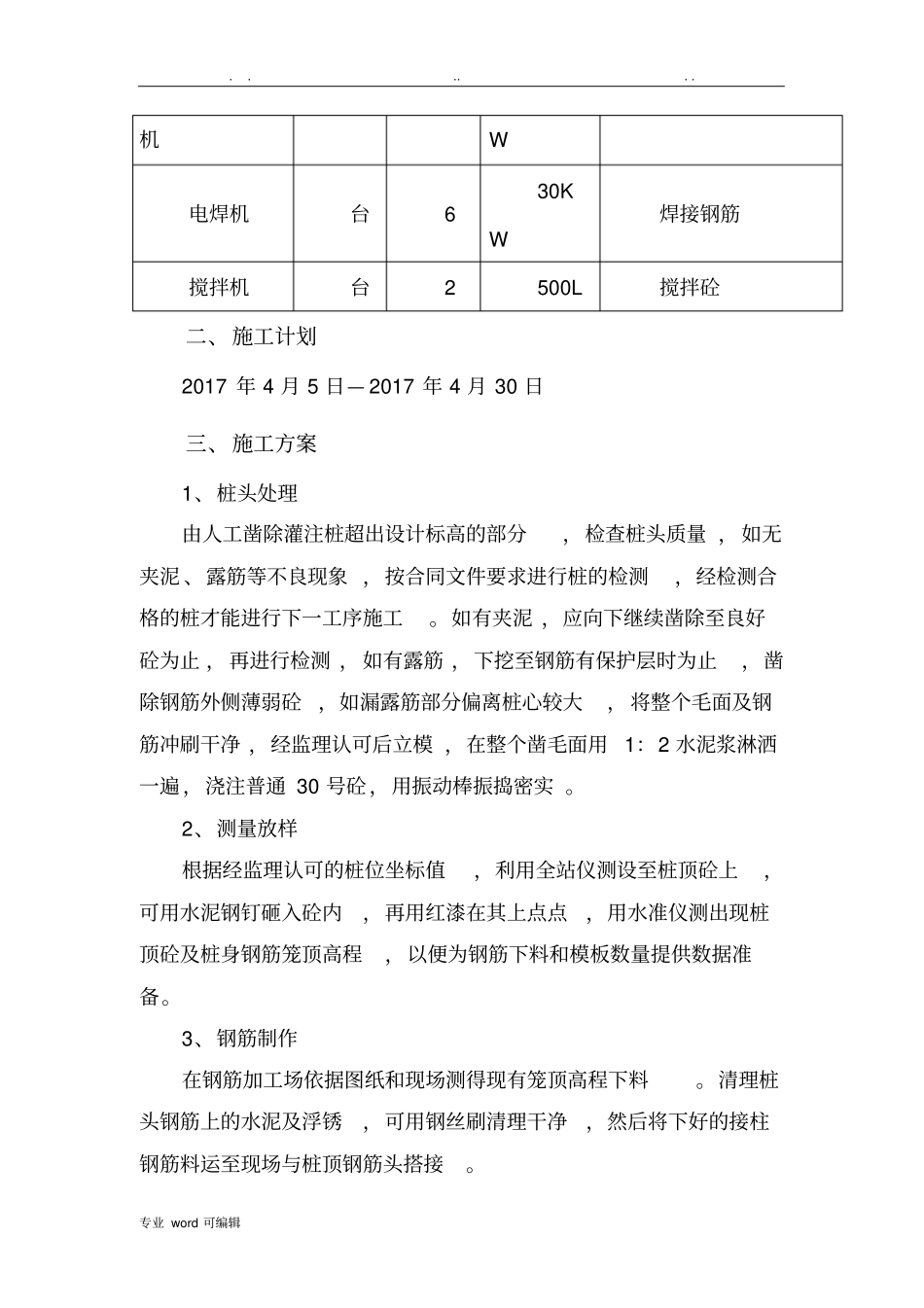

5KW切割钢筋钢筋弯曲台17
5K弯制钢筋
专业word可编辑机W电焊机台630KW焊接钢筋搅拌机台2500L搅拌砼二、施工计划2017年4月5日—2017年4月30日三、施工方案1、桩头处理由人工凿除灌注桩超出设计标高的部分,检查桩头质量,如无夹泥、露筋等不良现象,按合同文件要求进行桩的检测,经检测合格的桩才能进行下一工序施工
如有夹泥,应向下继续凿除至良好砼为止,再进行检测,如有露筋,下挖至钢筋有保护层时为止,凿除钢筋外侧薄弱砼,如漏露筋部分偏离桩心较大,将整个毛面及钢筋冲刷干净,经监理认可后立模,在整个凿毛面用1:2水泥浆淋洒一遍,浇注普通30号砼,用振动棒振捣密实
2、测量放样根据经监理认可的桩位坐标值,利用全站仪测设至桩顶砼上,可用水泥钢钉砸入砼内,再用红漆在其上点点,用水准仪测出现桩顶砼及桩身钢筋笼顶高程,以便为钢筋下料和模板数量提供数据准备
3、钢筋制作在钢筋加工场依据图纸和现场测得现有笼顶高程下料
清理桩头钢筋上的水泥及浮锈,可用钢丝刷清理干净,然后将下好的接柱钢筋料运至现场与桩顶钢筋头搭接
专业word可编辑选用搭接焊方式,对于搭接焊的各项控制指标应符合规范要求
对于钢筋电弧焊所采用的焊条,其性能应符合低碳钢和低合金钢电焊条标准和有关规定,其牌号应符合要求
依据设计图纸要求,调整好主筋间距和螺旋筋的间距,其偏差应符合规范
