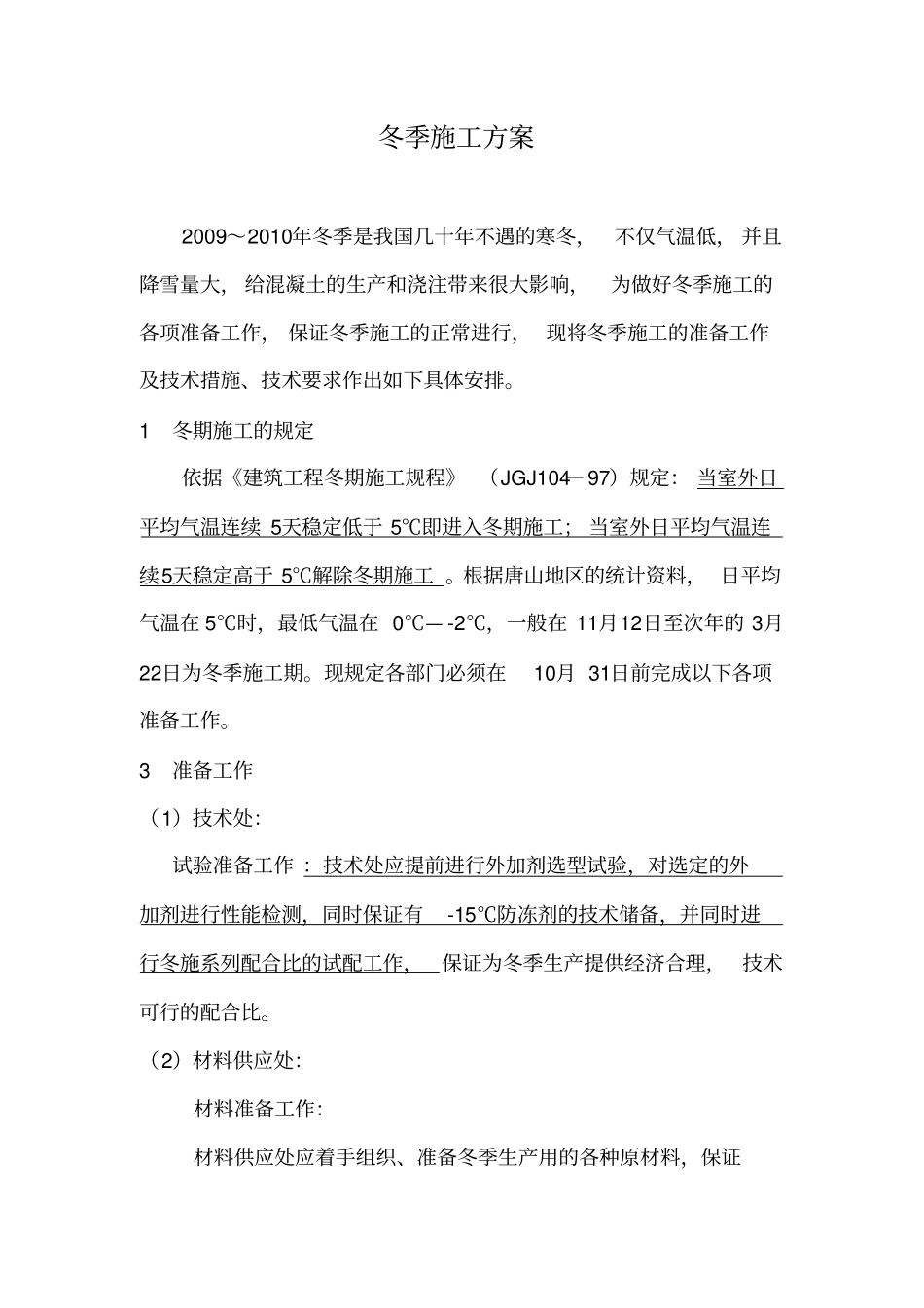

冬季施工方案2009~2010年冬季是我国几十年不遇的寒冬,不仅气温低,并且降雪量大,给混凝土的生产和浇注带来很大影响,为做好冬季施工的各项准备工作,保证冬季施工的正常进行,现将冬季施工的准备工作及技术措施、技术要求作出如下具体安排
1冬期施工的规定依据《建筑工程冬期施工规程》(JGJ104-97)规定:当室外日平均气温连续5天稳定低于5℃即进入冬期施工;当室外日平均气温连续5天稳定高于5℃解除冬期施工
根据唐山地区的统计资料,日平均气温在5℃时,最低气温在0℃—-2℃,一般在11月12日至次年的3月22日为冬季施工期
现规定各部门必须在10月31日前完成以下各项准备工作
3准备工作(1)技术处:试验准备工作:技术处应提前进行外加剂选型试验,对选定的外加剂进行性能检测,同时保证有-15℃防冻剂的技术储备,并同时进行冬施系列配合比的试配工作,保证为冬季生产提供经济合理,技术可行的配合比

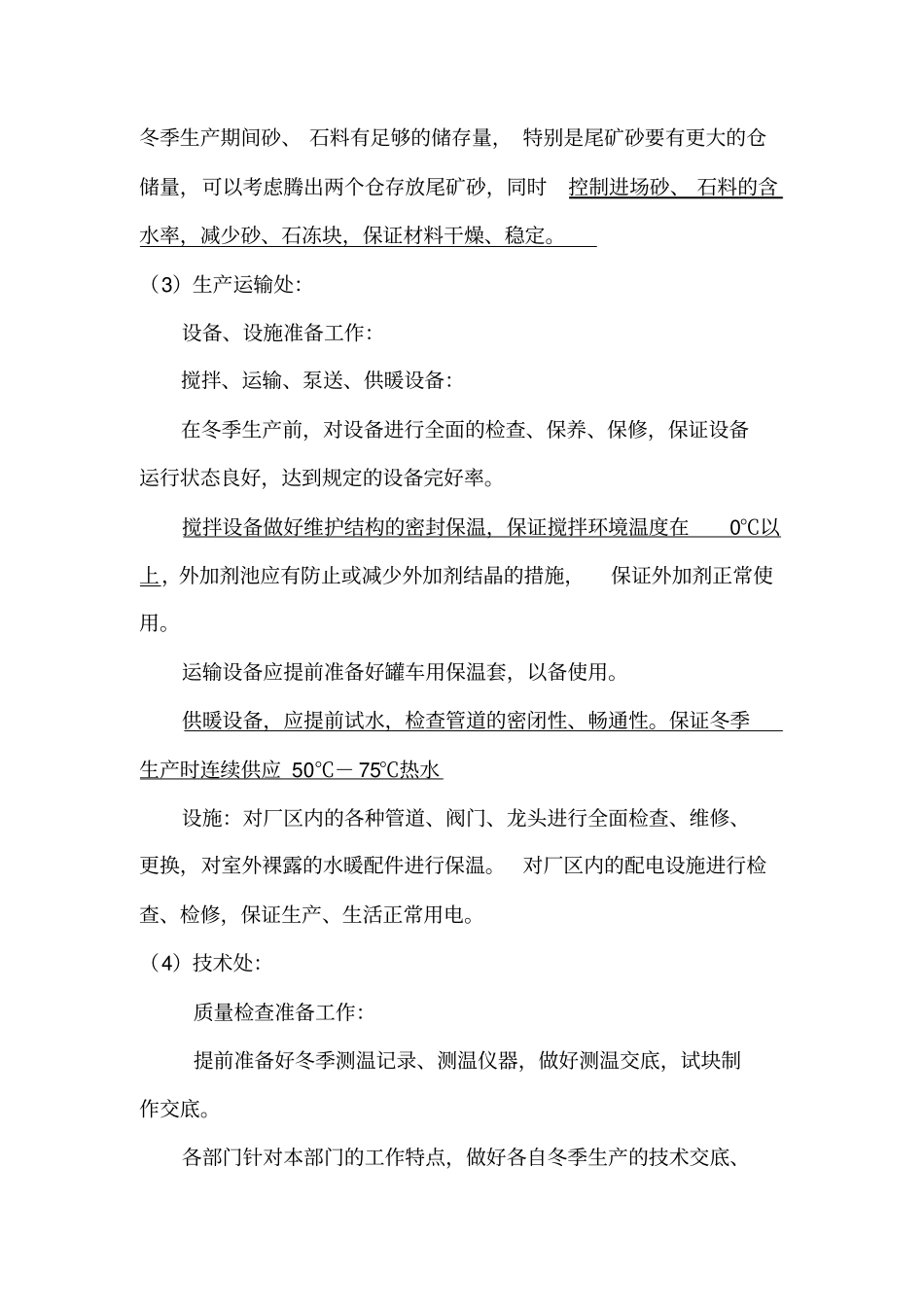

(2)材料供应处:材料准备工作:材料供应处应着手组织、准备冬季生产用的各种原材料,保证冬季生产期间砂、石料有足够的储存量,特别是尾矿砂要有更大的仓储量,可以考虑腾出两个仓存放尾矿砂,同时控制进场砂、石料的含水率,减少砂、石冻块,保证材料干燥、稳定
(3)生产运输处:设备、设施准备工作:搅拌、运输、泵送、供暖设备:在冬季生产前,对设备进行全面的检查、保养、保修,保证设备运行状态良好,达到规定的设备完好率
搅拌设备做好维护结构的密封保温,保证搅拌环境温度在0℃以上,外加剂池应有防止或减少外加剂结晶的措施,保证外加剂正常使用
运输设备应提前准备好罐车用保温套,以备使用
供暖设备,应提前试水,检查管道的密闭性、畅通性
保证冬季生产时连续供应50℃-75℃热水设施:对厂区内的各种管道、阀门、龙头进行全面检查、维修、更换,对室外裸露的水暖配件进行保温
对厂区内的配电设施进行检查、检修,保证生产、生活正常用
