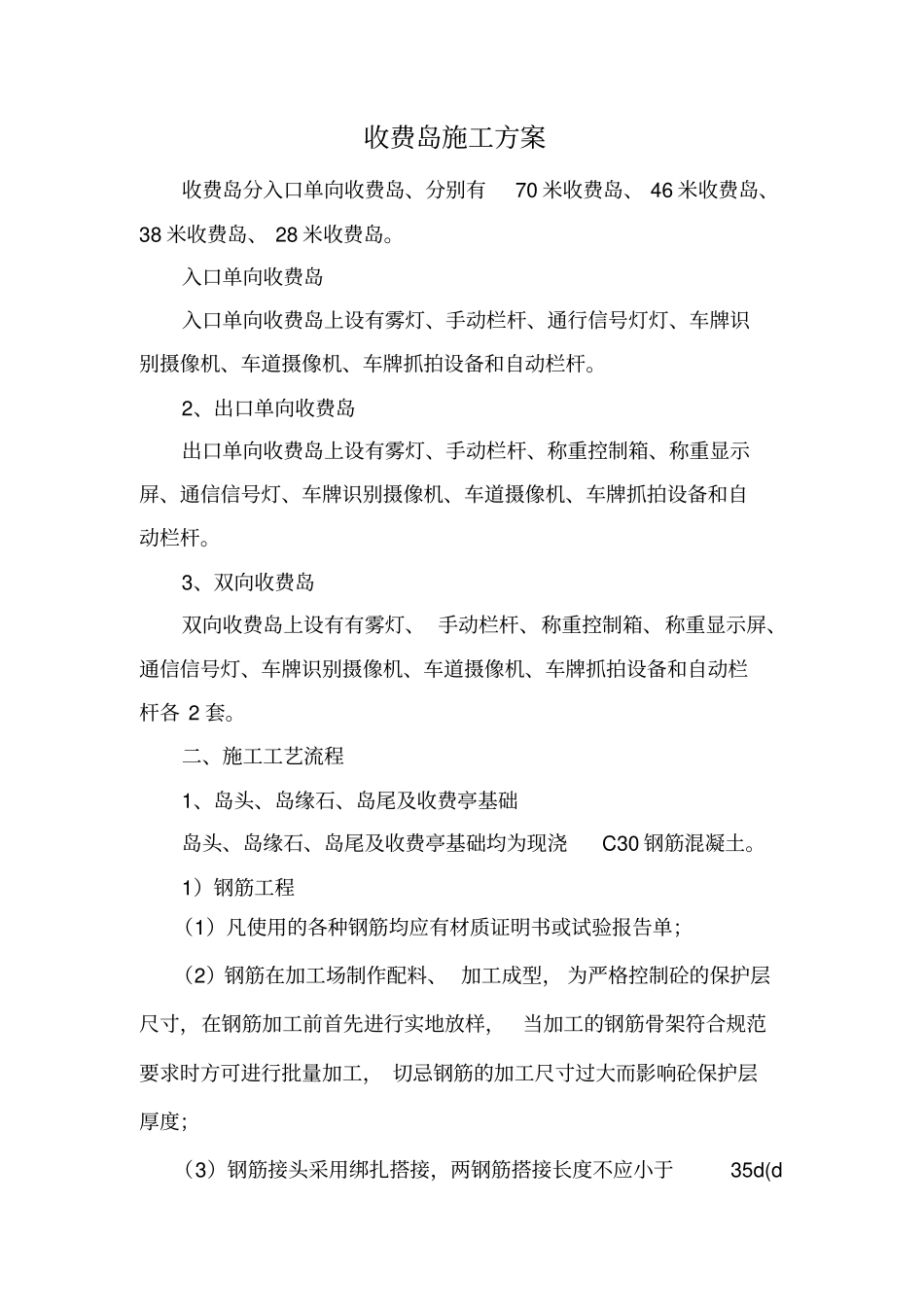

收费岛施工方案收费岛分入口单向收费岛、分别有70米收费岛、46米收费岛、38米收费岛、28米收费岛
入口单向收费岛入口单向收费岛上设有雾灯、手动栏杆、通行信号灯灯、车牌识别摄像机、车道摄像机、车牌抓拍设备和自动栏杆
2、出口单向收费岛出口单向收费岛上设有雾灯、手动栏杆、称重控制箱、称重显示屏、通信信号灯、车牌识别摄像机、车道摄像机、车牌抓拍设备和自动栏杆
3、双向收费岛双向收费岛上设有有雾灯、手动栏杆、称重控制箱、称重显示屏、通信信号灯、车牌识别摄像机、车道摄像机、车牌抓拍设备和自动栏杆各2套
二、施工工艺流程1、岛头、岛缘石、岛尾及收费亭基础岛头、岛缘石、岛尾及收费亭基础均为现浇C30钢筋混凝土

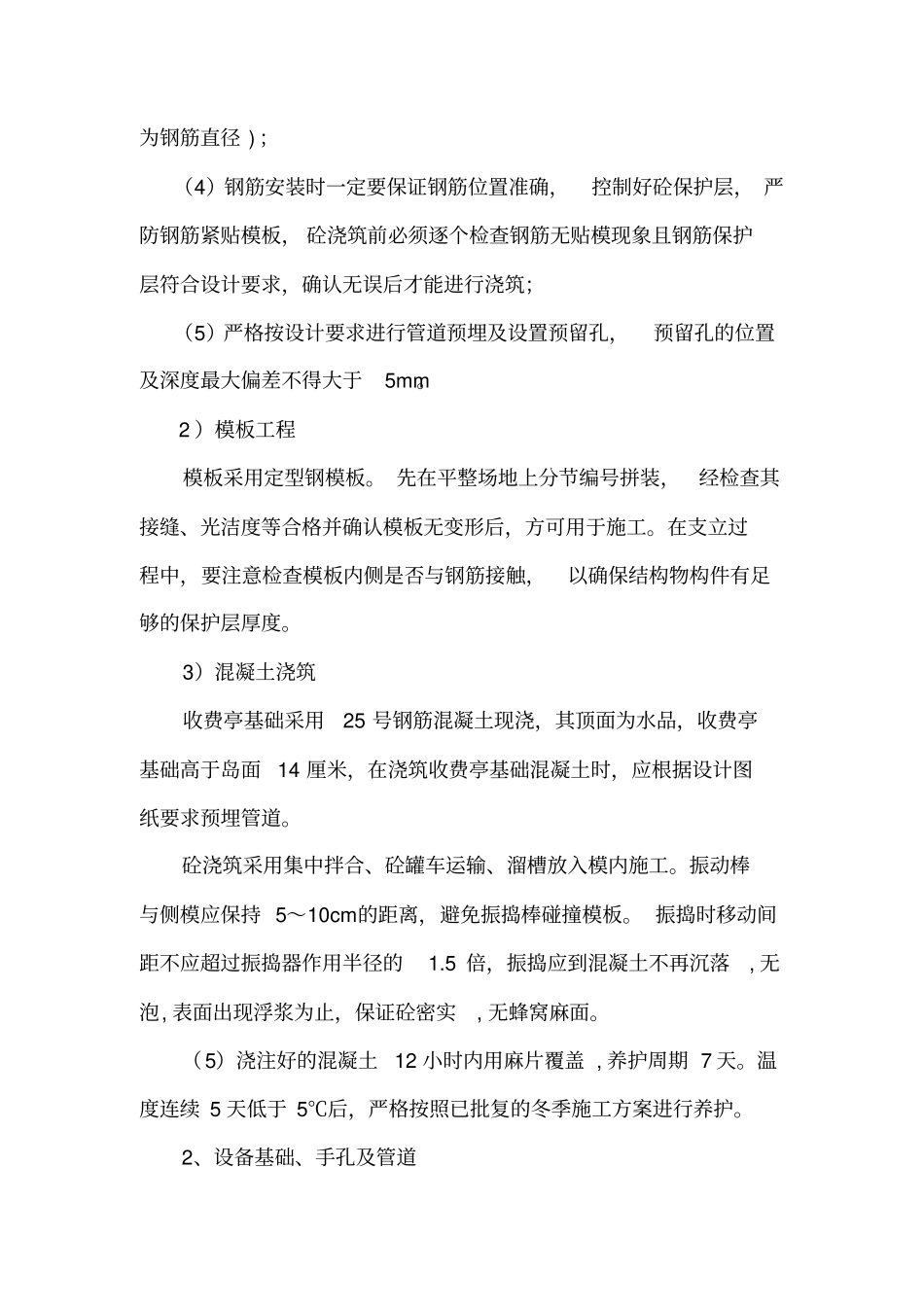

1)钢筋工程(1)凡使用的各种钢筋均应有材质证明书或试验报告单;(2)钢筋在加工场制作配料、加工成型,为严格控制砼的保护层尺寸,在钢筋加工前首先进行实地放样,当加工的钢筋骨架符合规范要求时方可进行批量加工,切忌钢筋的加工尺寸过大而影响砼保护层厚度;(3)钢筋接头采用绑扎搭接,两钢筋搭接长度不应小于35d(d为钢筋直径);(4)钢筋安装时一定要保证钢筋位置准确,控制好砼保护层,严防钢筋紧贴模板,砼浇筑前必须逐个检查钢筋无贴模现象且钢筋保护层符合设计要求,确认无误后才能进行浇筑;(5)严格按设计要求进行管道预埋及设置预留孔,预留孔的位置及深度最大偏差不得大于5mm
2)模板工程模板采用定型钢模板
先在平整场地上分节编号拼装,经检查其接缝、光洁度等合格并确认模板无变形后,方可用于施工
在支立过程中,要注意检查模板内侧是否与钢筋接触,以确保结构物构件有足够的保护层厚度
3)混凝土浇筑收费亭基础采用25号钢筋混凝土现浇,其顶面为水品,收费亭基础高于岛面14厘米,在浇筑收费亭基础混凝土时,应根据设计图纸要求预埋管道
砼浇筑采用集中拌合、砼罐车运输、溜槽放入模内施工
振动棒与侧模应保持5~10
