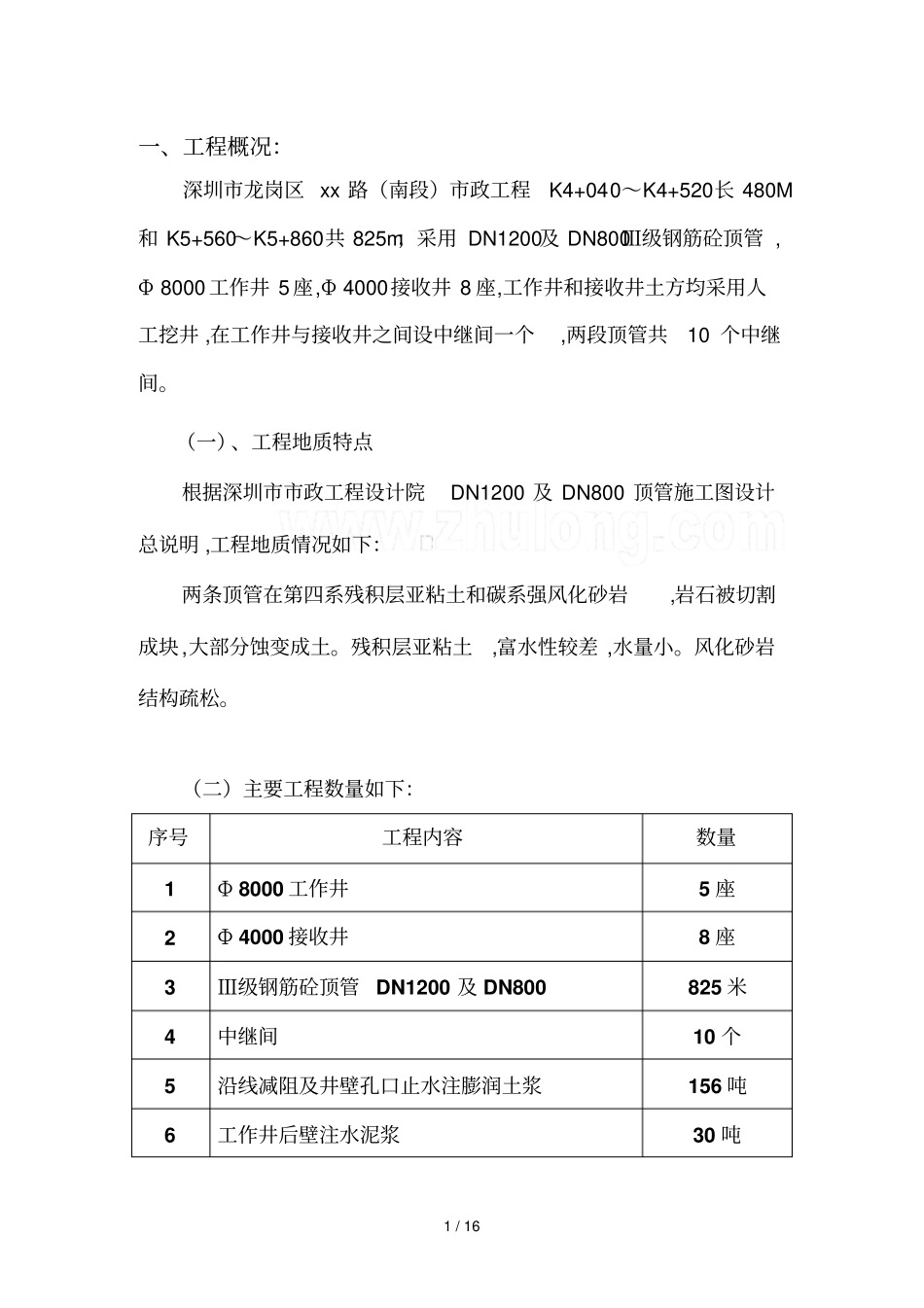

市政工程顶管施工方案施工单位:编制人:审核人:审批人:年月日1/16一、工程概况:深圳市龙岗区xx路(南段)市政工程K4+040~K4+520长480M和K5+560~K5+860共825m;采用DN1200及DN800Ⅲ级钢筋砼顶管,Φ8000工作井5座,Φ4000接收井8座,工作井和接收井土方均采用人工挖井,在工作井与接收井之间设中继间一个,两段顶管共10个中继间
(一)、工程地质特点根据深圳市市政工程设计院DN1200及DN800顶管施工图设计总说明,工程地质情况如下:两条顶管在第四系残积层亚粘土和碳系强风化砂岩,岩石被切割成块,大部分蚀变成土
残积层亚粘土,富水性较差,水量小
风化砂岩结构疏松

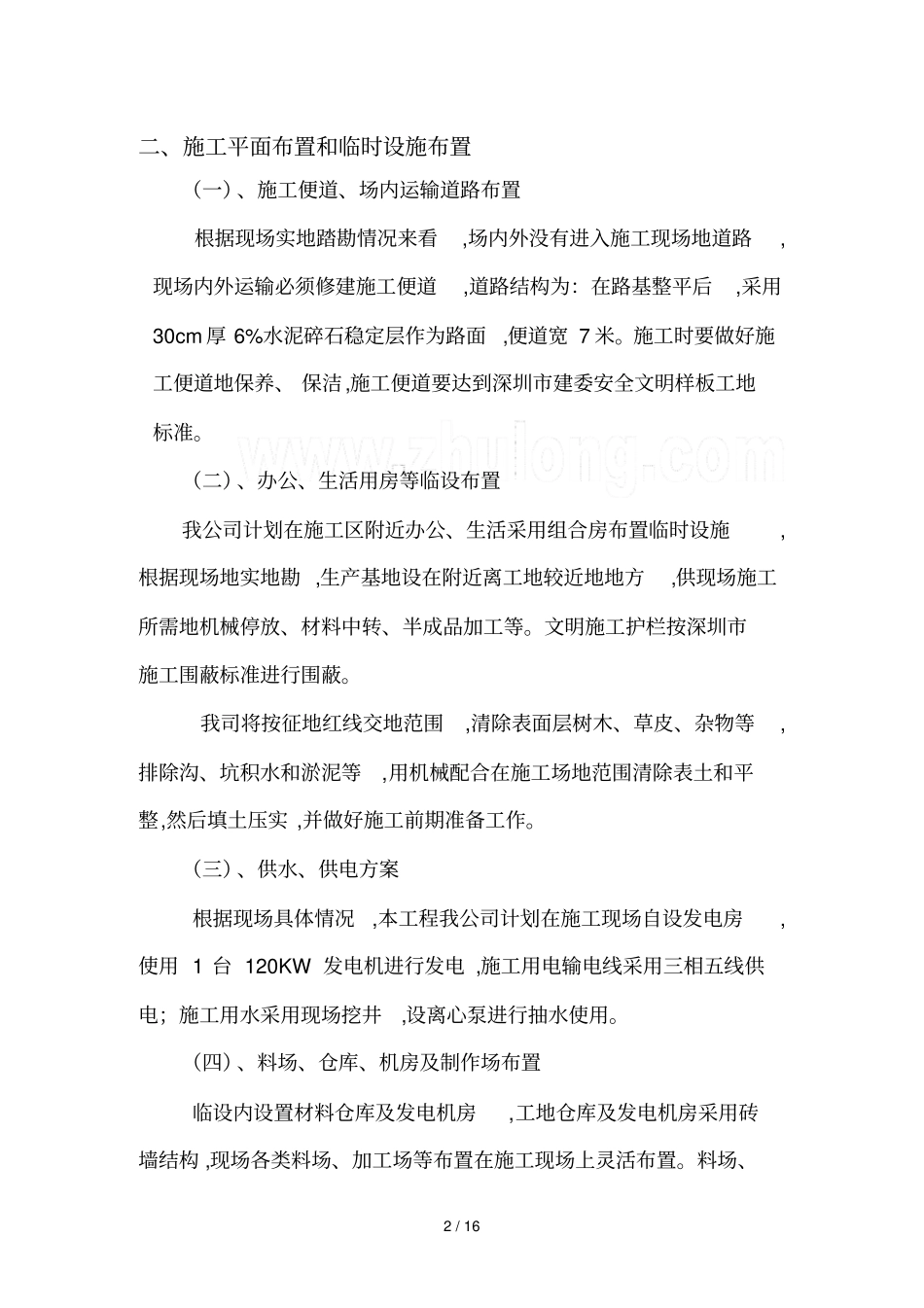

(二)主要工程数量如下:序号工程内容数量1Φ8000工作井5座2Φ4000接收井8座3Ⅲ级钢筋砼顶管DN1200及DN800825米4中继间10个5沿线减阻及井壁孔口止水注膨润土浆156吨6工作井后壁注水泥浆30吨2/16二、施工平面布置和临时设施布置(一)、施工便道、场内运输道路布置根据现场实地踏勘情况来看,场内外没有进入施工现场地道路,现场内外运输必须修建施工便道,道路结构为:在路基整平后,采用30cm厚6%水泥碎石稳定层作为路面,便道宽7米
施工时要做好施工便道地保养、保洁,施工便道要达到深圳市建委安全文明样板工地标准
(二)、办公、生活用房等临设布置我公司计划在施工区附近办公、生活采用组合房布置临时设施,根据现场地实地勘,生产基地设在附近离工地较近地地方,供现场施工所需地机械停放、材料中转、半成品加工等
文明施工护栏按深圳市施工围蔽标准进行围蔽
我司将按征地红线交地范围,清除表面层树木、草皮、杂物等,排除沟、坑积水和淤泥等,用机械配合在施工场地范围清除表土和平整,然后填土压实,并做好施工前期准备工作
(三)、供水、供电方案根据现场具体情况,本工程我公司计划在施工现场自
