工程质量整改完成报告监督注册号:镇江市建设工程质量监督站:根据你站2015年10月19日发出的编号《工程局部停工(暂停)通知书》的要求,对京江路道路工程(D段)工程的北桥接线K0+029箱涵部位存在的问题现已整改完毕,监理单位已进行现场复查,确认已整改,特此报告
整改情况简述:1、经委托镇江市建科工程质量检测中心有限公司,重新对箱涵不合格的部位进行了取芯鉴定,鉴定结果为:南侧侧墙、,北侧侧墙为,强度满足设计要求
2、因我公司在商品砼定制过程中,对商品砼供应商资质检查不严,导致使用了未取得商品预拌砼生产资质的供应商,我公司将引以为戒
今后我公司选择具有生产资质供应商,使用镇江市混凝土质量监管动态追踪系统,保证工程质量
整改完成证明文件及资料(影像资料)由建设、监理、施工单位存档备查
建设单位项目负责人(签字):总监理工程师(签字):施工单位项目经理(签字):建设单位(盖章)监理单位(盖章)施工单位(盖章)年月日年月日年月日监督机构签收人:说明:1、应针对整改意见对应逐条描述整改结果;2、整改回复用章如采用项目部章应经法人单位授权
3、此报告一式4份,监督机构、建设、监理、施工单位各1份

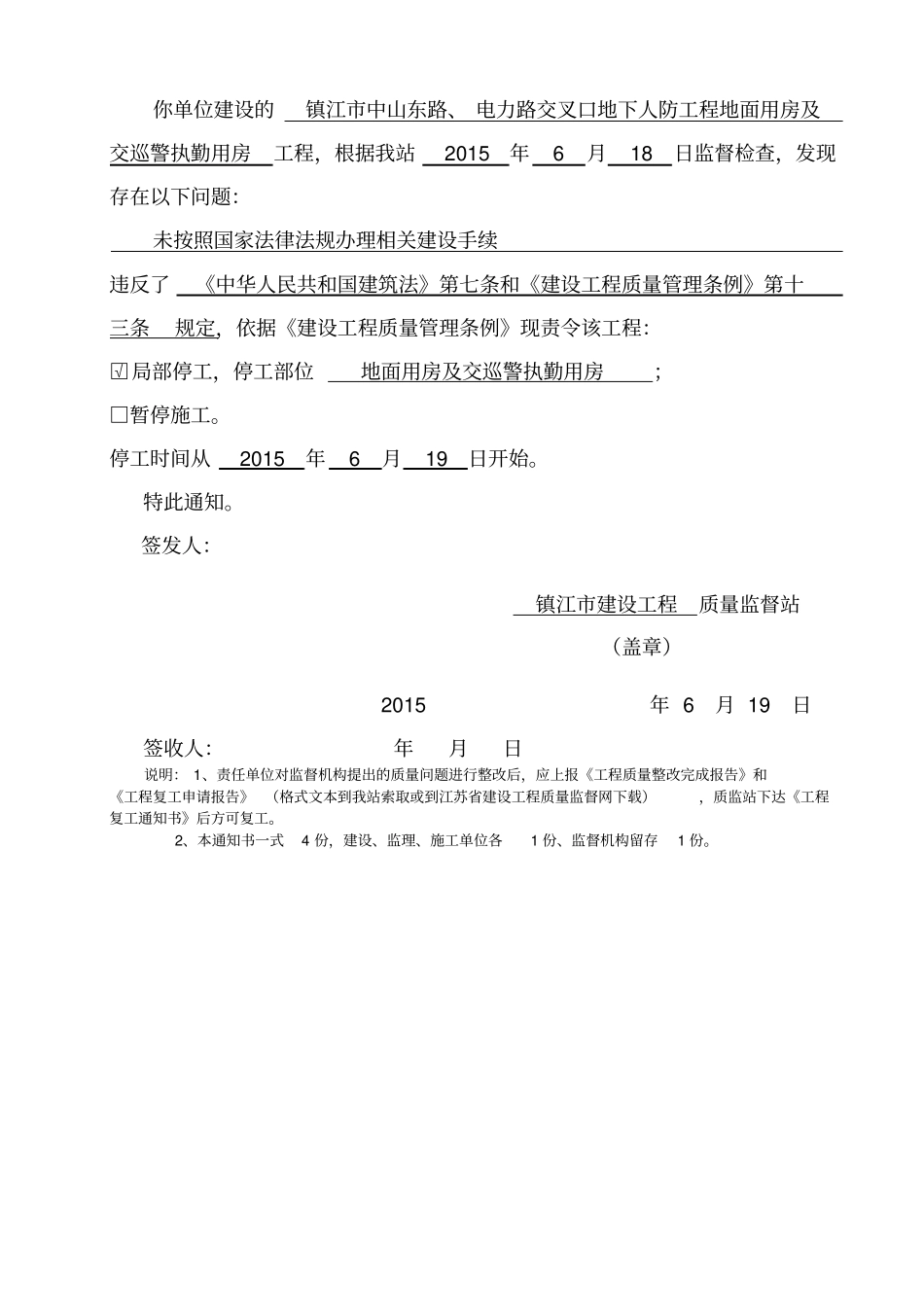

工程局部停工(暂停)通知书监督注册号:编号:镇江东升旺街投资有限公司、中铁建设集团:你单位建设的镇江市中山东路、电力路交叉口地下人防工程地面用房及交巡警执勤用房工程,根据我站2015年6月18日监督检查,发现存在以下问题:未按照国家法律法规办理相关建设手续违反了《中华人民共和国建筑法》第七条和《建设工程质量管理条例》第十三条规定,依据《建设工程质量管理条例》现责令该工程:□√局部停工,停工部位地面用房及交巡警执勤用房;□暂停施工
停工时间从2015年6月19日开始
签发人:镇江市建设工程质量监督站(盖章)2015年6月19日签收人:年月日说明:1、责任单位对监督机构提出的质量问题进行
