ZI^1鹏达建设集团有限公司、工程概况本工程位于固安县朝阳大道南侧,永定路西侧,玉景路东侧
孔雀新城墨园、恒园地下人防车库,为现浇钢筋混凝土板柱剪力墙结构,结构层高4
050米,覆土0
本工程设防烈度为7度,结构设计使用年限为50年,抗震等级为三级,基础为平板式筏板基础厚度为350mm,总建筑面积8300平米,基坑深度5
3米该工程的基坑开挖采用机械挖土,为不扰动持力层用人工清槽,并根据验槽情况对松散基层用C15混凝土进行换填,为了确保工程安全,本单位对基坑周边及工程其它部位采取了安全防护措施

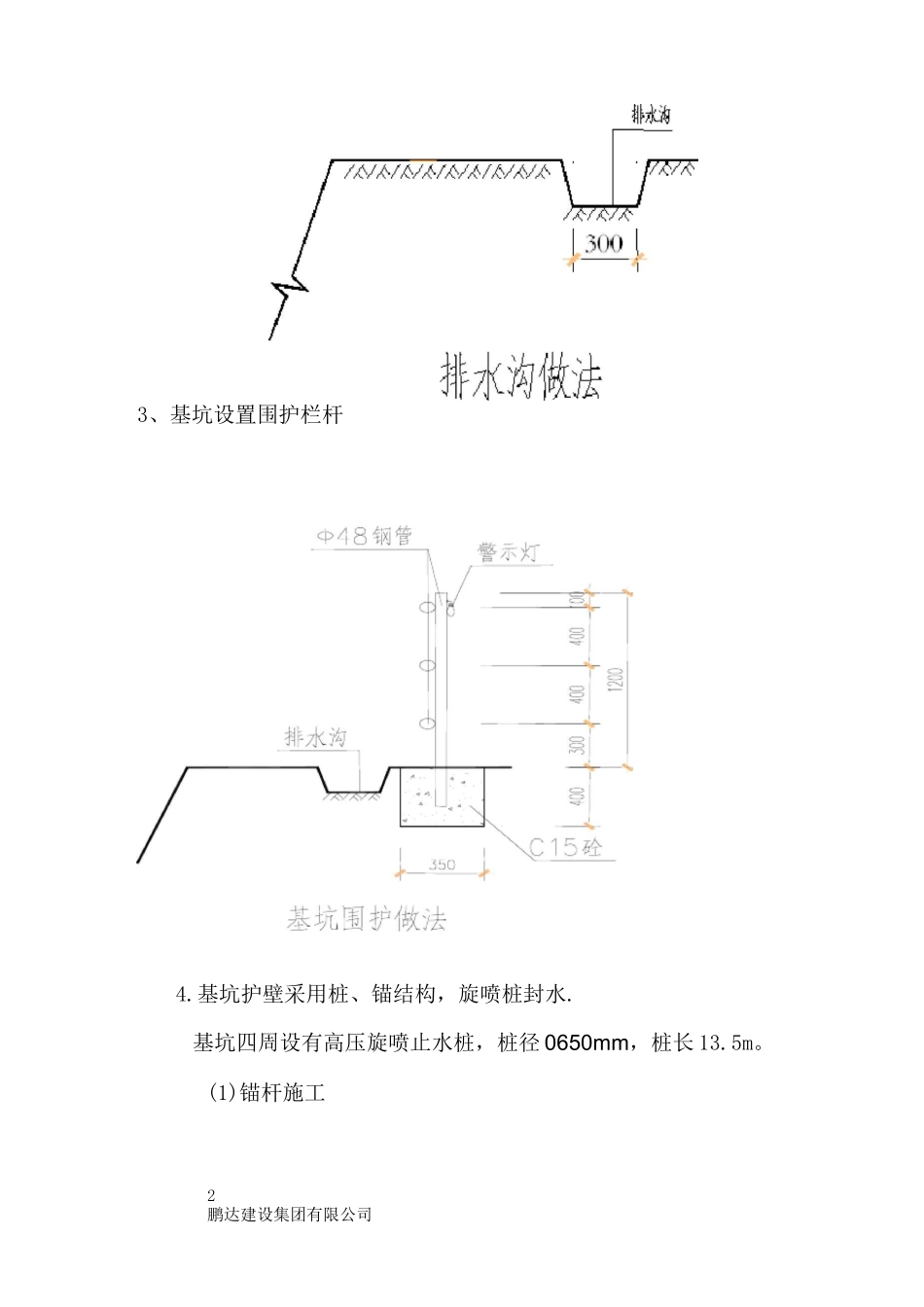

二、施工部署为保证该工程基础施工顺利进行,避免任何安全事故的发生,针对本工程实际情况,经项目部相关技术人员,安全责任人研究采取如下施工部署:2、为保护基坑边坡稳定设置排水沟(如2鹏达建设集团有限公司3、基坑设置围护栏杆4
基坑护壁采用桩、锚结构,旋喷桩封水
基坑四周设有高压旋喷止水桩,桩径0650mm,桩长13

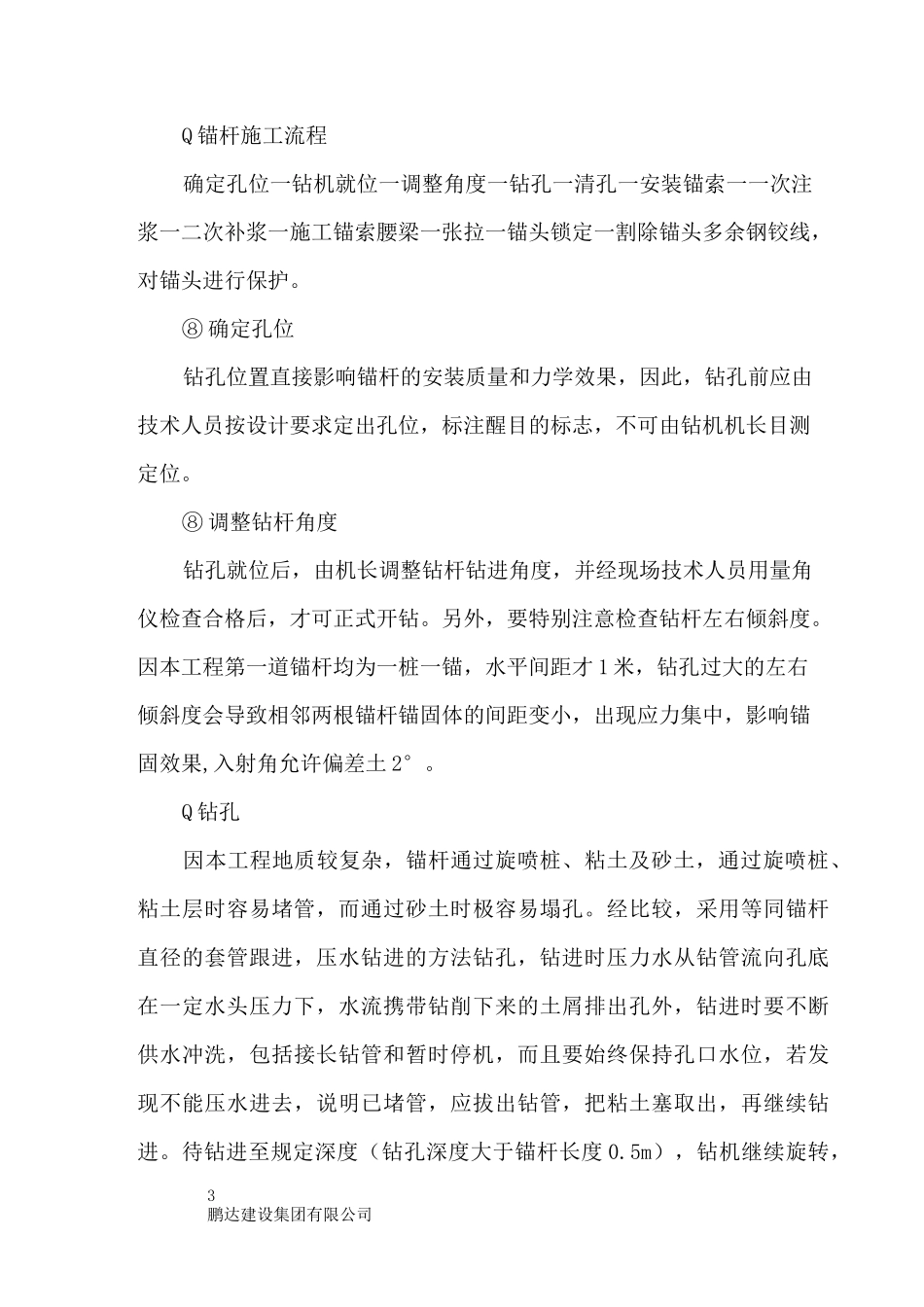

(1)锚杆施工3鹏达建设集团有限公司Q锚杆施工流程确定孔位一钻机就位一调整角度一钻孔一清孔一安装锚索一一次注浆一二次补浆一施工锚索腰梁一张拉一锚头锁定一割除锚头多余钢铰线,对锚头进行保护
⑧确定孔位钻孔位置直接影响锚杆的安装质量和力学效果,因此,钻孔前应由技术人员按设计要求定出孔位,标注醒目的标志,不可由钻机机长目测定位
⑧调整钻杆角度钻孔就位后,由机长调整钻杆钻进角度,并经现场技术人员用量角仪检查合格后,才可正式开钻
另外,要特别注意检查钻杆左右倾斜度
因本工程第一道锚杆均为一桩一锚,水平间距才1米,钻孔过大的左右倾斜度会导致相邻两根锚杆锚固体的间距变小,出现应力集中,影响锚固效果,入射角允许偏差土2°
Q钻孔因本工程地质较复杂,锚杆通过旋喷桩、粘土及砂土,通过旋喷桩、粘土层时容易堵管,而通过砂土时极容易塌孔
经比较,采用等同锚杆直径的套管跟进,压水钻进的方法钻
