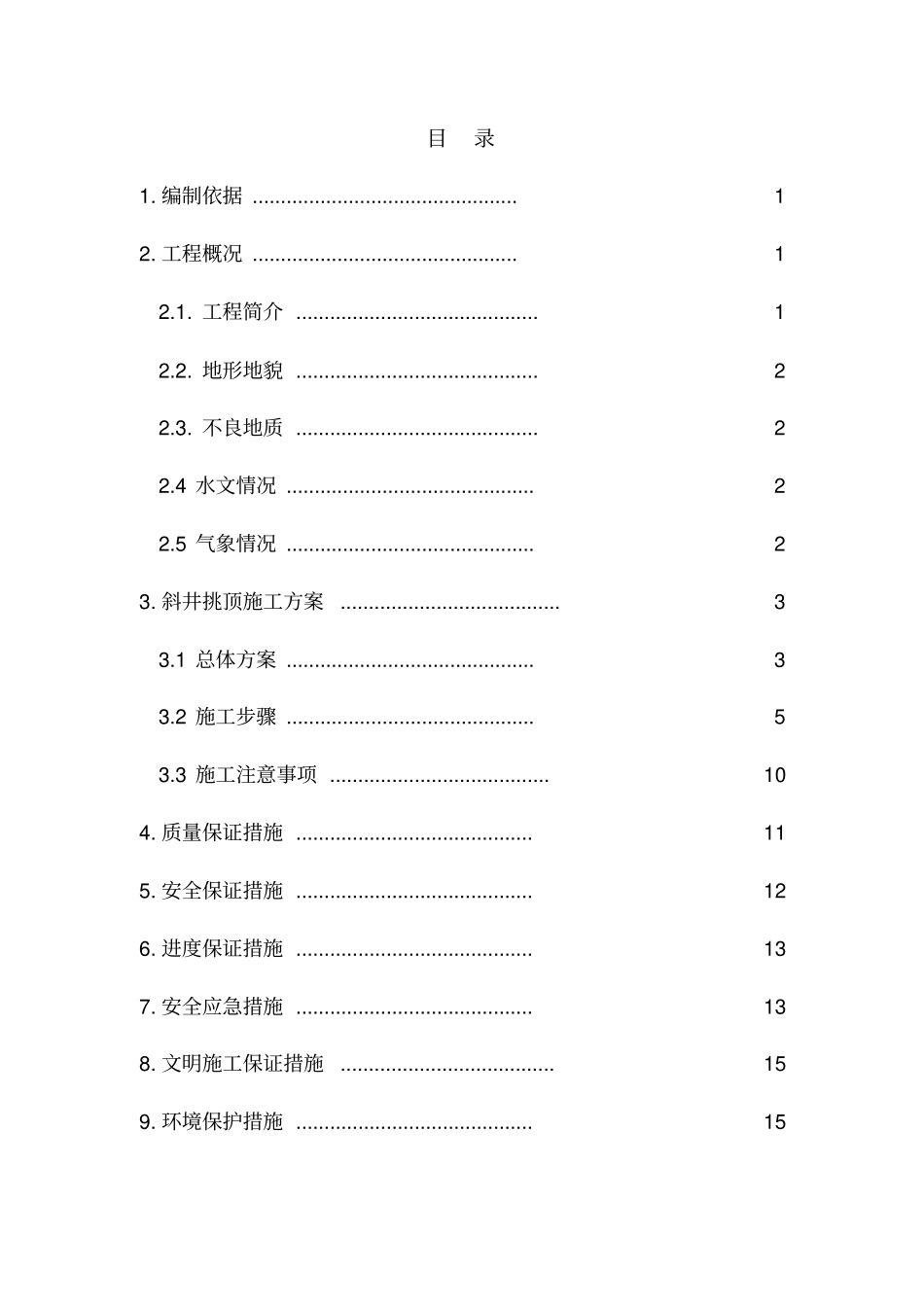

目录1.编制依据...............................................12.工程概况...............................................12.1.工程简介...........................................12.2.地形地貌...........................................22.3.不良地质...........................................22.4水文情况............................................22.5气象情况............................................23.斜井挑顶施工方案.......................................33.1总体方案............................................33.2施工步骤............................................53.3施工注意事项.......................................104.质量保证措施..........................................115.安全保证措施..........................................126.进度保证措施..........................................137.安全应急措施..........................................138.文明施工保证措施......................................159.环境保护措施..........................................151阳城隧道1#斜井挑顶进洞专项施工方案1.编制依据(1)新建蒙华铁路(MHTJ-4标)设计文件及图纸(2)《铁路隧道工程施工技术指南》(TZ204-2008)(3)《铁路隧道工程施工安全技术规程》(TB10304-2009)(4)《铁路隧道监控量测技术规程》(TB10121-2007)(5)同类施工资料及相关工艺2.工程概况2.1.工程简介阳城隧道位于陕西省榆林市靖边县龙洲乡双城村附近,隧道起讫里程DK242+044.57~DK249+152.82,全长7108.25m,为单洞双线隧道,最大埋深213.44m。1号斜井采用无轨运输方式,为双车道斜井;与正洞相交于里程DK245+000,长439m(平距),与线路平面交角90°。见图2-1。图2-1阳城隧道1号斜井平面位置示意图斜井进入正洞位置围岩为Ⅳ级,为保证施工安全,衬砌方式采用双车道Ⅴ级模筑衬砌。正洞40m范围内(DK244+980~DK245+020段)采用Ⅴ级围岩支护类型,采用Ⅴa型复合式衬砌。22.2.地形地貌阳城隧道区内地层从新至老地层岩性依次为:第四系上更新统风积(Q3eol)砂质新黄土及黏质新黄土;第四系中更新统冲洪积(Q2al+pl)中砂;白垩系下统洛河组(K1l)砂岩。沿线地形受地台抬升及黄土高原水流向源侵蚀的影响,下切作用明显,“V”字形冲沟发育,呈树枝状分布,形成沟壑纵横、支离破碎的特点,地形较为复杂,为典型的黄土高原侵蚀性梁峁沟谷地貌类型。2.3.不良地质隧道洞身存在游离态有害气体。2.4水文情况地表水主要为大气降水及基岩裂隙水渗出形成的地表径流,主要有大气降水及地表渗水补给,以蒸发、地表径流及地下水渗入为主要排泄条件、水量较小,受季节性降水影响较大,雨季水量大且集中,非雨季无水或水量较小。地下水位主要为第四系孔隙潜水及基岩裂隙水。第四系孔隙潜水分布于风积砂质新黄土、黏质新黄土、及中砂层中,含水量较小,土石分界处含量相对稍高,受大气降水及地下水入渗补给,以蒸发及地下水入渗为主要排泄方式。基岩裂隙水主要分布于白垩系砂岩中,受地下水入渗补给,以地下水径流为主要排泄方式。2.5气象情况土壤标准冻结深度1.0m,土壤最大冻结深度1.2m,最冷月平均气温-11.3oC。33.斜井挑顶施工方案3.1总体方案斜井与正洞相交:斜井段1斜0+00~1斜0+20段围岩类型为Ⅳ级,衬砌类型为双车道Ⅴ级模筑衬砌;正洞DK244+980~DK245+020段围岩类型为Ⅳ级,衬砌类型为Va,挑顶方案采取矩形导洞法。斜井距交叉口5m时采用变截面拱架爬坡挑高拱顶施工,两台阶施工,斜井拱顶依次抬高,隧道中线处抬高段开挖线距离隧道正洞开挖线25cm。距交叉口0.6m时设置加强环,按斜井断面施作。斜井上台阶掌子面开挖至与正洞交叉口处时,交叉口处加强环中心向两边2.5m处增加竖向支撑作为矩形导洞门架,矩形门架安装完成后对斜井掌子面进行喷砼封闭(预留矩形导洞部位),然后以宽5m的矩形导洞沿DK245+000的法线方向上挑进入正洞,矩形门架上横梁按正洞拱顶弧形施作并紧贴开挖面,钢架高程逐榀递增,到正洞拱顶中线位置后拱顶钢架高...
