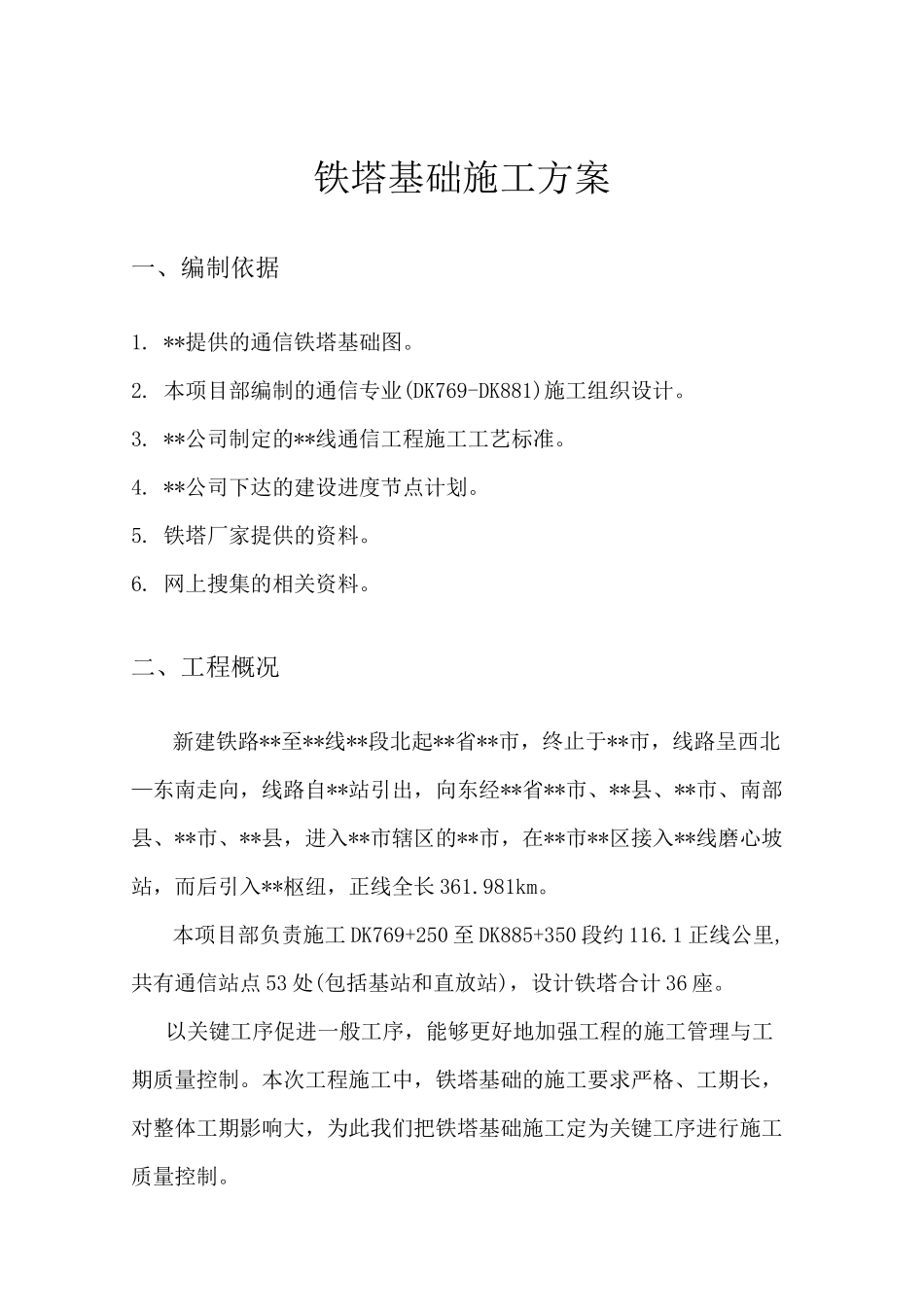

****至**北段通信工程铁塔基础施工方案铁塔基础施工方案一、编制依据1
**提供的通信铁塔基础图
本项目部编制的通信专业(DK769-DK881)施工组织设计
**公司制定的**线通信工程施工工艺标准
**公司下达的建设进度节点计划
铁塔厂家提供的资料
网上搜集的相关资料
二、工程概况新建铁路**至**线**段北起**省**市,终止于**市,线路呈西北—东南走向,线路自**站引出,向东经**省**市、**县、**市、南部县、**市、**县,进入**市辖区的**市,在**市**区接入**线磨心坡站,而后引入**枢纽,正线全长361
本项目部负责施工DK769+250至DK885+350段约116
1正线公里,共有通信站点53处(包括基站和直放站),设计铁塔合计36座
以关键工序促进一般工序,能够更好地加强工程的施工管理与工期质量控制
本次工程施工中,铁塔基础的施工要求严格、工期长,对整体工期影响大,为此我们把铁塔基础施工定为关键工序进行施工质量控制

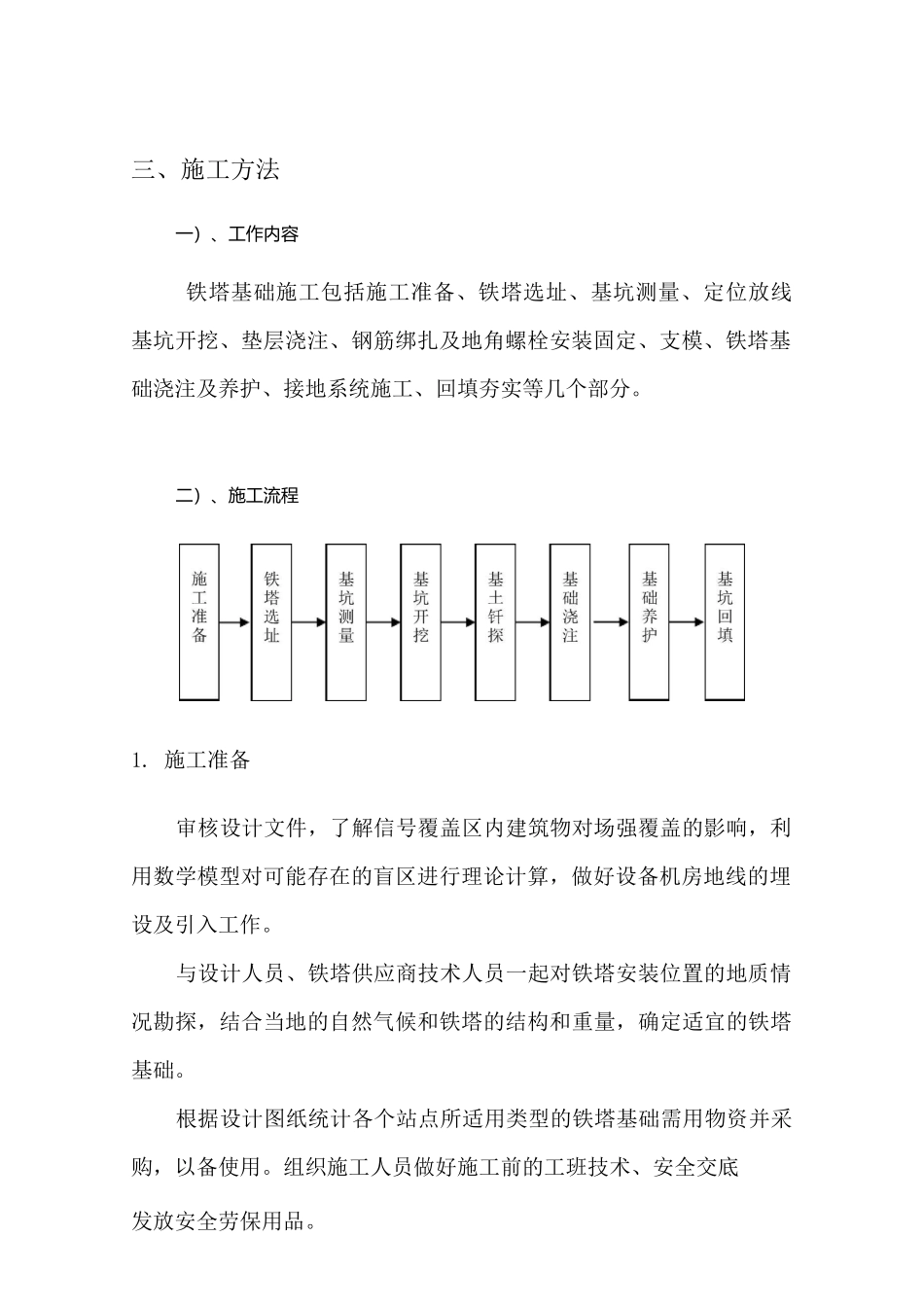

三、施工方法一)、工作内容铁塔基础施工包括施工准备、铁塔选址、基坑测量、定位放线基坑开挖、垫层浇注、钢筋绑扎及地角螺栓安装固定、支模、铁塔基础浇注及养护、接地系统施工、回填夯实等几个部分
二)、施工流程1
施工准备审核设计文件,了解信号覆盖区内建筑物对场强覆盖的影响,利用数学模型对可能存在的盲区进行理论计算,做好设备机房地线的埋设及引入工作
与设计人员、铁塔供应商技术人员一起对铁塔安装位置的地质情况勘探,结合当地的自然气候和铁塔的结构和重量,确定适宜的铁塔基础
根据设计图纸统计各个站点所适用类型的铁塔基础需用物资并采购,以备使用
组织施工人员做好施工前的工班技术、安全交底发放安全劳保用品
铁塔选址前期选址对基础设计影响较大,直接决定了铁塔投资成本,基站应选择在地形平坦、地质良好的地段,避开断层
