模板施工三大重难点随着城市建设的速度加快,施工规模的增大,施工技术复杂化,施工难度不断加大,这对施工质量提出了更为严格的要求
建筑质量的好坏及施工速度很大一部分取决于模板工程施工
施工要点模板0加工(1)模板拼装前应选板且仔细计算、弹线下料,拼装后用靠尺检查调整
模板面钉帽应与板面平齐,严禁凹进或凸出板面,模板四周要求用油漆封边,且要用气钉锁口
(2)模板接槎留企口部位相应子母口尺寸应完全吻合,避免缝隙产生,造成漏浆
模板安装(1)顶板模板1)流程:甫垫板f支设架子支撑f安装大小龙骨并在墙顶四周加贴海绵条用方木顶紧j铺顶板模板并按设计及规范要求起拱-校正标高j模板清理-办理预检

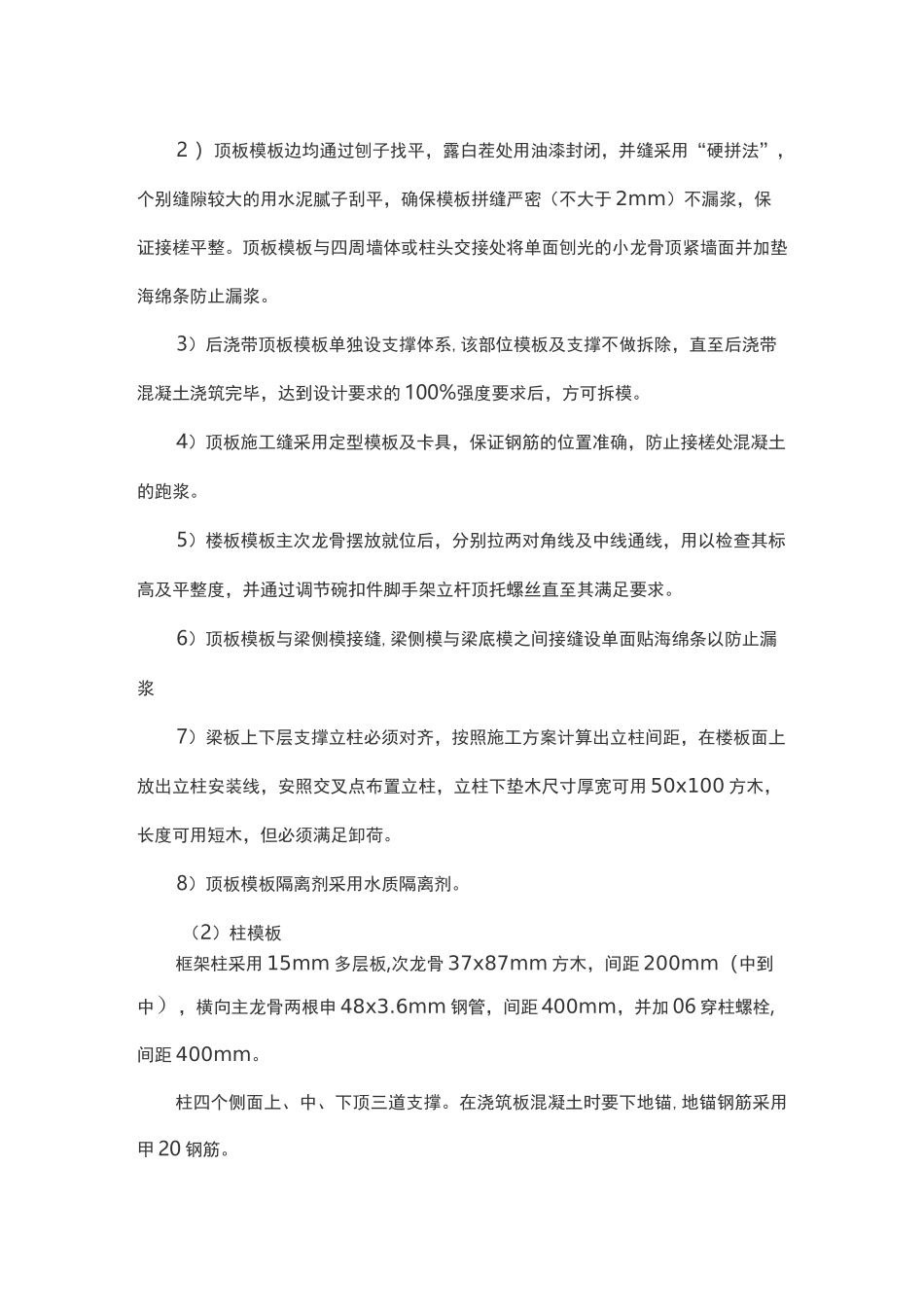

2)顶板模板边均通过刨子找平,露白茬处用油漆封闭,并缝采用“硬拼法”,个别缝隙较大的用水泥腻子刮平,确保模板拼缝严密(不大于2mm)不漏浆,保证接槎平整
顶板模板与四周墙体或柱头交接处将单面刨光的小龙骨顶紧墙面并加垫海绵条防止漏浆
3)后浇带顶板模板单独设支撑体系,该部位模板及支撑不做拆除,直至后浇带混凝土浇筑完毕,达到设计要求的100%强度要求后,方可拆模
4)顶板施工缝采用定型模板及卡具,保证钢筋的位置准确,防止接槎处混凝土的跑浆
5)楼板模板主次龙骨摆放就位后,分别拉两对角线及中线通线,用以检查其标高及平整度,并通过调节碗扣件脚手架立杆顶托螺丝直至其满足要求
6)顶板模板与梁侧模接缝,梁侧模与梁底模之间接缝设单面贴海绵条以防止漏浆7)梁板上下层支撑立柱必须对齐,按照施工方案计算出立柱间距,在楼板面上放出立柱安装线,安照交叉点布置立柱,立柱下垫木尺寸厚宽可用50x100方木,长度可用短木,但必须满足卸荷
8)顶板模板隔离剂采用水质隔离剂
(2)柱模板框架柱采用15mm多层板,次龙骨37x87mm方木,间距200mm(中到中),横向主龙骨两根申48x3
6mm钢管,间距400mm,并加06穿柱螺栓
