华强电子改造工程微型钢管桩施工方案编制人审核人审批人一、编制依据3
二、工程概况3
三、施工准备3
四、施工工艺
4五、工序质量要求5六、施工材料、操作要求
七、质量控制及管理7八、安全控制及措施8
九、文明施工环境保护措施9

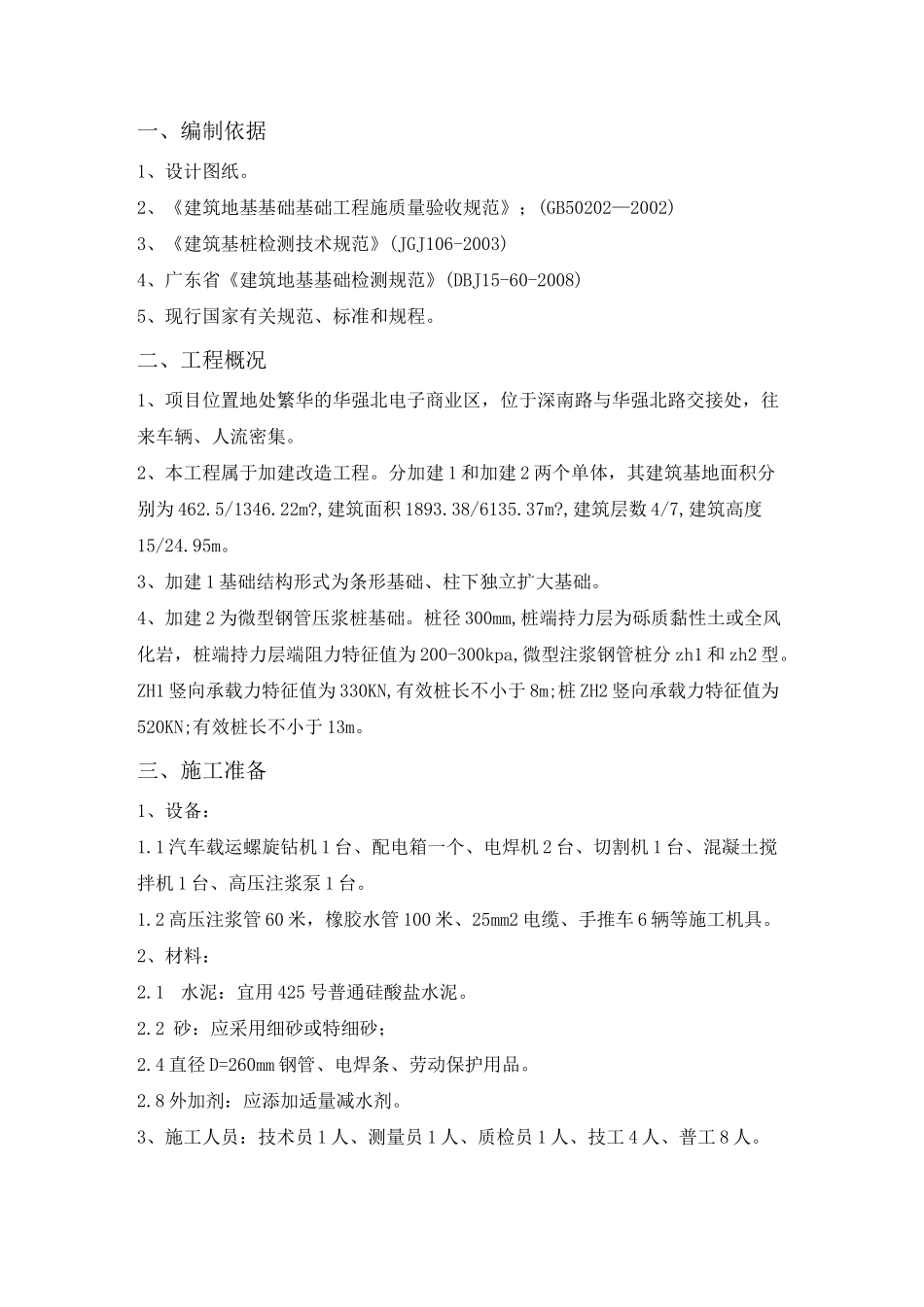

十、附件10一、编制依据1、设计图纸
2、《建筑地基基础基础工程施质量验收规范》;(GB50202—2002)3、《建筑基桩检测技术规范》(JGJ106-2003)4、广东省《建筑地基基础检测规范》(DBJ15-60-2008)5、现行国家有关规范、标准和规程
二、工程概况1、项目位置地处繁华的华强北电子商业区,位于深南路与华强北路交接处,往来车辆、人流密集
2、本工程属于加建改造工程
分加建1和加建2两个单体,其建筑基地面积分别为462
5/1346
,建筑面积1893
38/6135
,建筑层数4/7,建筑高度15/24
3、加建1基础结构形式为条形基础、柱下独立扩大基础
4、加建2为微型钢管压浆桩基础
桩径300mm,桩端持力层为砾质黏性土或全风化岩,桩端持力层端阻力特征值为200-300kpa,微型注浆钢管桩分zh1和zh2型
ZH1竖向承载力特征值为330KN,有效桩长不小于8m;桩ZH2竖向承载力特征值为520KN;有效桩长不小于13m
三、施工准备1、设备:1
1汽车载运螺旋钻机1台、配电箱一个、电焊机2台、切割机1台、混凝土搅拌机1台、高压注浆泵1台
2高压注浆管60米,橡胶水管100米、25mm2电缆、手推车6辆等施工机具
2、材料:2
1水泥:宜用425号普通硅酸盐水泥
2砂:应采用细砂或特细砂;2
4直径D=260mm钢管、电焊条、劳动保护用品
8外加剂:应添加适量减水剂
3、施工人员:技术员1人、测量员1人、质检员1人、技工4人、普工8人
四、施工工艺(工艺流程)钢管桩施工:平
