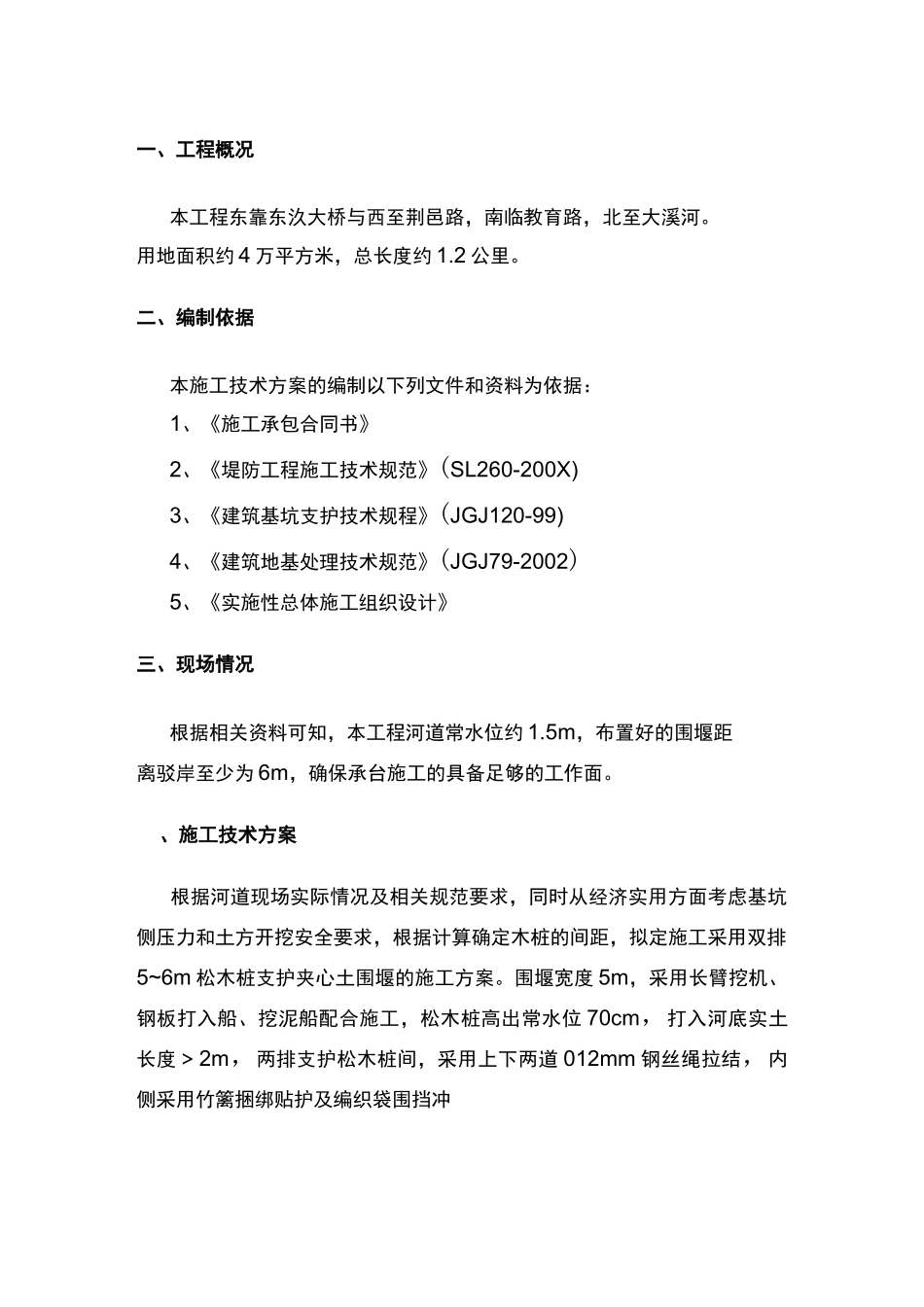

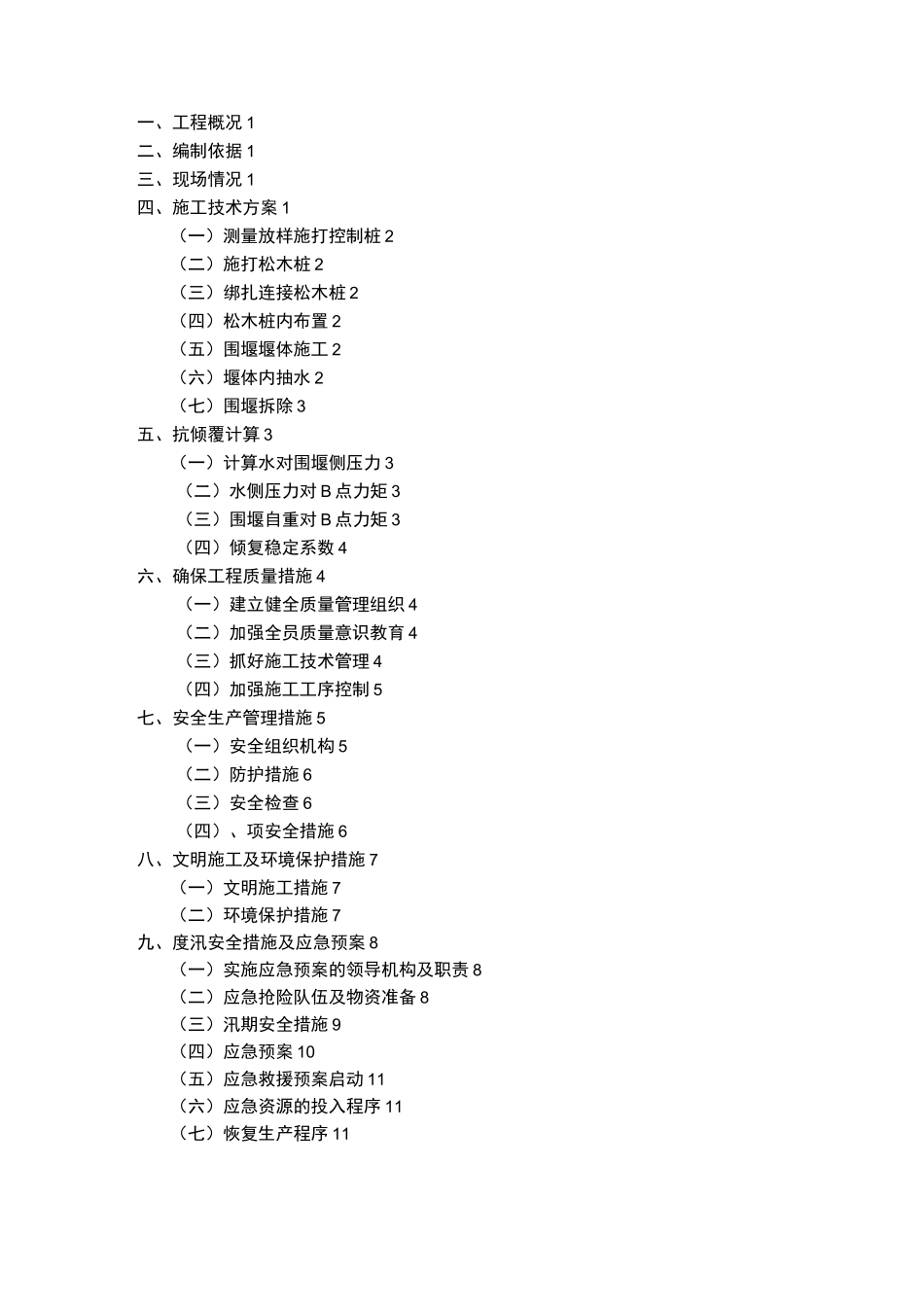

大溪河南侧景观工程大溪河河道施工方案编制人审核人批准人编制日期一、工程概况1二、编制依据1三、现场情况1四、施工技术方案1(一)测量放样施打控制桩2(二)施打松木桩2(三)绑扎连接松木桩2(四)松木桩内布置2(五)围堰堰体施工2(六)堰体内抽水2(七)围堰拆除3五、抗倾覆计算3(一)计算水对围堰侧压力3(二)水侧压力对B点力矩3(三)围堰自重对B点力矩3(四)倾复稳定系数4六、确保工程质量措施4(一)建立健全质量管理组织4(二)加强全员质量意识教育4(三)抓好施工技术管理4(四)加强施工工序控制5七、安全生产管理措施5(一)安全组织机构5(二)防护措施6(三)安全检查6(四)、项安全措施6八、文明施工及环境保护措施7(一)文明施工措施7(二)环境保护措施7九、度汛安全措施及应急预案8(一)实施应急预案的领导机构及职责8(二)应急抢险队伍及物资准备8(三)汛期安全措施9(四)应急预案10(五)应急救援预案启动11(六)应急资源的投入程序11(七)恢复生产程序11一、工程概况本工程东靠东汣大桥与西至荆邑路,南临教育路,北至大溪河
用地面积约4万平方米,总长度约1
二、编制依据本施工技术方案的编制以下列文件和资料为依据:1、《施工承包合同书》2、《堤防工程施工技术规范》(SL260-200X)3、《建筑基坑支护技术规程》(JGJ120-99)4、《建筑地基处理技术规范》(JGJ79-2002)5、《实施性总体施工组织设计》三、现场情况根据相关资料可知,本工程河道常水位约1
5m,布置好的围堰距离驳岸至少为6m,确保承台施工的具备足够的工作面
、施工技术方案根据河道现场实际情况及相关规范要求,同时从经济实用方面考虑基坑侧压力和土方开挖安全要求,根据计算确定木桩的间距,拟定施工采用双排5~6m松木桩支护夹心土围堰的施工方案
围堰宽度5m,采用长臂挖机、钢板打入船、挖泥船配合施
