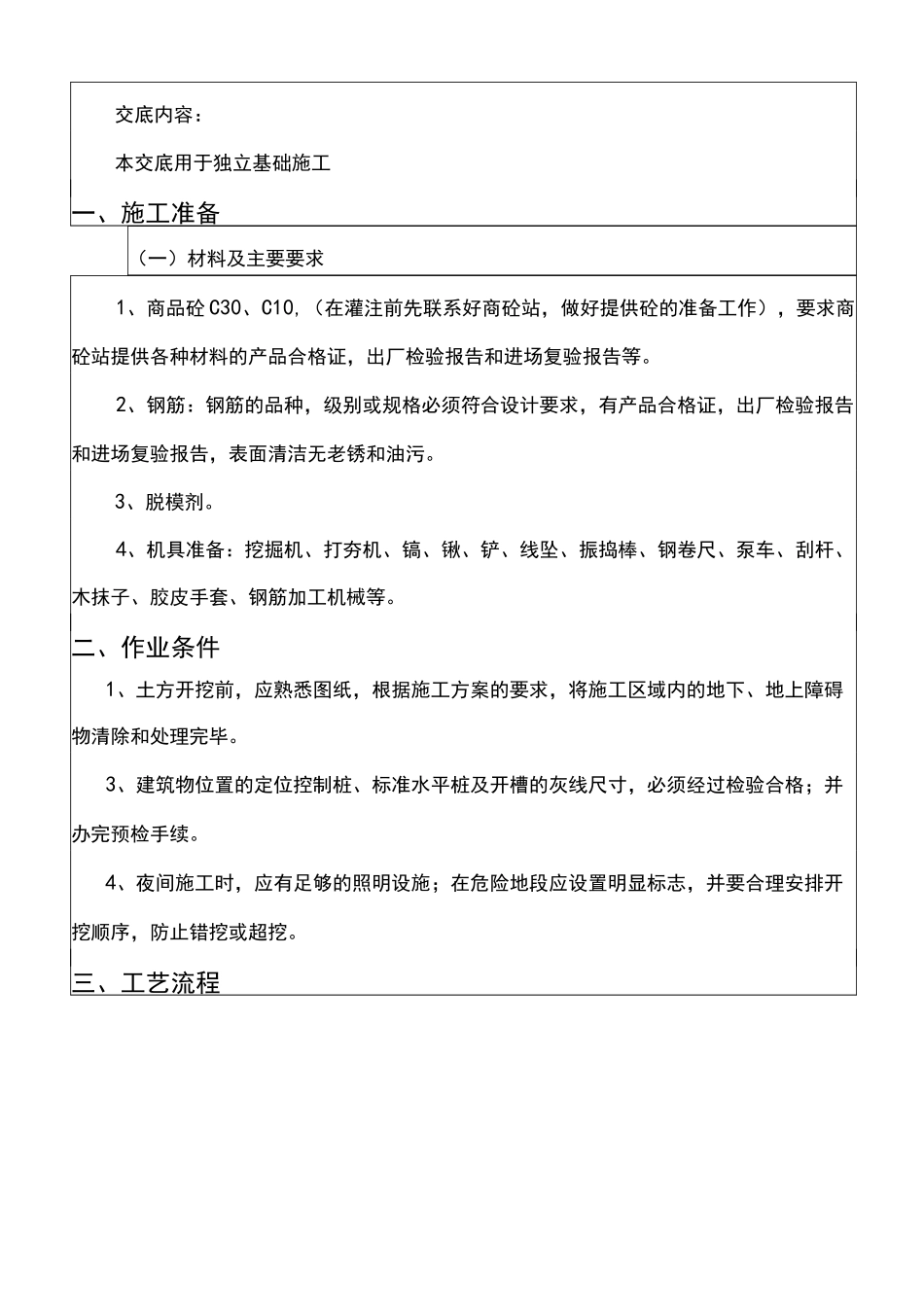

交底内容:本交底用于独立基础施工一、施工准备(一)材料及主要要求1、商品砼C30、C10,(在灌注前先联系好商砼站,做好提供砼的准备工作),要求商砼站提供各种材料的产品合格证,出厂检验报告和进场复验报告等
2、钢筋:钢筋的品种,级别或规格必须符合设计要求,有产品合格证,出厂检验报告和进场复验报告,表面清洁无老锈和油污
4、机具准备:挖掘机、打夯机、镐、锹、铲、线坠、振捣棒、钢卷尺、泵车、刮杆、木抹子、胶皮手套、钢筋加工机械等
二、作业条件1、土方开挖前,应熟悉图纸,根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕
3、建筑物位置的定位控制桩、标准水平桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续
4、夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖

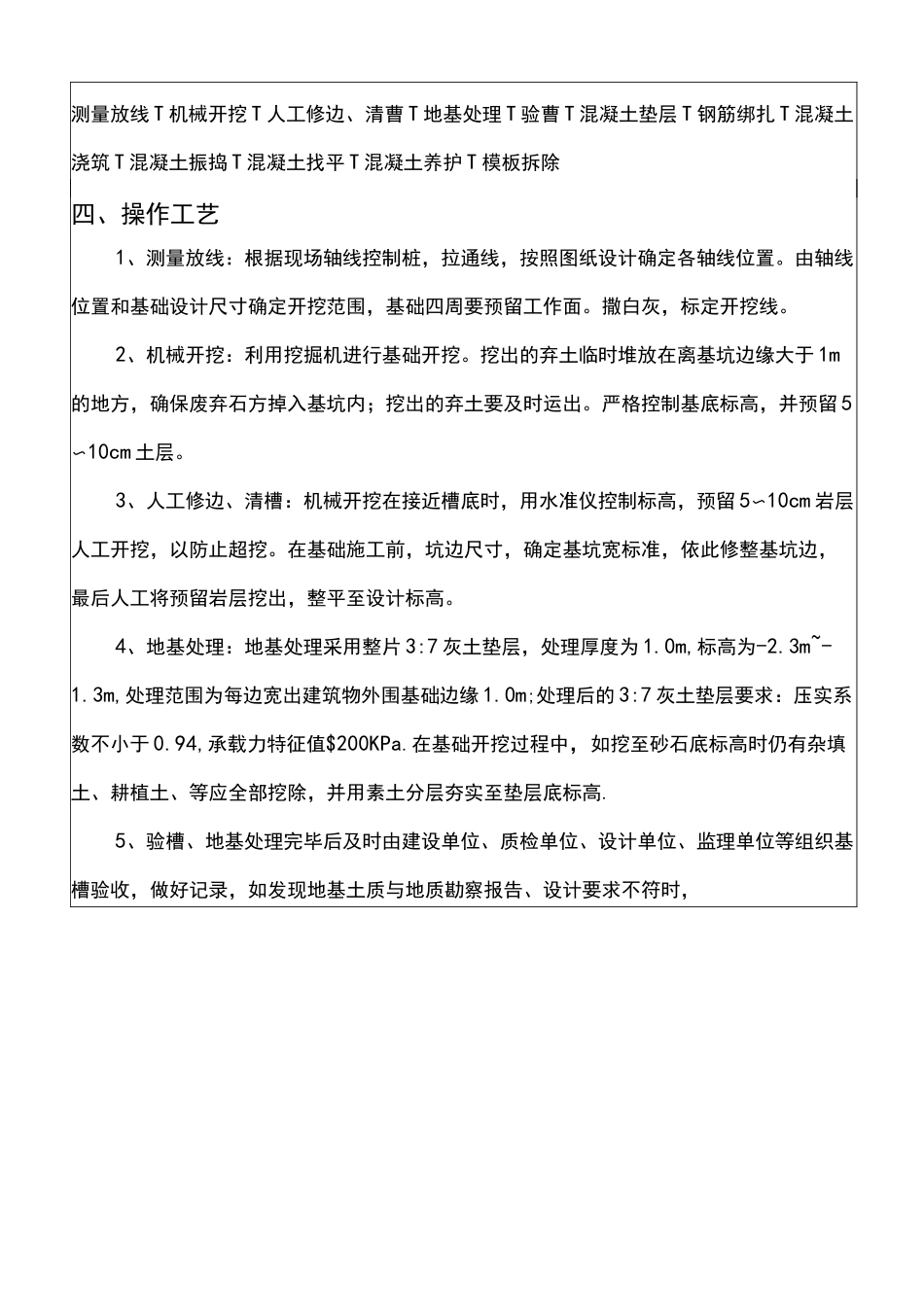

三、工艺流程测量放线T机械开挖T人工修边、清曹T地基处理T验曹T混凝土垫层T钢筋绑扎T混凝土浇筑T混凝土振捣T混凝土找平T混凝土养护T模板拆除四、操作工艺1、测量放线:根据现场轴线控制桩,拉通线,按照图纸设计确定各轴线位置
由轴线位置和基础设计尺寸确定开挖范围,基础四周要预留工作面
撒白灰,标定开挖线
2、机械开挖:利用挖掘机进行基础开挖
挖出的弃土临时堆放在离基坑边缘大于1m的地方,确保废弃石方掉入基坑内;挖出的弃土要及时运出
严格控制基底标高,并预留5〜10cm土层
3、人工修边、清槽:机械开挖在接近槽底时,用水准仪控制标高,预留5〜10cm岩层人工开挖,以防止超挖
在基础施工前,坑边尺寸,确定基坑宽标准,依此修整基坑边,最后人工将预留岩层挖出,整平至设计标高
4、地基处理:地基处理采用整片3:7灰土垫层,处理厚度为1
0m,标高为-2
3m,处理范围为每边宽出建筑物外围基础边缘1
0m;处理后的3:7灰土垫层要求:压实系数不小于0
