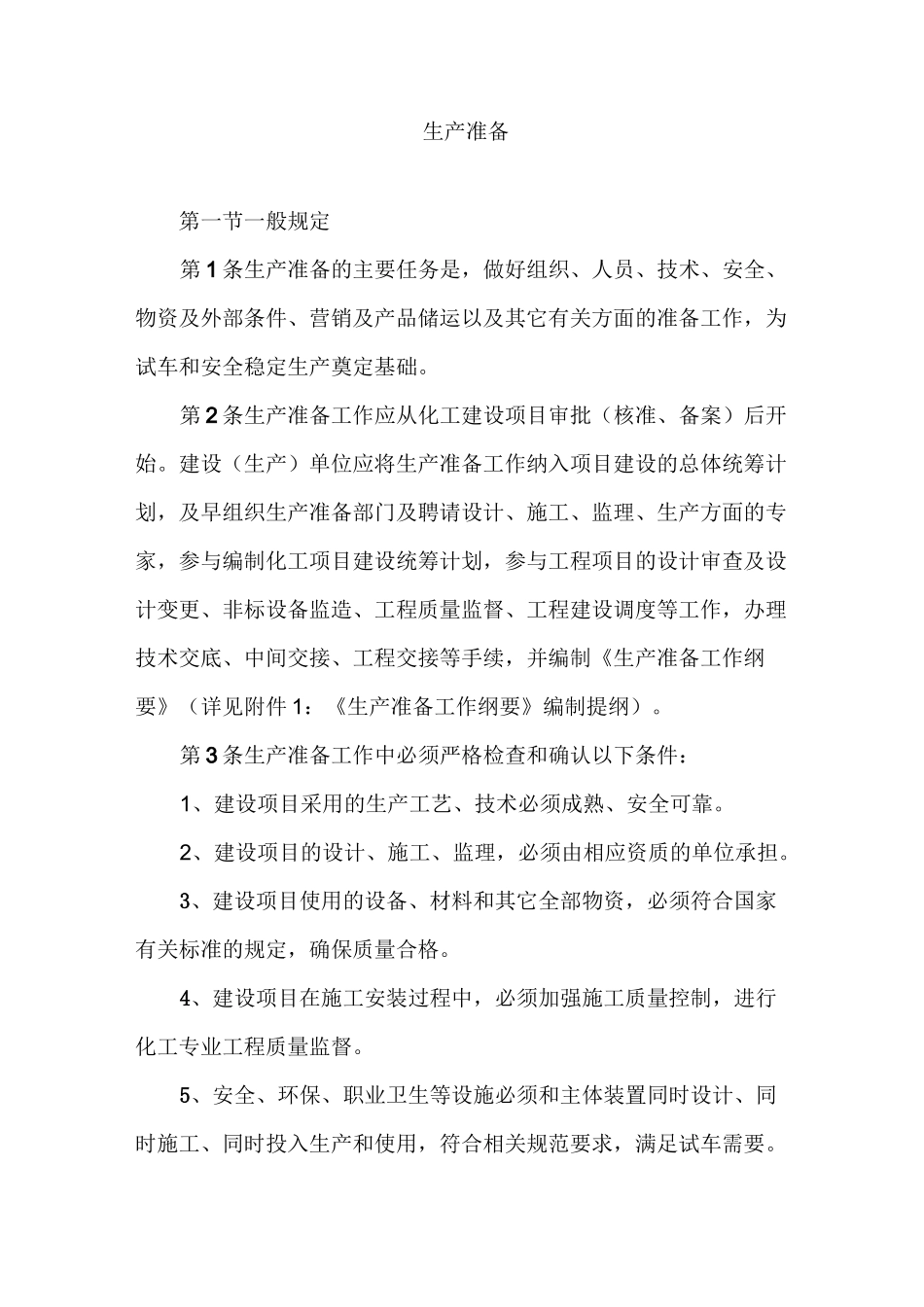

生产准备第一节一般规定第1条生产准备的主要任务是,做好组织、人员、技术、安全、物资及外部条件、营销及产品储运以及其它有关方面的准备工作,为试车和安全稳定生产奠定基础
第2条生产准备工作应从化工建设项目审批(核准、备案)后开始
建设(生产)单位应将生产准备工作纳入项目建设的总体统筹计划,及早组织生产准备部门及聘请设计、施工、监理、生产方面的专家,参与编制化工项目建设统筹计划,参与工程项目的设计审查及设计变更、非标设备监造、工程质量监督、工程建设调度等工作,办理技术交底、中间交接、工程交接等手续,并编制《生产准备工作纲要》(详见附件1:《生产准备工作纲要》编制提纲)
第3条生产准备工作中必须严格检查和确认以下条件:1、建设项目采用的生产工艺、技术必须成熟、安全可靠
2、建设项目的设计、施工、监理,必须由相应资质的单位承担
3、建设项目使用的设备、材料和其它全部物资,必须符合国家有关标准的规定,确保质量合格
4、建设项目在施工安装过程中,必须加强施工质量控制,进行化工专业工程质量监督
5、安全、环保、职业卫生等设施必须和主体装置同时设计、同时施工、同时投入生产和使用,符合相关规范要求,满足试车需要

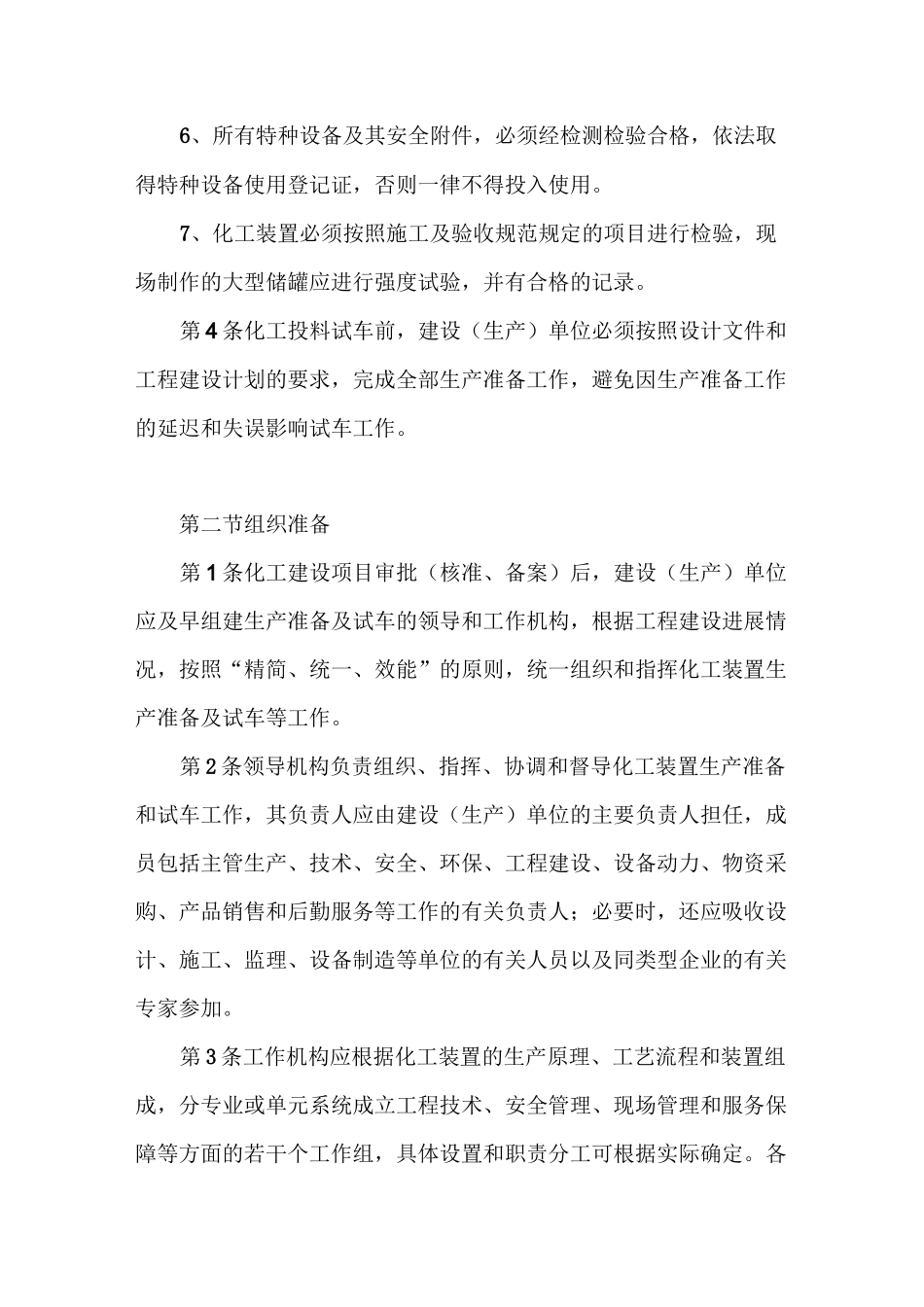

6、所有特种设备及其安全附件,必须经检测检验合格,依法取得特种设备使用登记证,否则一律不得投入使用
7、化工装置必须按照施工及验收规范规定的项目进行检验,现场制作的大型储罐应进行强度试验,并有合格的记录
第4条化工投料试车前,建设(生产)单位必须按照设计文件和工程建设计划的要求,完成全部生产准备工作,避免因生产准备工作的延迟和失误影响试车工作
第二节组织准备第1条化工建设项目审批(核准、备案)后,建设(生产)单位应及早组建生产准备及试车的领导和工作机构,根据工程建设进展情况,按照“精简、统一、效能”的原则,统一组织和指挥化工装置生产准备及试车等工作

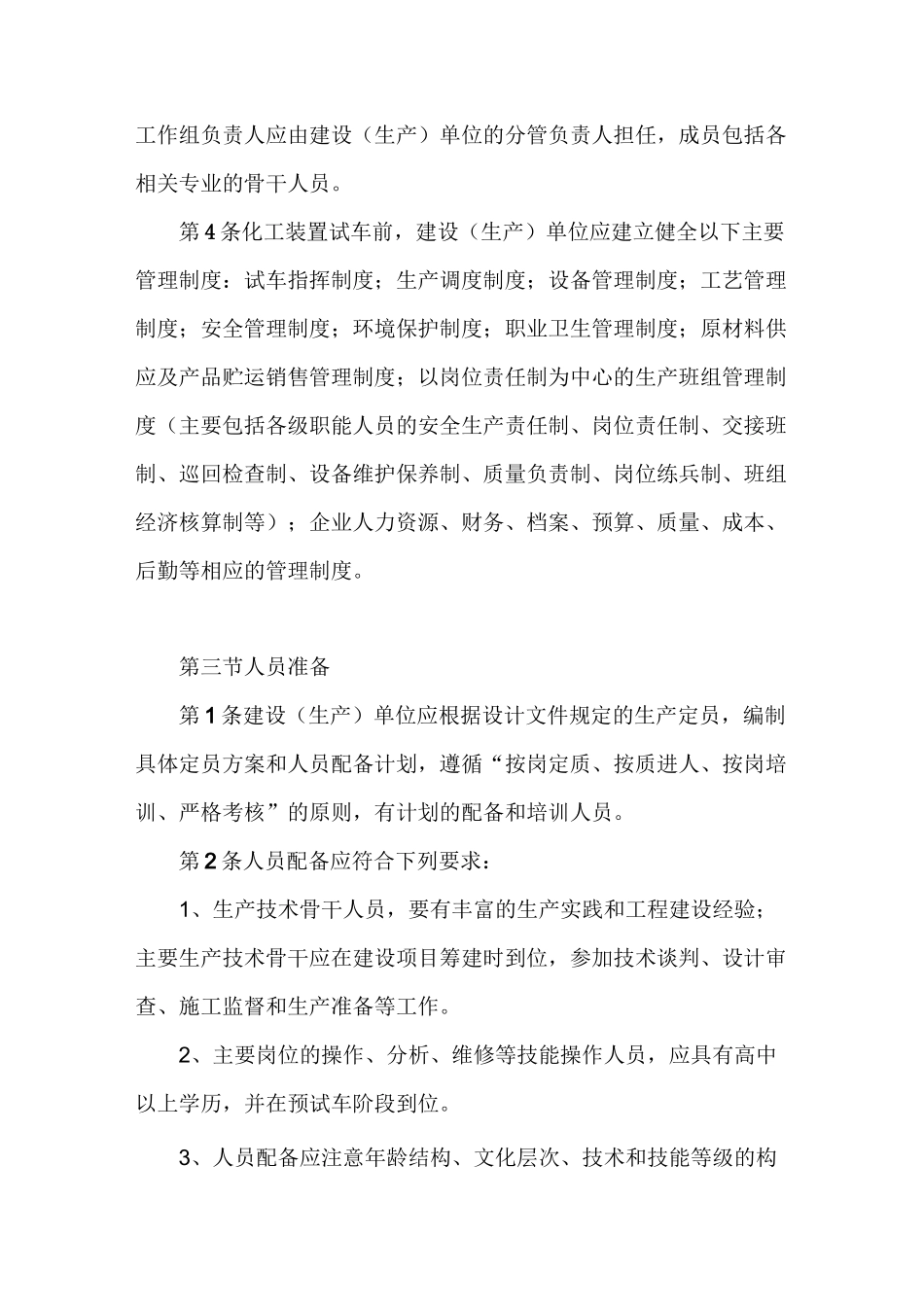

第2条领导机构负责组织、指挥、协调和
