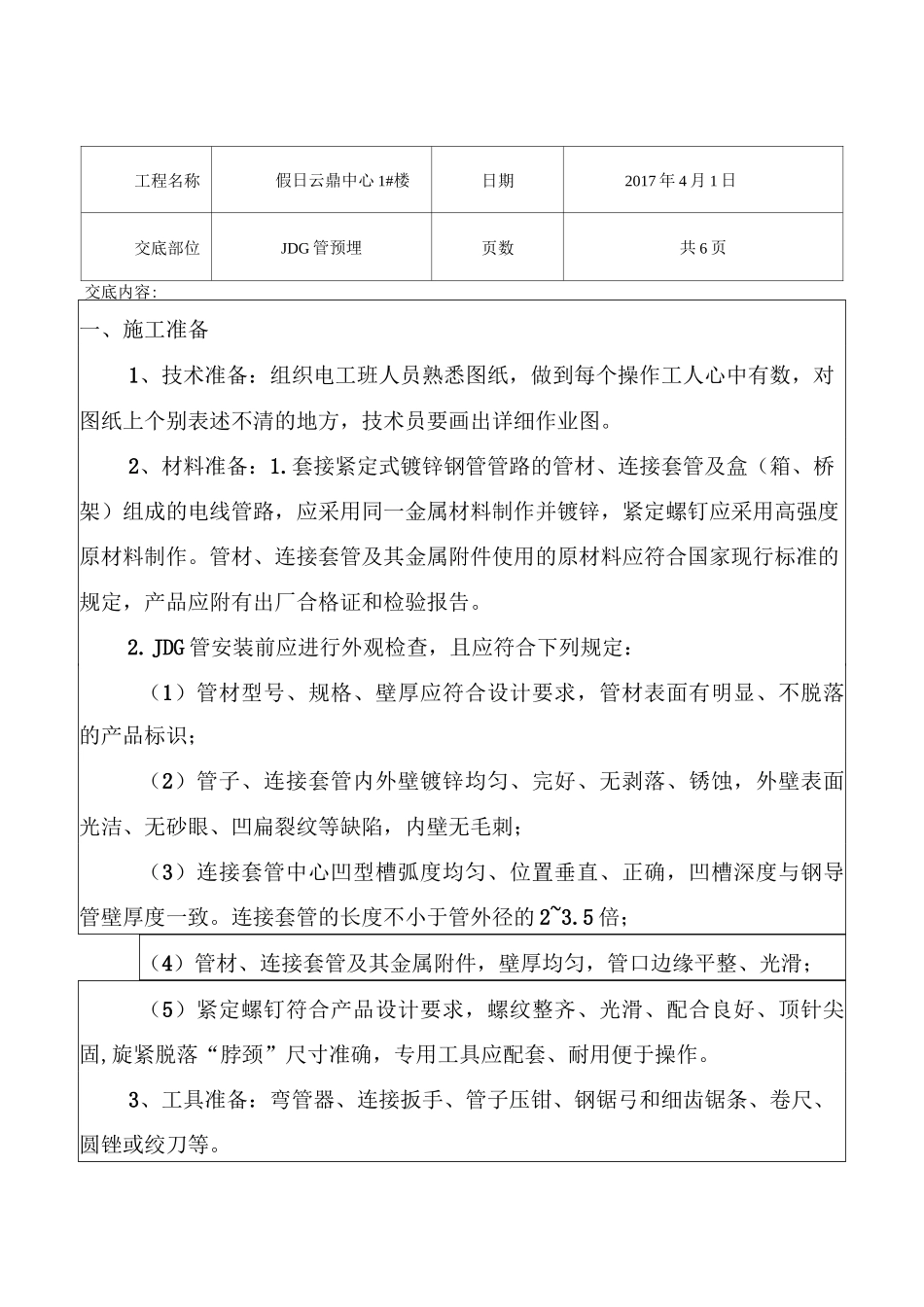

工程名称假日云鼎中心1#楼日期2017年4月1日交底部位JDG管预埋页数共6页交底内容:一、施工准备1、技术准备:组织电工班人员熟悉图纸,做到每个操作工人心中有数,对图纸上个别表述不清的地方,技术员要画出详细作业图
2、材料准备:1
套接紧定式镀锌钢管管路的管材、连接套管及盒(箱、桥架)组成的电线管路,应采用同一金属材料制作并镀锌,紧定螺钉应采用高强度原材料制作
管材、连接套管及其金属附件使用的原材料应符合国家现行标准的规定,产品应附有出厂合格证和检验报告
JDG管安装前应进行外观检查,且应符合下列规定:(1)管材型号、规格、壁厚应符合设计要求,管材表面有明显、不脱落的产品标识;(2)管子、连接套管内外壁镀锌均匀、完好、无剥落、锈蚀,外壁表面光洁、无砂眼、凹扁裂纹等缺陷,内壁无毛刺;(3)连接套管中心凹型槽弧度均匀、位置垂直、正确,凹槽深度与钢导管壁厚度一致
连接套管的长度不小于管外径的2~3
5倍;(4)管材、连接套管及其金属附件,壁厚均匀,管口边缘平整、光滑;(5)紧定螺钉符合产品设计要求,螺纹整齐、光滑、配合良好、顶针尖固,旋紧脱落“脖颈”尺寸准确,专用工具应配套、耐用便于操作
3、工具准备:弯管器、连接扳手、管子压钳、钢锯弓和细齿锯条、卷尺、圆锉或绞刀等

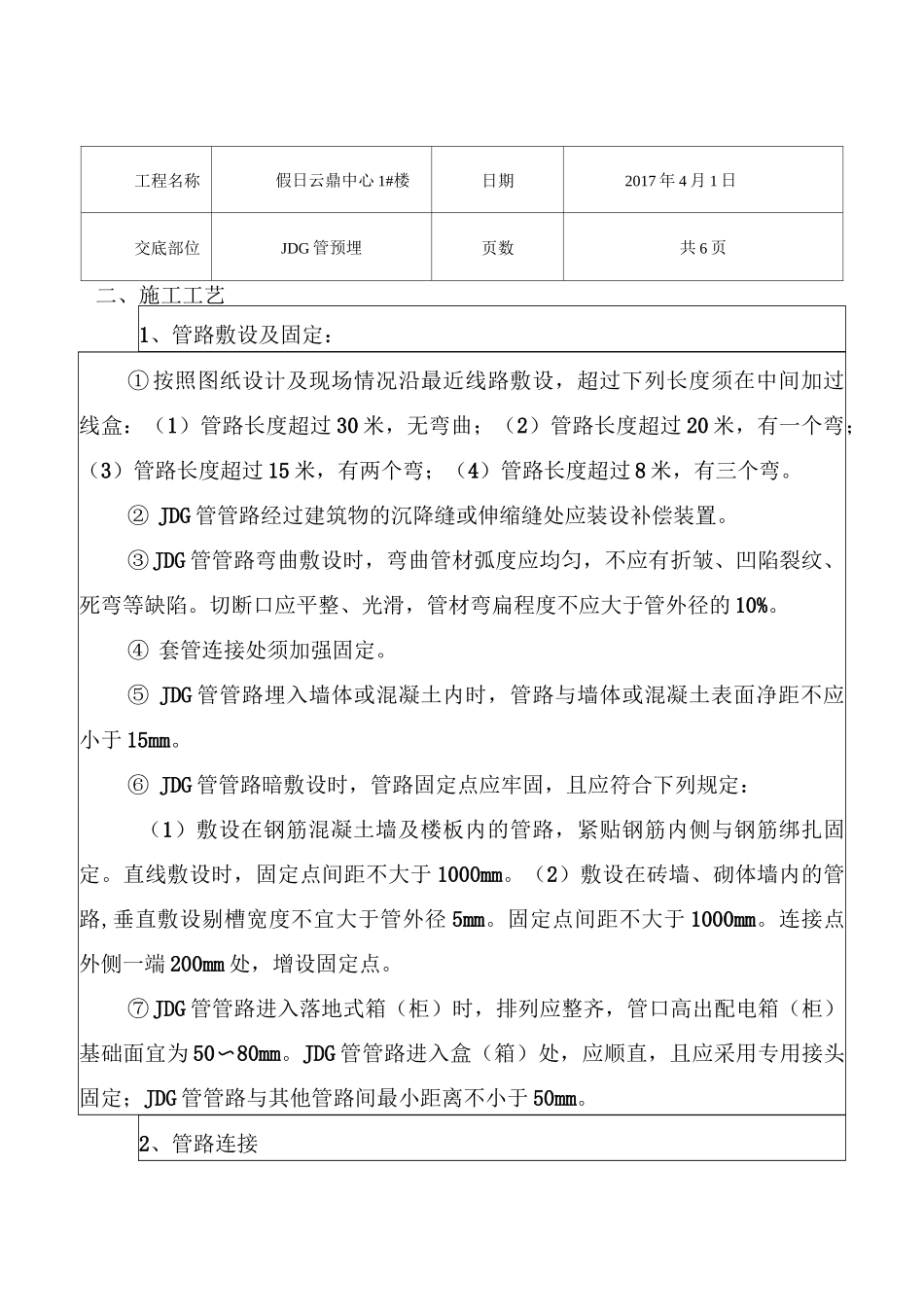

工程名称假日云鼎中心1#楼日期2017年4月1日交底部位JDG管预埋页数共6页二、施工工艺1、管路敷设及固定:①按照图纸设计及现场情况沿最近线路敷设,超过下列长度须在中间加过线盒:(1)管路长度超过30米,无弯曲;(2)管路长度超过20米,有一个弯;(3)管路长度超过15米,有两个弯;(4)管路长度超过8米,有三个弯
②JDG管管路经过建筑物的沉降缝或伸缩缝处应装设补偿装置
③JDG管管路弯曲敷设时,弯曲管材弧度应均匀,不应有折皱、凹陷裂纹、死弯等缺陷
切断口应平整、光滑,管材弯扁程度不应大于管外径的10%
