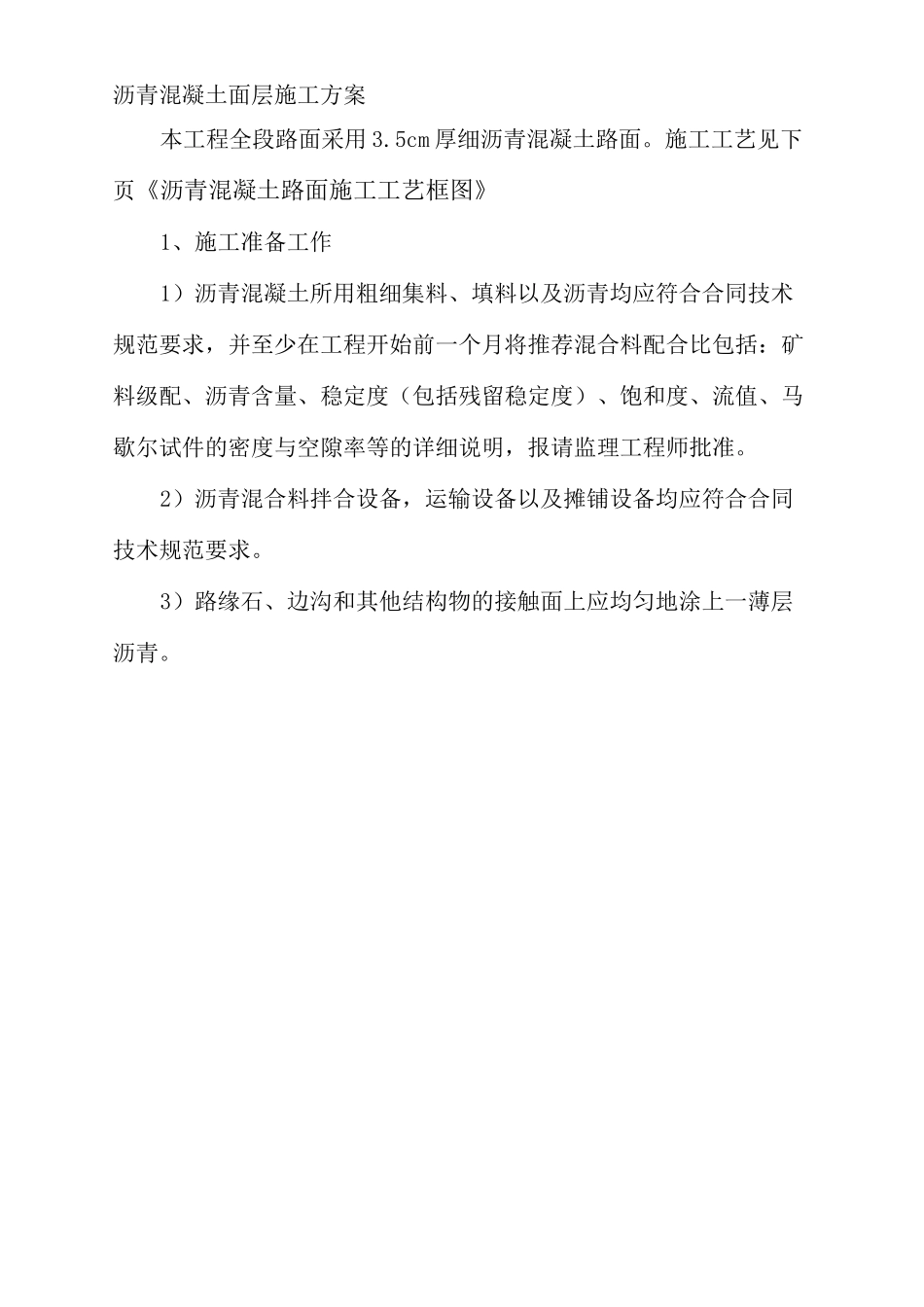

沥青混凝土面层施工方案本工程全段路面采用3
5cm厚细沥青混凝土路面
施工工艺见下页《沥青混凝土路面施工工艺框图》1、施工准备工作1)沥青混凝土所用粗细集料、填料以及沥青均应符合合同技术规范要求,并至少在工程开始前一个月将推荐混合料配合比包括:矿料级配、沥青含量、稳定度(包括残留稳定度)、饱和度、流值、马歇尔试件的密度与空隙率等的详细说明,报请监理工程师批准
2)沥青混合料拌合设备,运输设备以及摊铺设备均应符合合同技术规范要求
3)路缘石、边沟和其他结构物的接触面上应均匀地涂上一薄层沥青

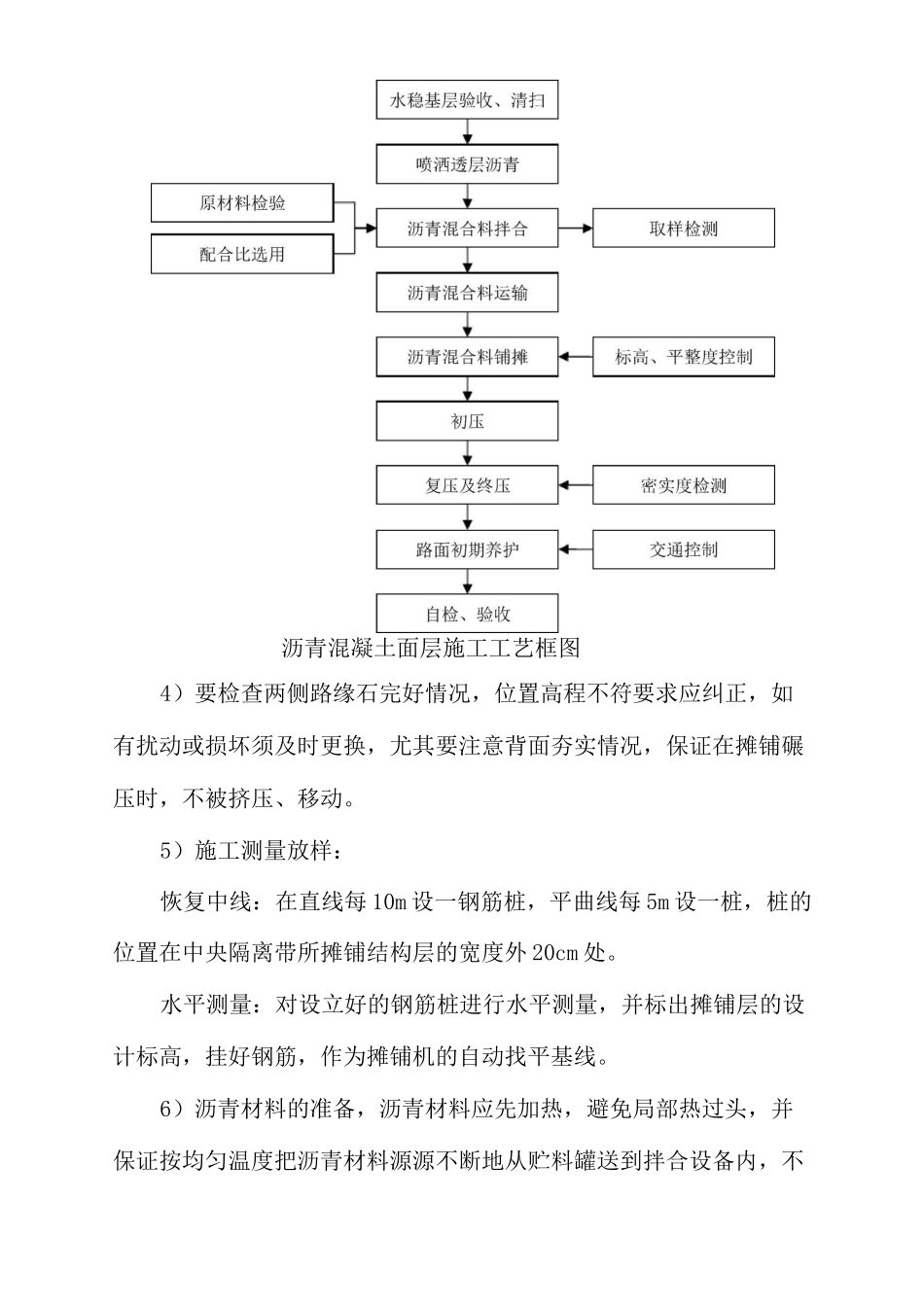

沥青混凝土面层施工工艺框图4)要检查两侧路缘石完好情况,位置高程不符要求应纠正,如有扰动或损坏须及时更换,尤其要注意背面夯实情况,保证在摊铺碾压时,不被挤压、移动
5)施工测量放样:恢复中线:在直线每10m设一钢筋桩,平曲线每5m设一桩,桩的位置在中央隔离带所摊铺结构层的宽度外20cm处
水平测量:对设立好的钢筋桩进行水平测量,并标出摊铺层的设计标高,挂好钢筋,作为摊铺机的自动找平基线

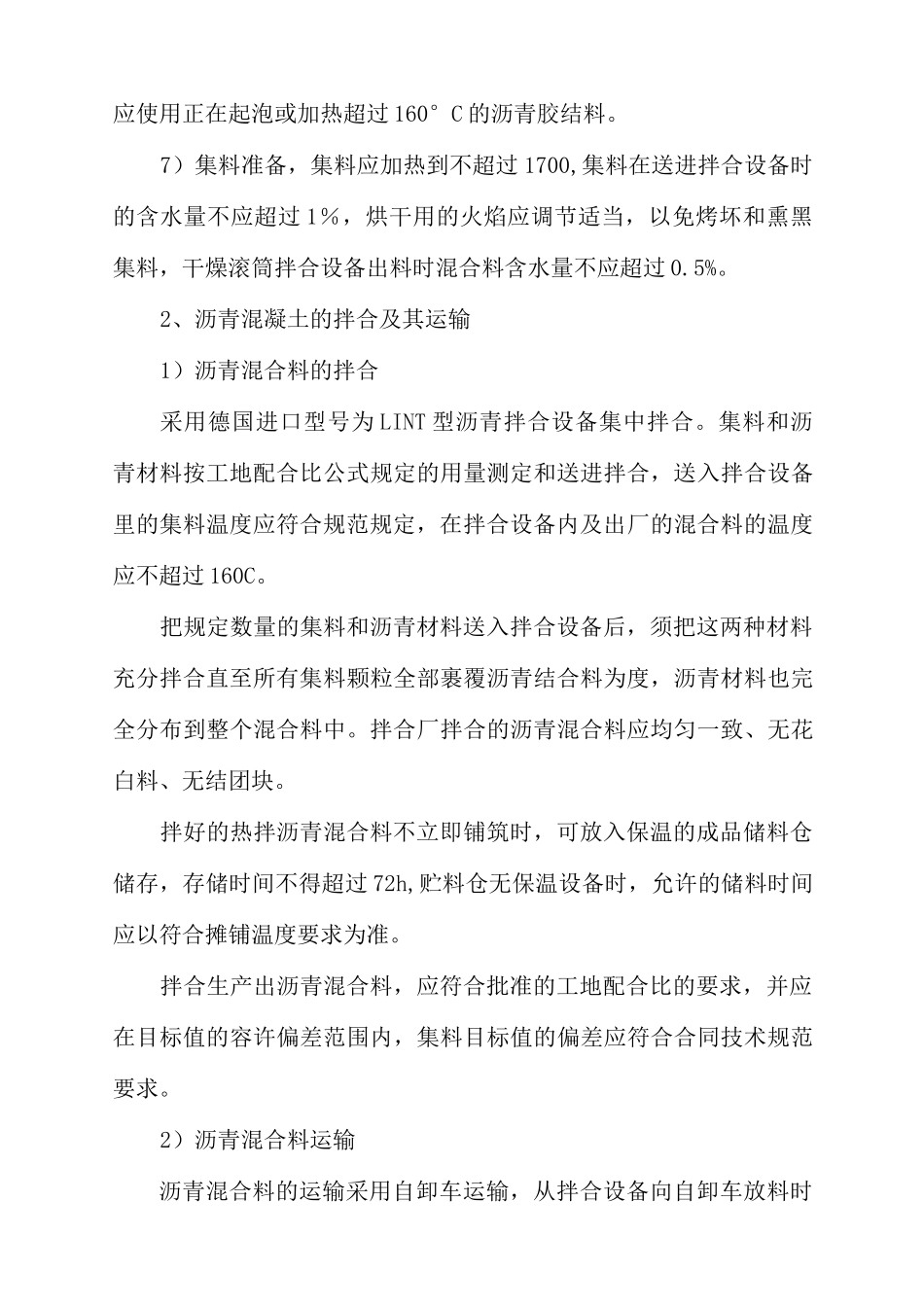

6)沥青材料的准备,沥青材料应先加热,避免局部热过头,并保证按均匀温度把沥青材料源源不断地从贮料罐送到拌合设备内,不应使用正在起泡或加热超过160°C的沥青胶结料
7)集料准备,集料应加热到不超过1700,集料在送进拌合设备时的含水量不应超过1%,烘干用的火焰应调节适当,以免烤坏和熏黑集料,干燥滚筒拌合设备出料时混合料含水量不应超过0
2、沥青混凝土的拌合及其运输1)沥青混合料的拌合采用德国进口型号为LINT型沥青拌合设备集中拌合
集料和沥青材料按工地配合比公式规定的用量测定和送进拌合,送入拌合设备里的集料温度应符合规范规定,在拌合设备内及出厂的混合料的温度应不超过160C
把规定数量的集料和沥青材料送入拌合设备后,须把这两种材料充分拌合直至所有集料颗粒全部裹覆沥青结合料为度,沥青材料也完全分布到整个
