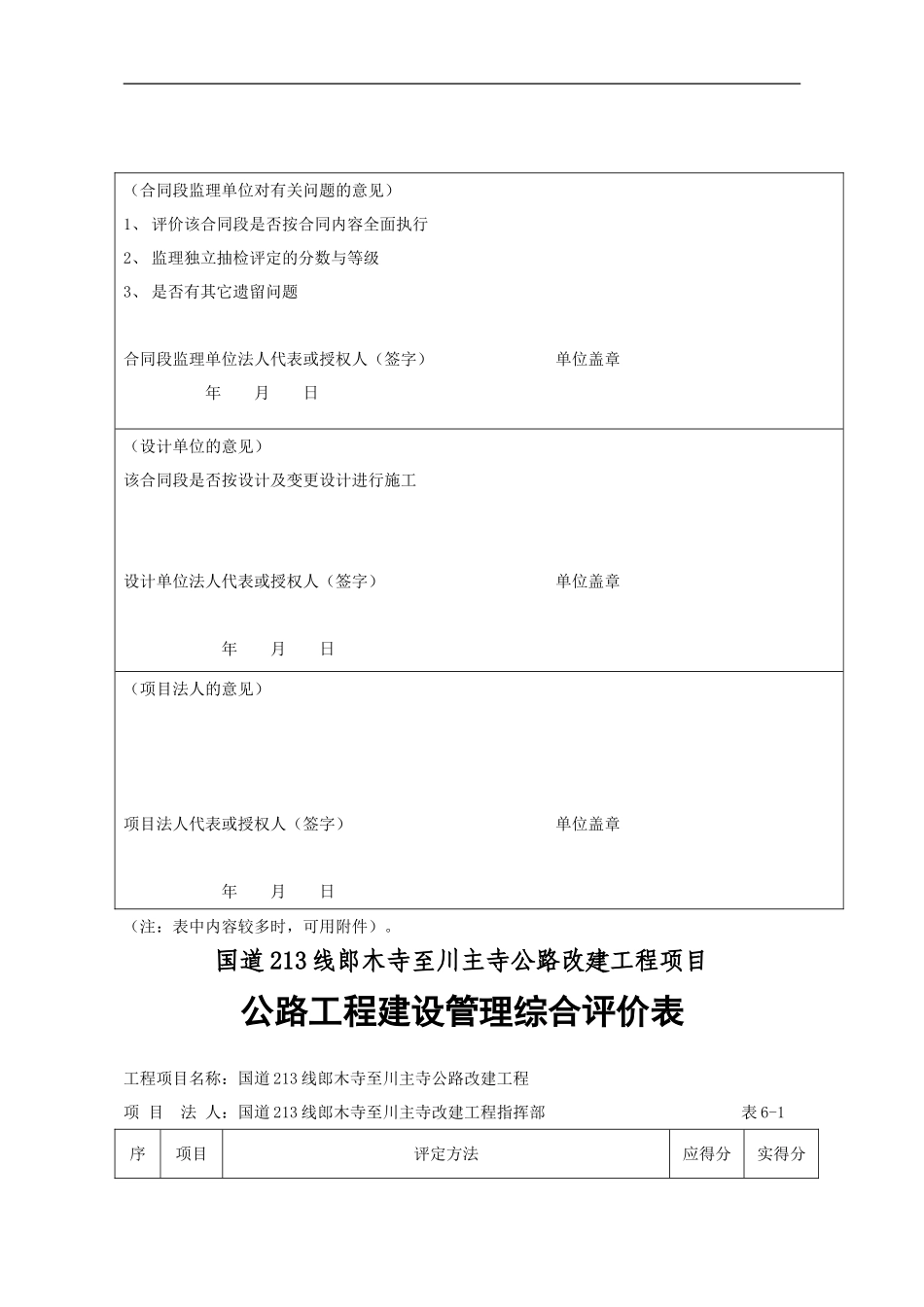

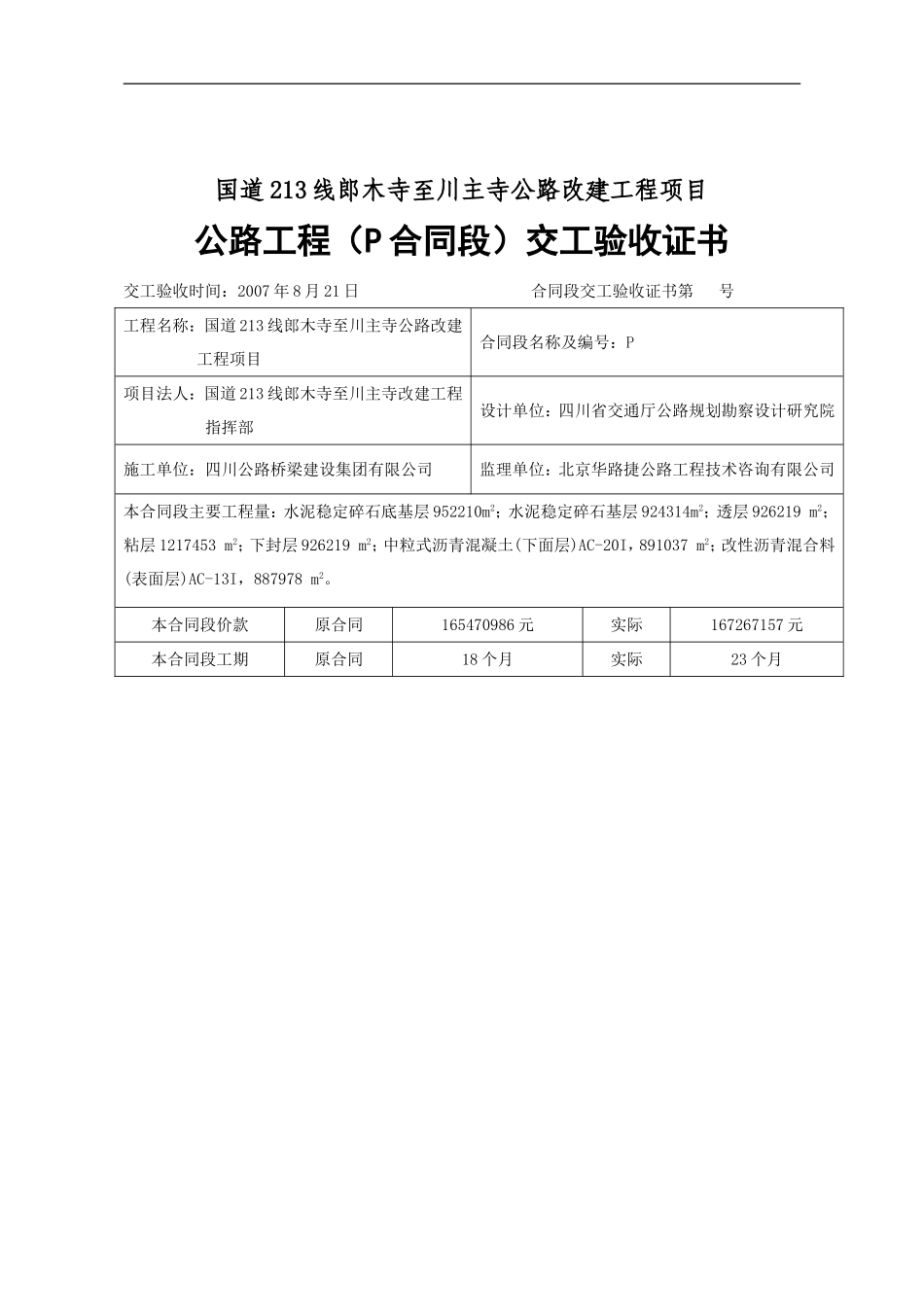

国道213线郎木寺至川主寺公路改建工程项目公路工程(P合同段)交工验收证书交工验收时间:2007年8月21日合同段交工验收证书第号工程名称:国道213线郎木寺至川主寺公路改建工程项目合同段名称及编号:P项目法人:国道213线郎木寺至川主寺改建工程指挥部设计单位:四川省交通厅公路规划勘察设计研究院施工单位:四川公路桥梁建设集团有限公司监理单位:北京华路捷公路工程技术咨询有限公司本合同段主要工程量:水泥稳定碎石底基层952210m2;水泥稳定碎石基层924314m2;透层926219m2;粘层1217453m2;下封层926219m2;中粒式沥青混凝土(下面层)AC-20I,891037m2;改性沥青混合料(表面层)AC-13I,887978m2。本合同段价款原合同165470986元实际167267157元本合同段工期原合同18个月实际23个月对工程质量、合同执行情况的评价、遗留问题、缺陷的处理意见及有关决定(内容较多时,可用附件)本合同段的工程质量及合同执行情况都较好,遗留问题为业主对本合同段部分变更还未进行批复,希望业主对此加快进行批复。(施工单位的意见)1、本合同段执行情况(是否全面):是2、本合同段自检评定分数:98.9分质量等级评定为:合格施工单位法人代表或授权人(签字)单位盖章年月日(合同段监理单位对有关问题的意见)1、评价该合同段是否按合同内容全面执行2、监理独立抽检评定的分数与等级3、是否有其它遗留问题合同段监理单位法人代表或授权人(签字)单位盖章年月日(设计单位的意见)该合同段是否按设计及变更设计进行施工设计单位法人代表或授权人(签字)单位盖章年月日(项目法人的意见)项目法人代表或授权人(签字)单位盖章年月日(注:表中内容较多时,可用附件)。国道213线郎木寺至川主寺公路改建工程项目公路工程建设管理综合评价表工程项目名称:国道213线郎木寺至川主寺公路改建工程项目法人:国道213线郎木寺至川主寺改建工程指挥部表6-1序项目评定方法应得分实得分号一基本建设程序应依法办理的项目建议书、可行性研究、初步设计、施工图设计、开工报告等批复情况,每缺一项扣2分10二执行法规未按规定招标选择设计、施工、监理单位,一个方面有问题扣2分,未按规定申请质量监督扣2分,未落实质量与安全责任扣2分,未按批准规模、标准组织建设扣2分,其它方面未执行有关法规的,每一项扣2分10三履行合同拖欠应支付款时,每欠一个单位扣1分,其它方面,视情节轻重酌情扣分10四工程进度按合同工期每拖延一个月扣3分,随意提前工期扣5分10五投资控制每超概算(或批准的调整概算)1%扣1分10六安全生产每发生一起重大安全事故扣5分,每发生一起一般安全事故扣1分10七廉政建设措施不健全扣2分,因不廉政被处分每人次扣5分,有被起诉的扣10分10八工程质量竣工验收工程质量得分乘以30%,作本项得分30合计100审定意见注:1、本表在竣工验收时评分;2、每项的应得分扣完为止;3、本表一至七项由竣工委员会根据汇报和有关资料评价,取每个委员每项得分平均值,第八项按竣工验收工程质量得分乘以30%计算。国道213线郎木寺至川主寺公路改建工程项目设计工作综合评价表工程项目名称:国道213线郎木寺至川主寺公路改建工程设计单位:四川省交通厅公路规划勘察设计研究院表6-2序号项目评定方法应得分实得分一设计方案1、总体方案是否经济合理,存在不足扣2-10分2、不符合有关标准、规范,每处问题扣2-5分2019二设计文件1、未按编制办法编制扣2-10分2、错、漏严重的扣10分,一般扣2-5分3、设计造成质量事故,重大事故每起扣30分,一般事故每起扣2-10分4、设计变更造成工程费用的变化,每增加合同价的1%扣1分3030三设计服务1、未按合同协议派驻设计代表每缺1人或1人不称职扣1-5分2、服务不及时扣2-5分2020四工程质量所设计各施工合同段竣工验收质量监督机构工程质量鉴定得分的加权平均值乘以30%,作为本项得分3030合计10099审定意见注:1、本表一、二、三项由项目法人、施工、监理单位在交工验收时分别评价,不向被评价单位公开,取项目法人、施工单位、监理单位评价得分的平均值为最终得分,提交竣工验收委员会审定;国道213线郎木寺至川主寺公路改建工程项目公路工程监理工作综合评价表工程项目...
