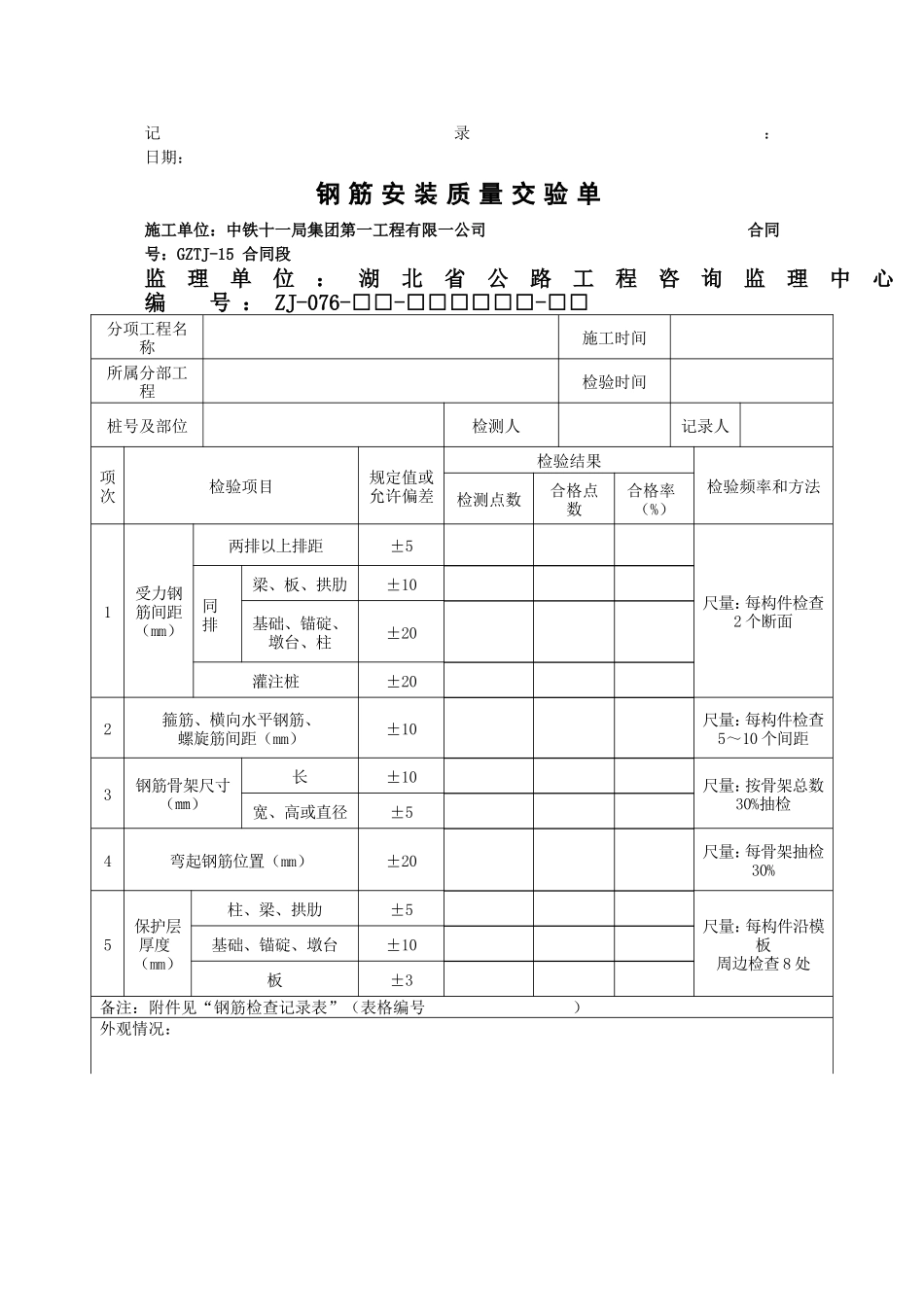

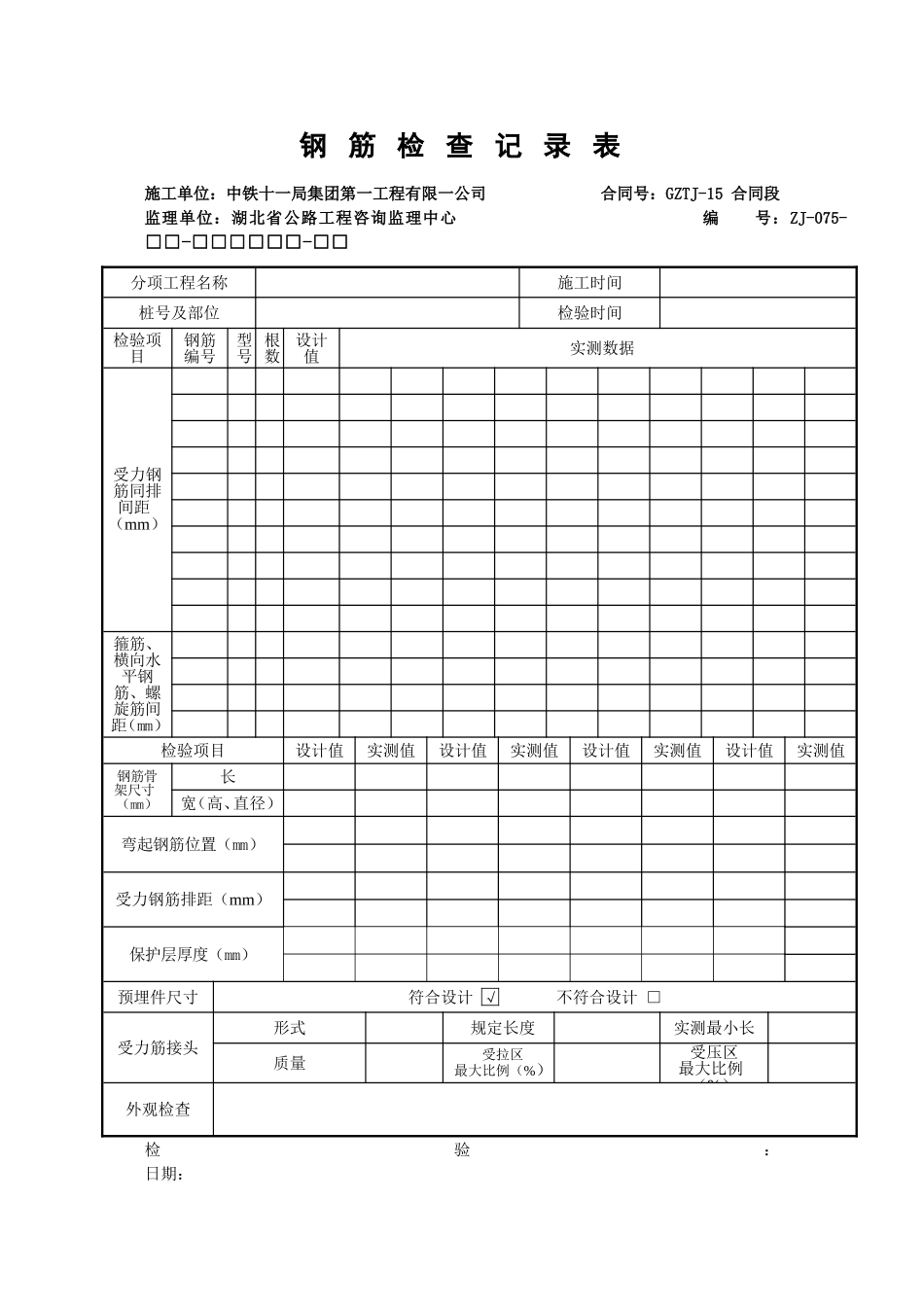

桥梁总体现场质量检验表施工单位:中铁十一局集团第一工程有限一公司合同号:GZTJ-15合同段监理单位:湖北省公路工程咨询监理中心编号:ZJ-074-□□-□□□□□□-□□分项工程名称所属分部工程施工时间桩号及部位检测人记录人检验时间项次检验项目设计值(规定值)允许偏差检验结果检验频率和方法权值1桥面中线偏位(mm)20全站仪或经纬仪:检查3~8处2桥宽(mm)车行道±10尺量:每孔3~5处人行道±103桥长(mm)+300,-100全站仪或经纬仪、钢尺:检查中心线14引道中心线与桥梁中心线的衔接(mm)20尺量:分别将引道中心线和桥梁中心线延长至两岸桥长端部,比较其平面位置5桥头高程衔接(mm)±3水准仪:在桥头搭板范围内顺延桥面纵坡,每米1点测量标高外观情况:自检结论:质检工程师:日期:钢筋检查记录表施工单位:中铁十一局集团第一工程有限一公司合同号:GZTJ-15合同段监理单位:湖北省公路工程咨询监理中心编号:ZJ-075-□□-□□□□□□-□□分项工程名称施工时间桩号及部位检验时间检验项目钢筋编号型号根数设计值实测数据受力钢筋同排间距(mm)箍筋、横向水平钢筋、螺旋筋间距(mm)检验项目设计值实测值设计值实测值设计值实测值设计值实测值钢筋骨架尺寸(mm)长宽(高、直径)弯起钢筋位置(mm)受力钢筋排距(mm)保护层厚度(mm)预埋件尺寸符合设计√不符合设计□受力筋接头形式规定长度实测最小长质量受拉区最大比例(%)受压区最大比例(%)外观检查检验:日期:记录:日期:钢筋安装质量交验单施工单位:中铁十一局集团第一工程有限一公司合同号:GZTJ-15合同段监理单位:湖北省公路工程咨询监理中心编号:ZJ-076-□□-□□□□□□-□□分项工程名称施工时间所属分部工程检验时间桩号及部位检测人记录人项次检验项目规定值或允许偏差检验结果检验频率和方法检测点数合格点数合格率(%)
