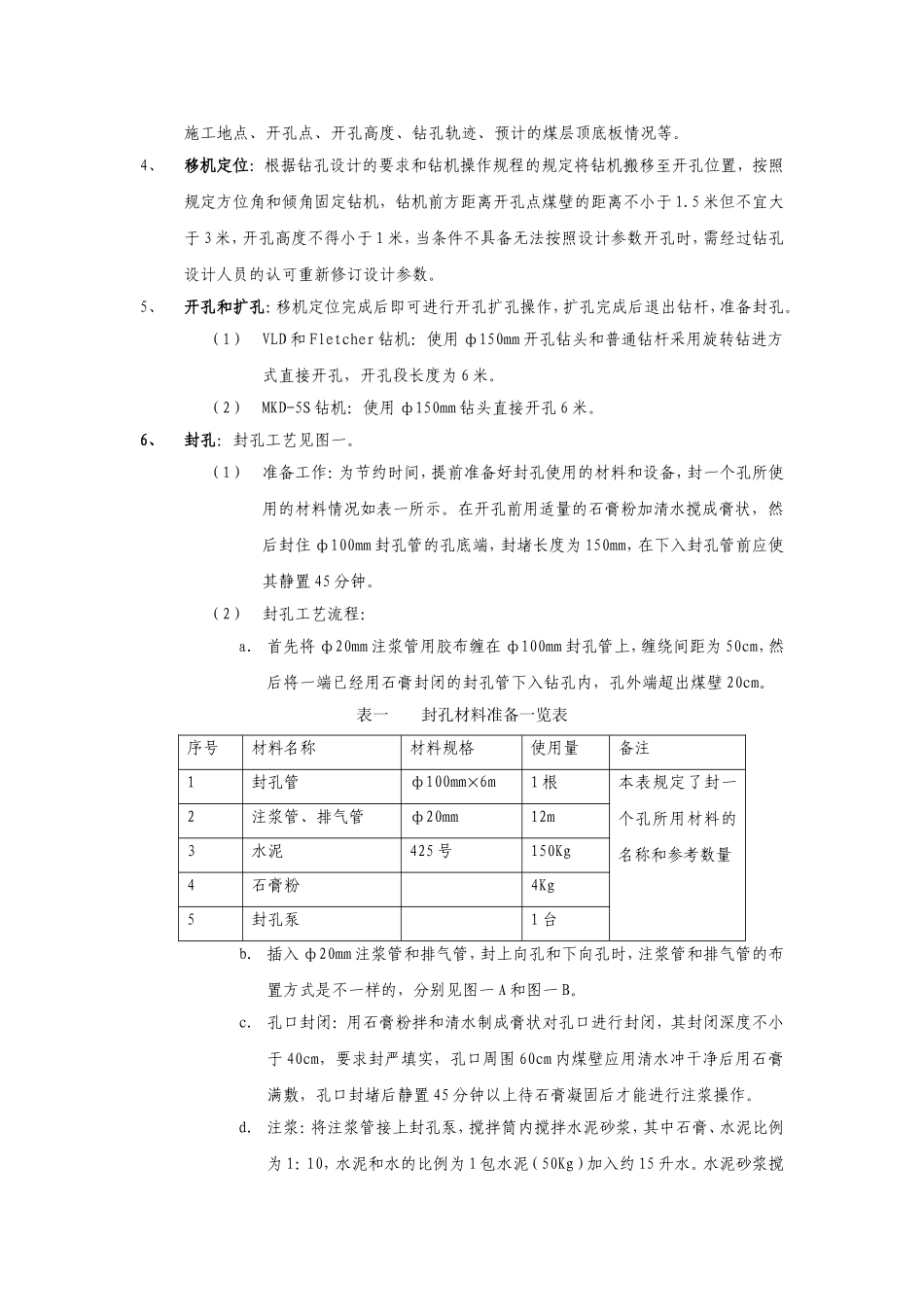

抽放管理作业及操作规程(二)二0**年六月二十二日目录1、抽放钻孔施工作业规程…………………………………32、瓦斯抽放现场施工安全规程……………………………93、VLD钻机操作规程钻机操作规程………………………134、深孔定向钻机操作规程…………………………………195、MKD-5S钻机操作规程……………………………………256、瓦斯抽放检测操作规程…………………………………327、孔板流量计日常使用与维护规程………………………348、毕托管使用与维护规程…………………………………369、瓦斯泵站安全规程………………………………………3910、瓦斯泵操作规程…………………………………………4111、加压机操作规程…………………………………………49亚美大宁能源有限公司抽放钻孔施工作业规程为规范钻孔施工工艺流程,特制定本规程。本规程不包含钻孔施工过程中的安全相关事项,安全规程另行编制。1、钻场准备:(1)严格按照设计规定的地点选择钻场位置,当需要开掘专门钻场时,必须有专门设计,标明钻场位置和尺寸。(2)钻机、水泵等设备和水管、电缆、液压管等设施和器材应布置整齐有序,排水沟每班必须进行清理。(3)对于裂隙发育的钻场应编制专门设计,对煤壁进行预注浆,以确保封孔效果和施工过程中的安全。2、钻机维护与保养:每班严格按照钻机操作规程的要求做好维护与保养,并将检查和维护保养内容填写在现场记录中(见附件一到四)。3、钻孔设计:钻孔施工前抽放部应作出钻孔的专门设计,内容应包括开孔方位角、倾角、施工地点、开孔点、开孔高度、钻孔轨迹、预计的煤层顶底板情况等。4、移机定位:根据钻孔设计的要求和钻机操作规程的规定将钻机搬移至开孔位置,按照规定方位角和倾角固定钻机,钻机前方距离开孔点煤壁的距离不小于1.5米但不宜大于3米,开孔高度不得小于1米,当条件不具备无法按照设计参数开孔时,需经过钻孔设计人员的认可重新修订设计参数。5、开孔和扩孔:移机定位完成后即可进行开孔扩孔操作,扩孔完成后退出钻杆,准备封孔。(1)VLD和Fletcher钻机:使用ф150mm开孔钻头和普通钻杆采用旋转钻进方式直接开孔,开孔段长度为6米。(2)MKD-5S钻机:使用ф150mm钻头直接开孔6米。6、封孔:封孔工艺见图一。(1)准备工作:为节约时间,提前准备好封孔使用的材料和设备,封一个孔所使用的材料情况如表一所示。在开孔前用适量的石膏粉加清水搅成膏状,然后封住ф100mm封孔管的孔底端,封堵长度为150mm,在下入封孔管前应使其静置45分钟。(2)封孔工艺流程:a.首先将ф20mm注浆管用胶布缠在ф100mm封孔管上,缠绕间距为50cm,然后将一端已经用石膏封闭的封孔管下入钻孔内,孔外端超出煤壁20cm。表一封孔材料准备一览表序号材料名称材料规格使用量备注1封孔管ф100mm6m1根本表规定了封一个孔所用材料的名称和参考数量2注浆管、排气管ф20mm12m3水泥425号150Kg4石膏粉4Kg5封孔泵1台b.插入ф20mm注浆管和排气管,封上向孔和下向孔时,注浆管和排气管的布置方式是不一样的,分别见图一A和图一B。c.孔口封闭:用石膏粉拌和清水制成膏状对孔口进行封闭,其封闭深度不小于40cm,要求封严填实,孔口周围60cm内煤壁应用清水冲干净后用石膏满敷,孔口封堵后静置45分钟以上待石膏凝固后才能进行注浆操作。d.注浆:将注浆管接上封孔泵,搅拌筒内搅拌水泥砂浆,其中石膏、水泥比例为1:10,水泥和水的比例为1包水泥(50Kg)加入约15升水。水泥砂浆搅拌好以后即可按照封孔泵操作规程的要求进行注浆操作,当排气管往外渗浆时,说明孔内已经注满,此时应用铁丝将排气管扎住并继续注浆使砂浆渗入煤壁,当煤壁往外渗水冒气泡时,即可停止注浆,并用铁丝将注浆管扎住,用手锯锯断注浆管,注浆完成后要对封孔泵进行清洗。注浆过程中应坚持“小流量,长时间”的原则,使孔内压力逐渐上升,以便砂浆能够更多的渗入煤壁,保证封孔的气密性。封孔完毕后应静置4小时使砂浆凝固后才能进行打钻。e.MKD-5S施工的钻孔也可以根据实际情况选用聚氨酯封孔。7、安装孔口设施:封孔后进行孔口安全设施的安装,其结构如图二所示。其中排水排渣管应接至回风侧。接排气管至抽放管...
